Уважаемые инвестора ЖК EcoSolaris,
На этой неделе выполнялись пусконаладочные работы системы водоснабжения и канализации Дома №1.
На следующей неделе будет подана вода в стояки каждой секции.
Уважаемые инвестора!
Дом №1
Секция №1

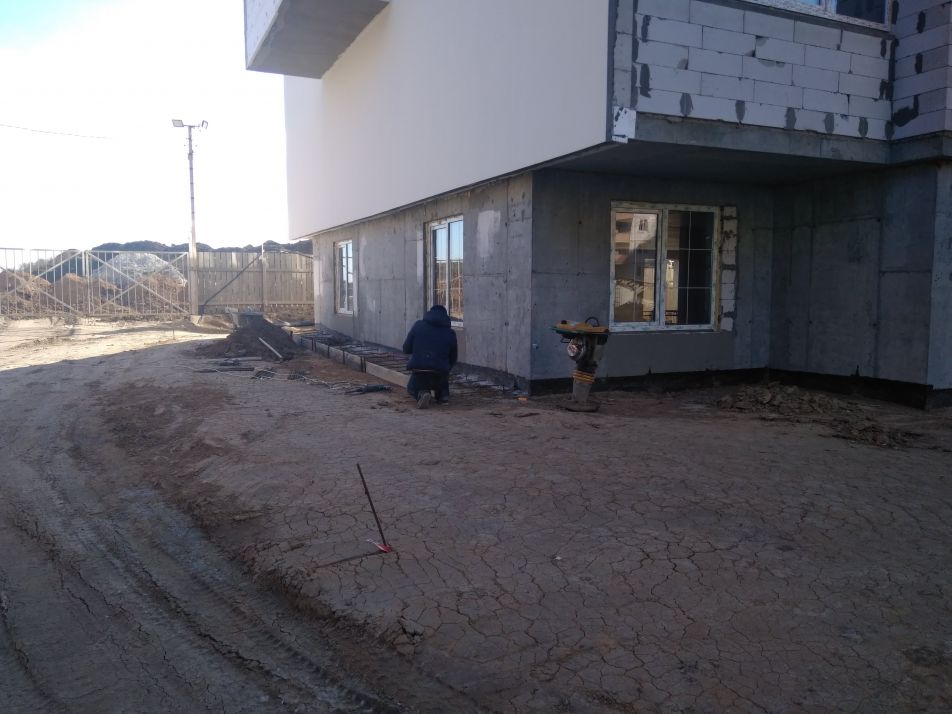

1. Устройство перекрытия пристройки цокольного этажа
2. Отделка фасада пристройки (Утепление, штукатурка, покраска)

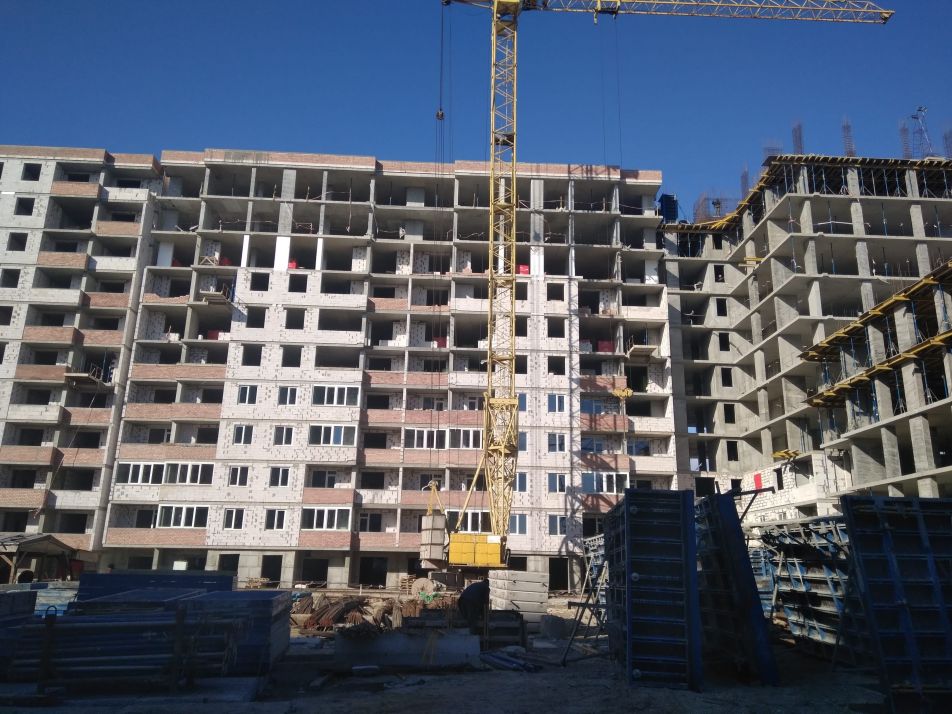

Дом №2
Секция №1,2

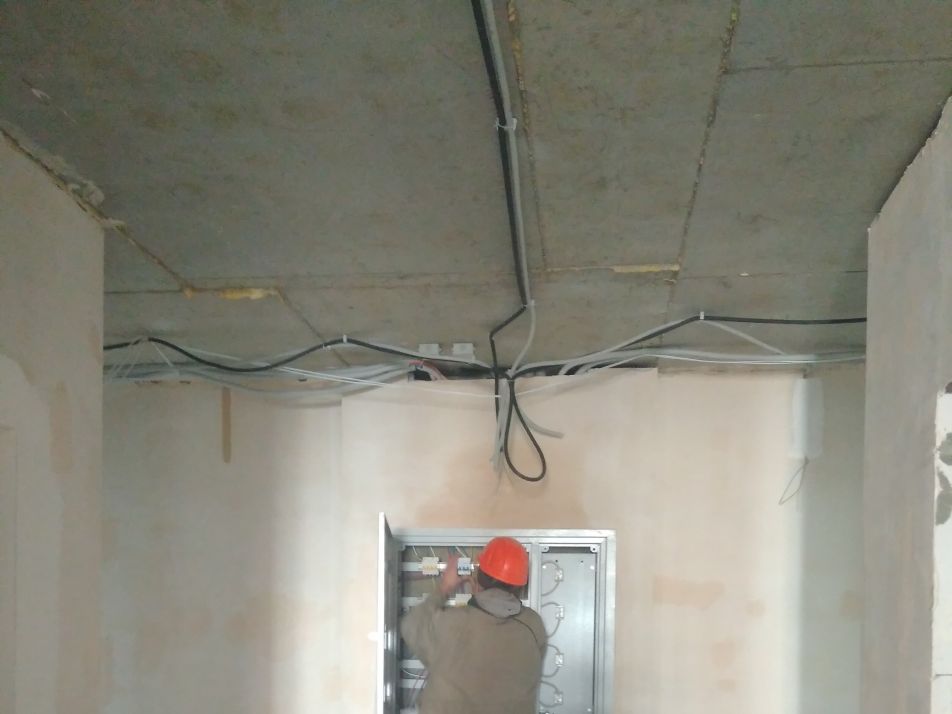

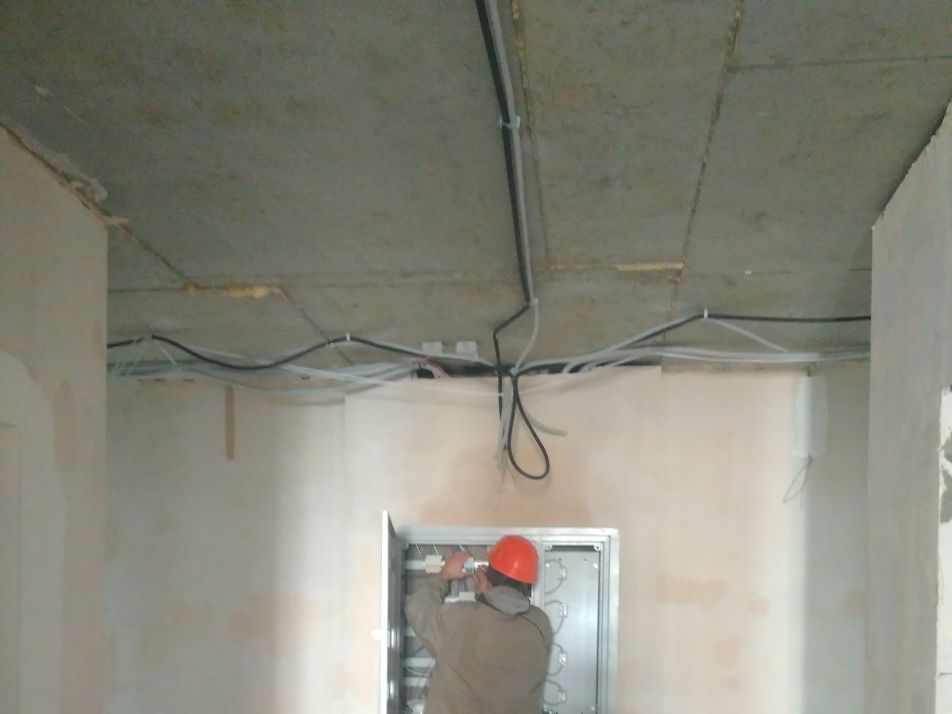

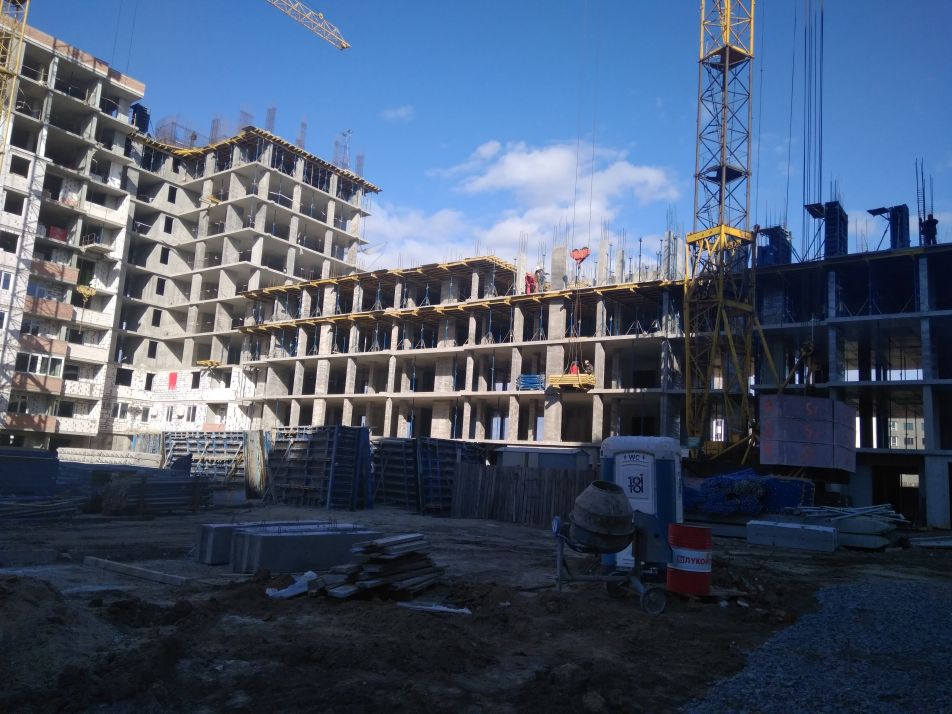

1. Электромонтажные работы в коридорах и лестничных клетках

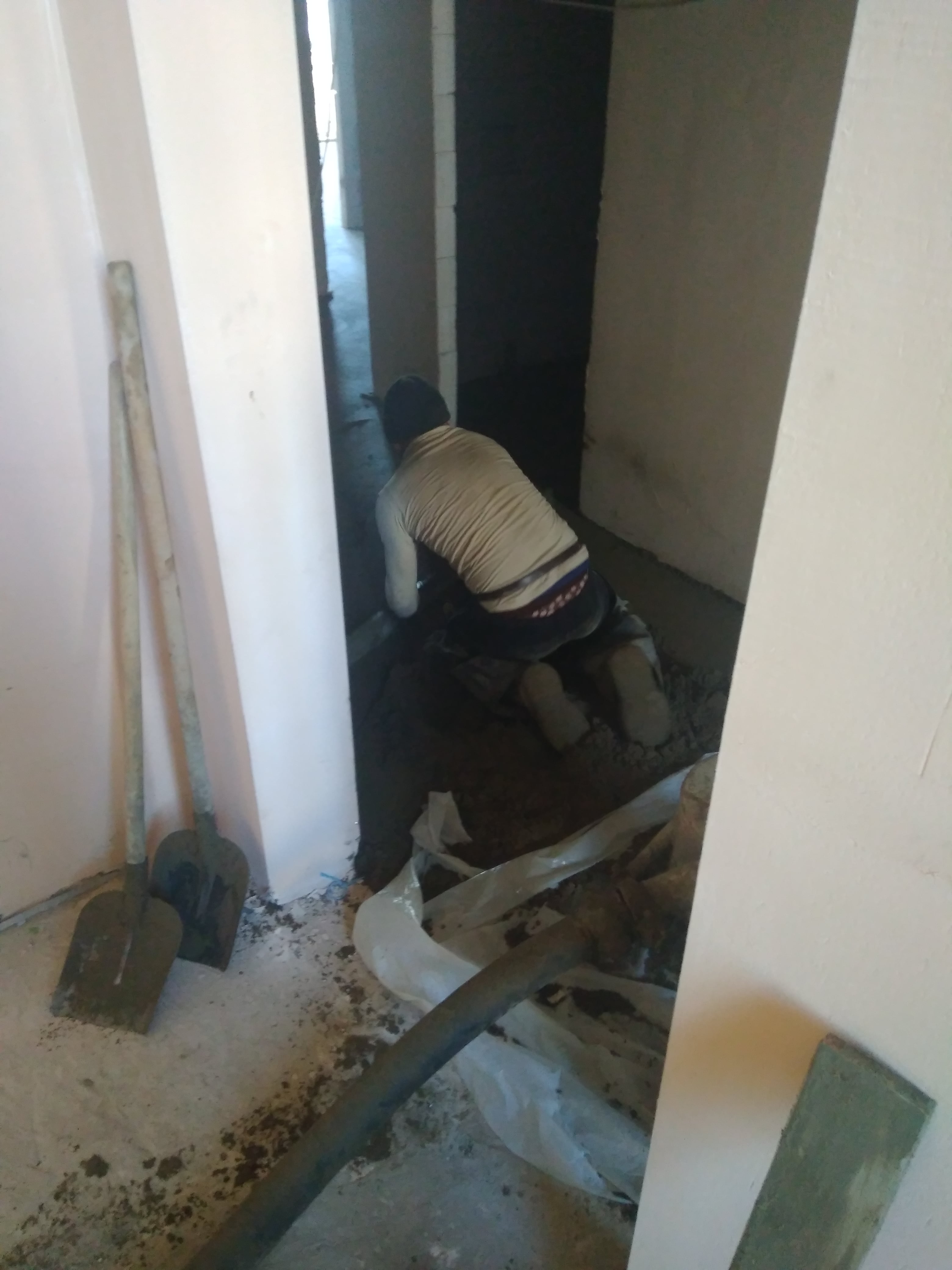

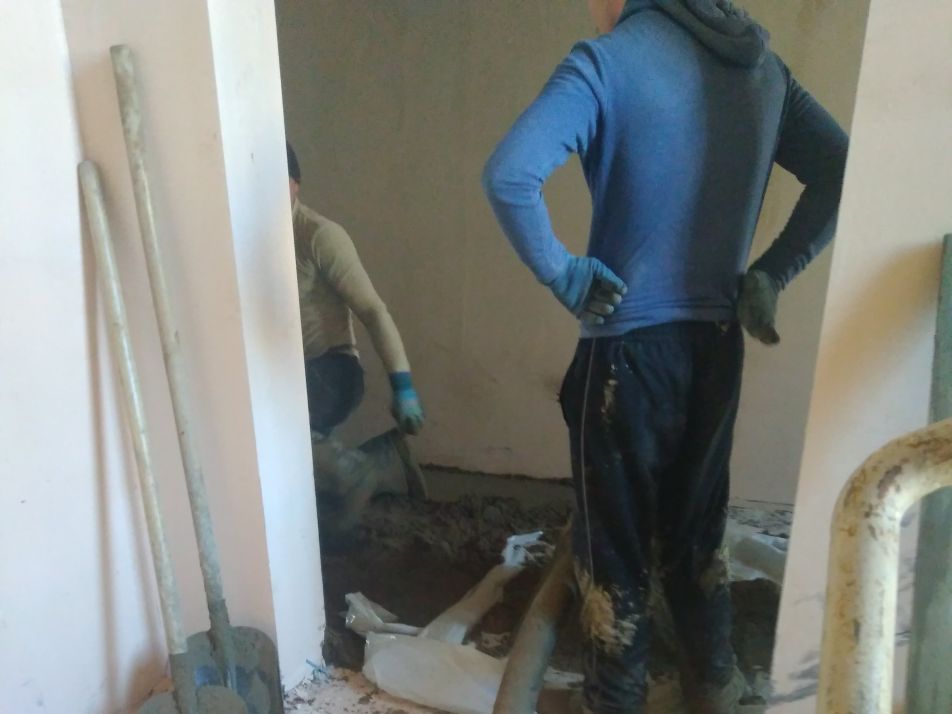

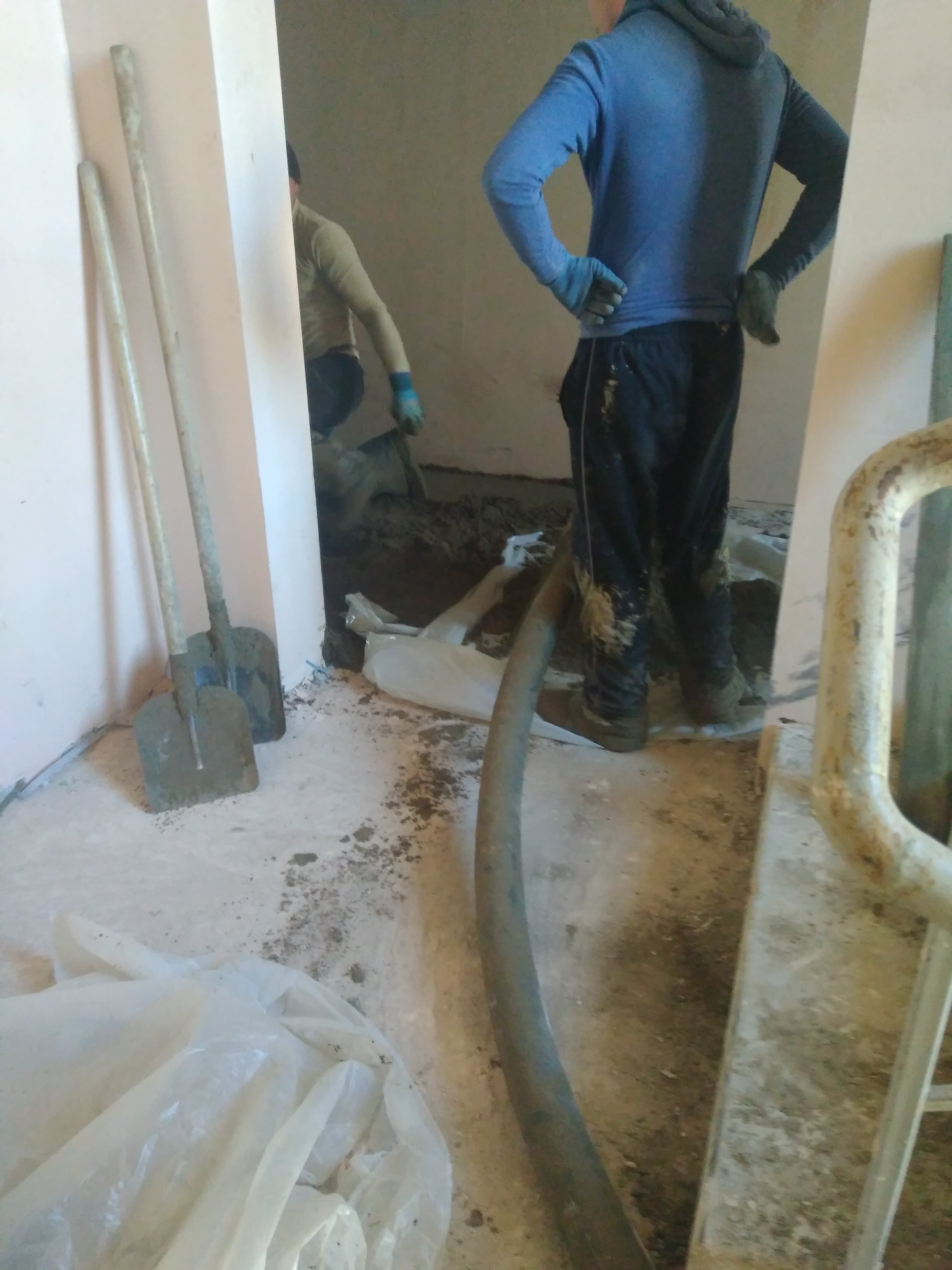

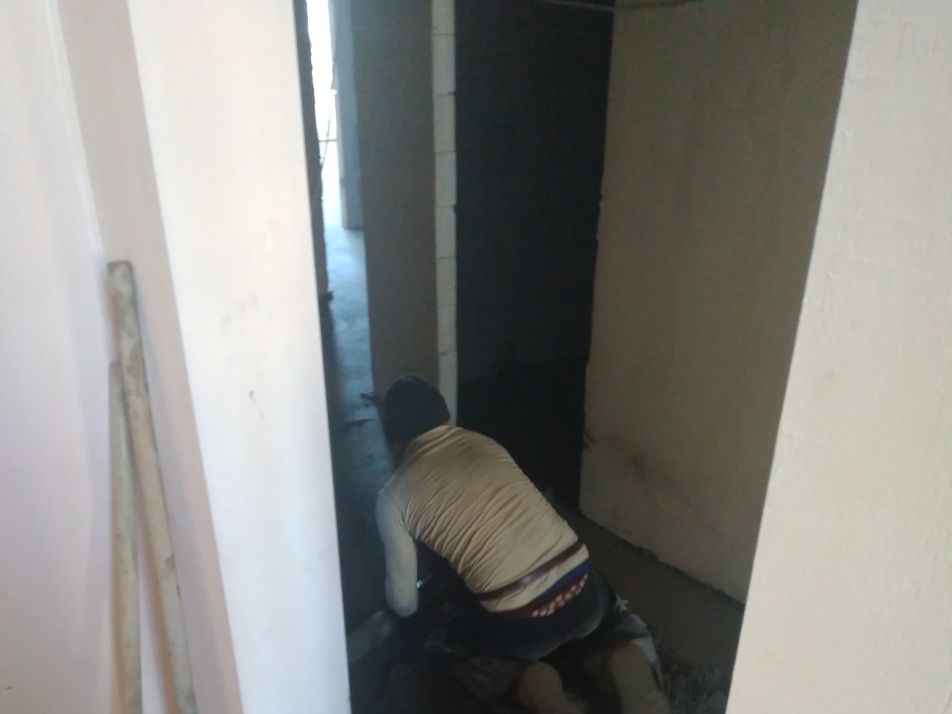

2. Устройство стяжки полов из цементно-песчаной полусухой смеси

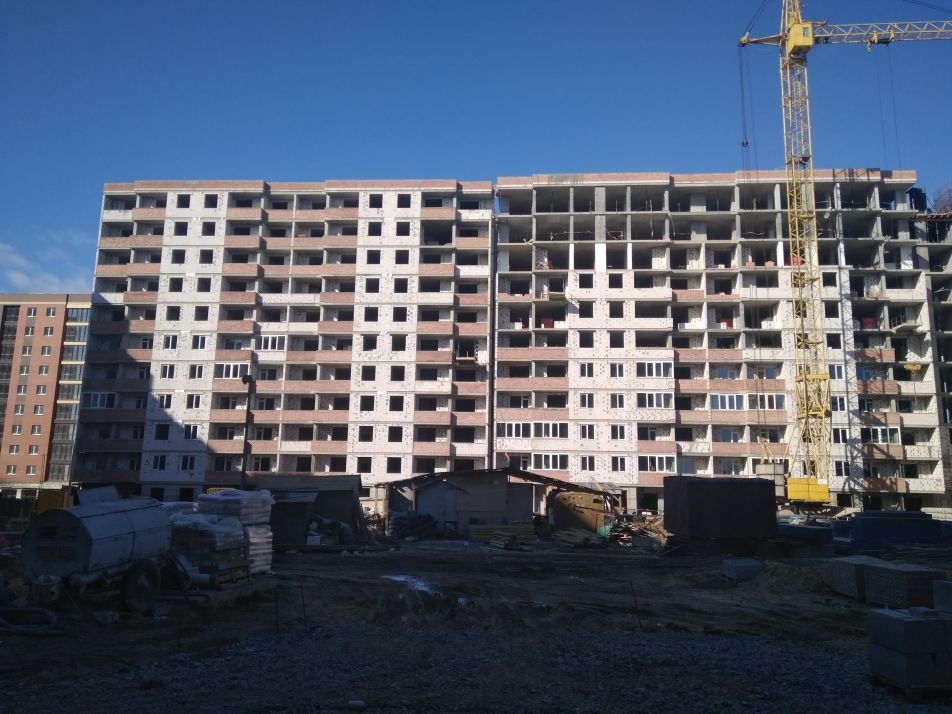

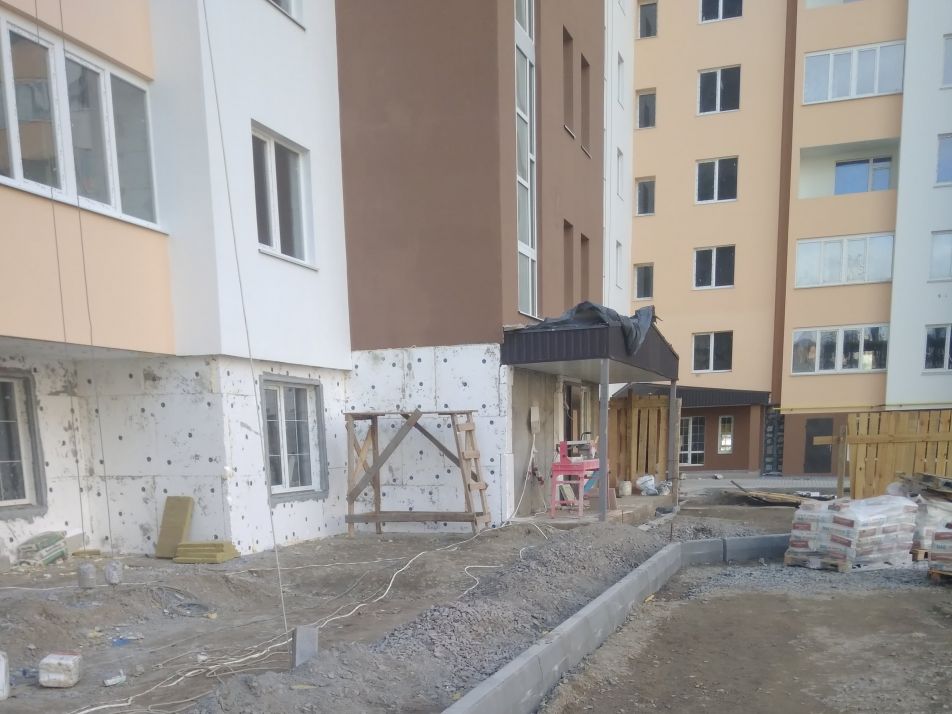

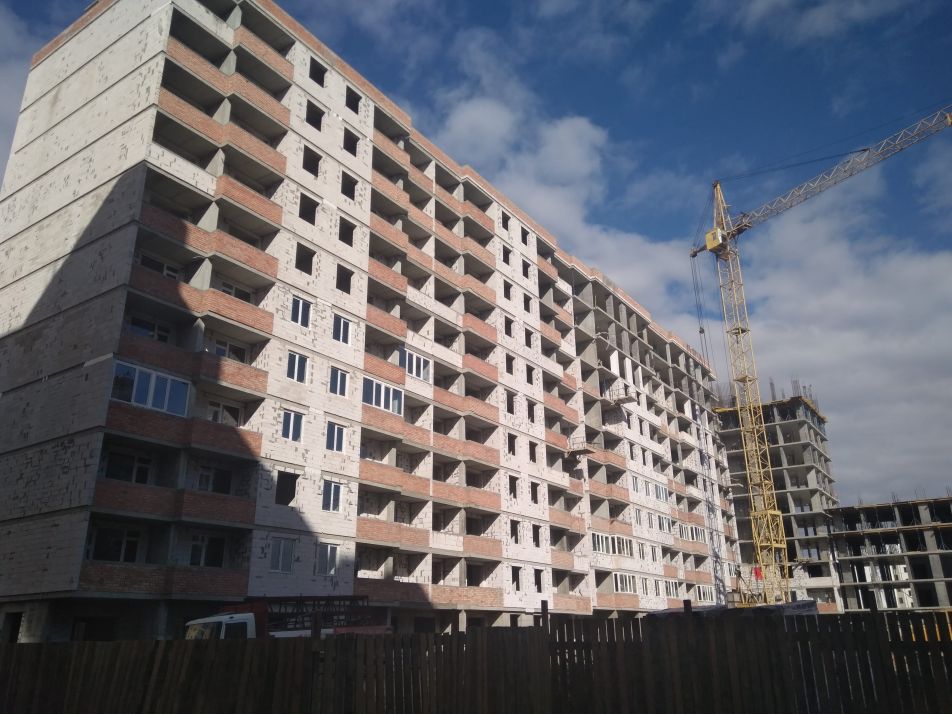

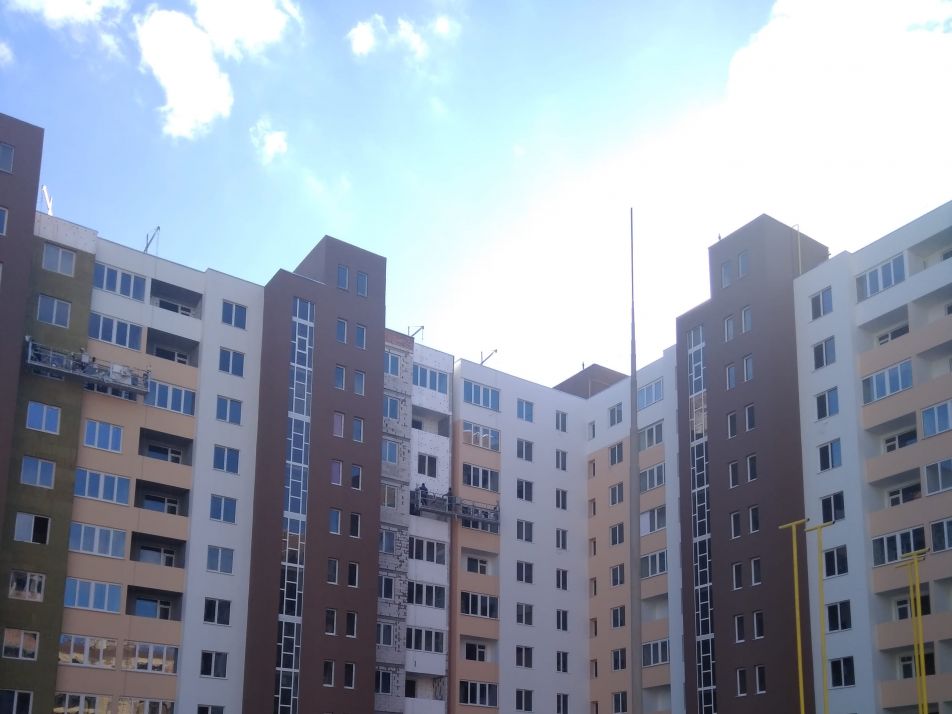

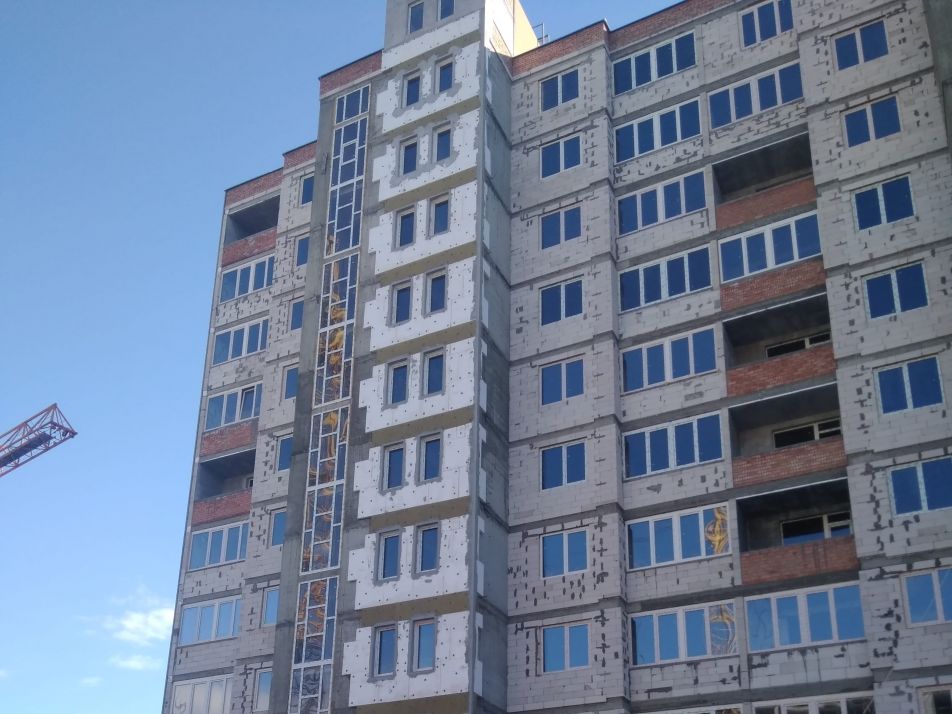

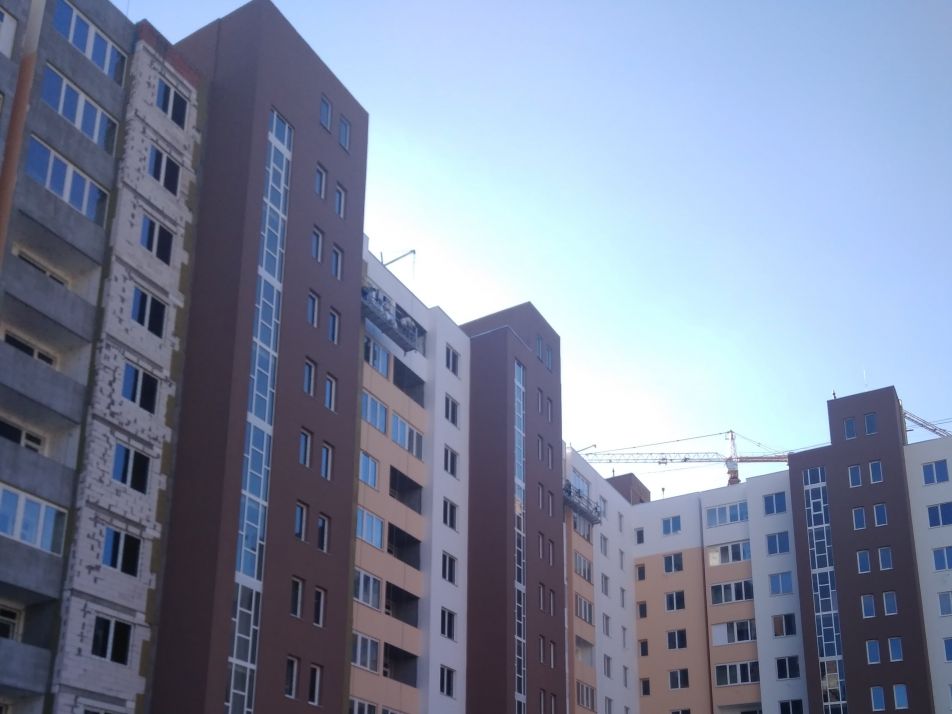

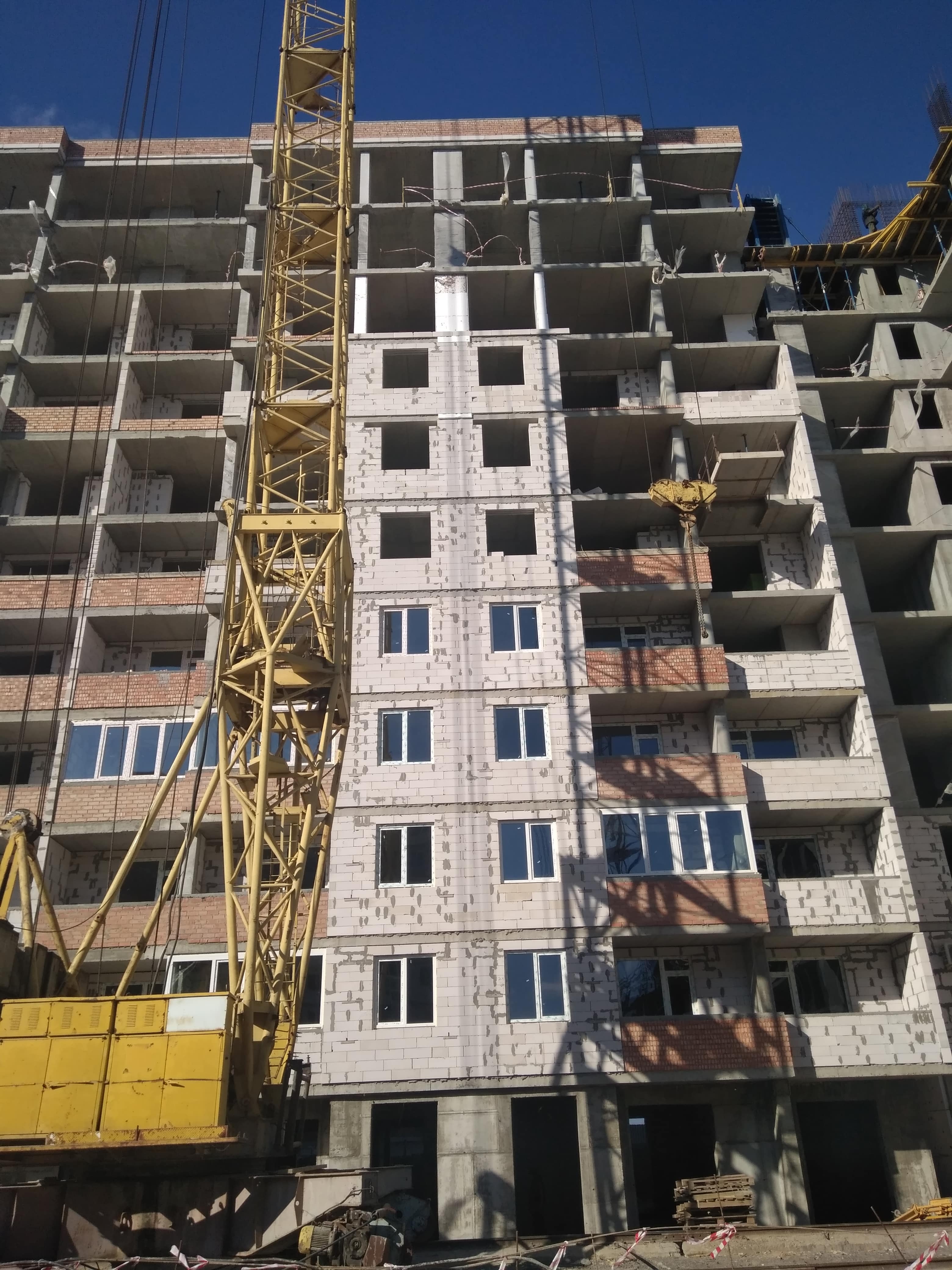

3. Отделка фасада (Утепление, отделка, покраска)
Секция №3,4
1. Электромонтажные работы в коридорах и лестничных площадках

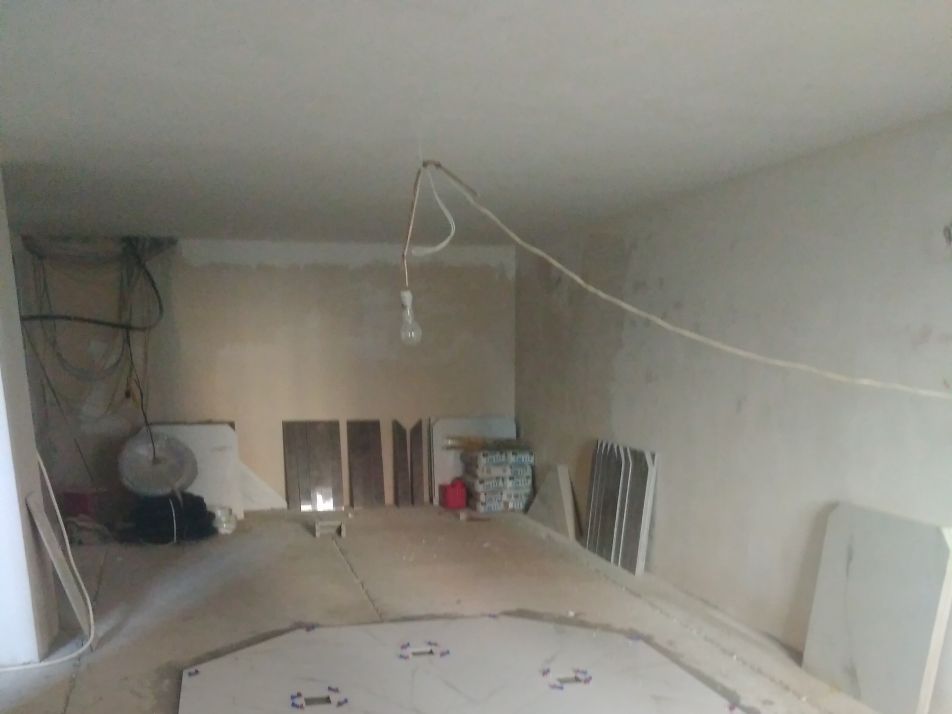

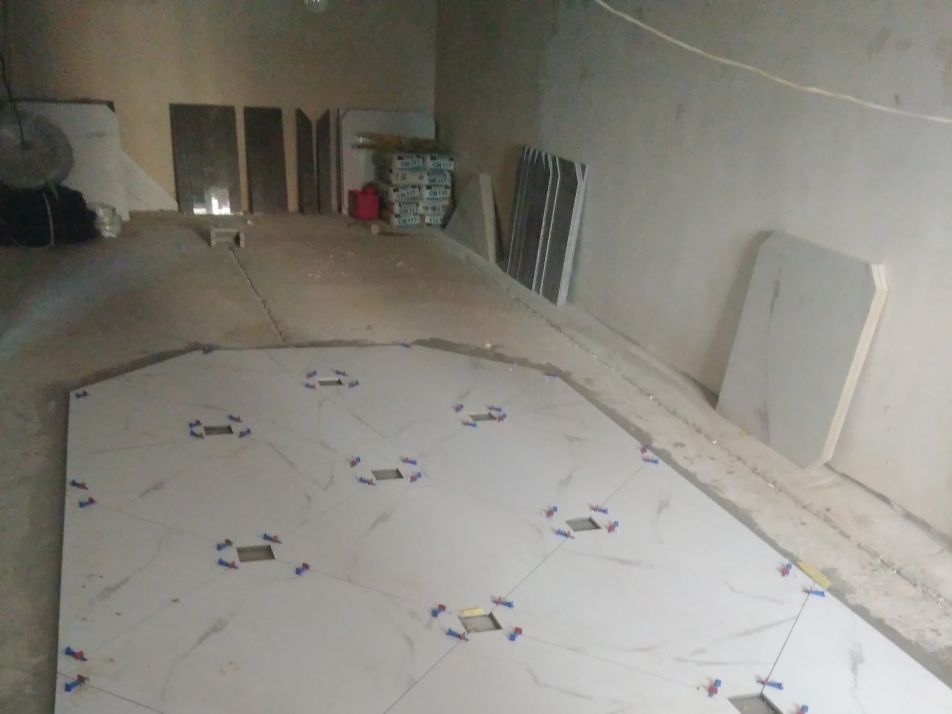

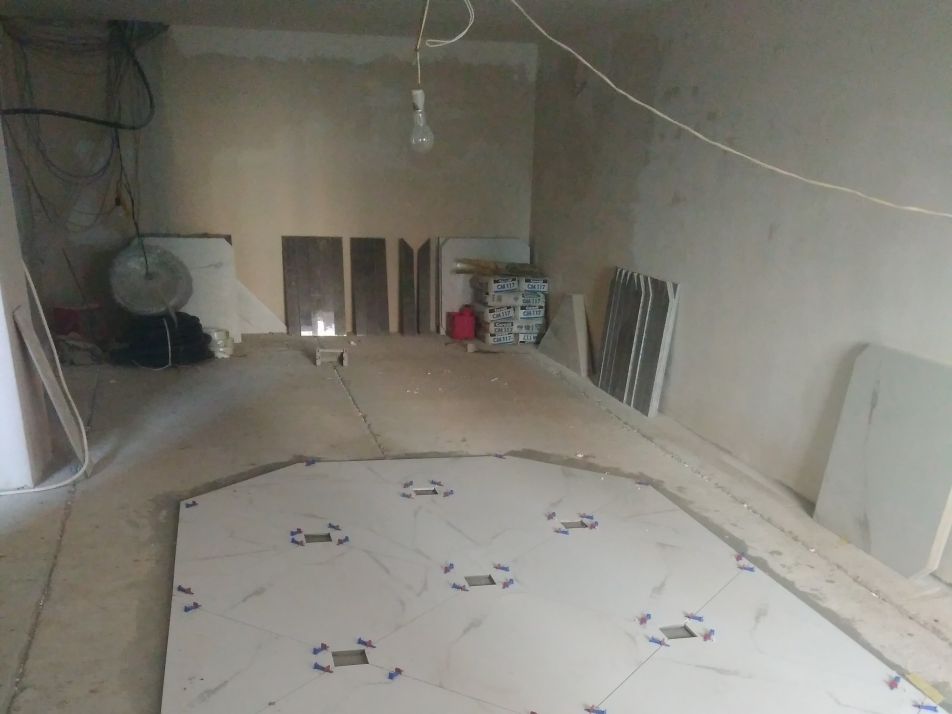

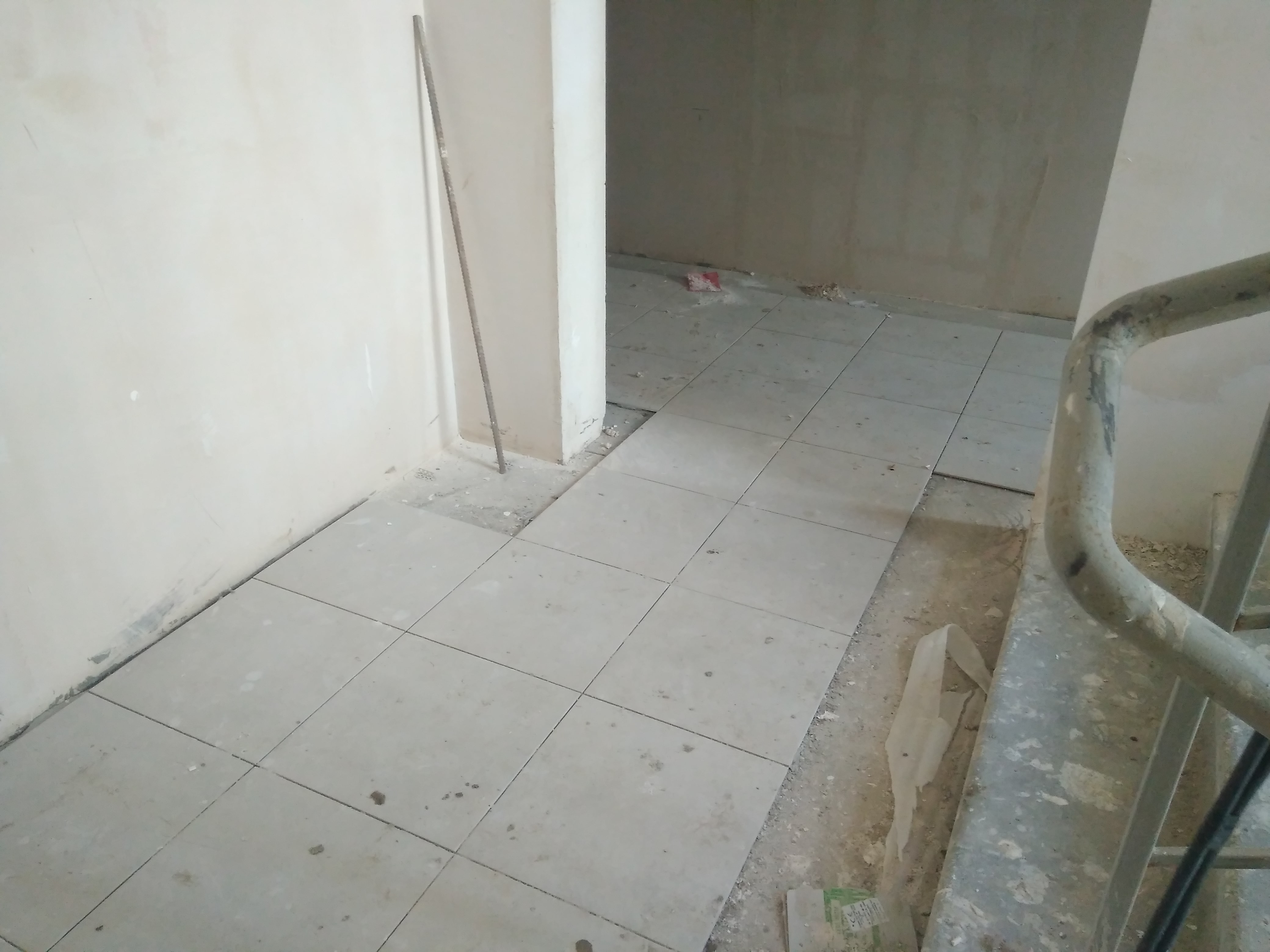

2. Устройство керамических полов в коридорах и лестничных площадках

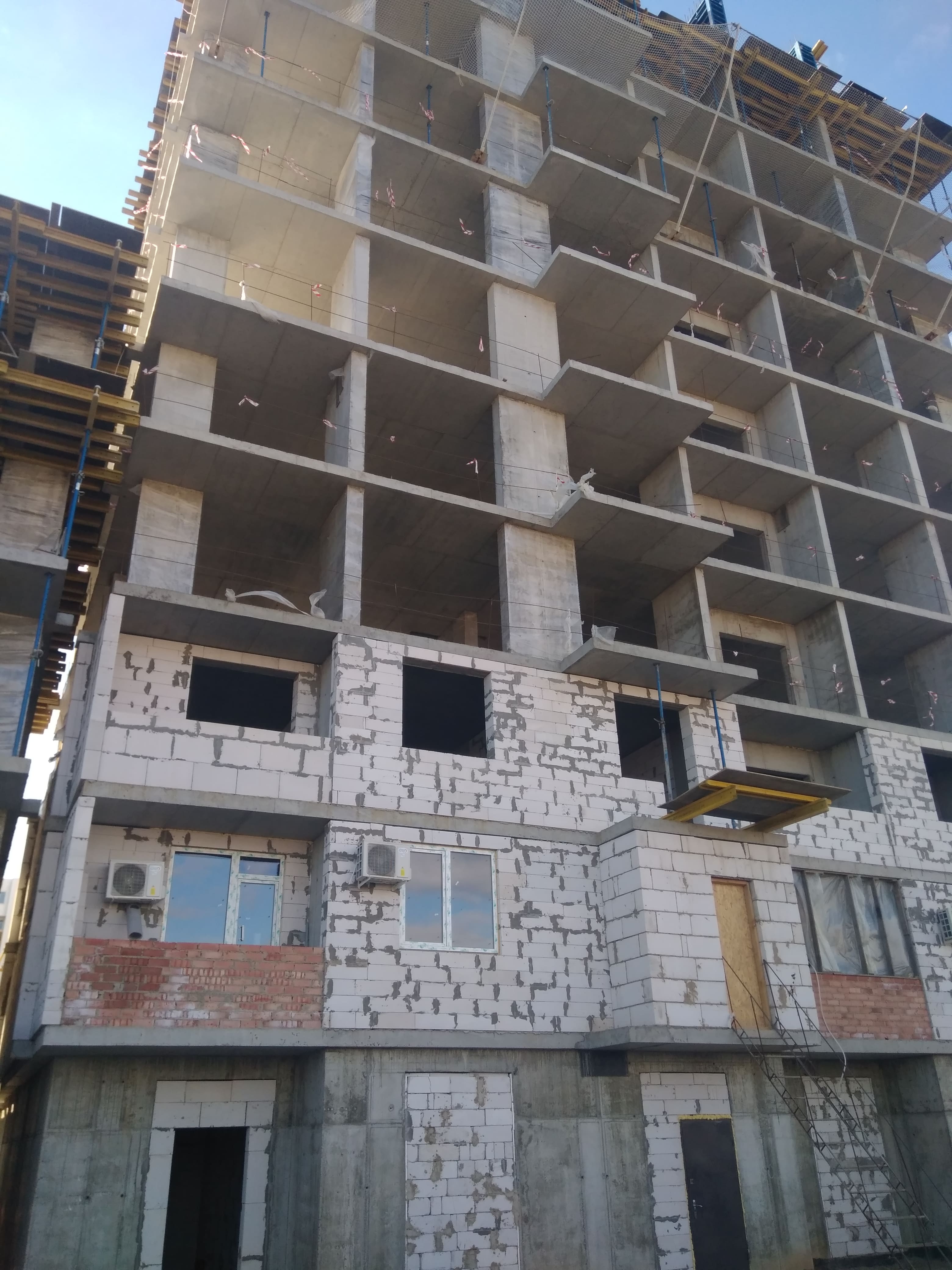

3. Отделка фасада (утепление, отделка, покраска)
4. Монтаж котлов в топочных

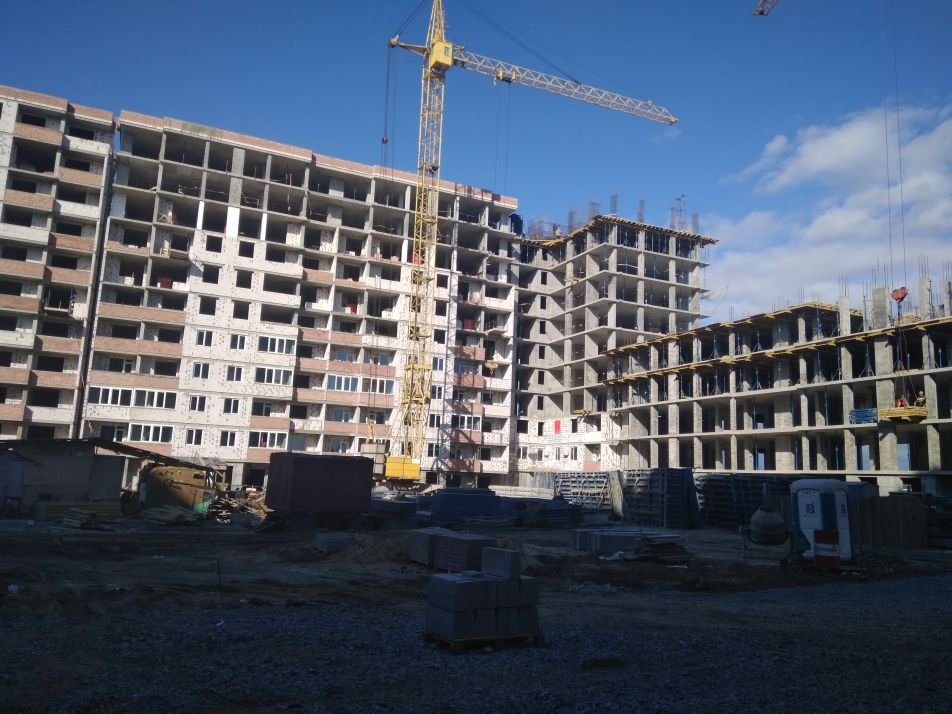

Дом №3
Секция №1,2

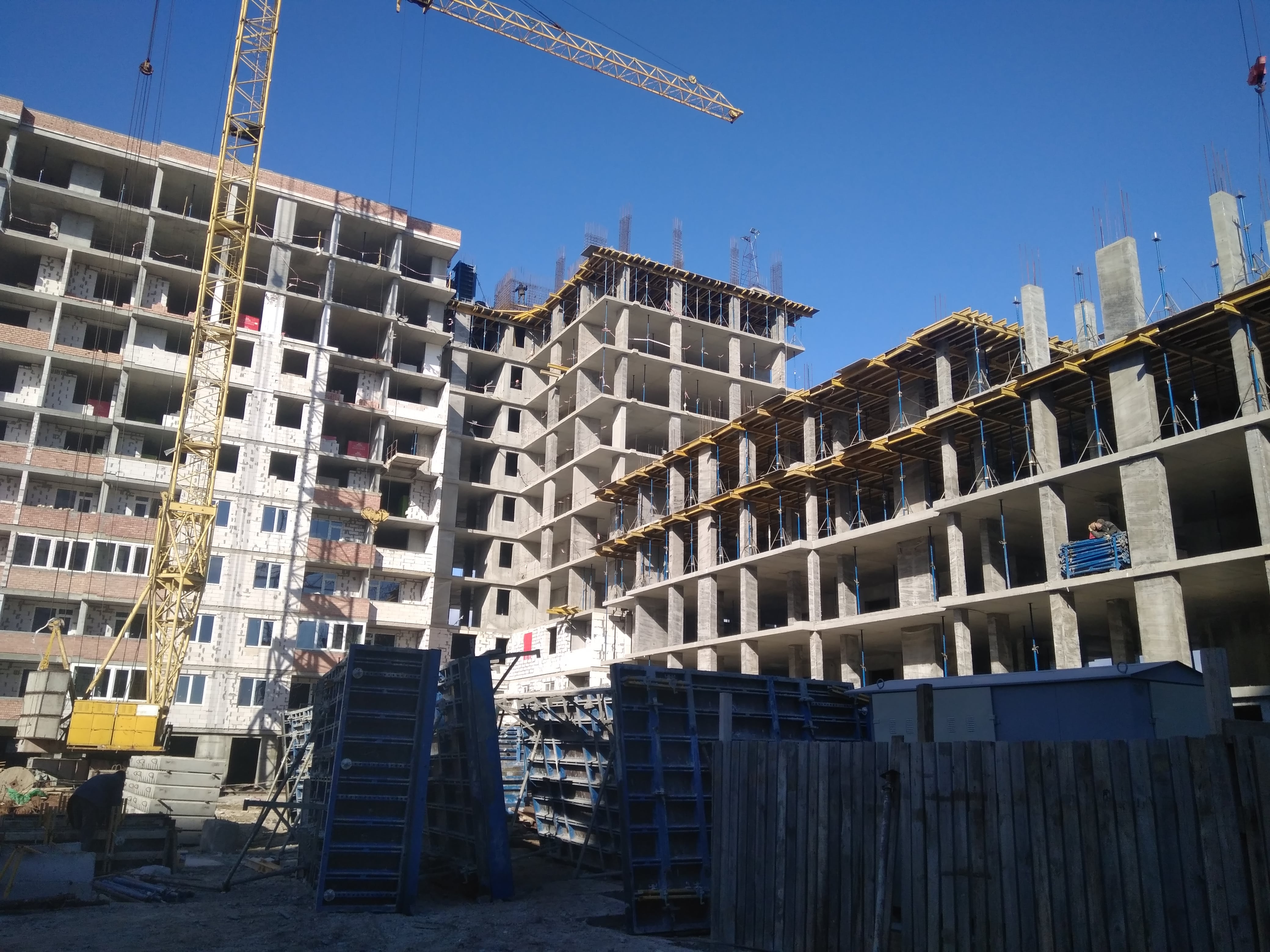

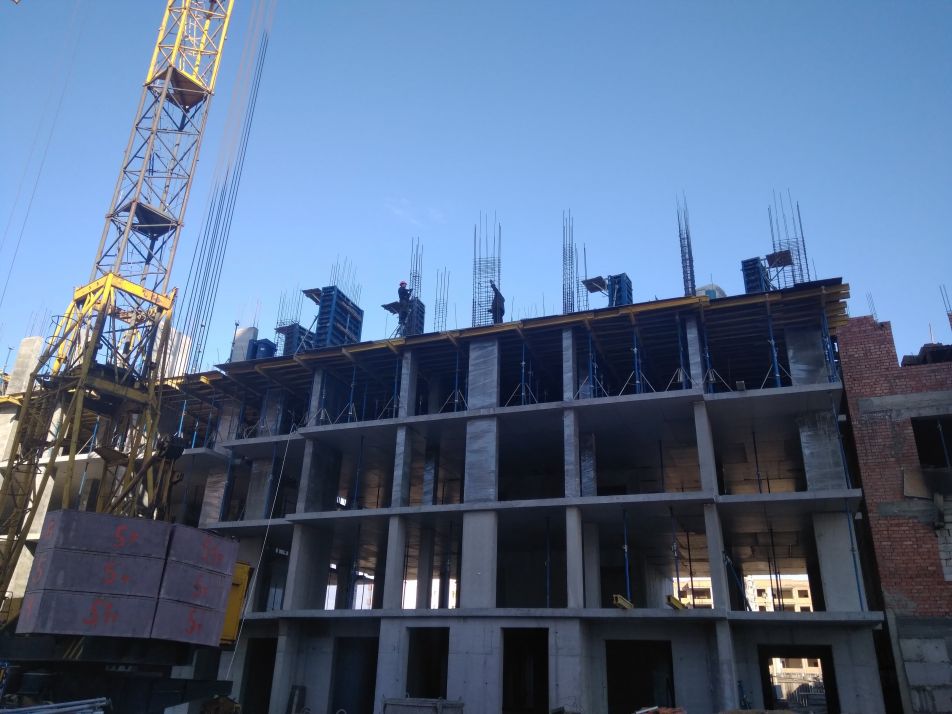

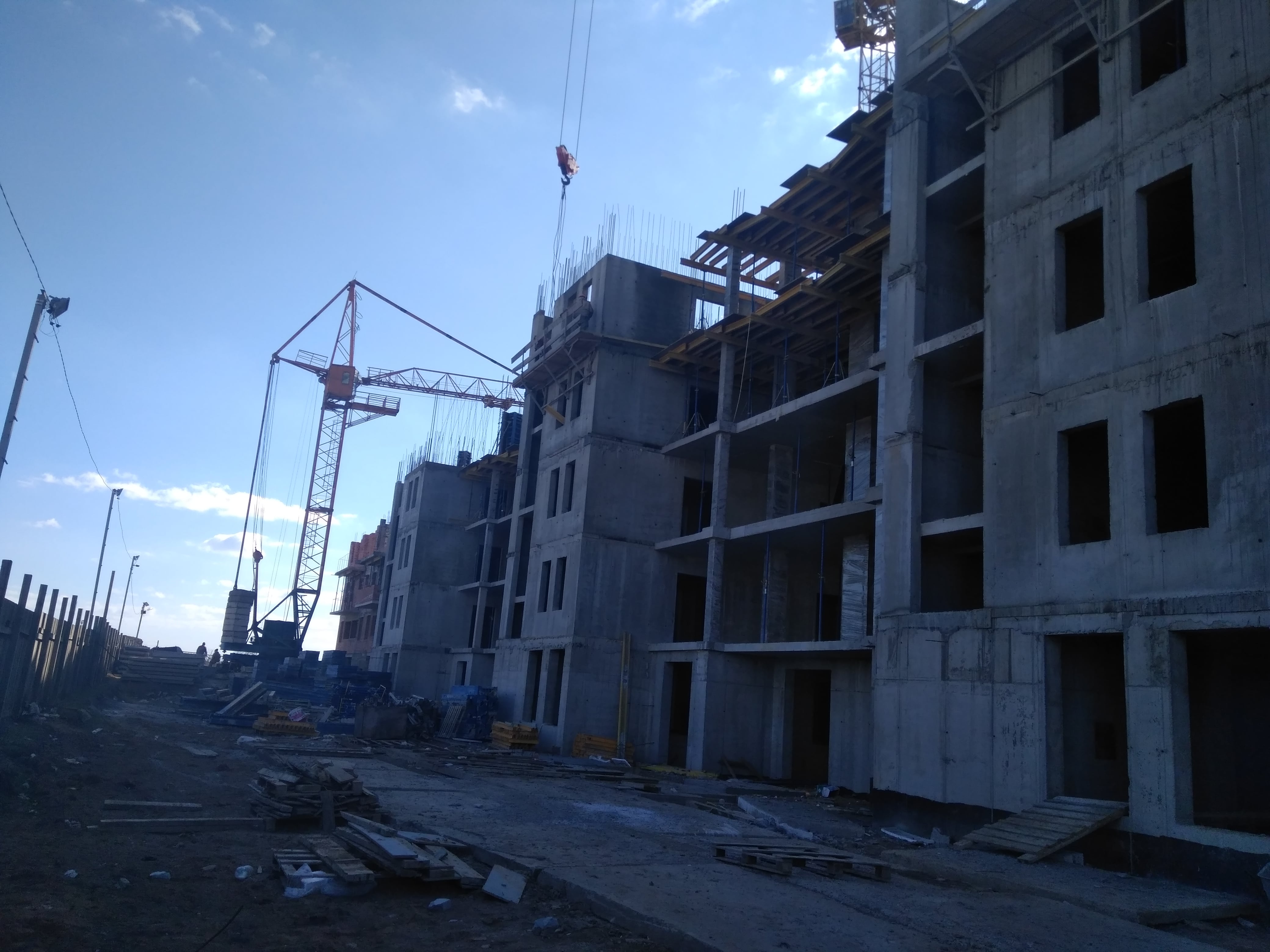

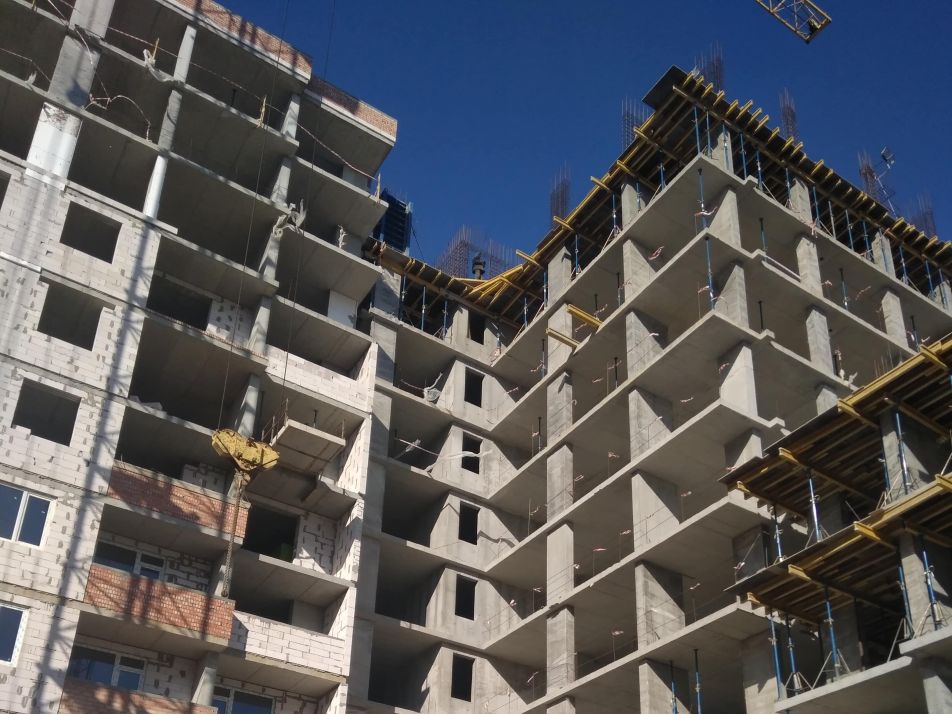

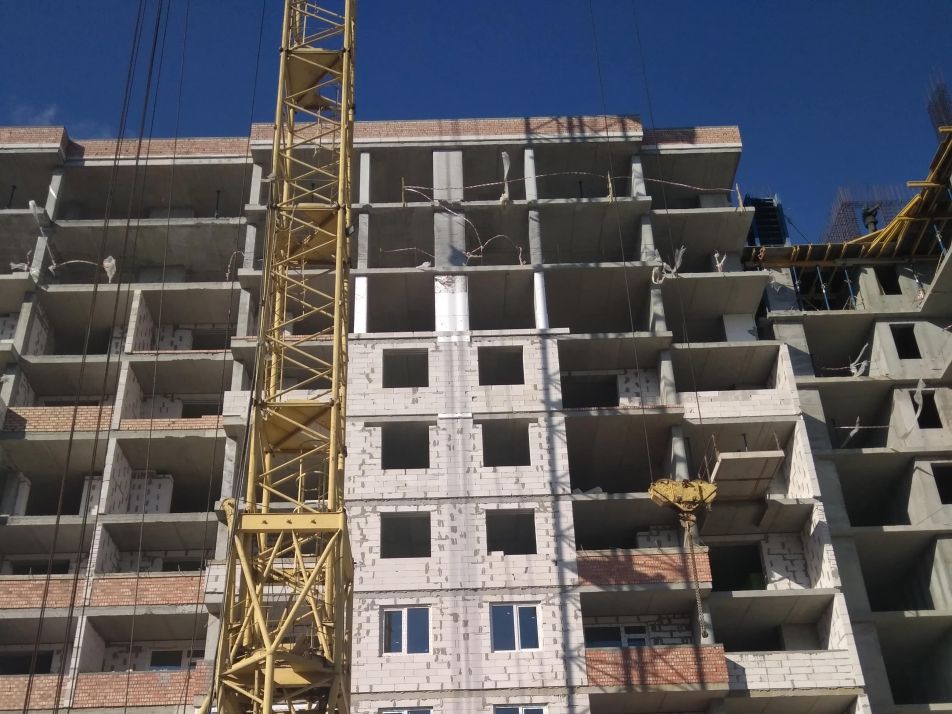

1. Кладка стен и перегородок 5 и 7 этажи
2. Монтаж вентиляционных и канализационных трубопроводов
3. Устройство парапетов на топочных

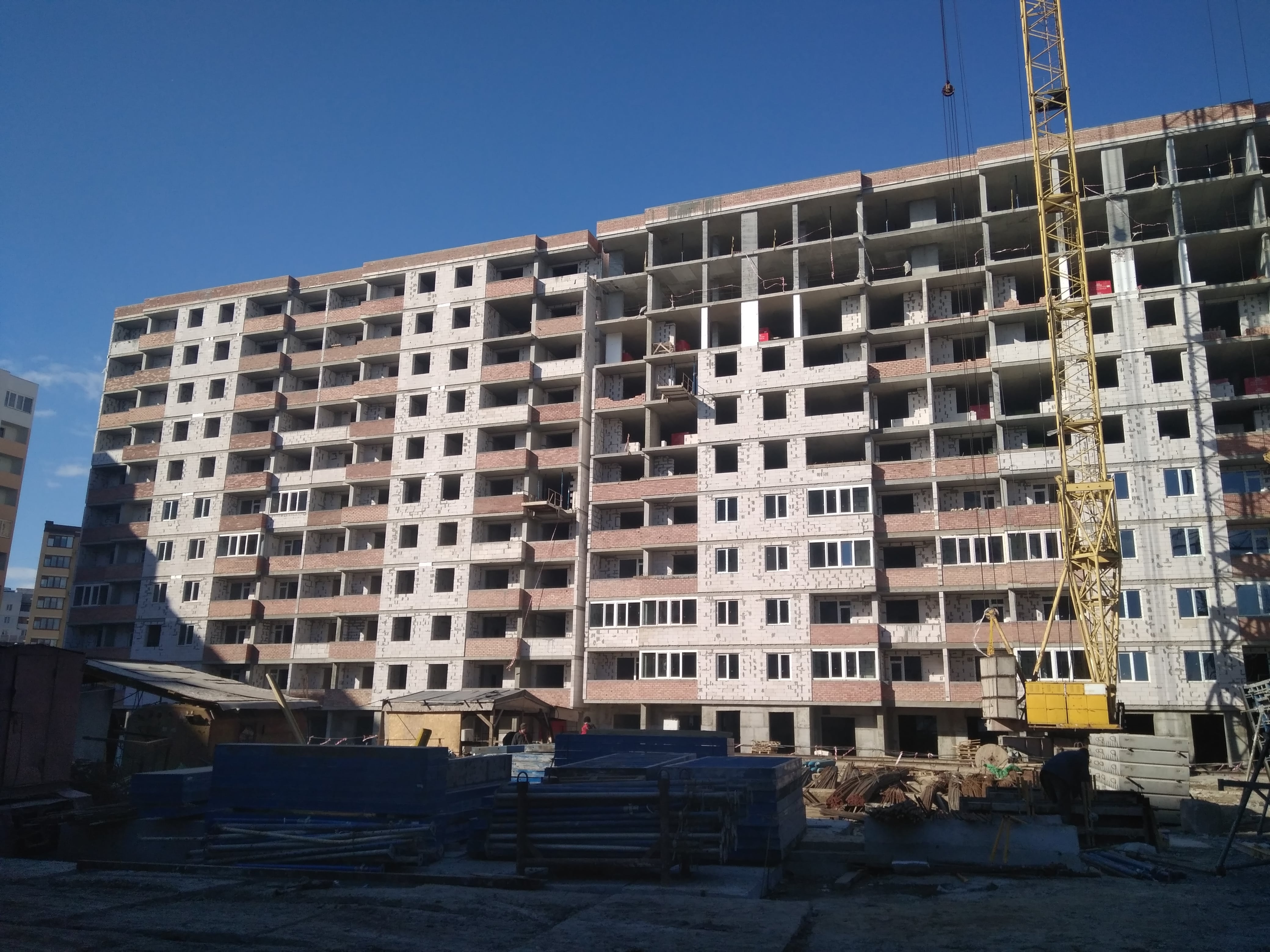

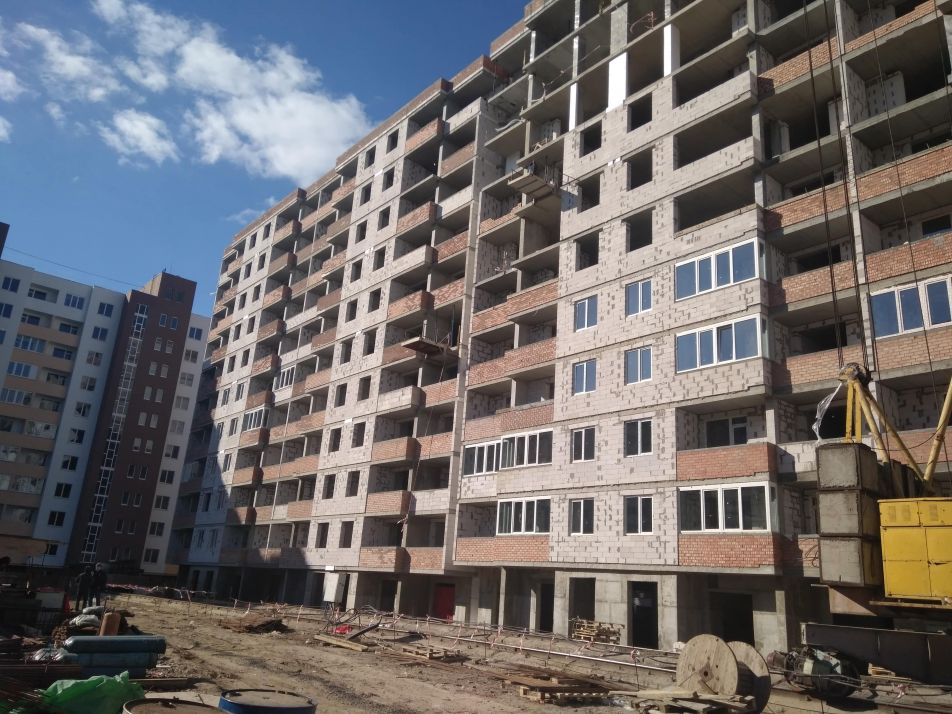

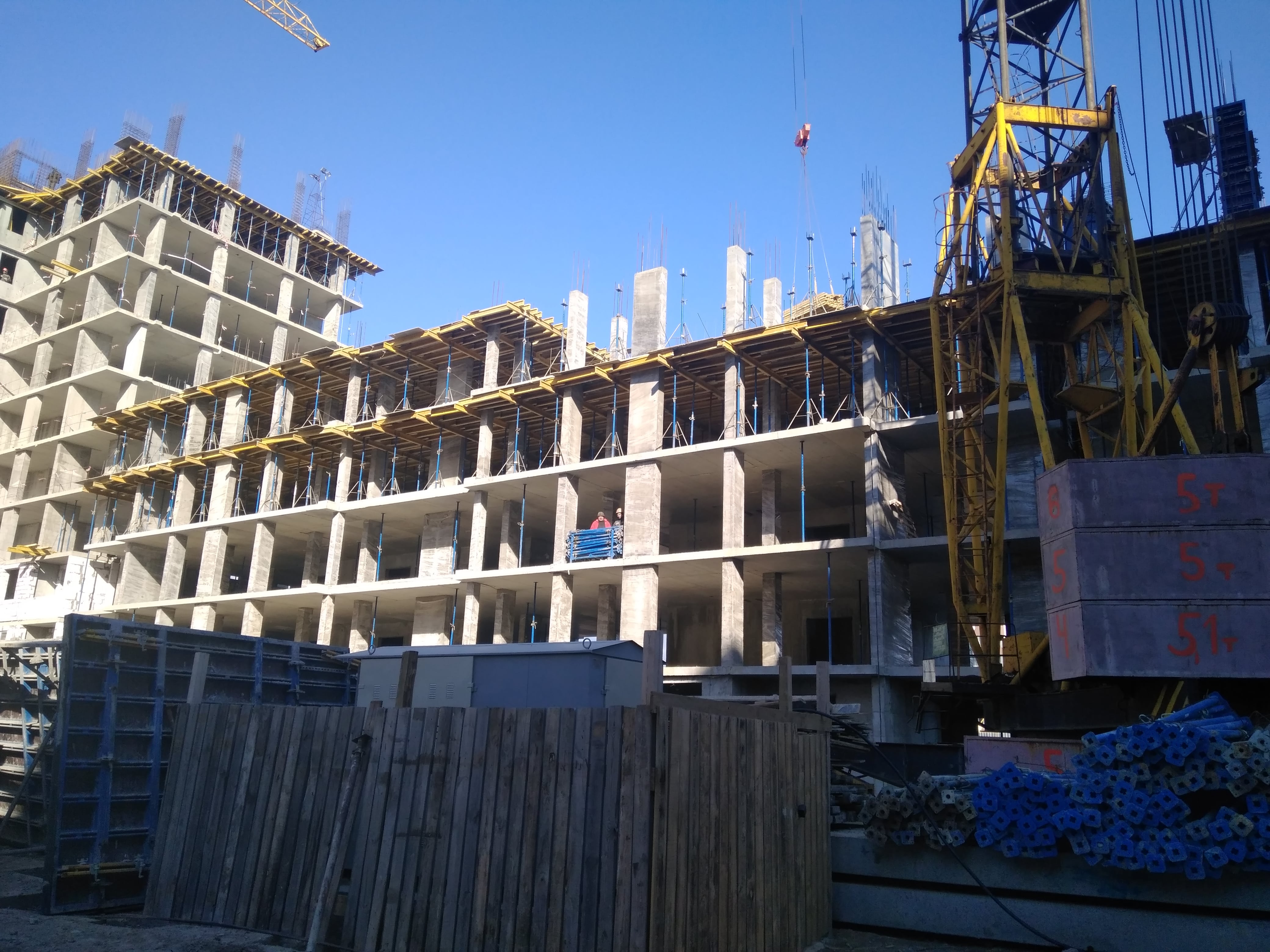

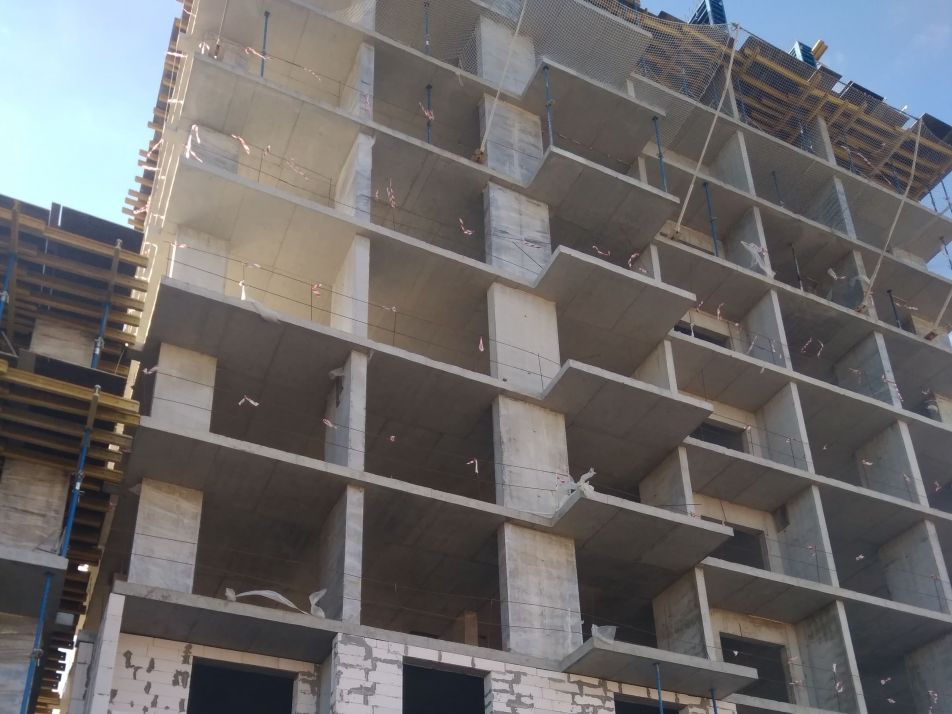

4. Остекление оконных проемов
Секция №3,4

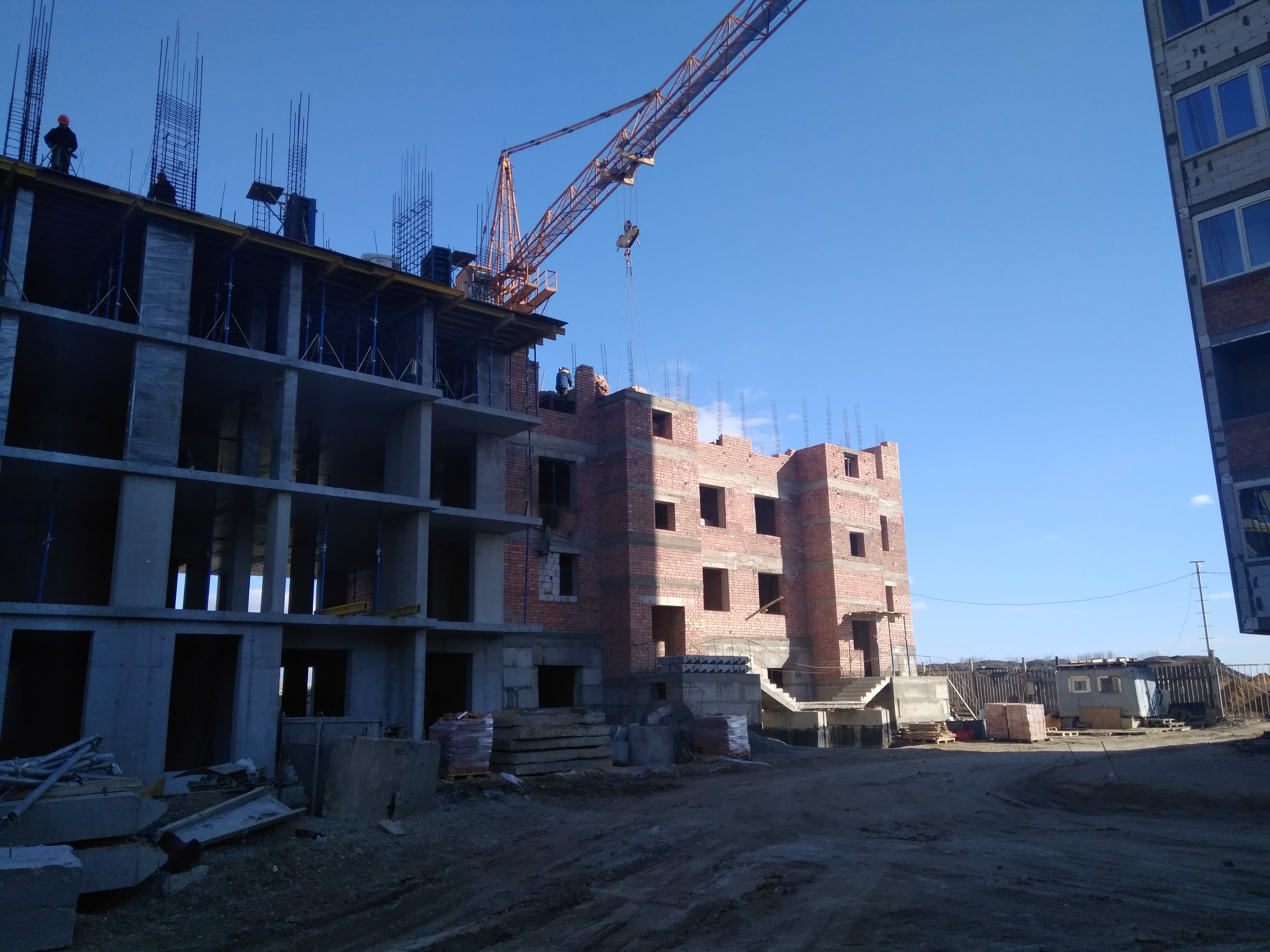

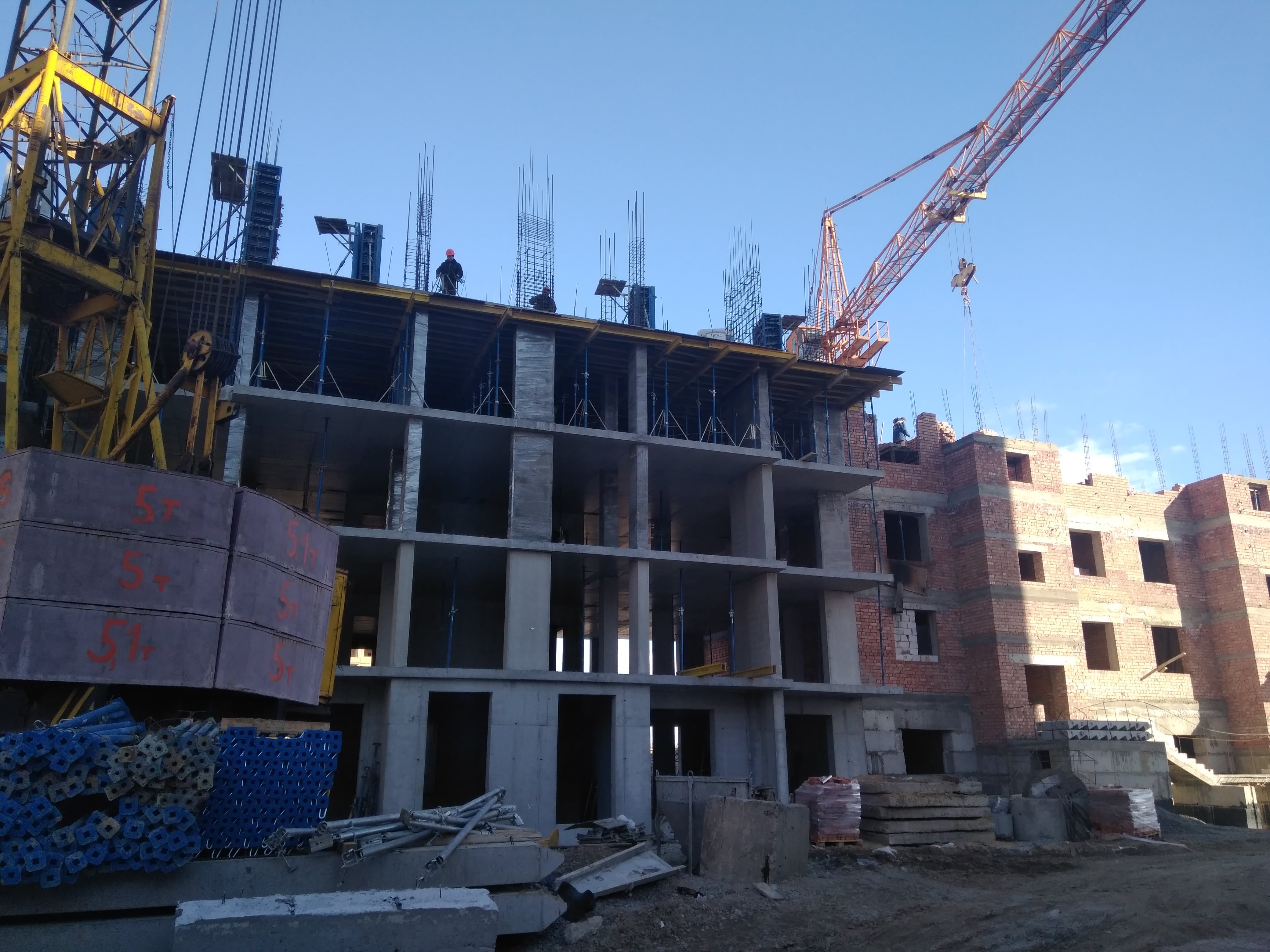

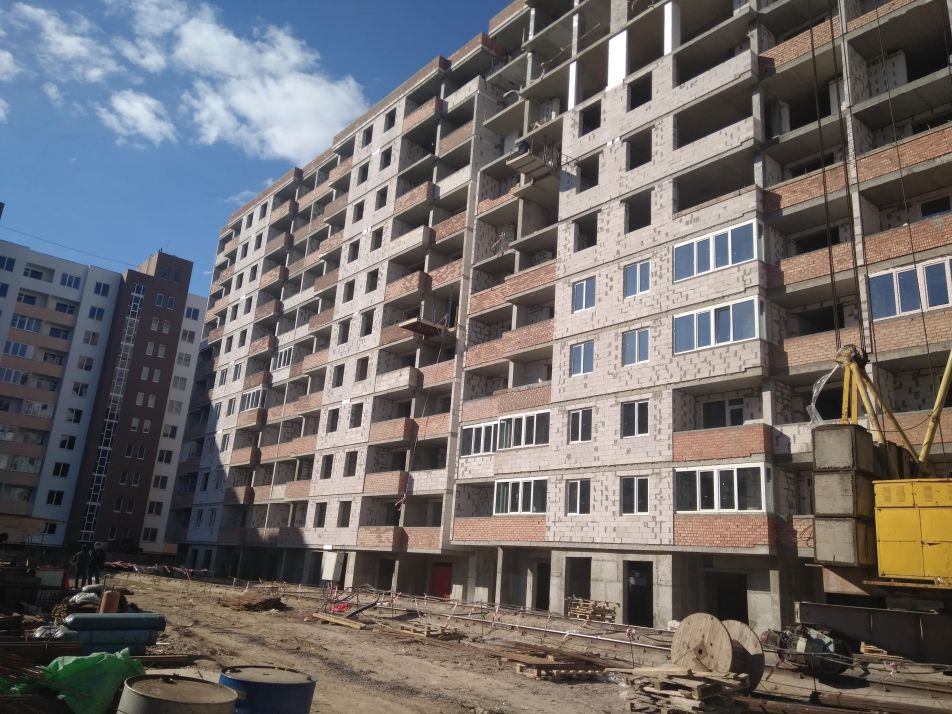

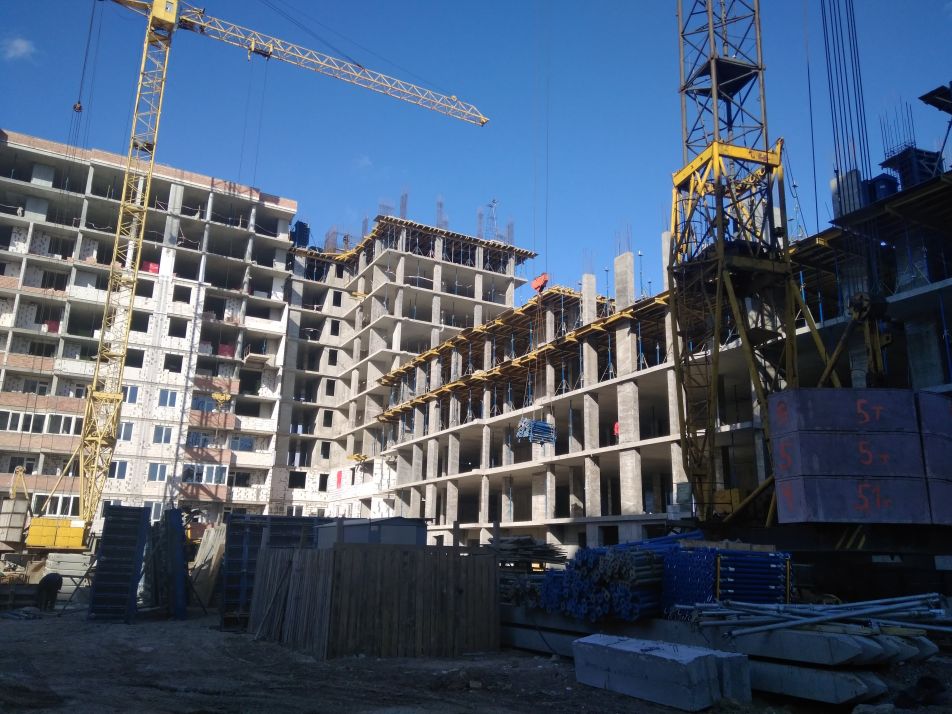

1. Кладка стен и перегородок 5,6,7 и 8 этажи
2. Устройство топочных на крыше
3. Штукатурка вентканалов и внутри сторон парапета
4. Монтаж вентканалов и канализационных трубопроводов
5. Остекление оконных проёмов
Секция №5

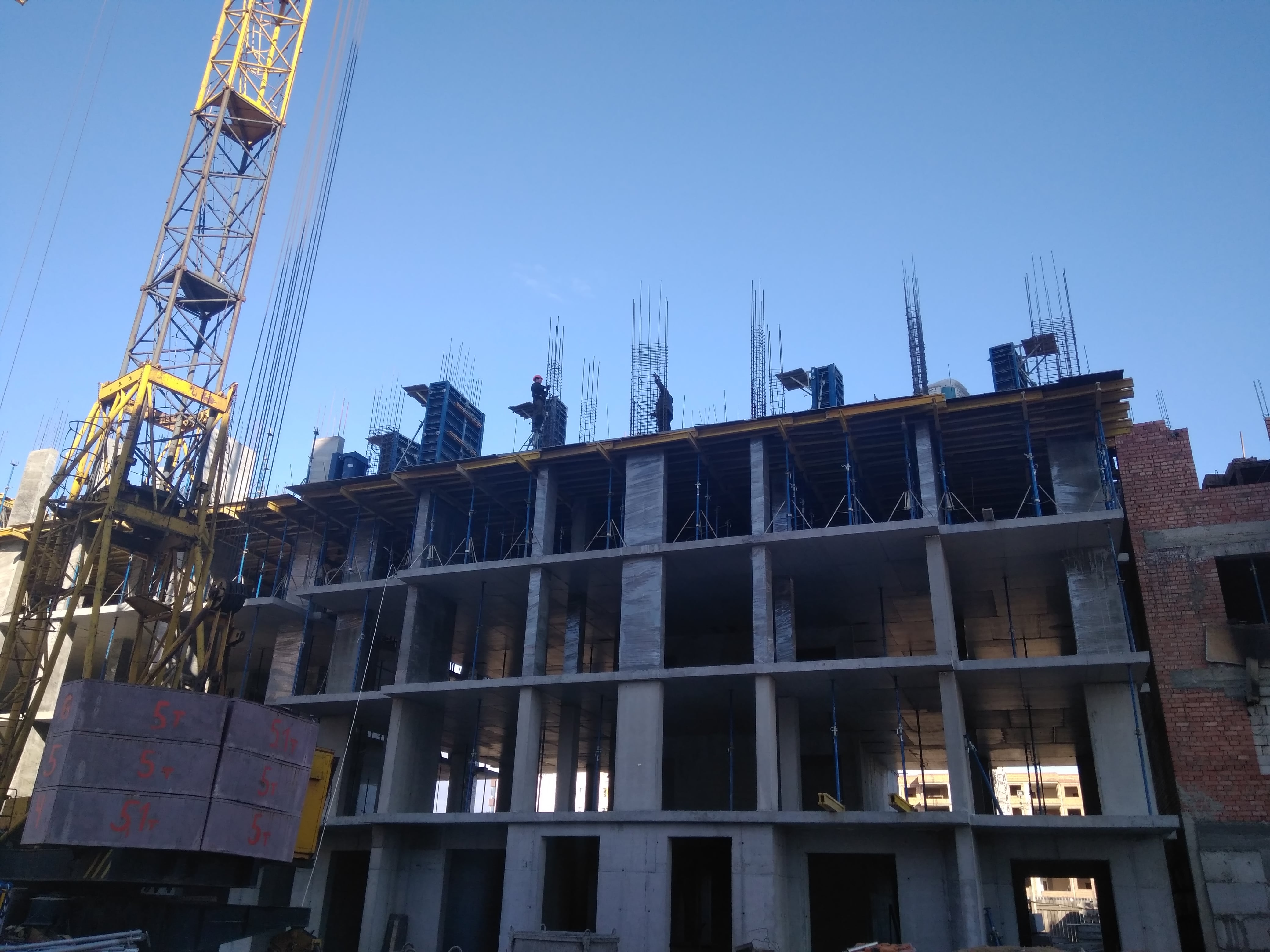

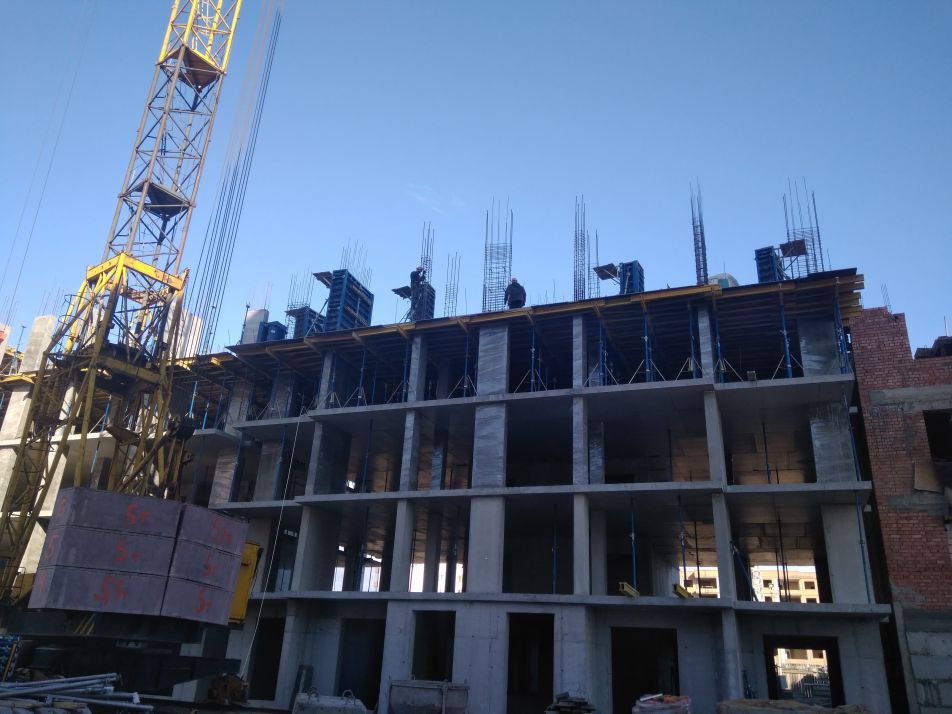

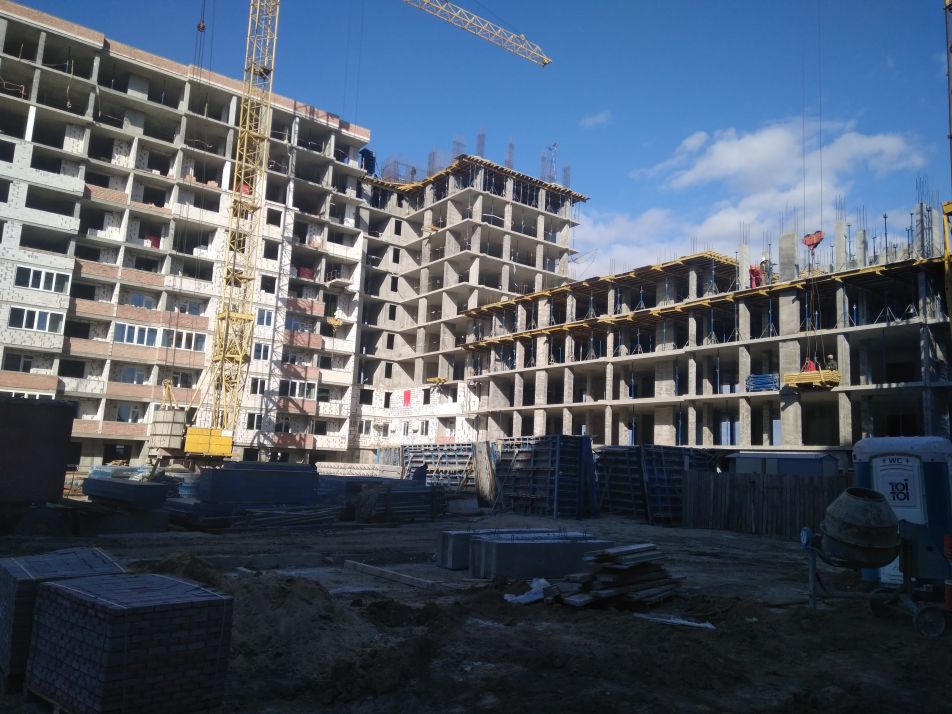

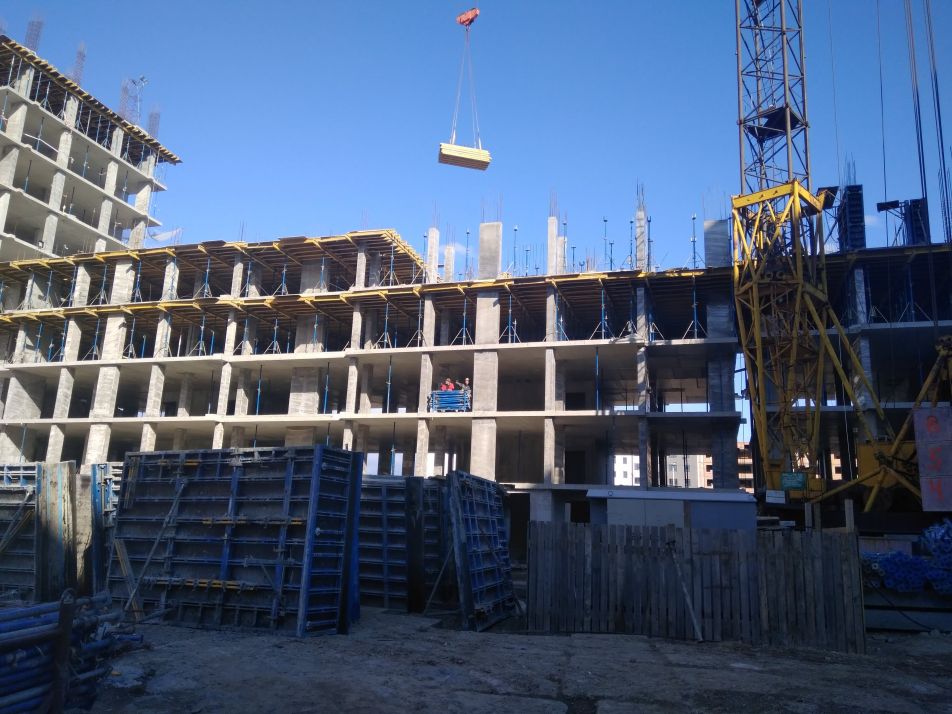

1. Бетонирование перекрытия 9го этажа
2. Устройство арматурного каркаса несущих элементов тех. этажа

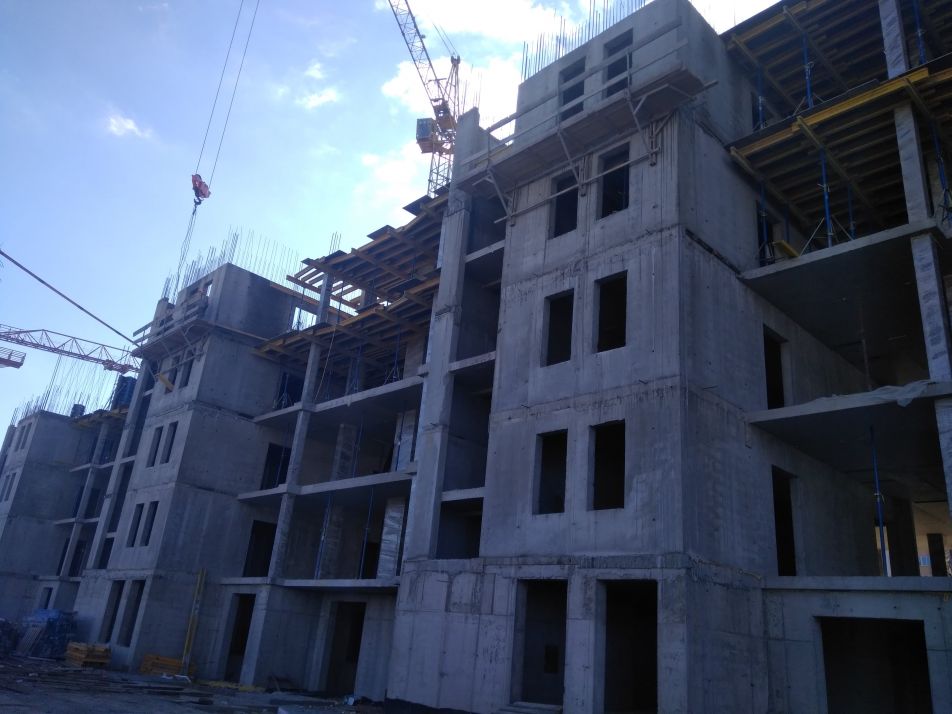

Дом №4
Секция №1,2

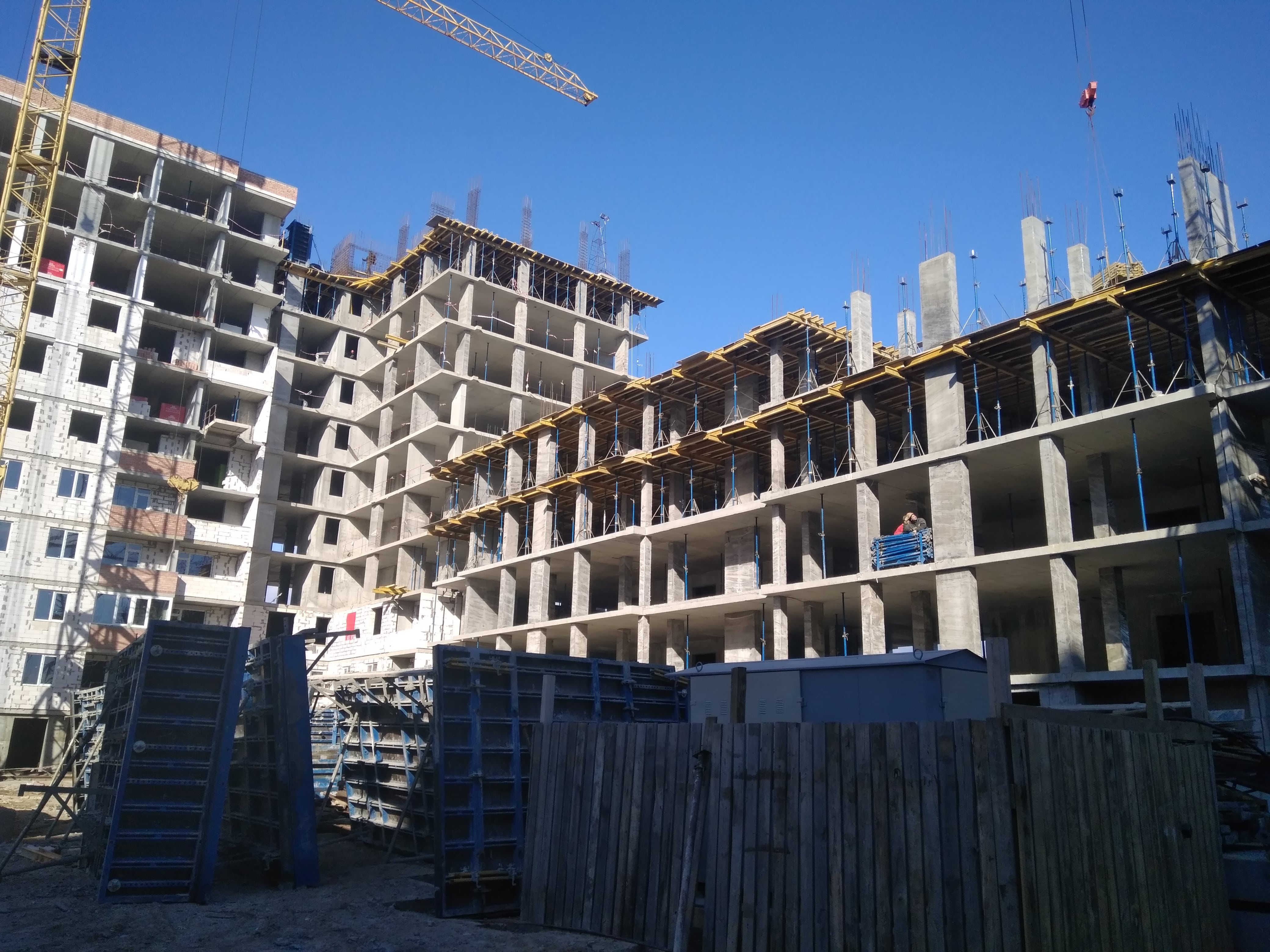

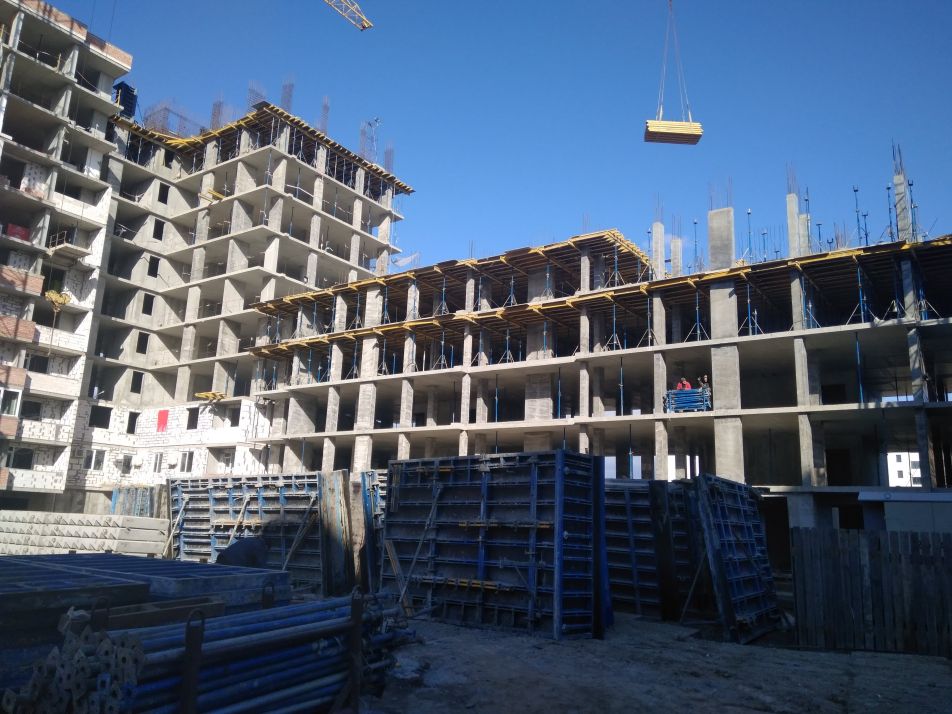

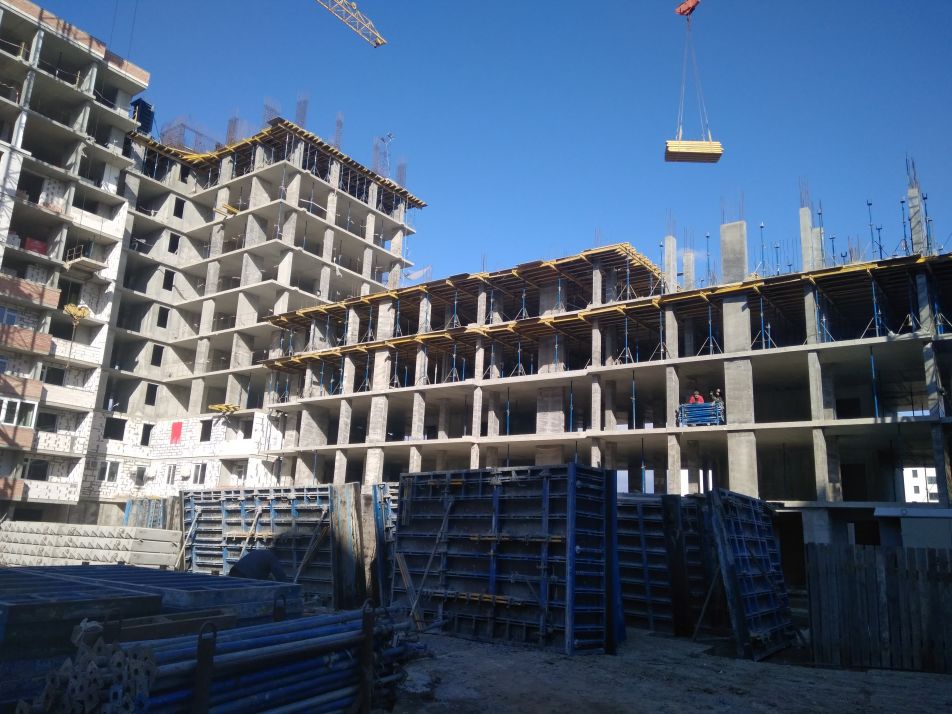

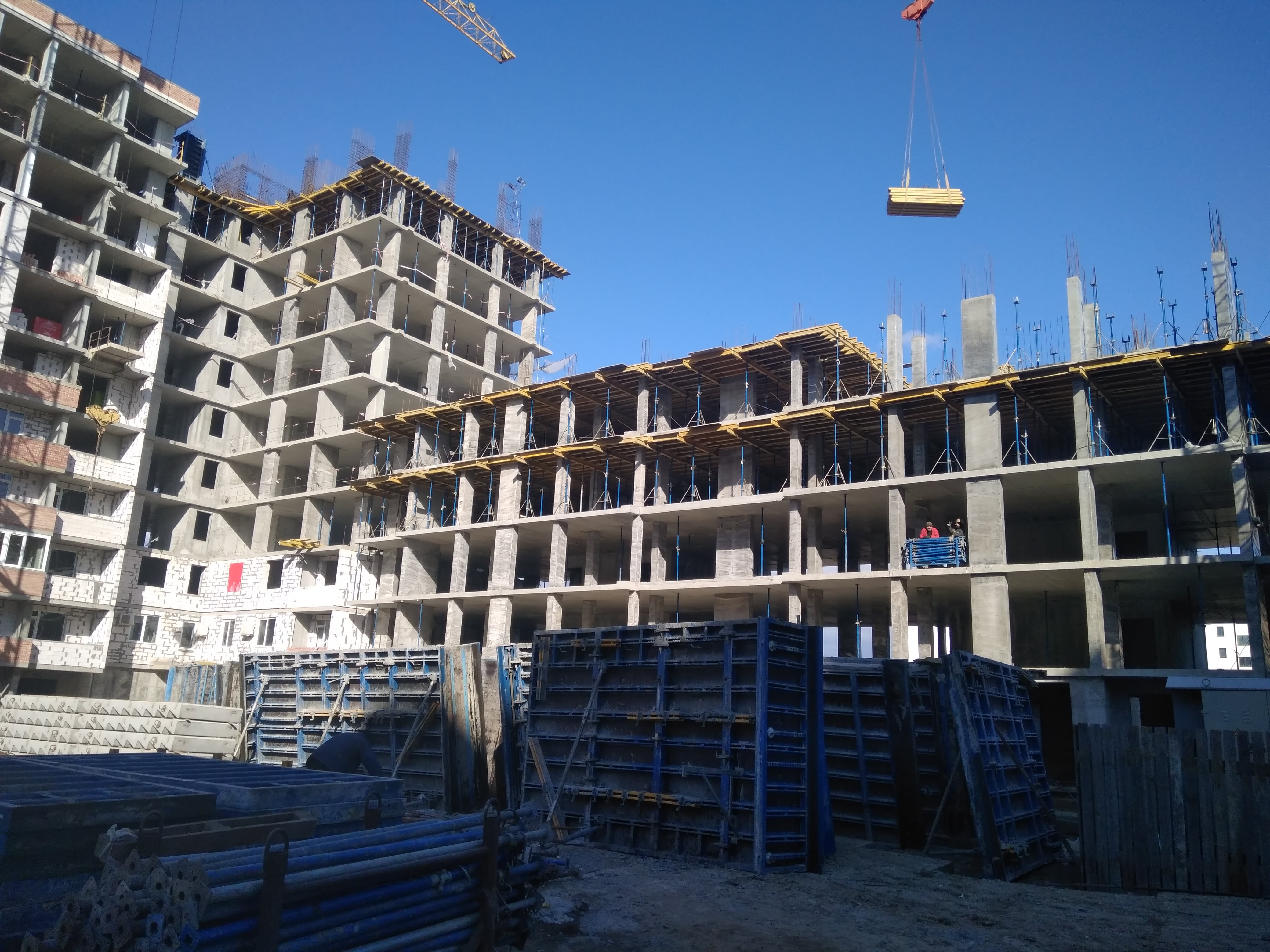

1. Бетонирование несущих элементов 4го этажа

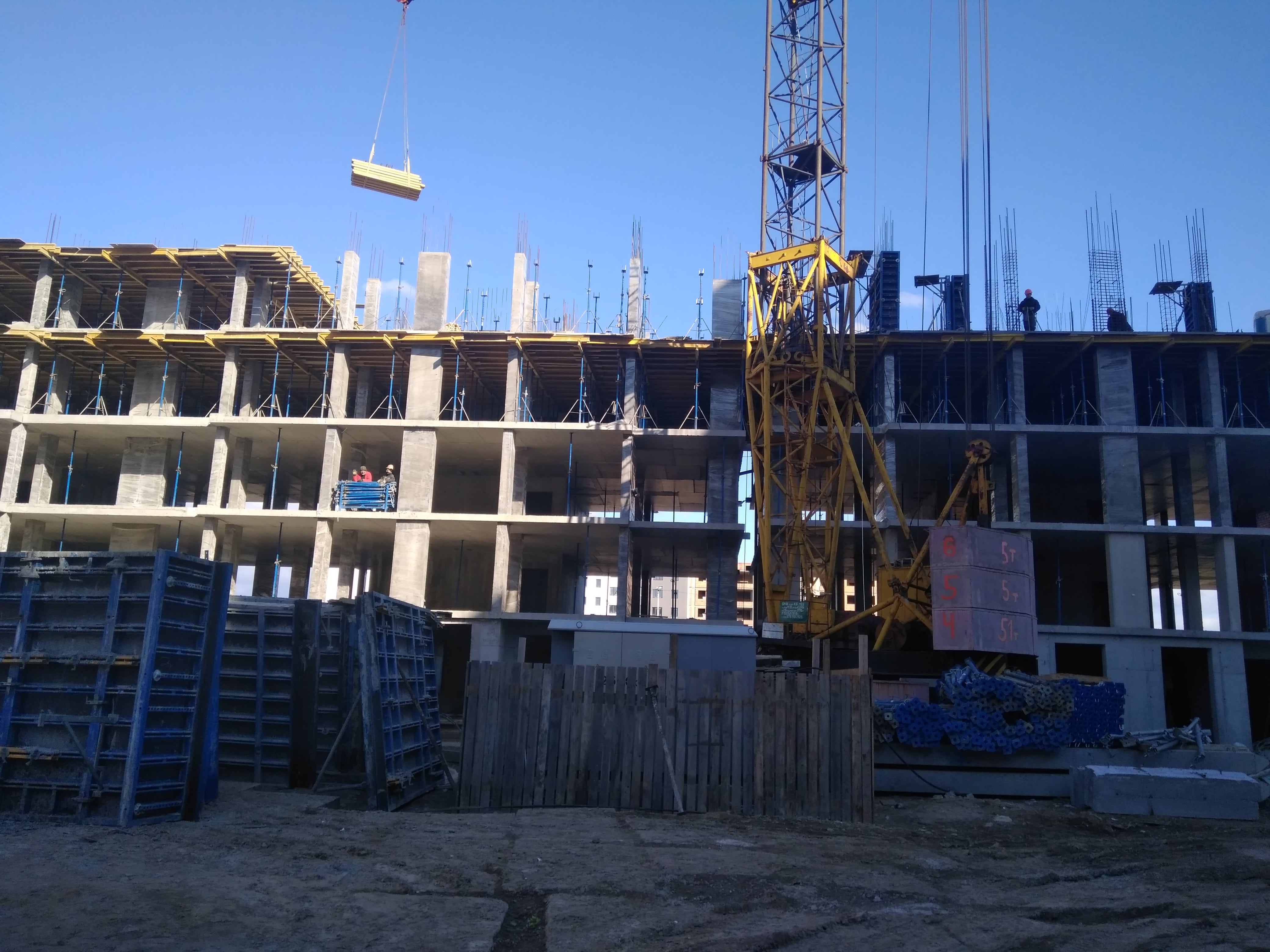

2. Устройство опалубки перекрытия 4го этажа
Секция №3
1. Бетонирование перекрытия 3го этажа
2. Устройство арматурного каркаса несущих элементов 4го этажа
Секция №4,5

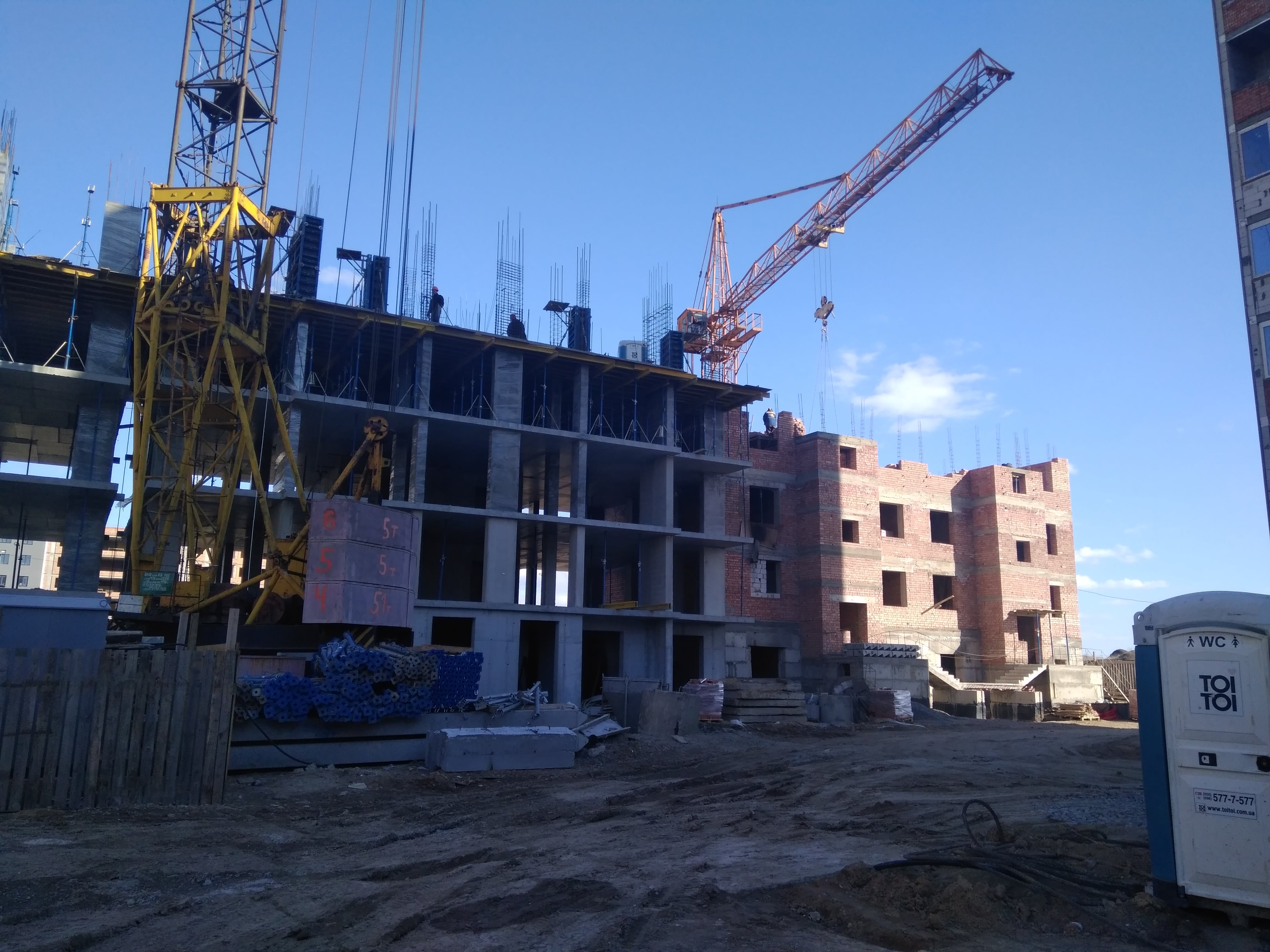

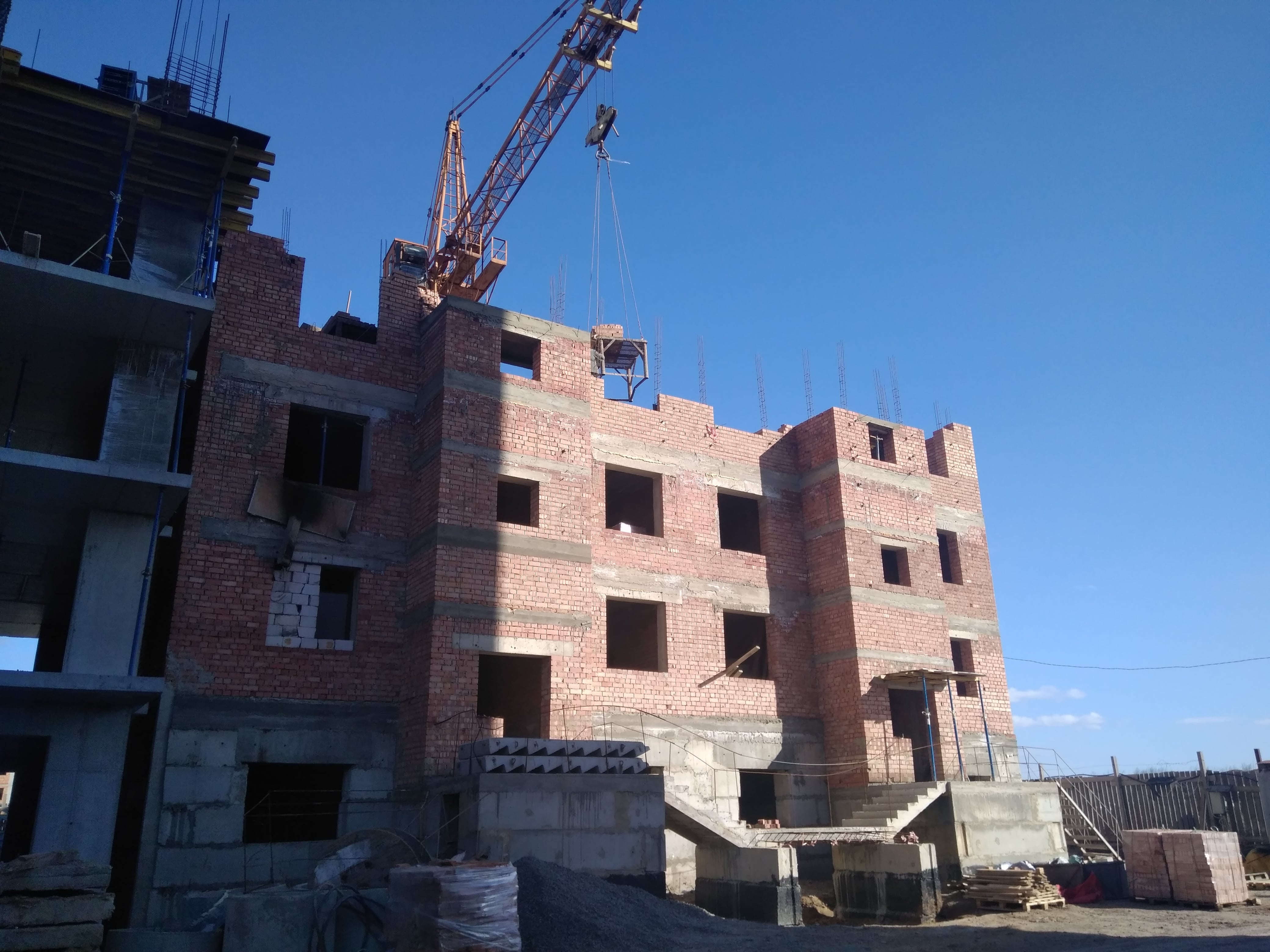

1. Кладка стен 3го этажа из красного кирпича
2. Бетонирование лестничных площадок 3го этажа
Наружные работы

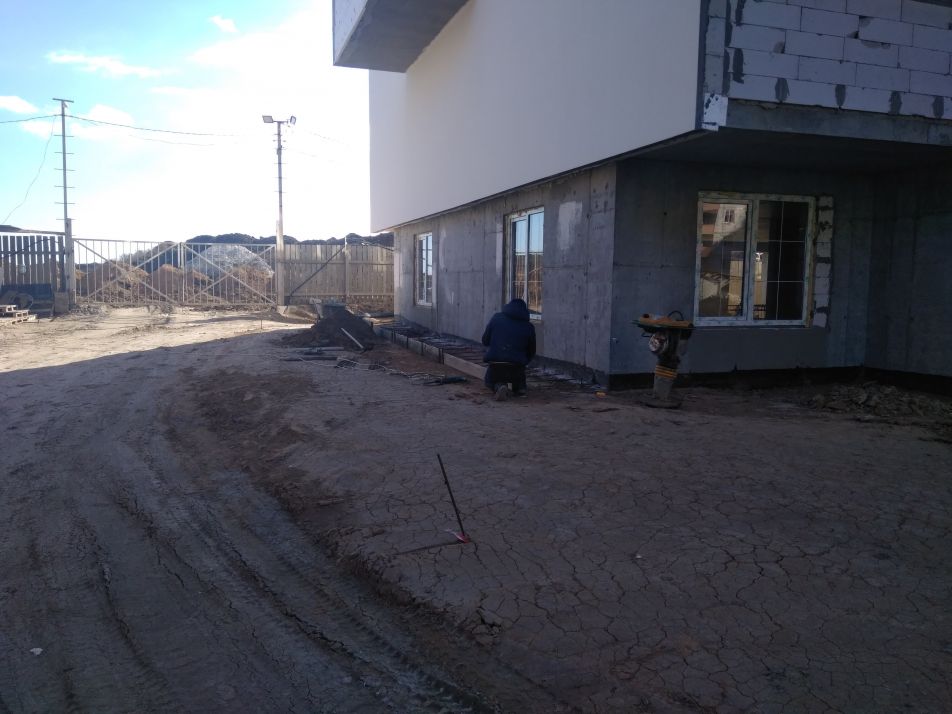

1. Монтаж наружного газопровода
2. Монтаж бордюрных камней

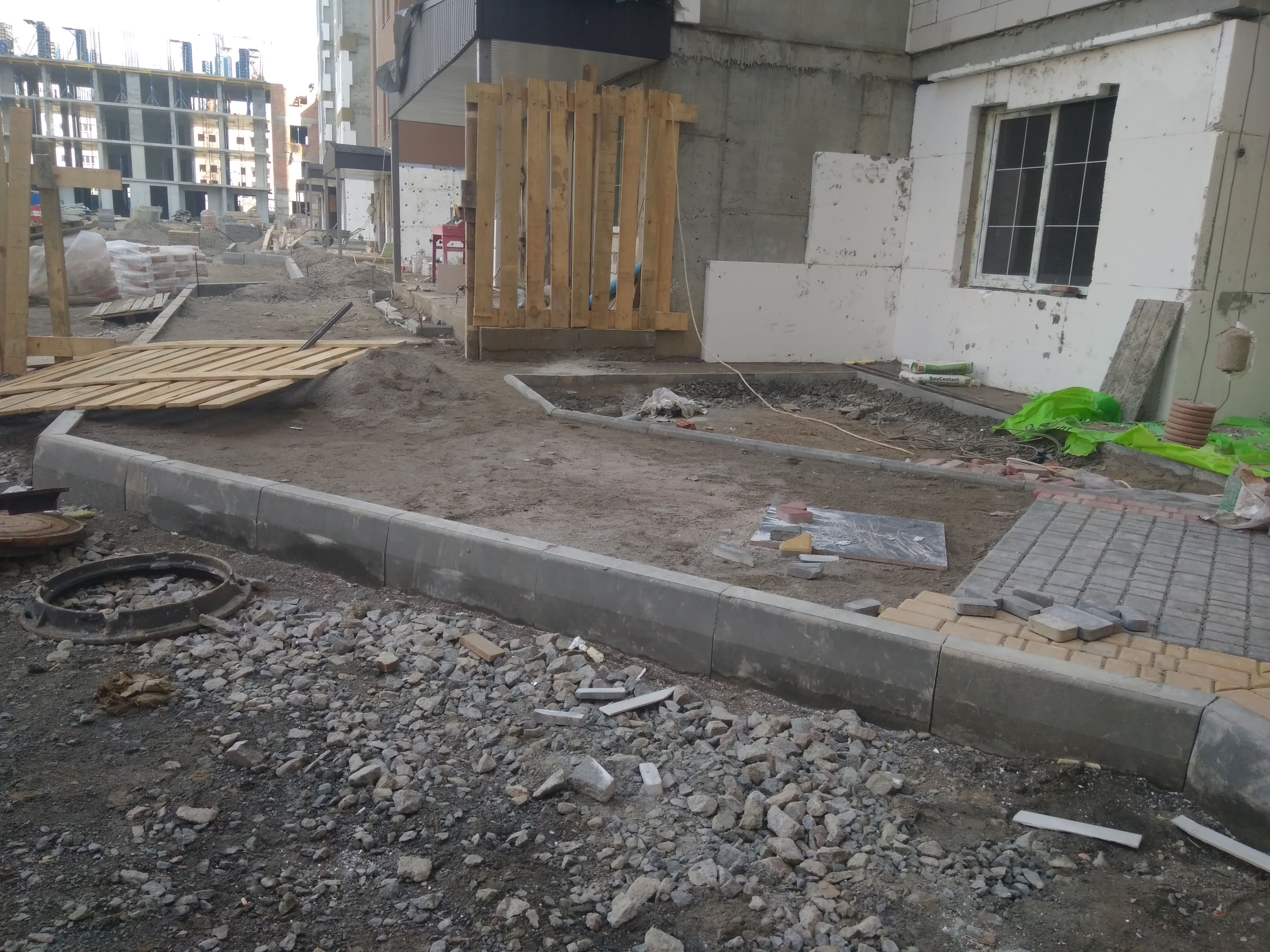

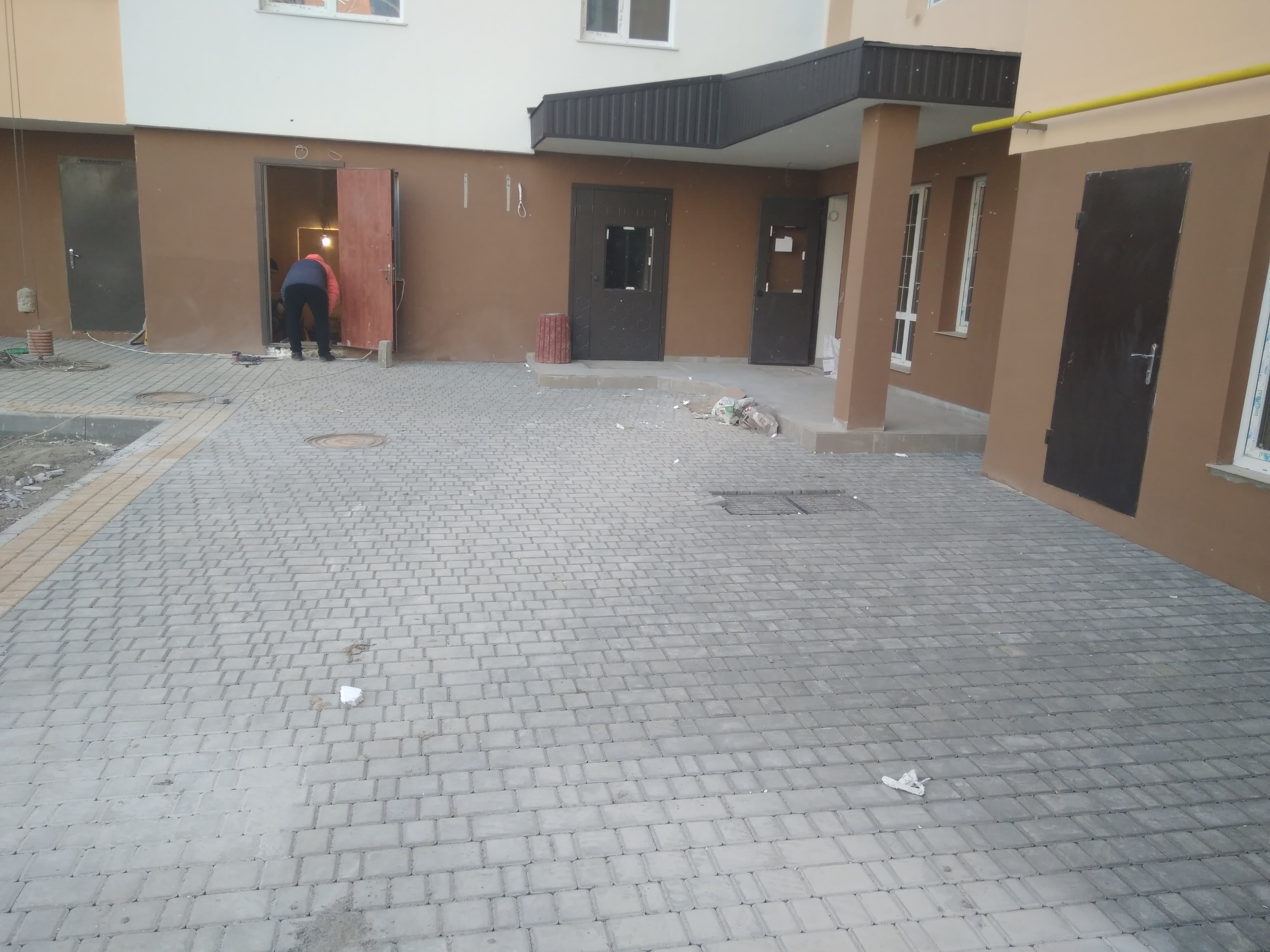

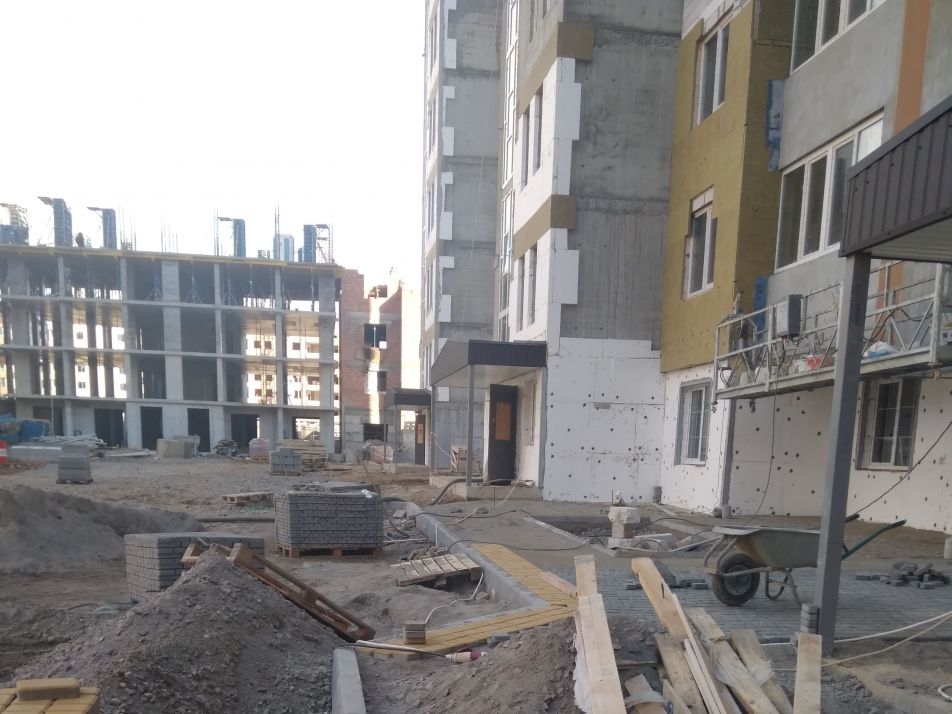

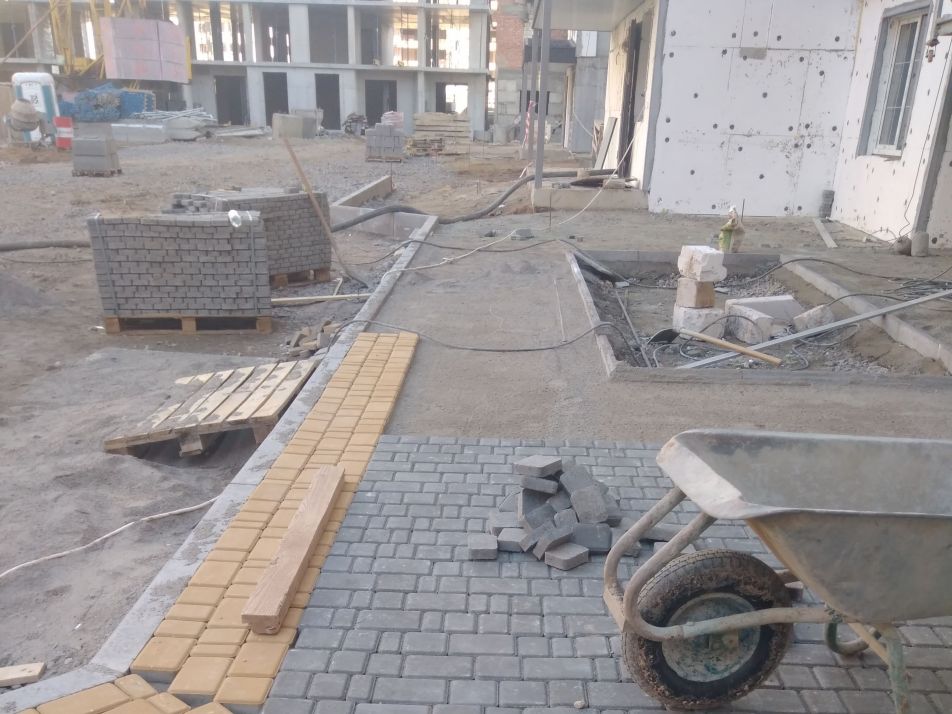

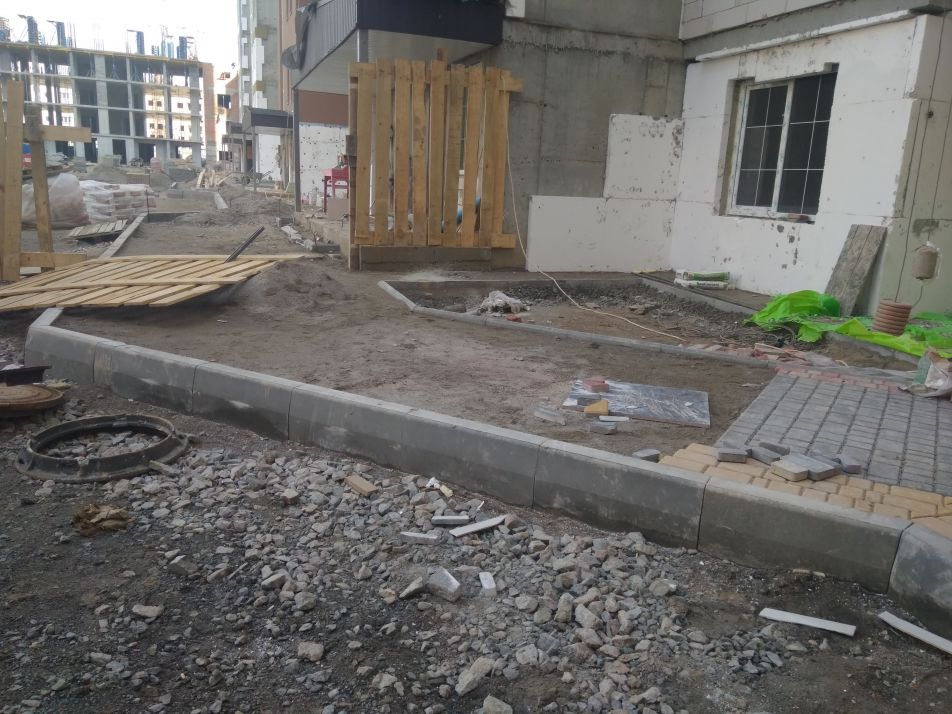

3. Устройство пешеходной дороги из тротуарной плитки

В таблице предоставлен план работ на строительной площадке сроком с 1.03.19 по 1.04.19
Выполнение всех работ зависят от погодных условий, и могут корректироваться.

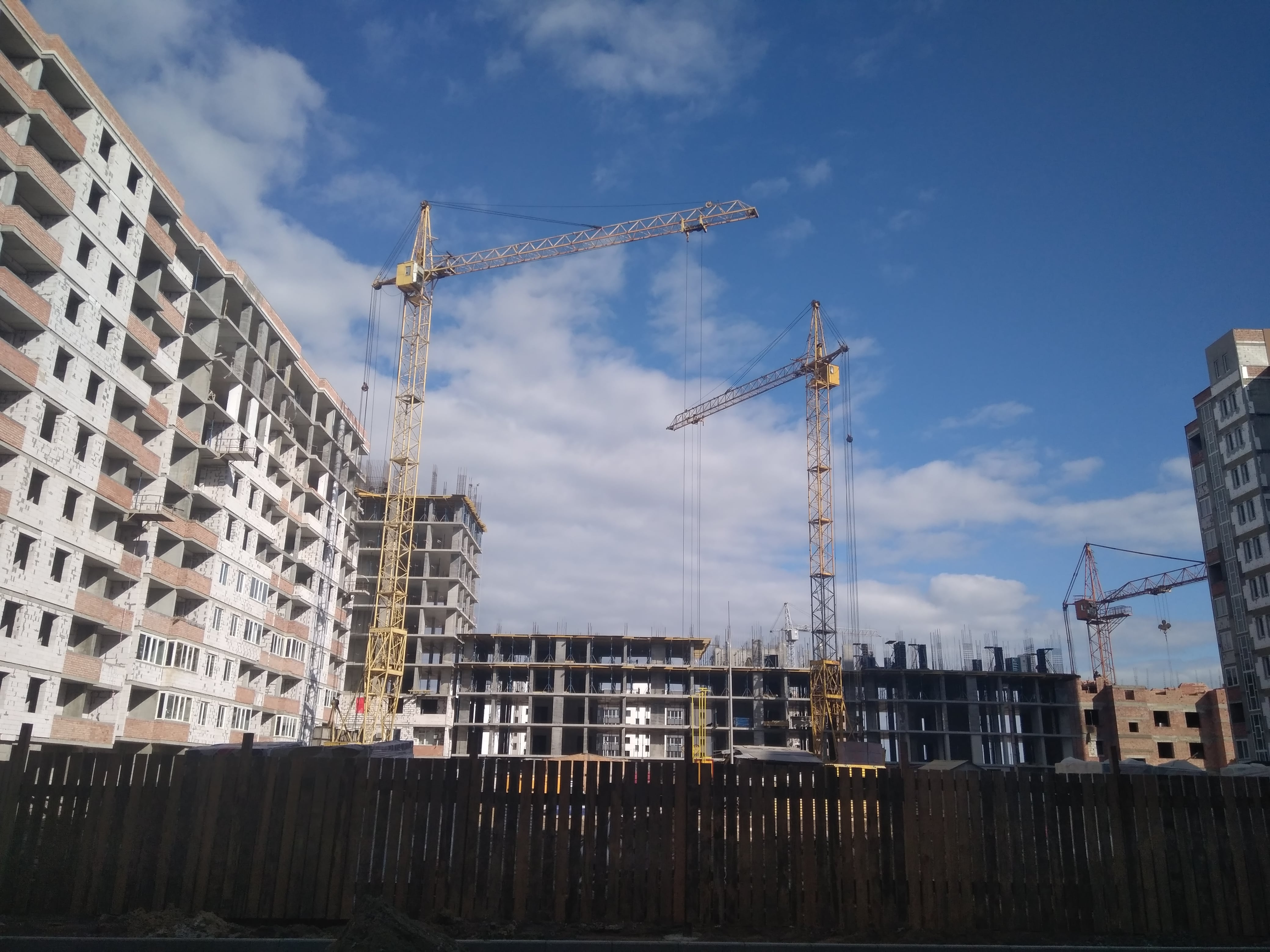

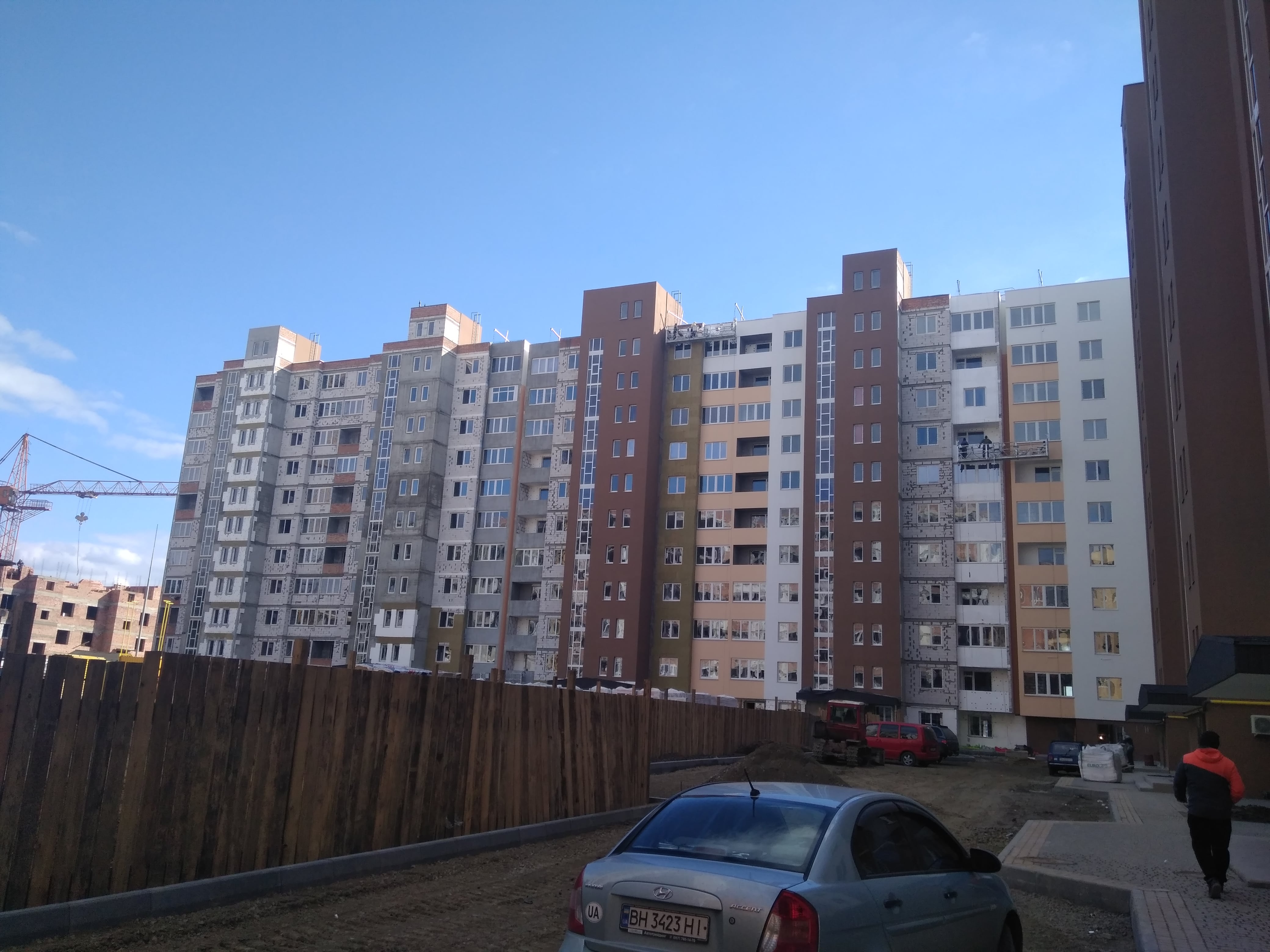

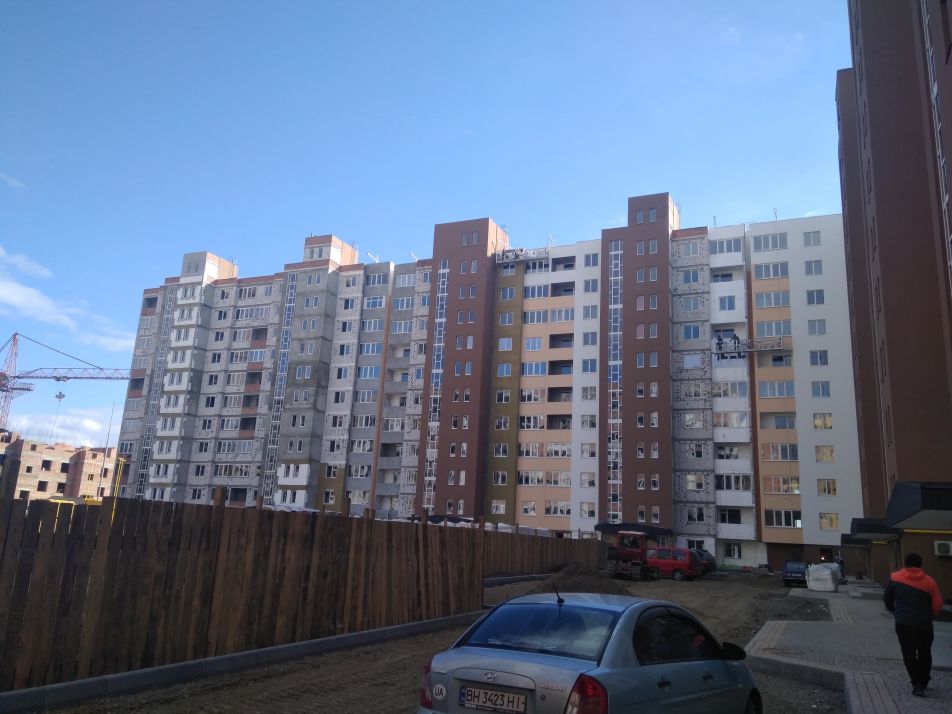

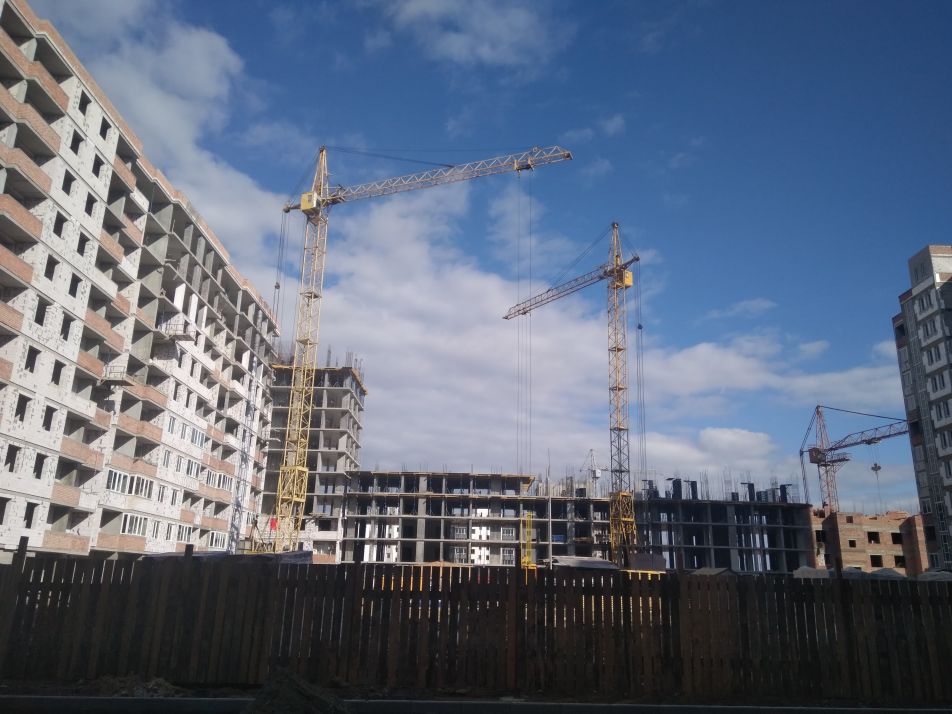

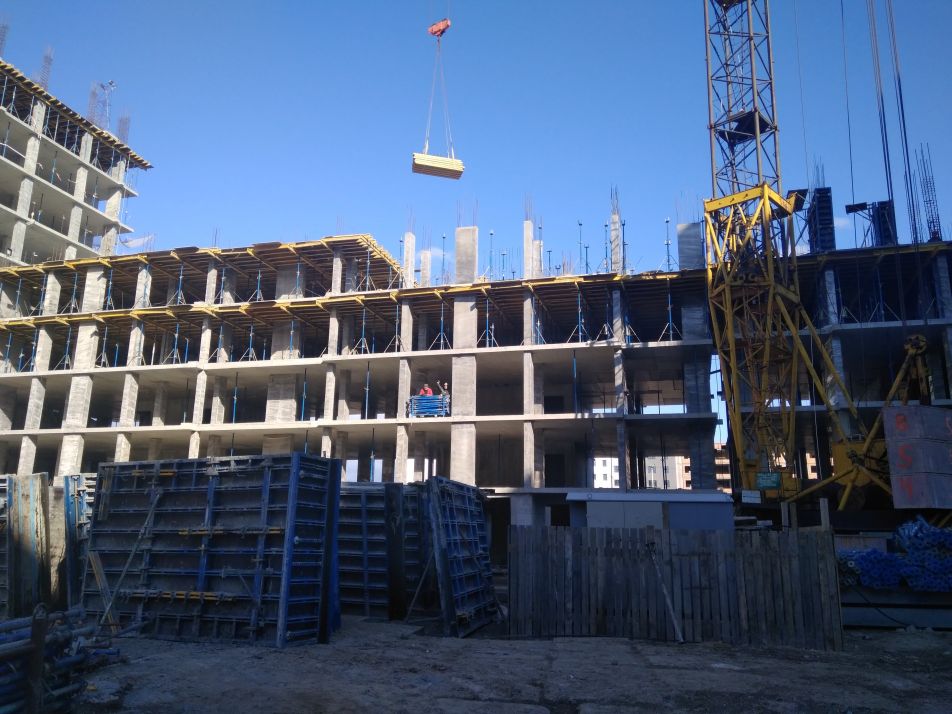

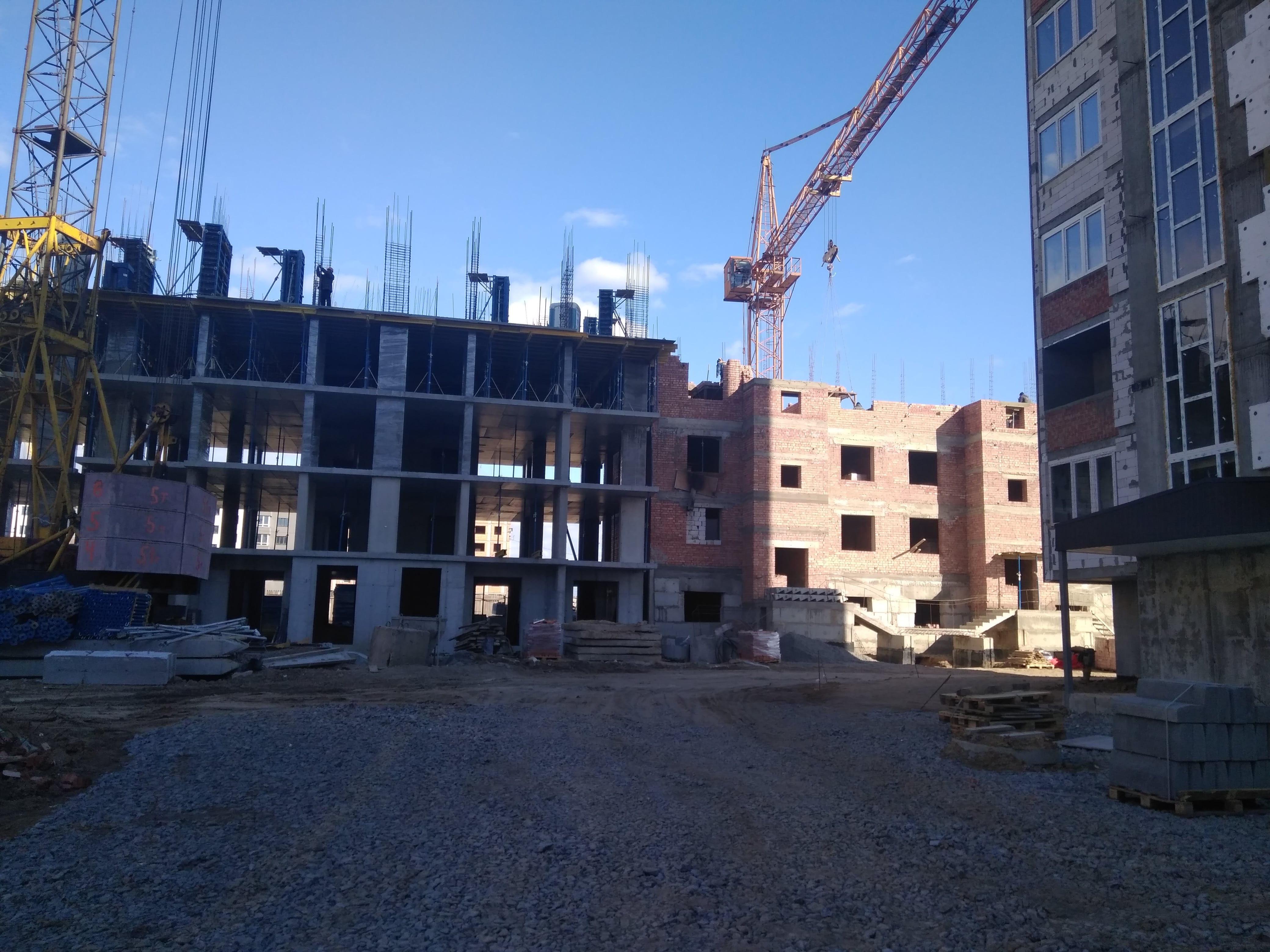

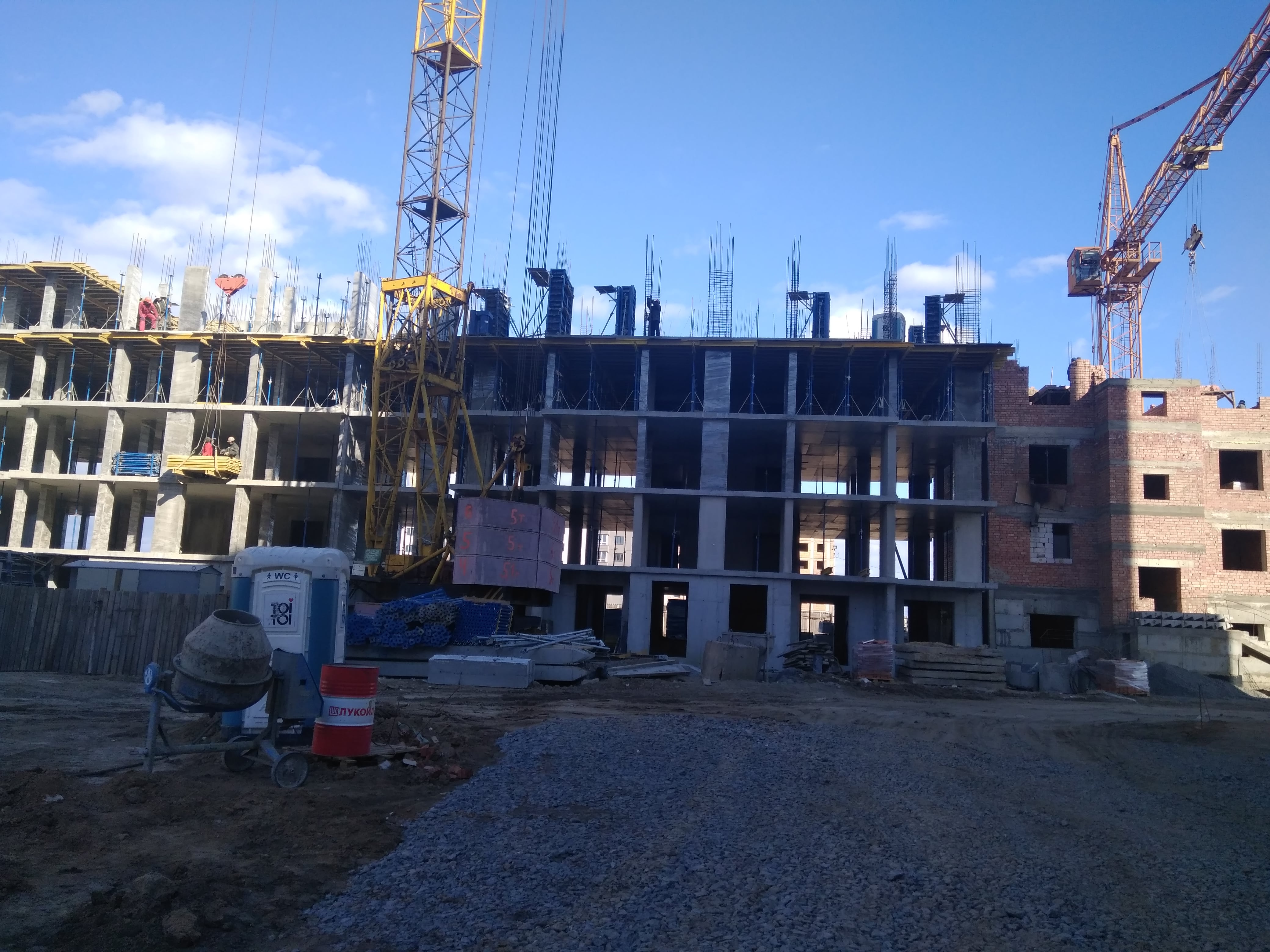

Аеросъемка ЖК EcoSolaris состоянием на Февраль 2019 год.
