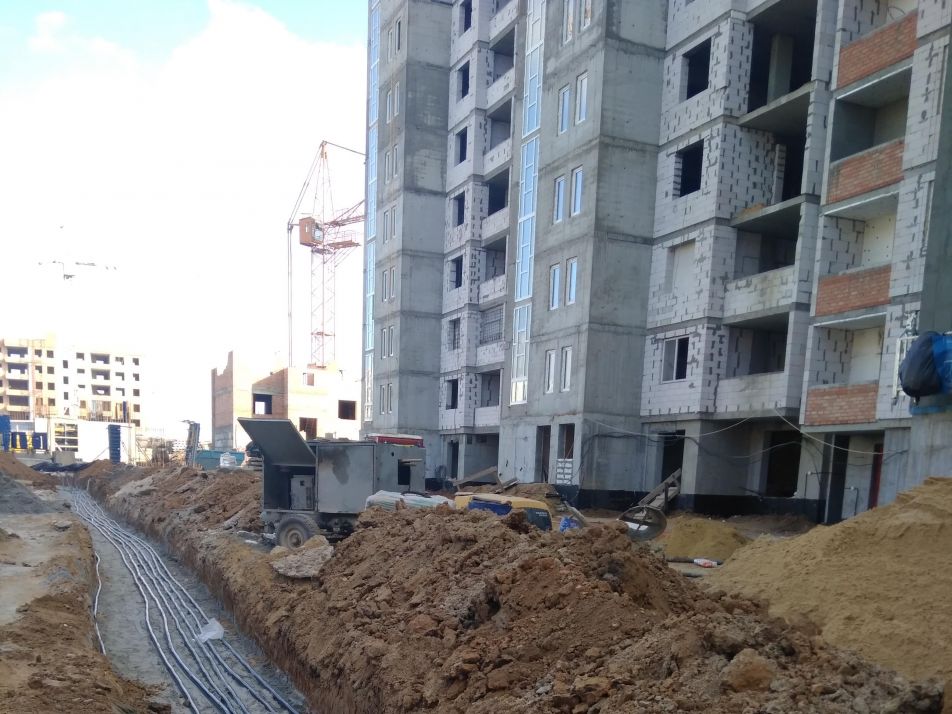

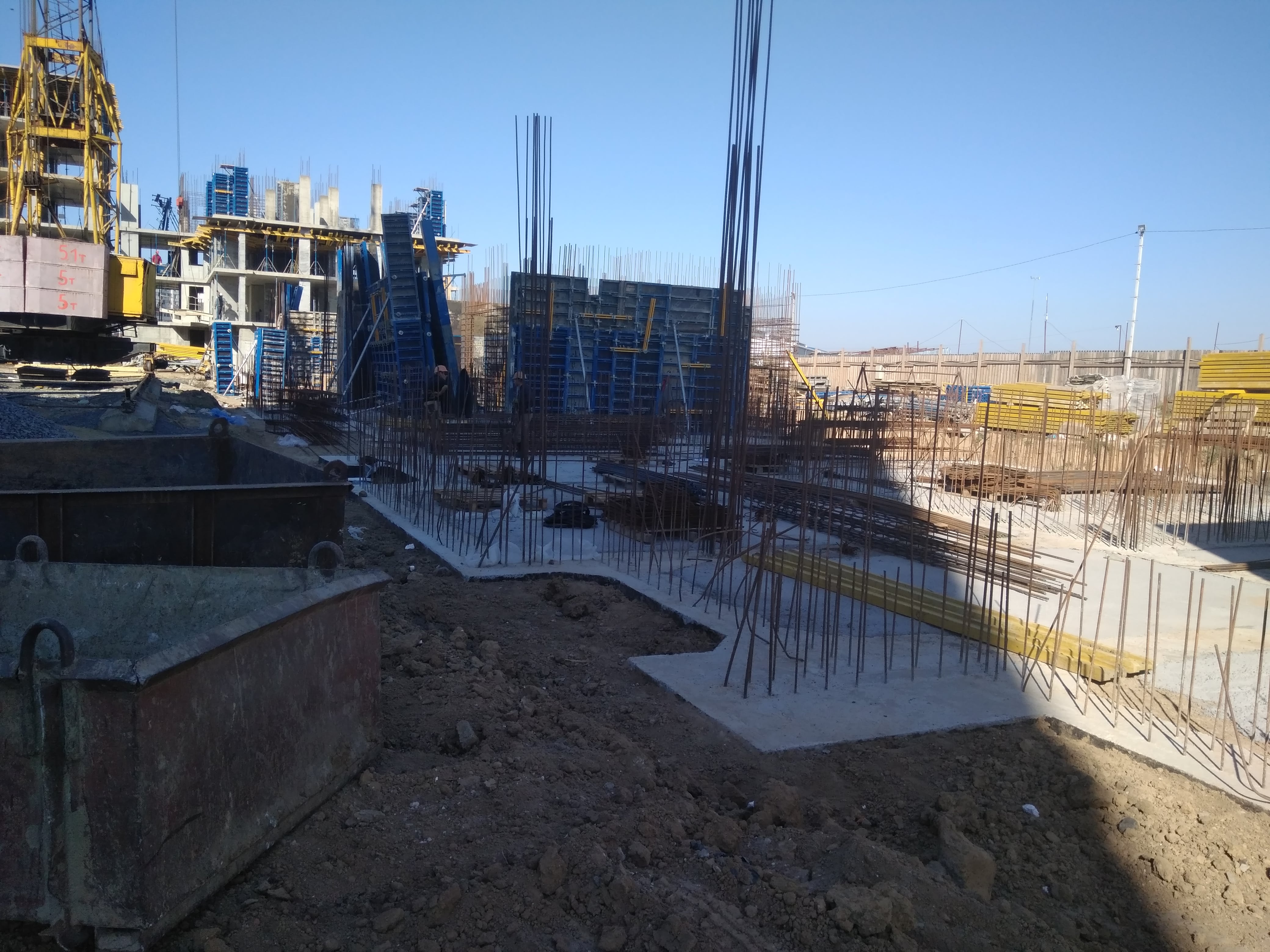

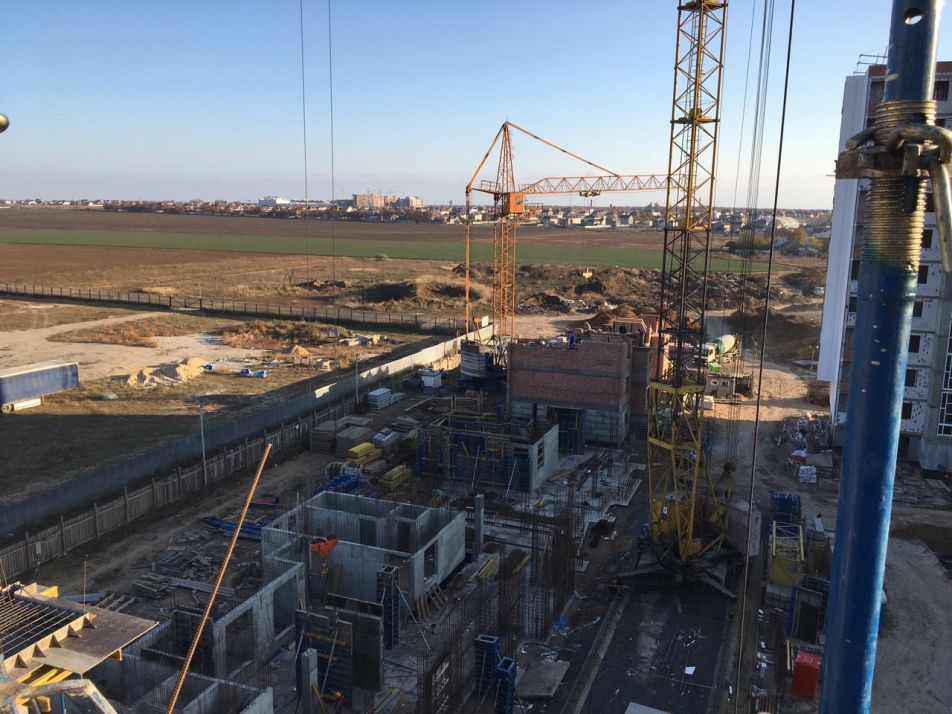

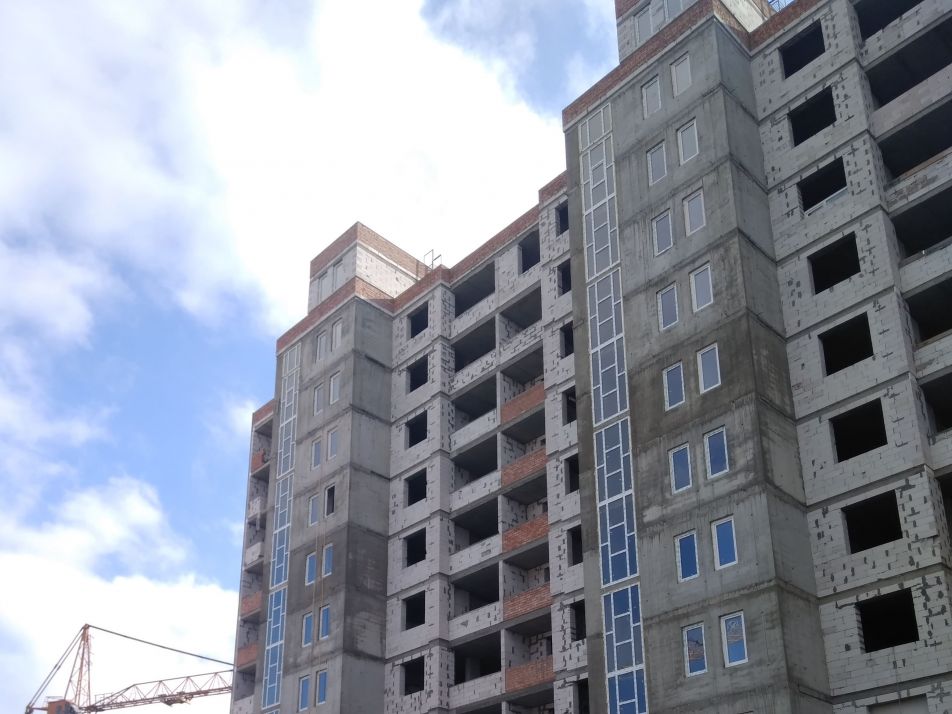

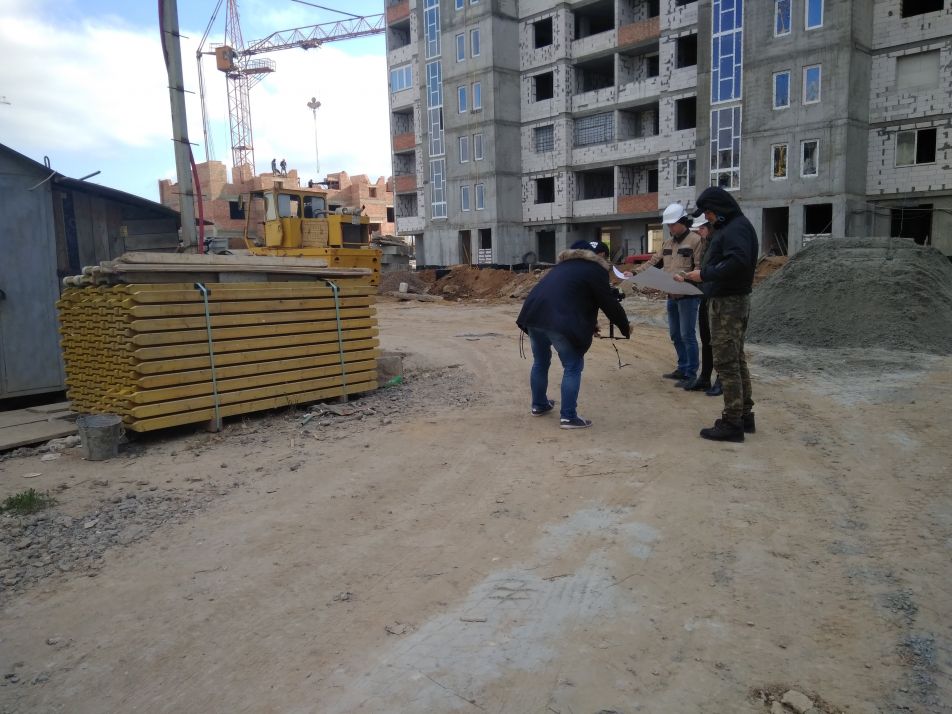

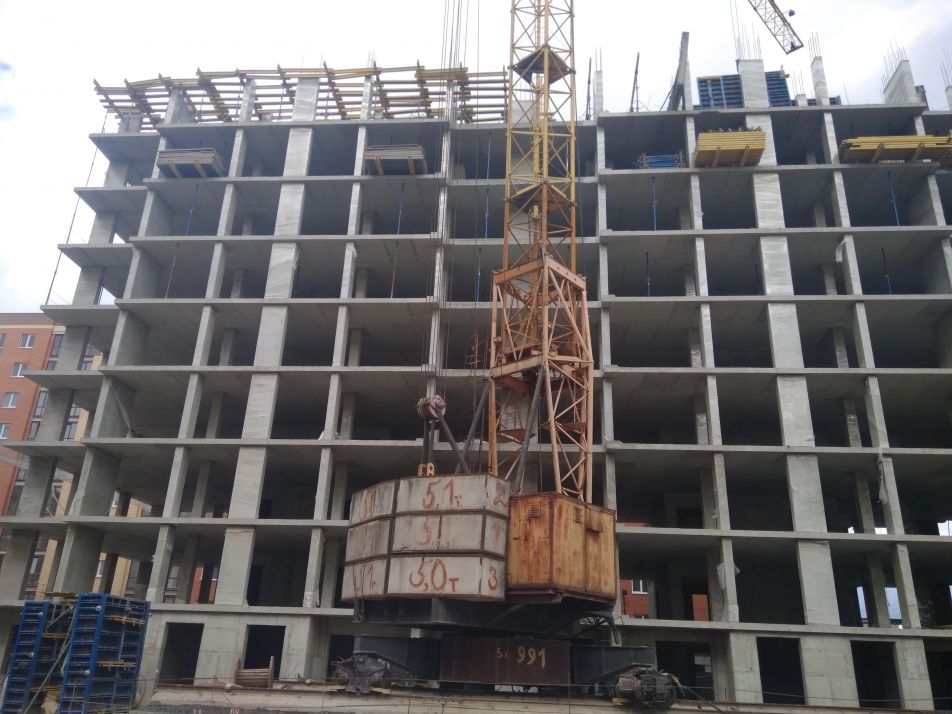

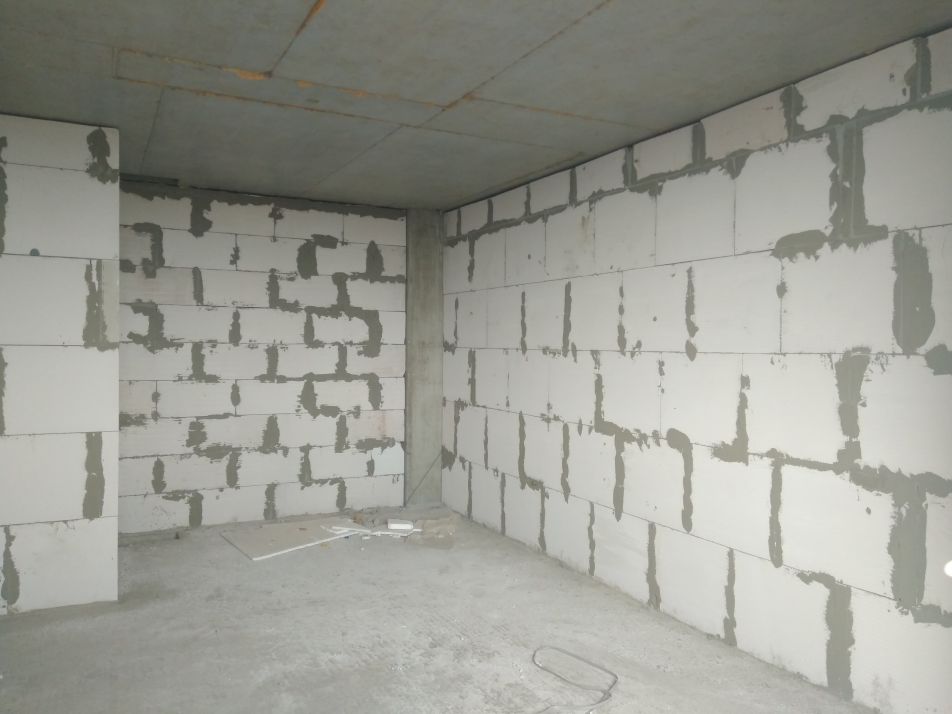

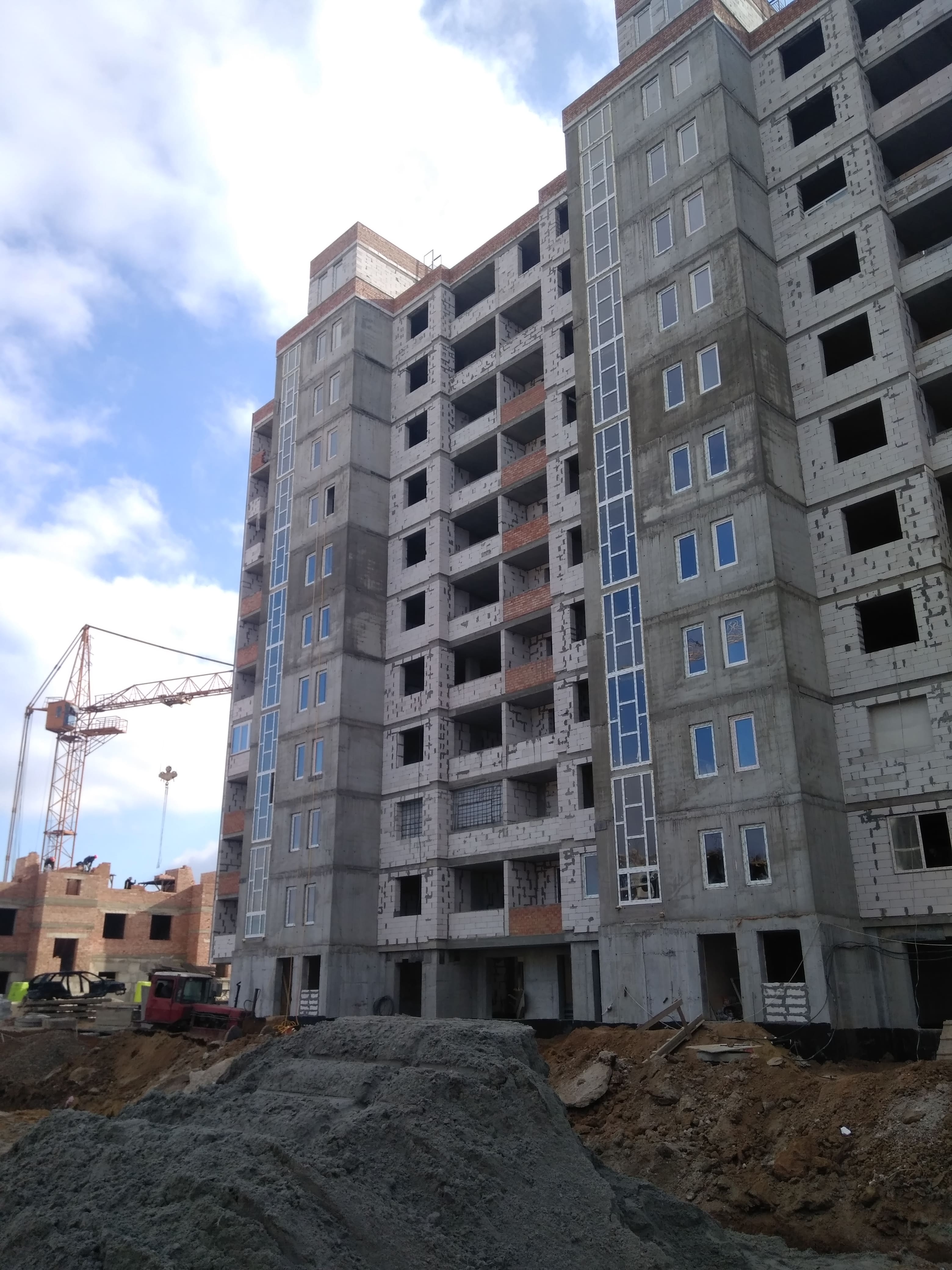

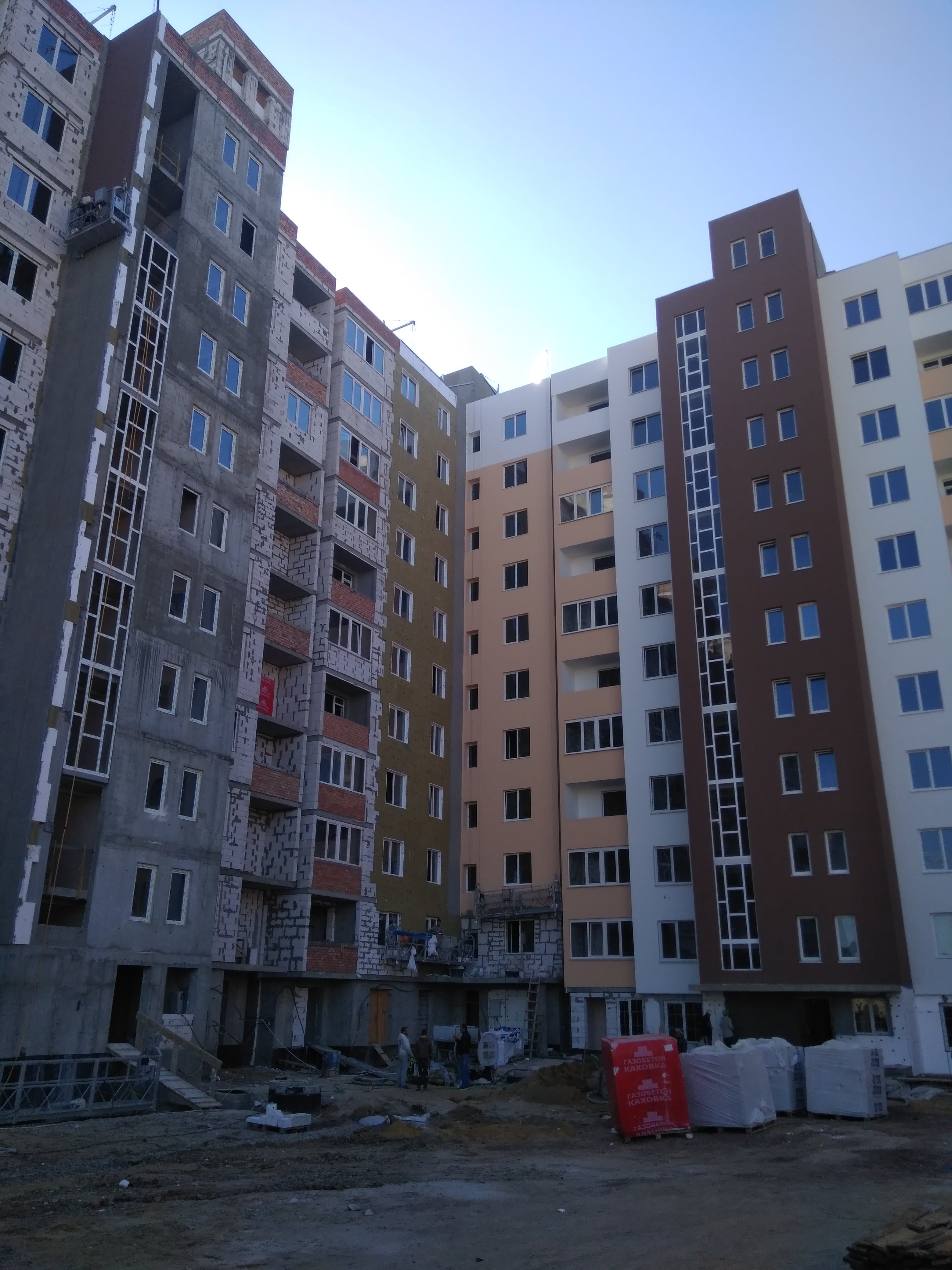

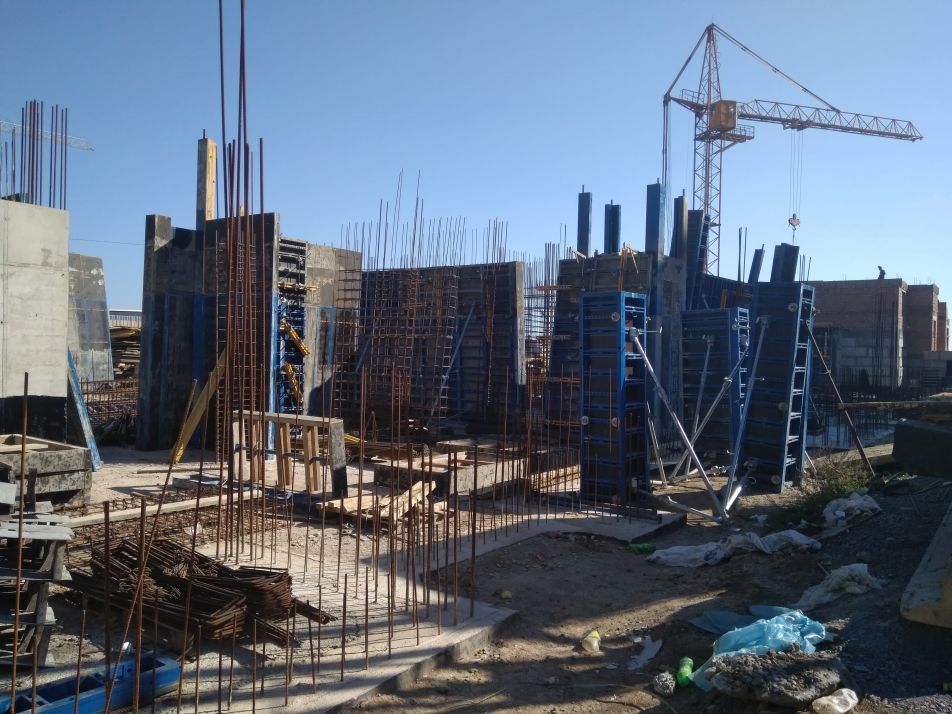

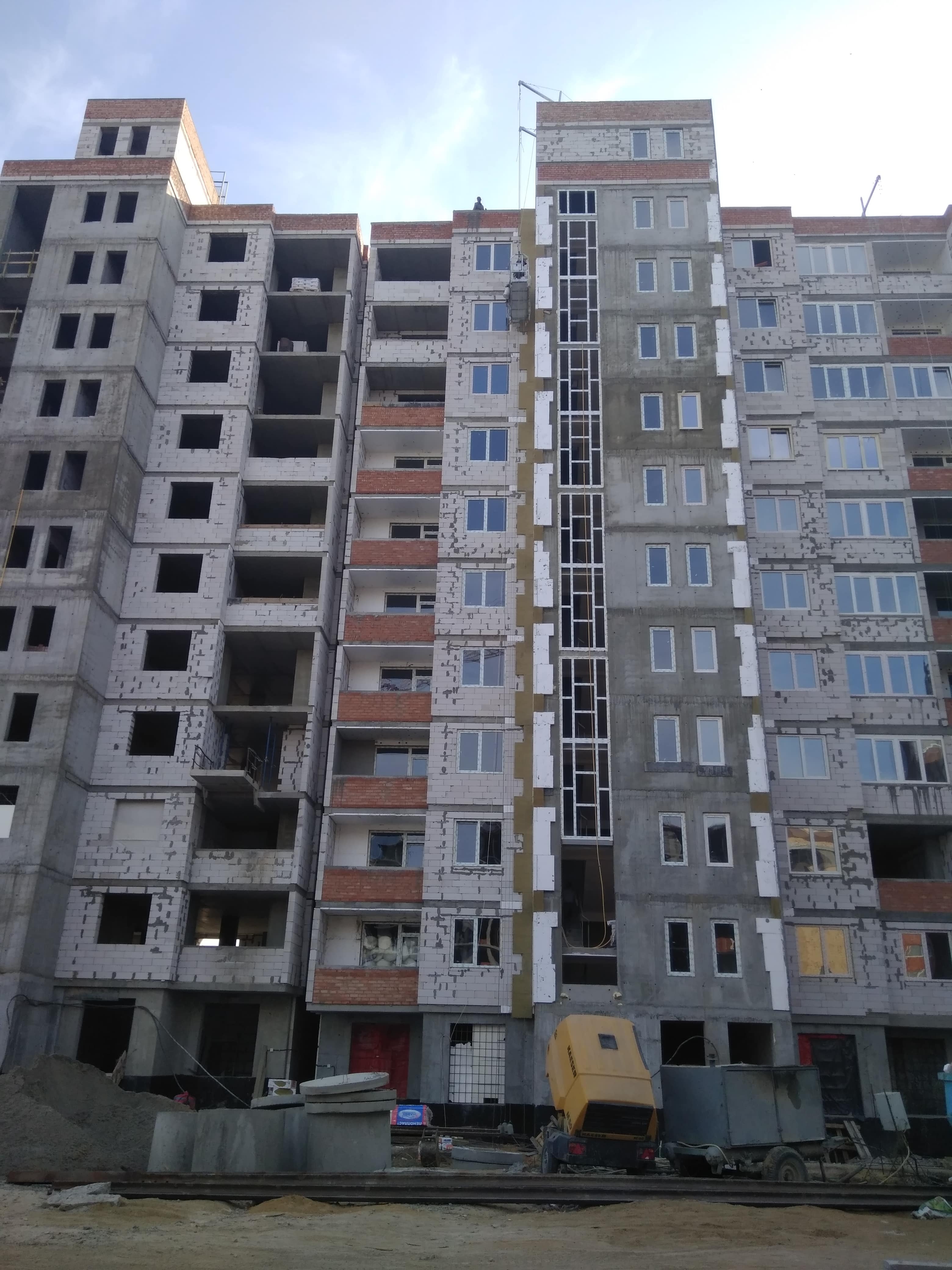

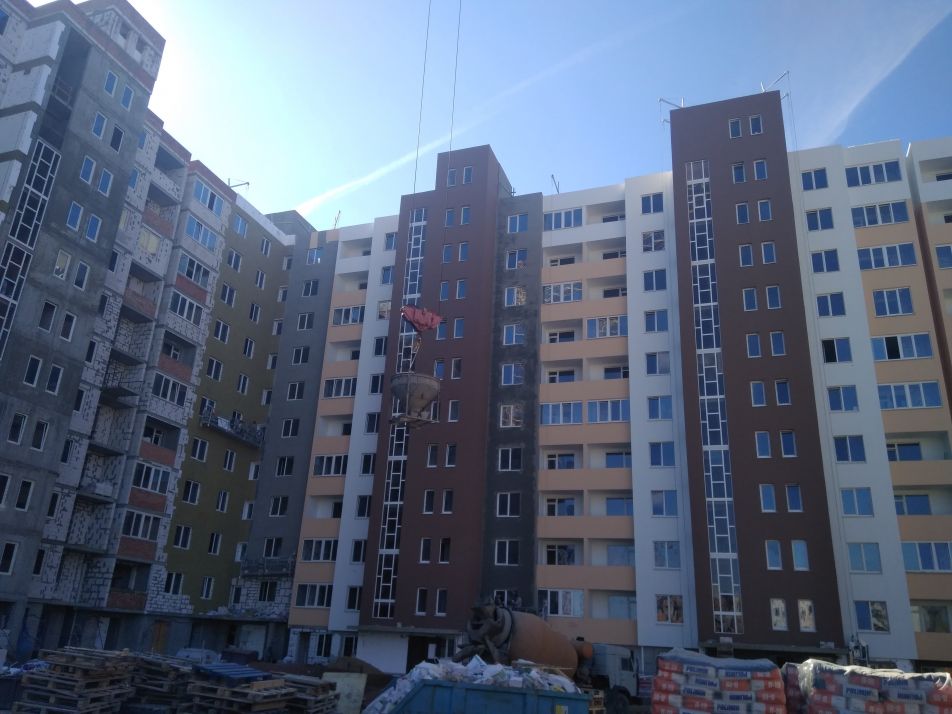

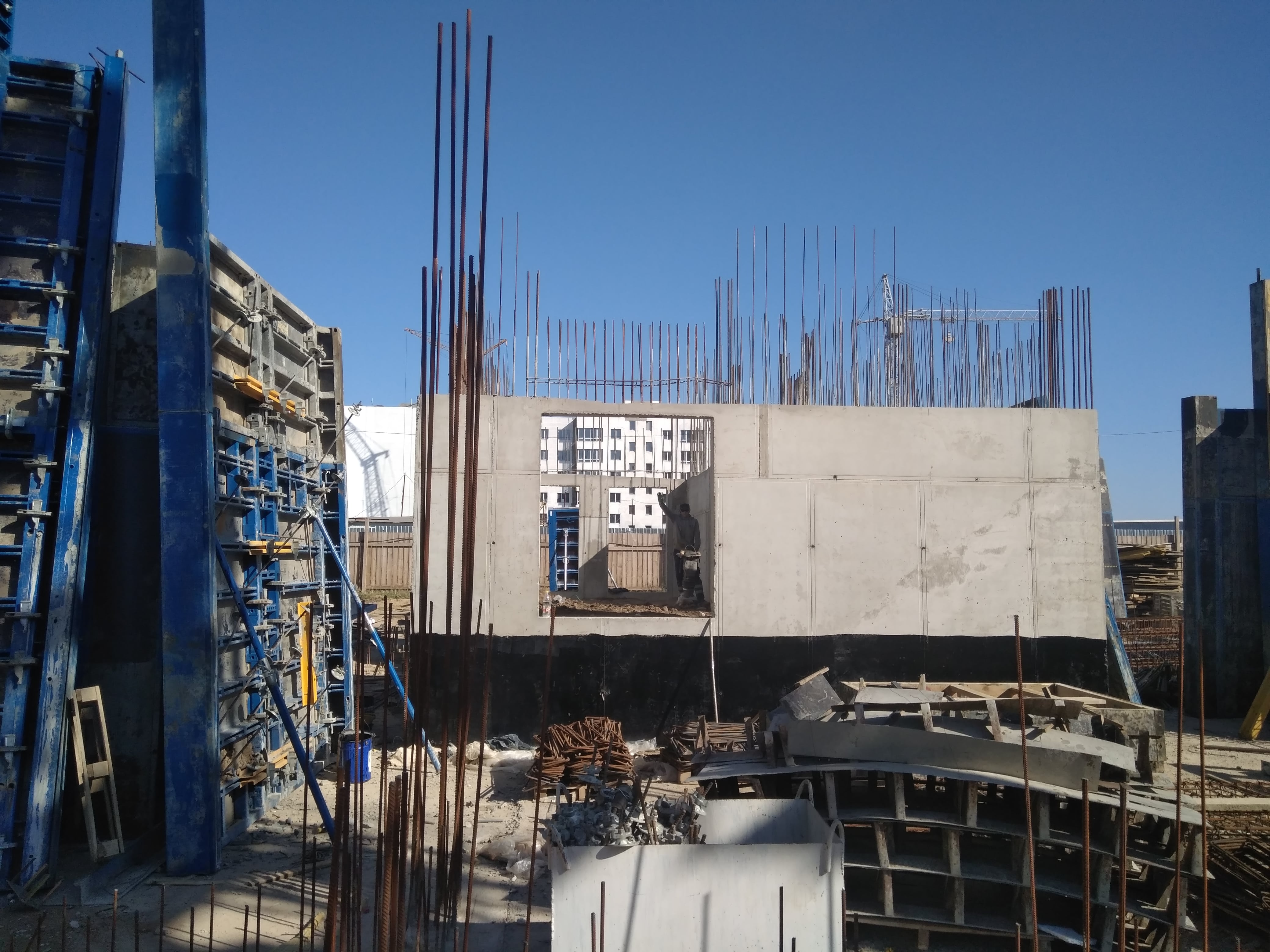

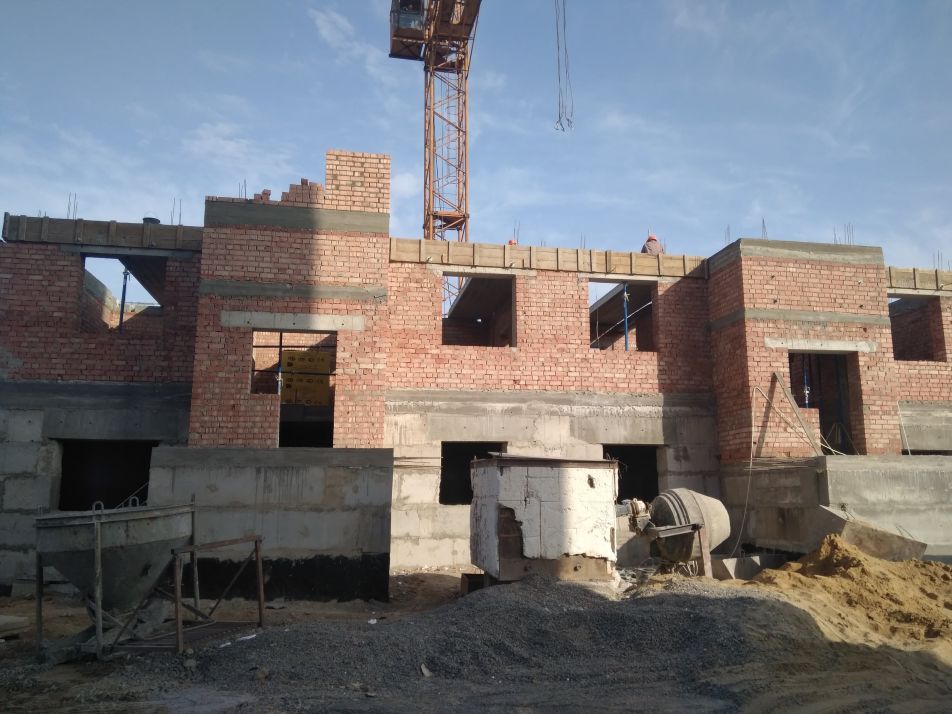

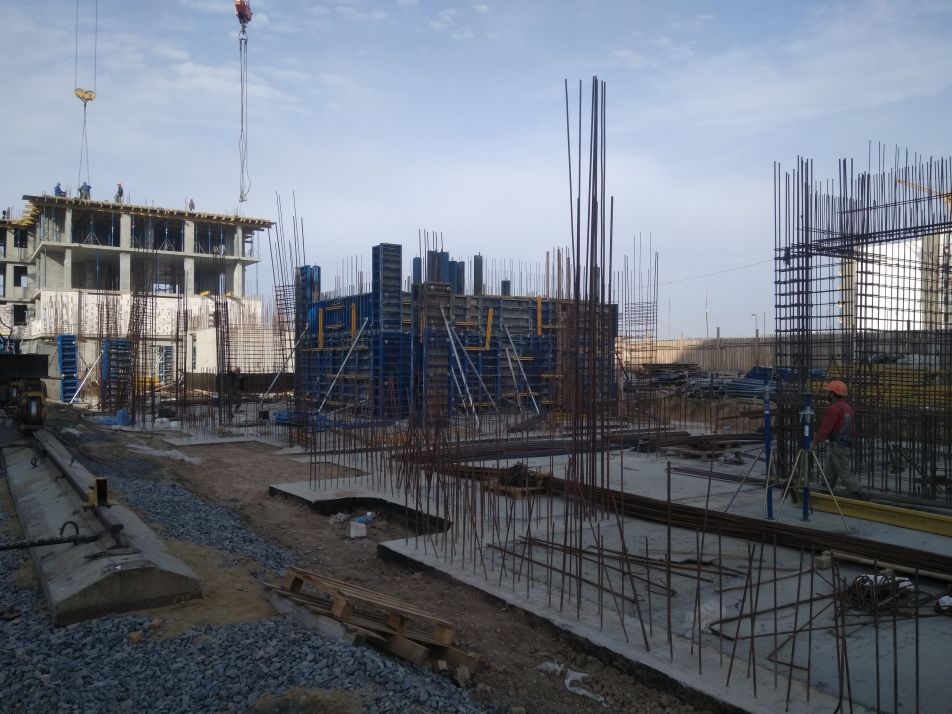

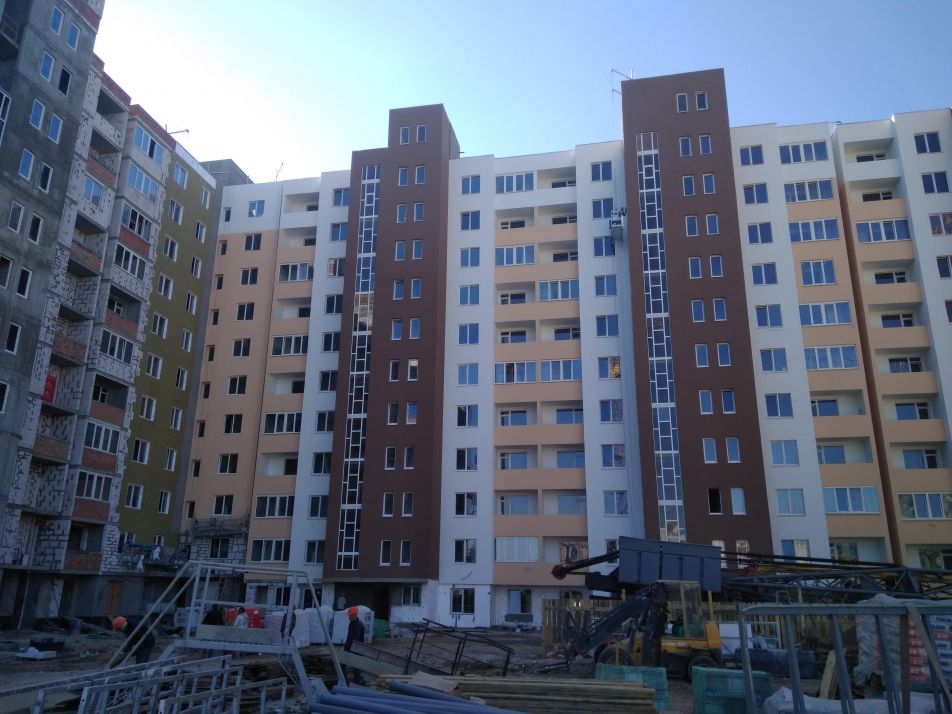

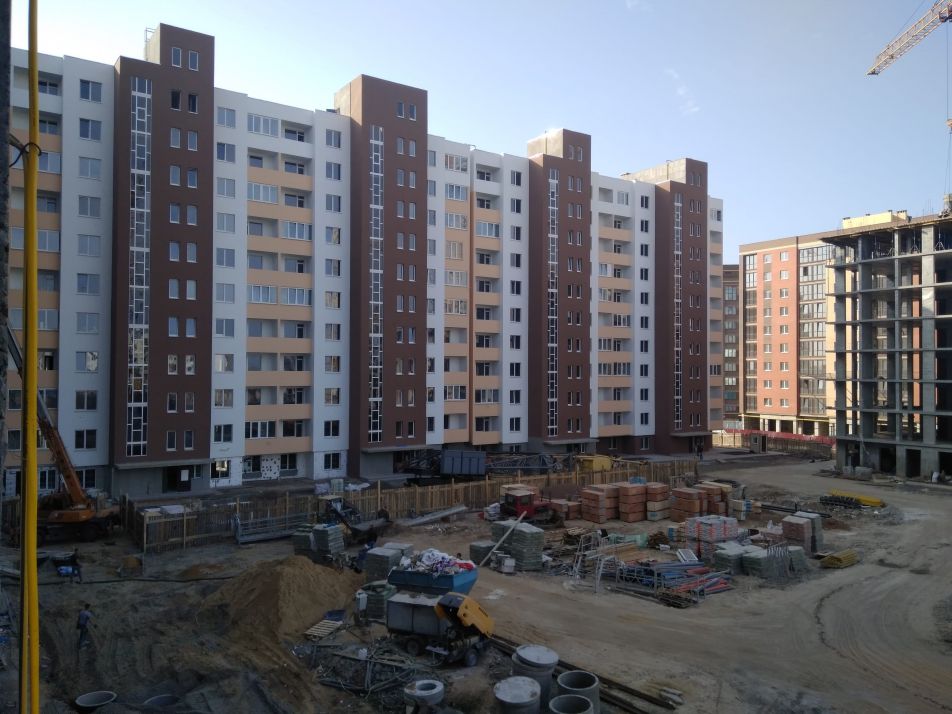

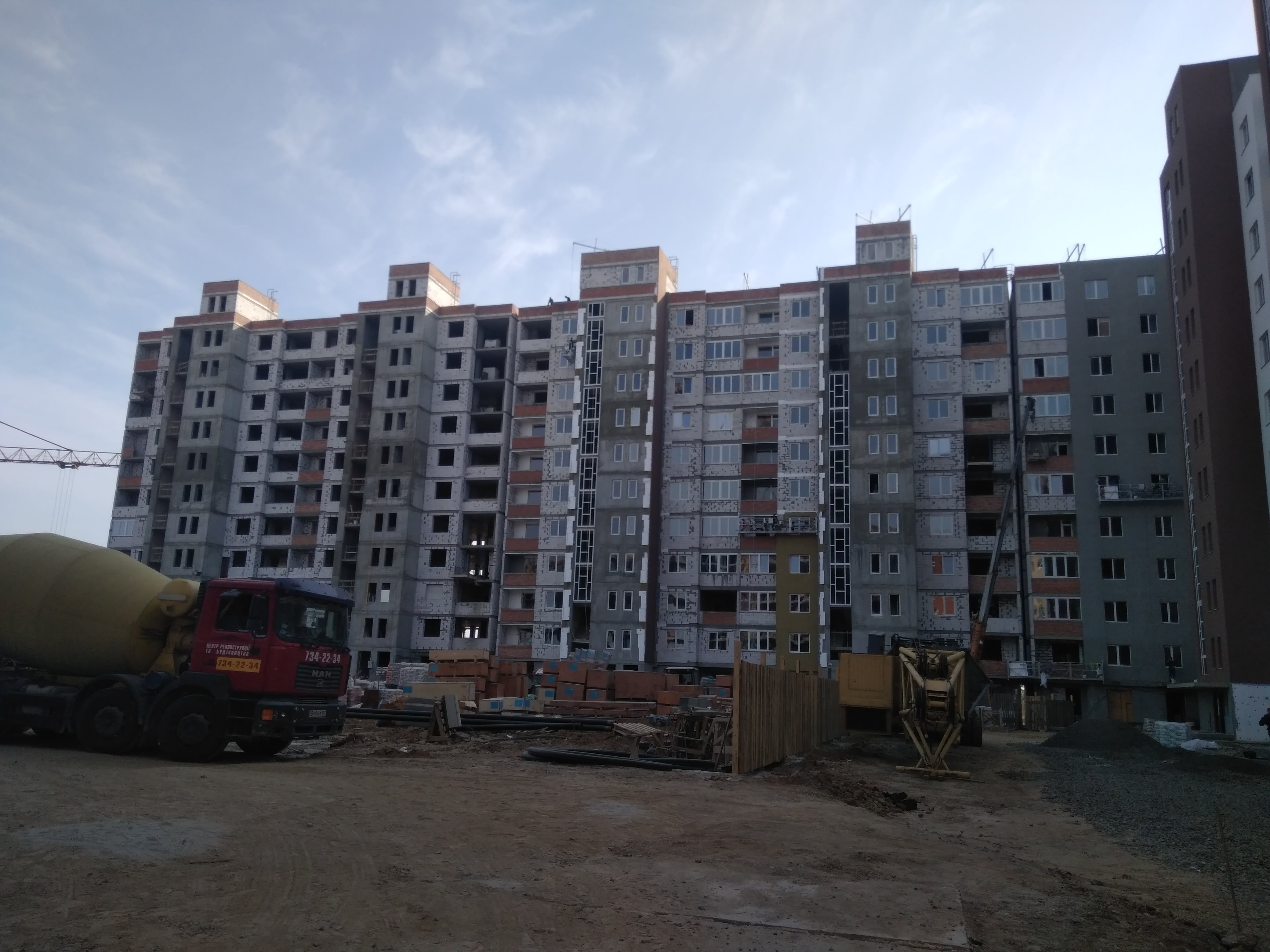

В ЖК EcoSolaris открыт массажно-оздоровительный центр! Присвоение адреса ЖК EcoSolaris Дом №3-4 ЖК EcoSolaris сдан! Ответы на вопросы ЖК EcoSolaris C Днём Всех Влюблённых! С Днём Всех Влюблённых! Состояние строительства на 31.01.20 Ответы на вопросы жильцов Дом №1 Купи квартиру, выбери подарок сам. Передача ключей! Состояние строительства на 10.01.2020 Состояние строительства на 20.12.19 Состояние строительства на 22.11.19 Состояние строительства на 15.11.19 ПЕРЕДАЧА КЛЮЧЕЙ СЕКЦИИ №5 ДОМ №3 Состояние строительства на 25.10.19 ​Акция 2020. Rule breaker. Новогодние скидки уже наступили! Отчет о выполнении СМР на объекте ЖК “EcoSolaris” с 15.10 по 18.10 2019 г. Состояние строительства на 11.10.19 Состояние строительства на 27.09.19 Передача ключей Секции №3 - 4 Дом №3 Состояние строительства на 13.09.19 Состояние строительства на 06.09.19 Состояние строительства на 30.08.19 Состояние строительства на 23.08.19 Состояние строительства на 16.08.19 Состояние строительства на 09.08.19 Выдача ключей Дом №3 Состояние строительства на 02.08.19 Состояние строительства на 26.07.19 Состояние строительства на 19.07.19 Состояние строительства на 12.07.19 Состояние строительства на 05.07.19 Праздничные дни Аэрооблет за Июнь 2019 г. Присвоение адреса ЖК EcoSolaris Happy EcoSolaris Day Набор работ на июнь 2019 г. Состояние строительства на 31.05.19 Аэрооблет за Май 2019 г. Состояние строительства на 24.05.19 Состояние строительства на 17.05.19 Состояние строительства на 10.05.19 Состояние строительства на 03.05.19 Со Светлым Христовым Воскресеньем! Состояние строительства на 26.04.19 Состояние строительства на 19.04.19 Передача ключей! Состояние строительства на 12.04.19 График работ на Апрель 2019 г. Лабораторное исследование шумоизоляции в сданном доме Состояние строительства на 05.04.19 Состояние строительства на 29.03.19 График подписания актов приема передачи Состояние строительства на 22.03.19 График приема заявлений на дополнительные работы Информация для Дома №2 Информация для Дома №1 Состояние строительства на 15.03.19 С 8 марта! Внимание! Дом №1 и Дом №2 - СДАНЫ ! Состояние строительства на 01.03.19 Набор работ на Март 2019 г. Аеросъемка ЖК EcoSolaris состоянием на Февраль 2019 год. Состояние строительства на 22.02.19 Состояние строительства на 15.02.19 ​С днем всех влюбленных ЖК EcoSolaris Набор работ на период с 1 февраля по 10 марта 2019 года Состояние строительства на 08.02.19 Состояние строительства на 01.02.19 Графики приема заявлений на дополнительные работы Состояние строительства на 25.01.19 Состояние строительства на 18.01.19 Спортсмены Строительной компании Материк Состояние строительства на 11.01.19 С Новым 2019 Годом! Состояние строительства на 28.12.18 Состояние строительства на 21.12.18 График работы в праздничные дни Состояние строительства на 14.12.18 Готовность Дома №2 График приема заявлений на дополнительные работы Дом №3 Набор работ на Декабрь 2018 г. Состояние строительства на 07.12.18 Состояние строительства на 30.11.18 Состояние строительства на 23.11.18 Состояние строительства на 16.11.18 Состояние строительства на 14.11.18 Что? Где? Когда? Состояние строительства на 02.11.18 Состояние строительства на 26.10.18 Состояние строительства на 19.10.18 Состояние строительства на 12.10.18 Состояние строительства на 05.10.18 Состояние строительства на 28.09.18 Порядок оформления документов ЖК EcoSolaris в Лиге смеха! Выбор адресной таблички на ЖК EcoSolaris Состояние строительства на 21.09.18 Сдача Первой очереди - Жилого комплекса EcoSolaris! Набор работ на период с 1 сентября по 10 октября 2018 Состояние строительства на 14.08.18 Состояние строительства на 07.09.18 С Днём Рождения, Одесса! С Днём Знаний! Состояние строительства на 31.08.19 Состояние строительства на 23.08.18 День Независимости Украины Набор работ на период с 1 августа по 10 сентября 2018 Состояние строительства на 17.08.18 С Днём Строителя! Состояние строительства на 10.08.18 Состояние строительства на 03.08.18 Холл в ЖК EcoSolaris Состояние строительства на 27.07.17 Состояние строительства на 20.07.18 Состояние строительства на 13.07.18 Состояние строительства на 06.07.18 Нам уже сегодня 8, всем подарки преподносим! Социальные сети и мессенджеры Состояние строительства на 29.06.18 Нам 8 лет! Состояние строительства на 15.06.18 Состояние строительства на 08.06.18 Состояние строительства на 01.06.18 Состояние строительства на 25.05.18 Цвета фасада Прокладка коммуникаций! Состояние строительства на 18.05.18 Каменщики! Состояние строительства на 11.05.18 Состояние строительства на 04.05.18 Состояние строительства на 27.04.18 Старт продаж 4й очереди! Состояние строительства на 20.04.18 Состояние строительства на 13.04.18 С Днём Освобождения Одессы! Счастливой Пасхи! Состояние строительства на 06.04.18 Легко купить! Достойно жить. Cостояние строительства на 01.04.18 Состояние строительства на 26.03.18 Состояние строительства на 16.03.18 Состояние строительства на 09.03.18 C 8 марта! Смена реквизитов! Состояние строительства на 02.03.18 Дом, милый дом Состояние строительства на 23.02.18 Состояние строительства на 16.02.18 Состояние строительства на 9.02.18 Состояние строительства на 02.02.18 Состояние строительства на 26.01.18 Новогодний утренник от DC Materik! Состояние строительства на 22.01.18 Сдача первой очереди строительства ЖК "Solaris" Состояние строительства на 12.01.18 Состояние строительства на 05.01.18 С Новым 2018 Годом! Состояние строительства на 29.12.17 Состояние строительства на 22.12.17 Комплектация квартир Состояние строительства на 15.12.17 Состояние строительства на 08.12.17 Состояние строительства на 01.12.17 Состояние строительства на 24.11.17 Состояние строительства на 17.11.17 Акция "Новогодний подарок" Состояние строительства на 07.11.17 Состояние строительства на 02.11.17 Состояние строительства на 25.10.17 Состояние строительства на 16.10.17 Состояние строительства на 10.10.17 Состояние строительства на 03.10.17 Состояние строительства на 26.09.17 Состояние строительства на 19.09.17 Состояние строительства на 13.09.17 Состояние строительства на 02.09.17 С Днём Города! Состояние строительства на 26.08.17 Состояние строительства на 19.08.17 Состояние строительства на 12.08.17 Отдел Продаж ждёт Вас! С Днем Строителя! Состояние строительства на 05.08.17 Состояние строительства на 29.07.17 Состояние строительства на 22.07.17 Состояние строительства на 15.07.17 Состояние строительства на 08.07.17 Состояние строительства на 01.07.17 Состояние строительства на 24.06.17 Состояние строительства на 17.06.17 DC Materik посетила выставки «Eco House» и «Агро-2017» в г. Киев Состояние строительства на 13.06.17 Предложение от Отдела Гарантии Состояние строительства на 02.06.17 Отдел Гарантии ЖК EcoSolaris Состояние строительства на 26.05.17 Состояние строительства на 20.05.17 Состояние строительства на 16.05.17 Состояние строительства на 12.05.17 Состояние строительства на 28.04.17

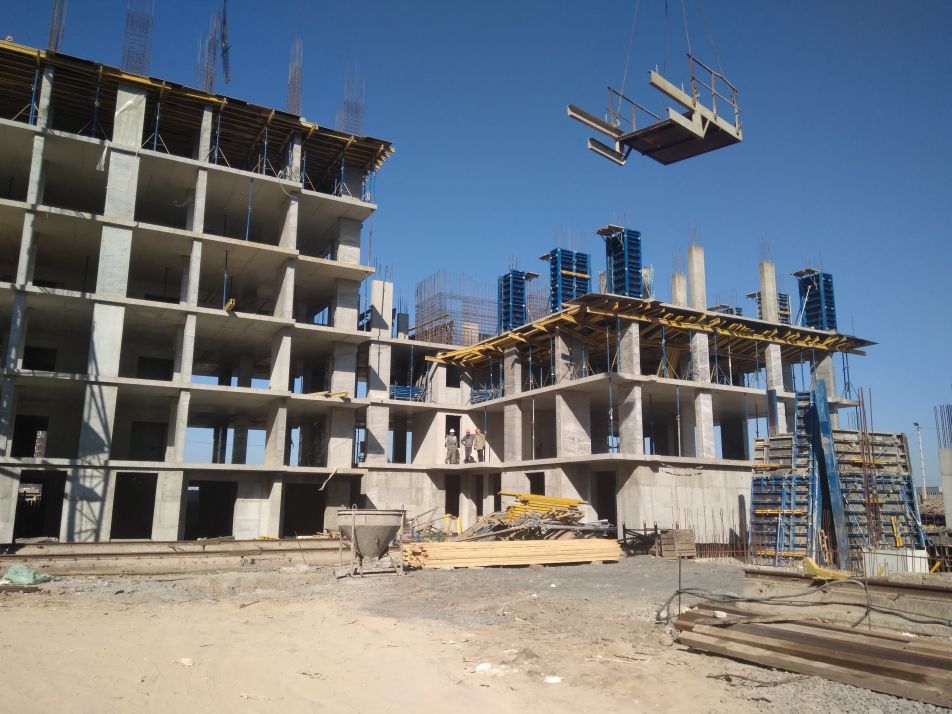

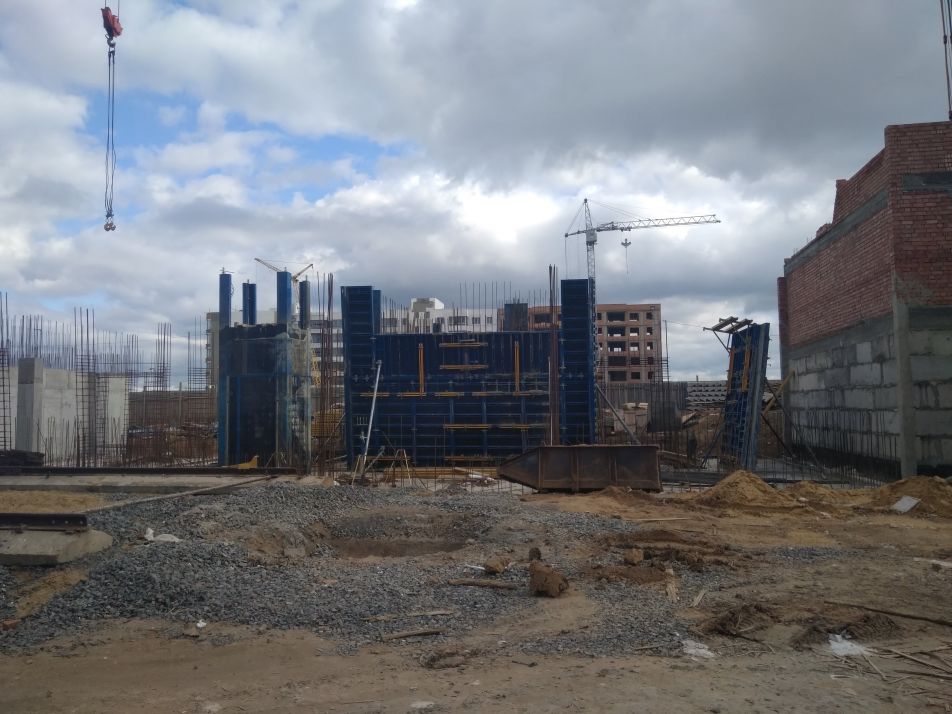

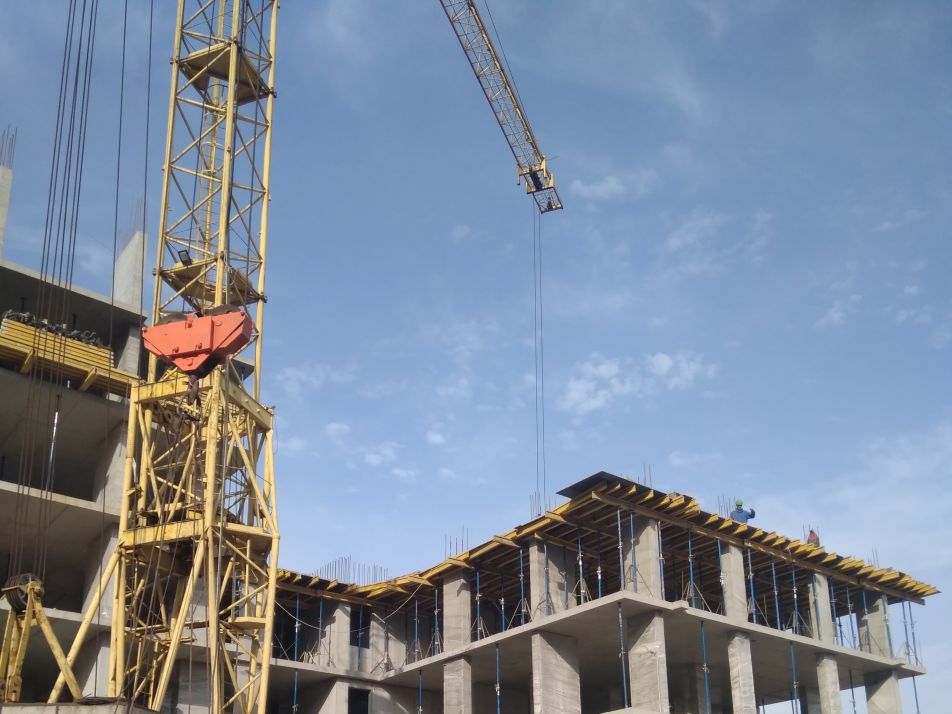

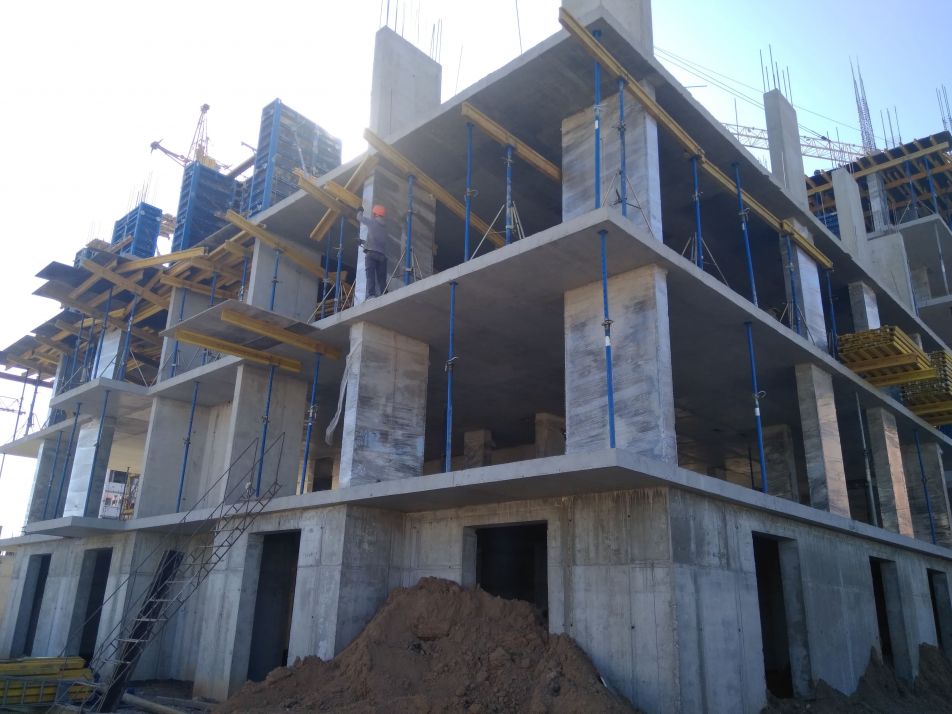

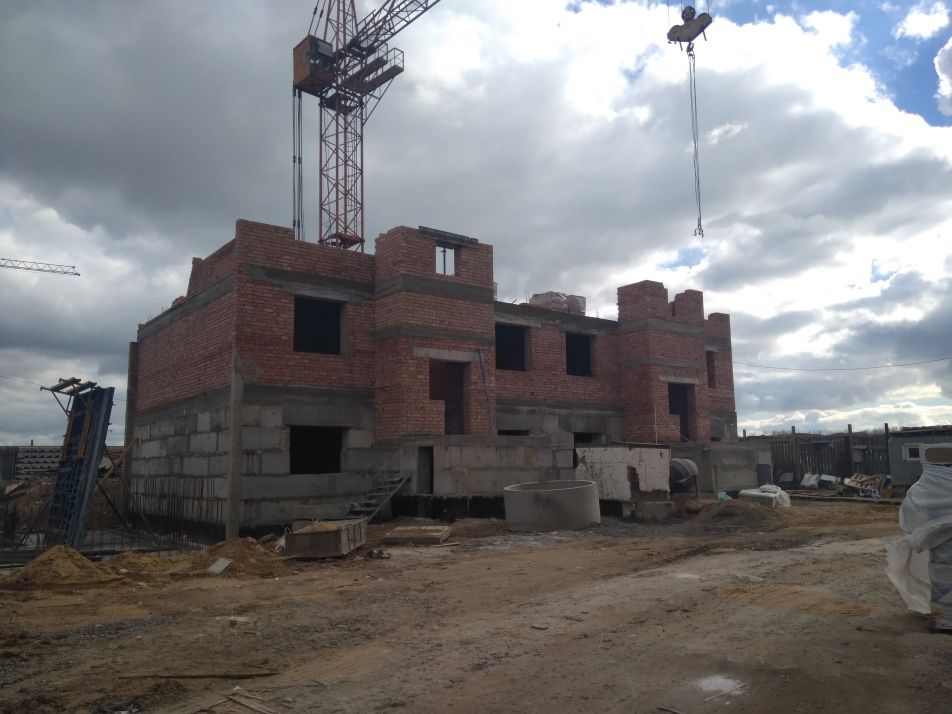

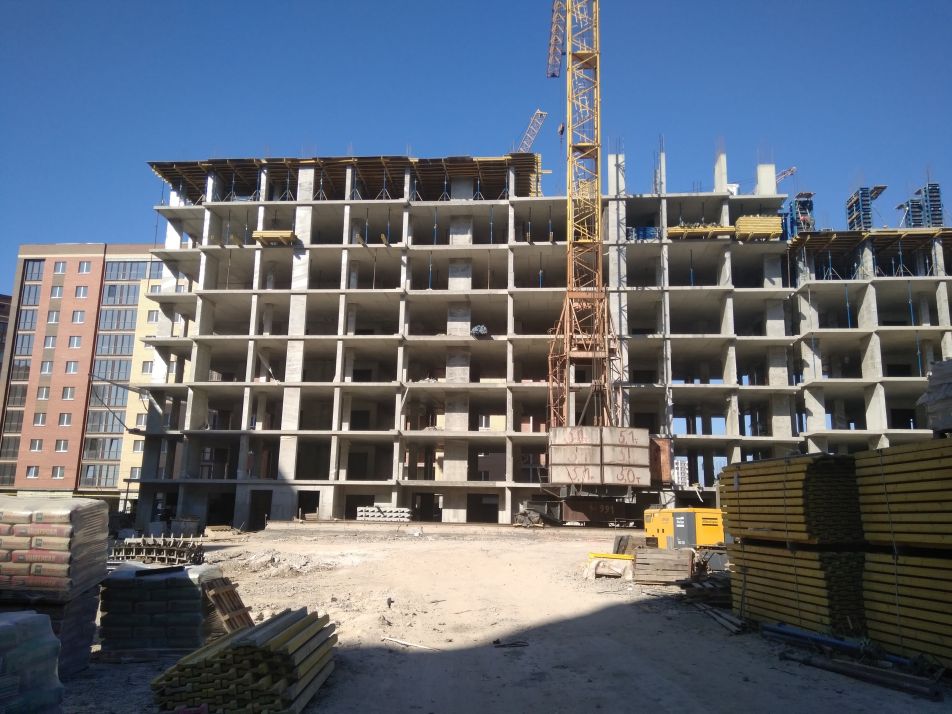

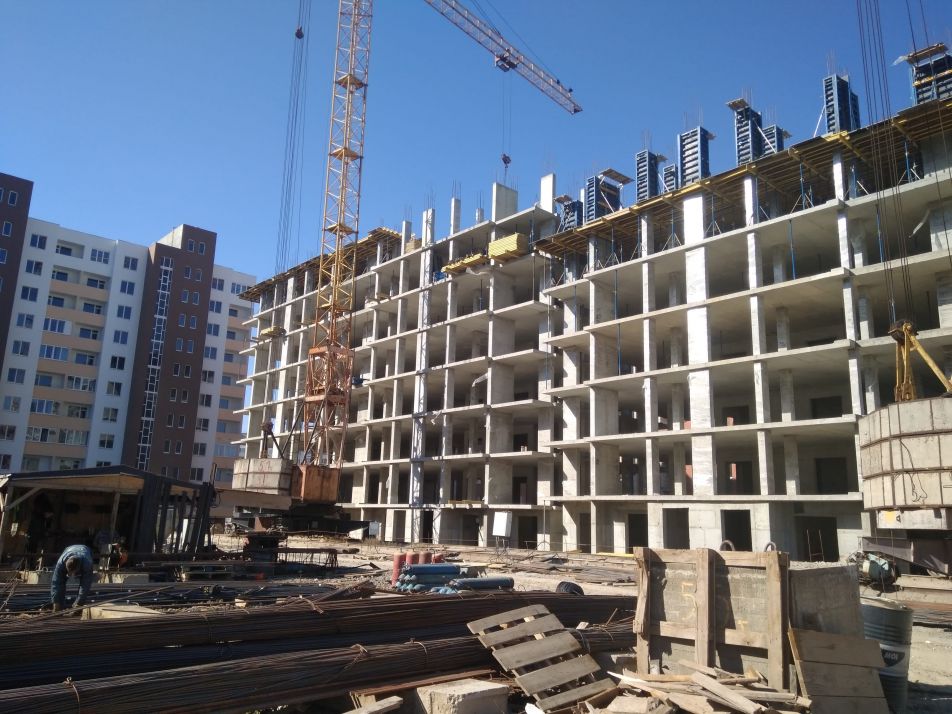

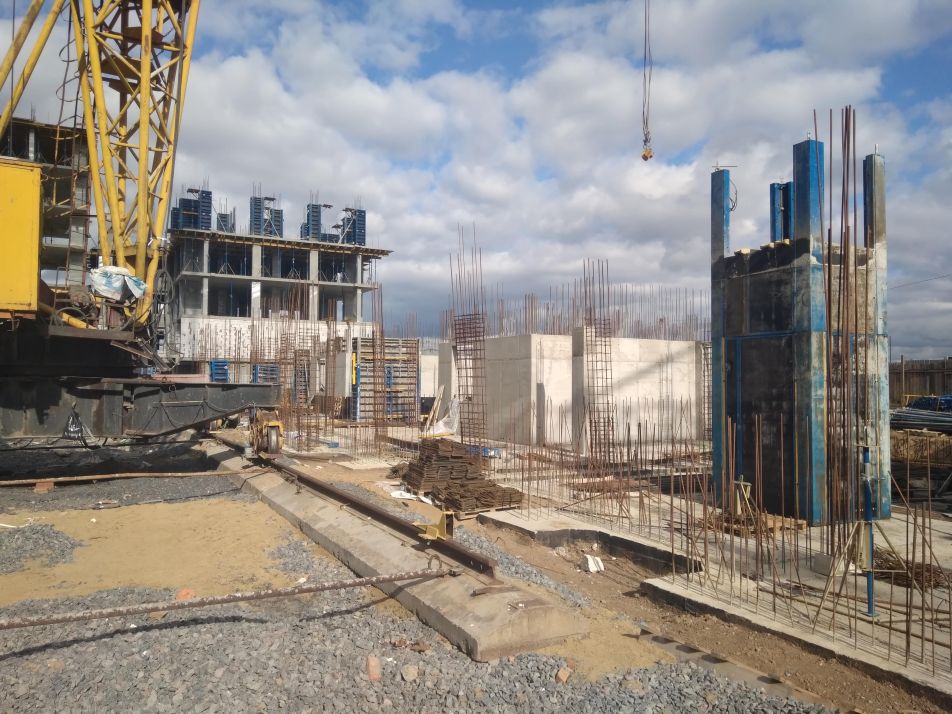

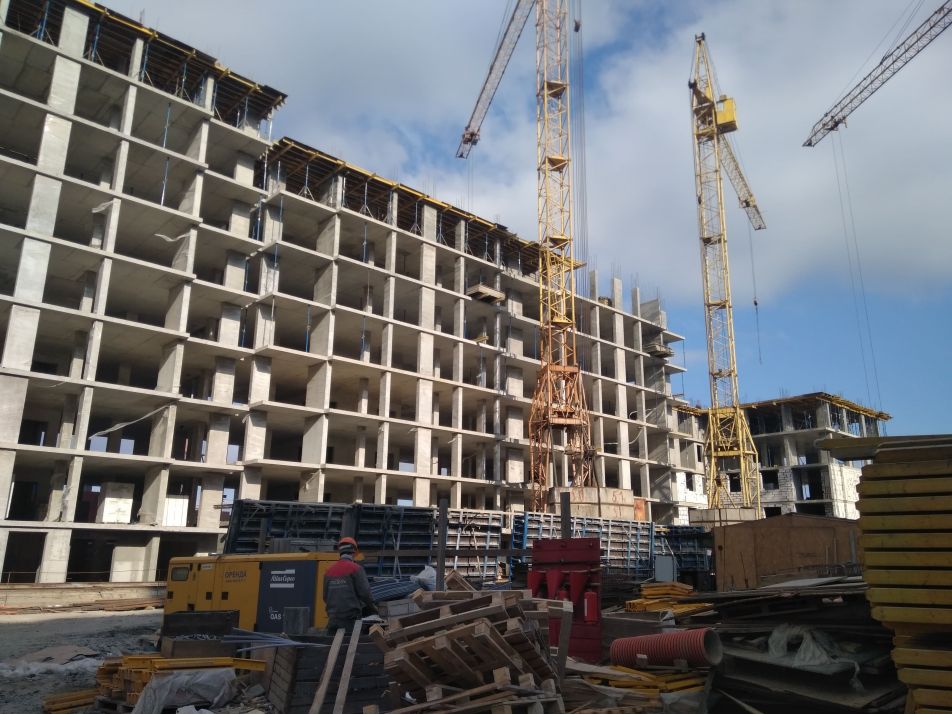

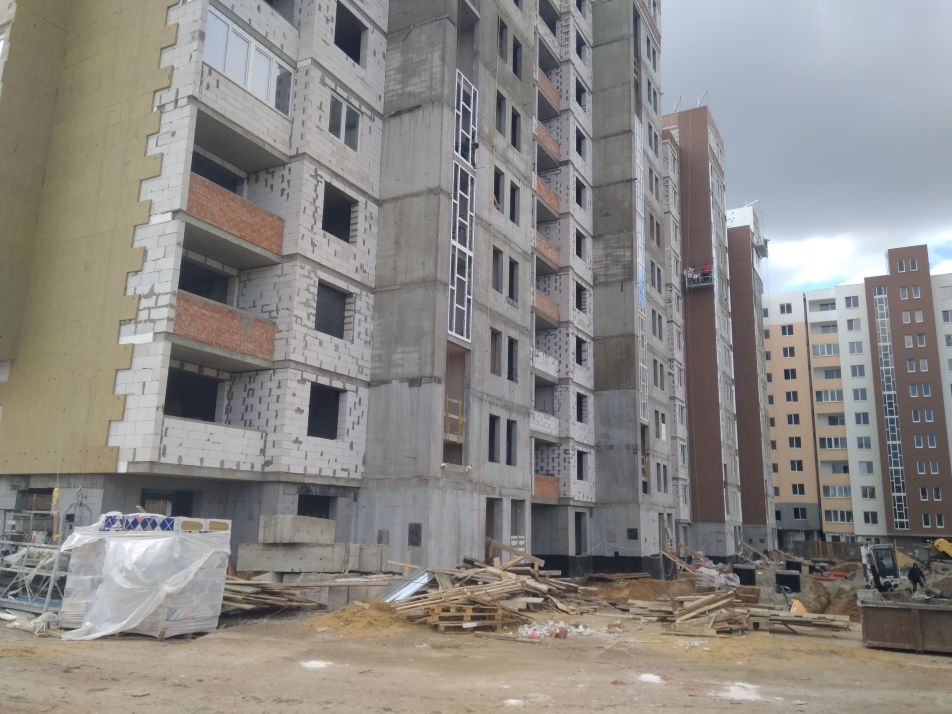

Состояние строительства на 02.11.18

Дом №1
Секция №1
1. Устройство штукатурки на лестничных клетках и в коридорах
2. Устройство керамических полов в холле здания
3. Устройство мягкой кровли из рубероида в два слоя

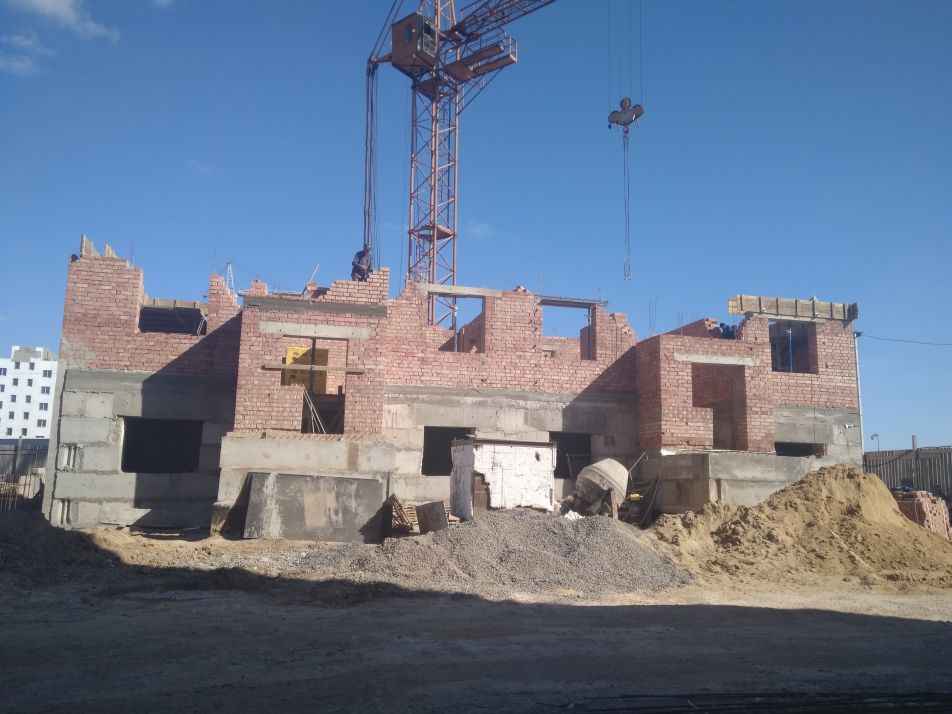

4. Облицовка фасада цокольного этажа (штукатурка, покраска)

Секция №2,3
1. Облицовка фасада (утепление, штукатурка, покраска)
2. Устройство парапета из оцинкованной стали

Дом №2
Секция №1,2

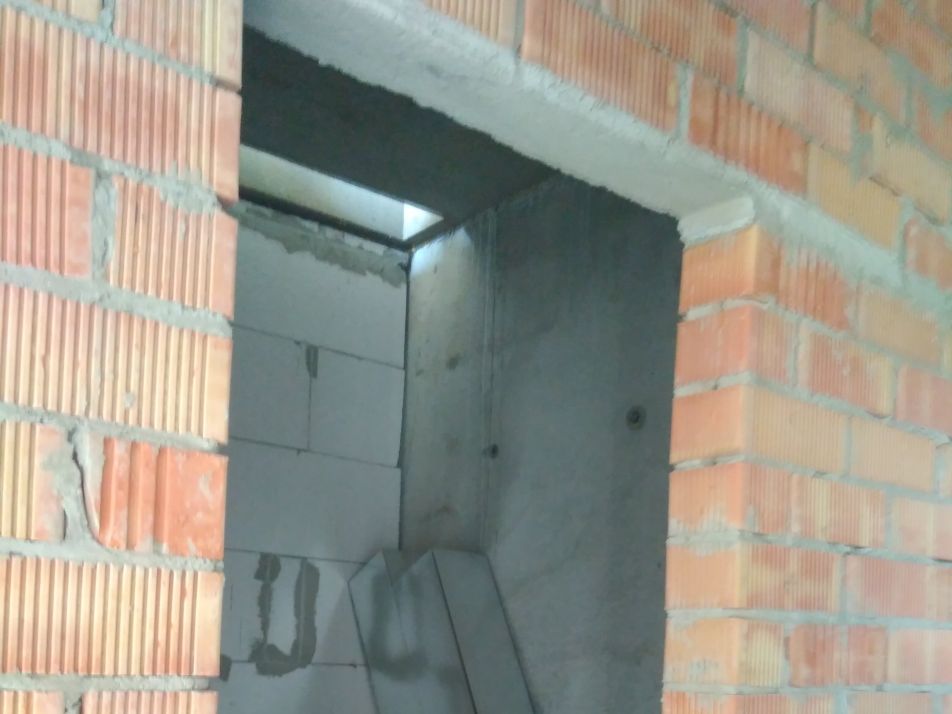

1. Кладка внутренних стен и перегородок
2. Штукатурка стен лестничных клеток коридоров МОП
3. Монтаж вентиляционных оцинкованных трубопроводов

Секция №3,4
1. Штукатурка лестничных клеток и коридоров МОП
2. Устройство стяжки по квартирам из полусухой смеси
3. Монтаж водопроводов, отопления и канализации
4. Облицовка фасада утепление, штукатурка, покраска
5. Остекление оконных и дверных проемов на фасаде

Дом №3
Секция №1,2
1. Бетонирование перекрытия 8го этажа

Секция №3,4
1. Бетонирование несущих вертикальных элементов 7го этажа

Секция №5
1. Бетонирование вертикальных элементов 4го этажа
2. Подготовка перекрытия 4го этажа
3. Кладка наружных и внутренних стен 1 и 2го этажа
4. Устройство бетонных полов в цокольном этаже
5. Устройство внутреннего канализационного колектора

Дом №4
Секция №1,2

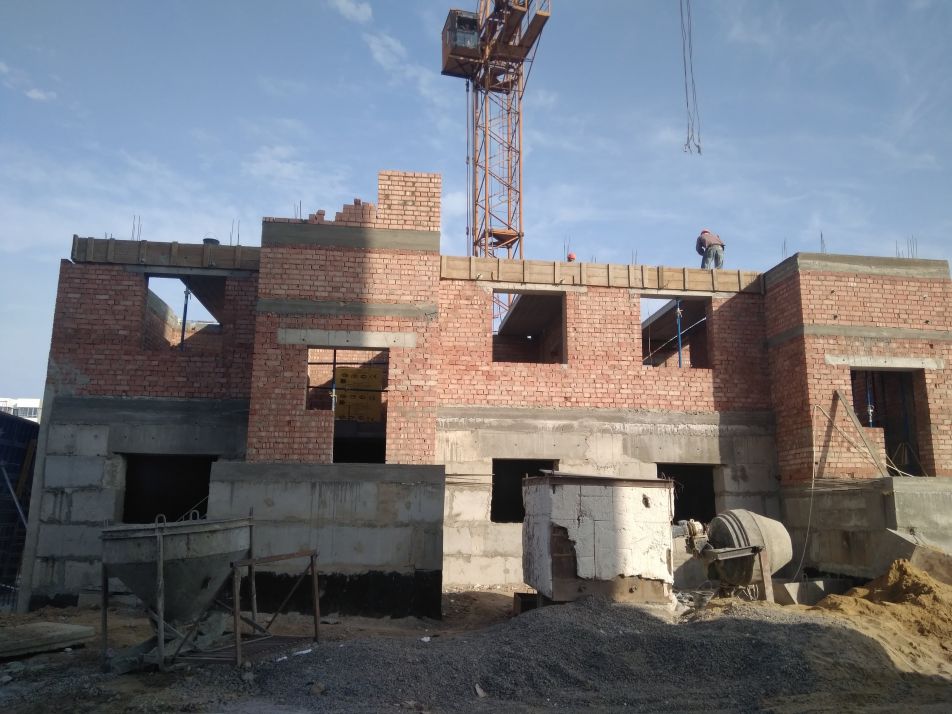

1. Устройство арматурного каркаса цокольного этажа

Секция №3
1. Устройство арматурного каркаса цокольного этажа

Секция №4,5
1. Кладка кирпичных стен 2го этажа

Наружные работы
1. Устройство наружного газопровода вокруг Дом №1
2. Устройство дороги для подъезда во двор Дома №1
3. Заложение пешеходной дорожки возле входа в Секции №2,3,4 Дом №1
4. Обратная засыпка грунта вокруг Дома №1
5. Устройство наружного водопровода, ливневой и бытовой канализации.

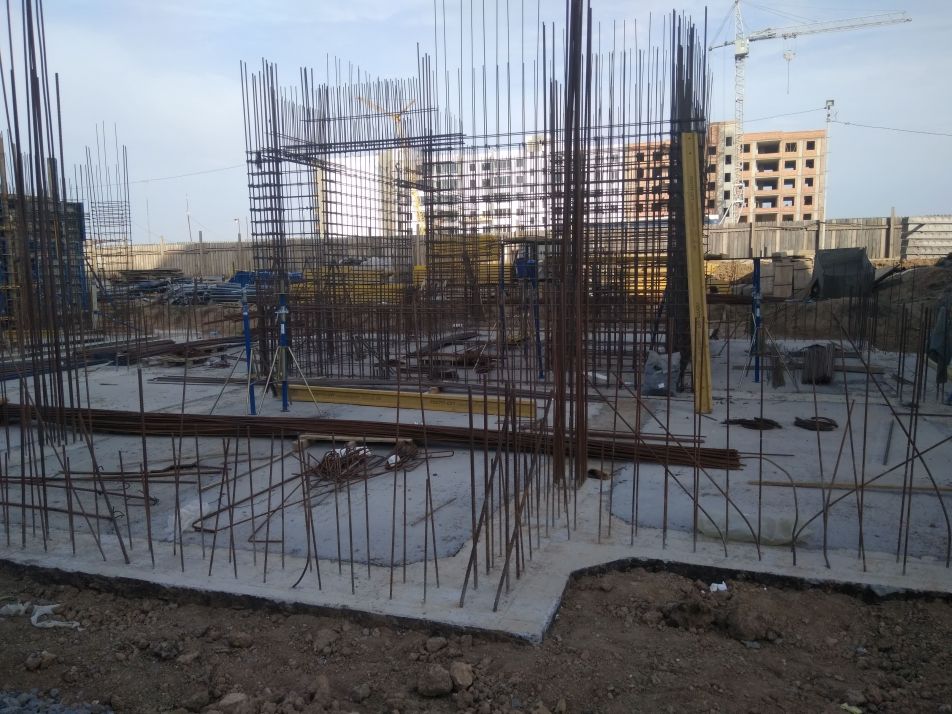

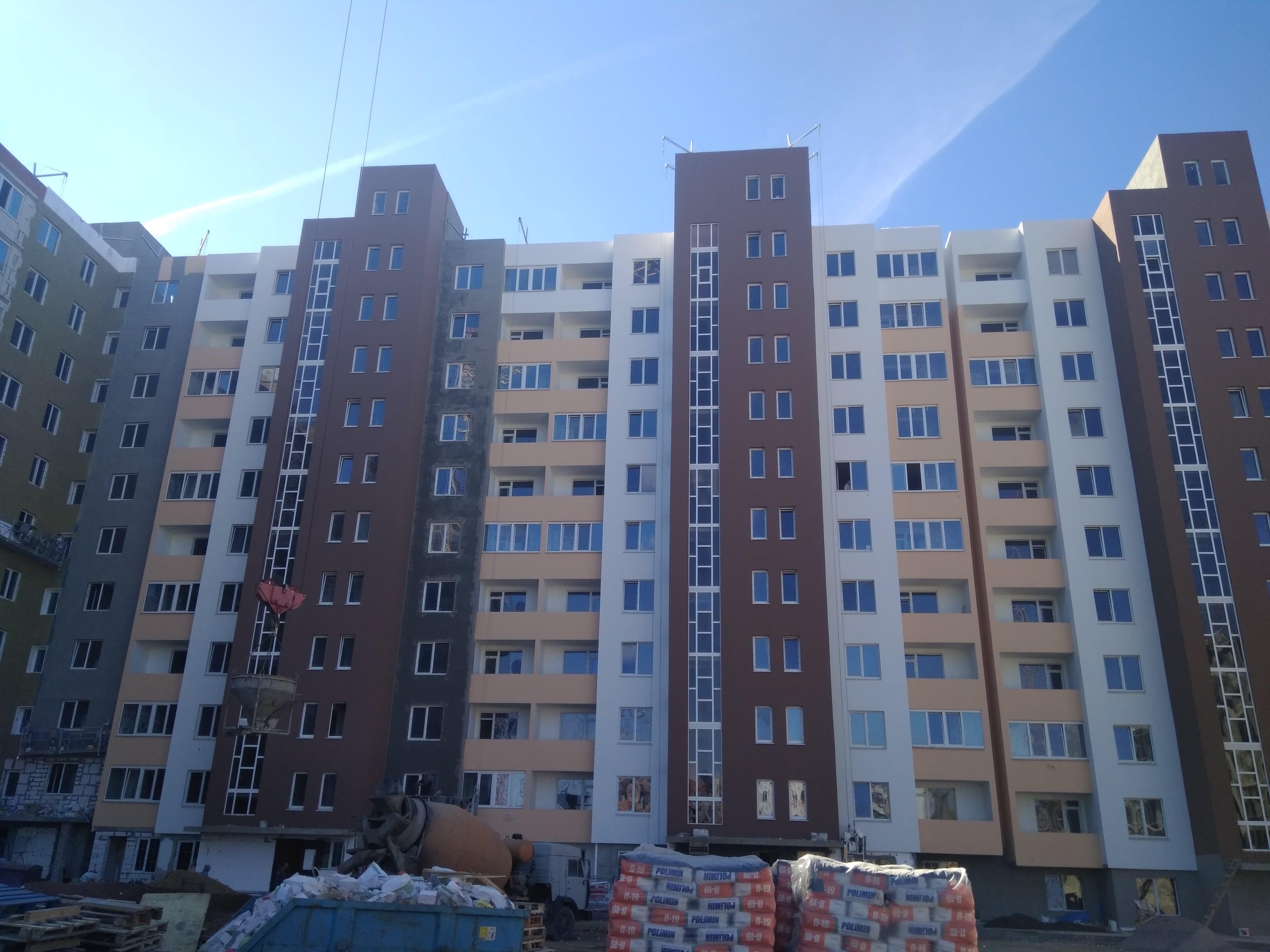

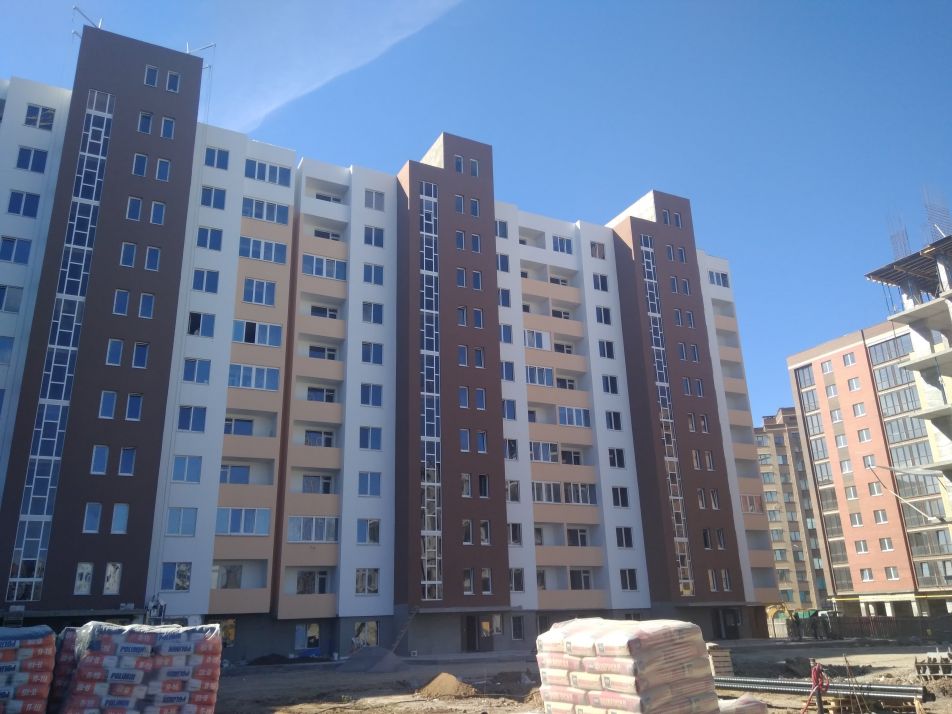

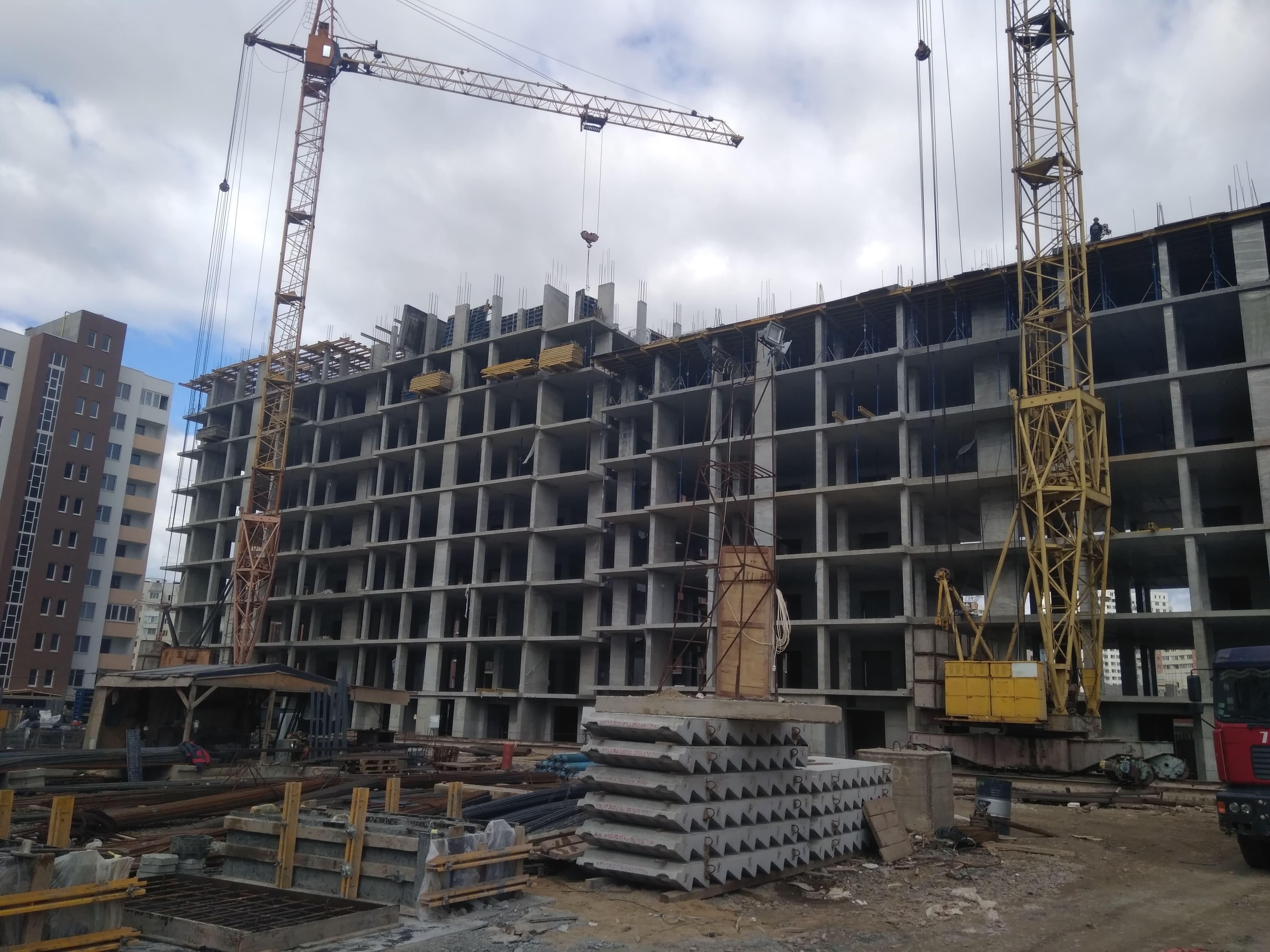

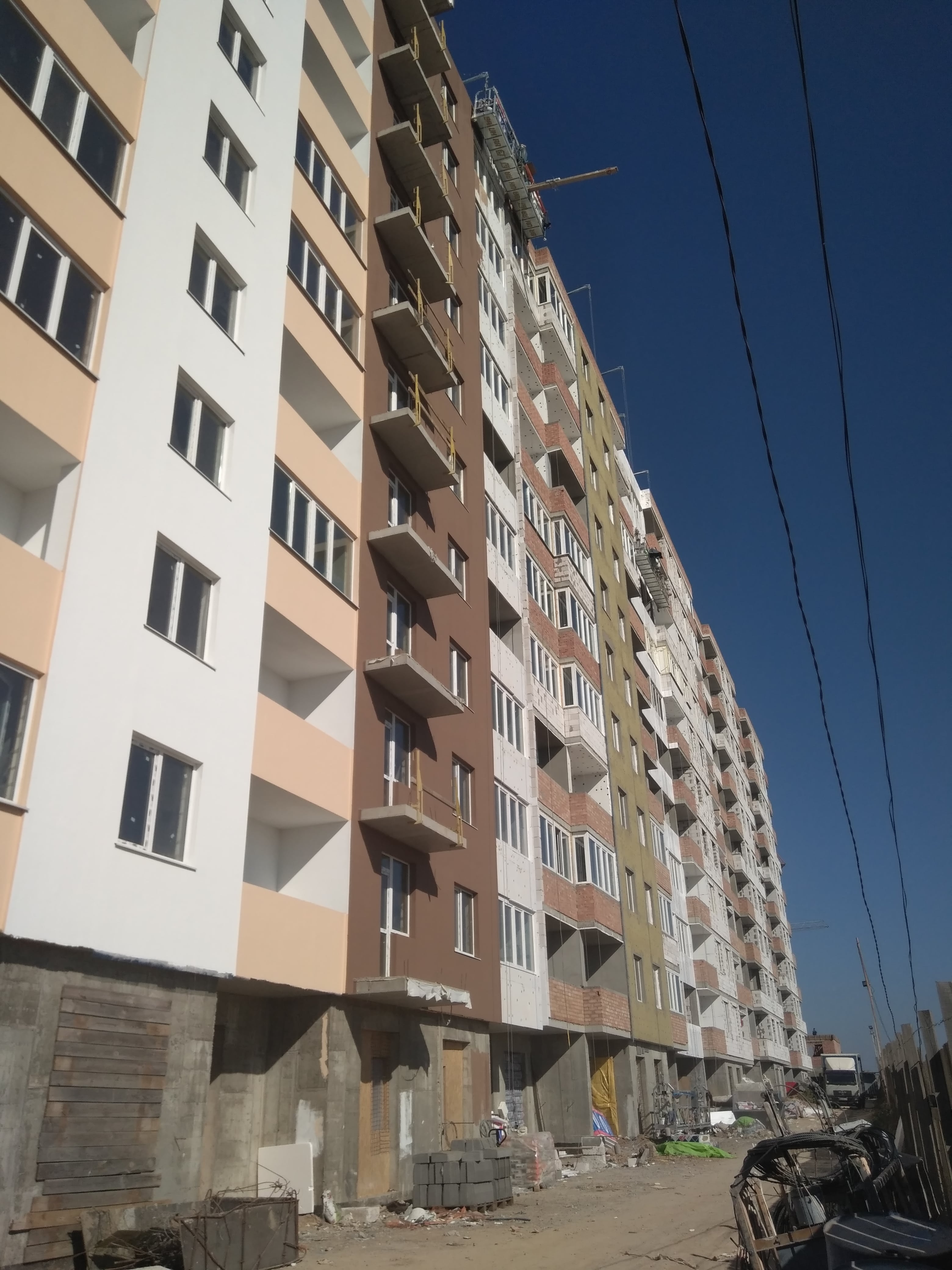

Состояние строительства на 26.10.18

Дом №1
Секция №1
1. Устройство полов из плиток в коридорах и лестничных клетках
2. Устройство дверных блоков в квартирах
3. Устройство мягкой кровли из рубероида в двух слоях

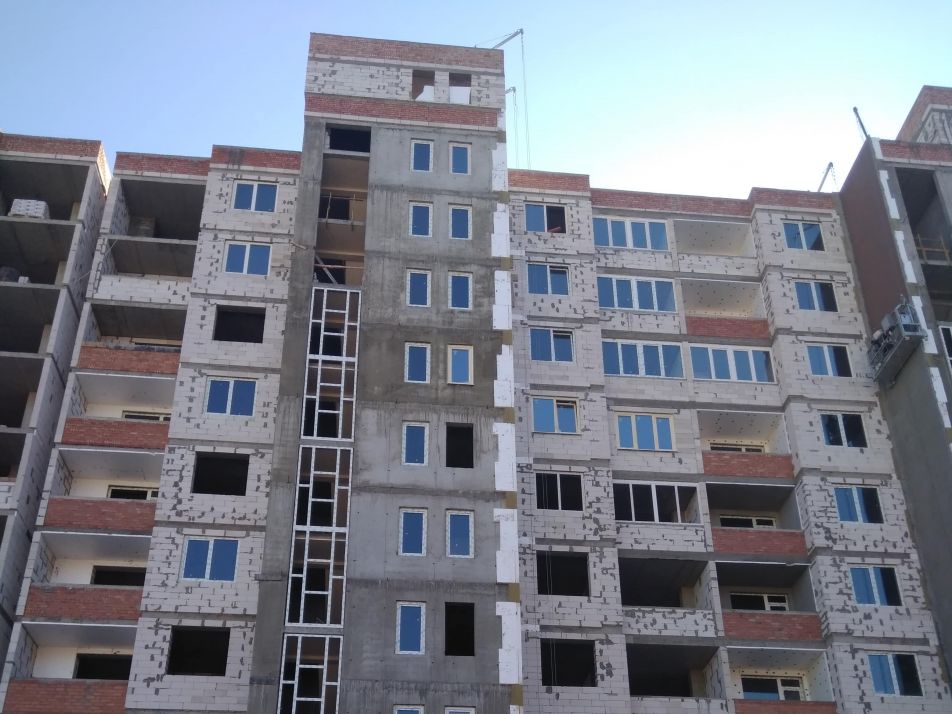

4. Утепление, штукатурка и покраска фасада

Секция №2,3
1. Утепление, отделка, покраска фасада и пристройки

Дом №2
Секция №1,2
1. Штукатурка стен помещений МОП
2. Кладка внутренних стен и перегородок
3. Монтаж вентиляционных оцинкованных трубопроводов
4. Устройство мягкой кровли в два слоя методом наплавления

Секция №3,4
1. Кладка внутренних стен и перегородок
2. Штукатурка помещений МОП
3. Монтаж вентиляционных трубопроводов
4. Монтаж трубопроводов: водопровод, отопление и канализация
5. Утепление, штукатурка и покраска фасада

Дом №3
Секция №1,2
1. Бетонирование вертикальных элементов 8го этажа
Секция №3,4
1. Бетонирование плиты перекрытия 3го этажа
Секция №5
1. Бетонирование плит перекрытия 3го этажа
2. Бетонирование вертикальных элементов 4го этажа
3. Кладка наружных и внутренних стен 1го этажа из газобетона и кирпича

Дом №4
Секция №1,2
1. Бетонирование стен цокольного этажа
Секция №3
1. Бетонирование стен цокольного этажа
Секция №4,5
1. Перекрытие 1го этажа
2. Кладка стен 2го этажа из кирпича

Наружные работы
1. Устройство автостоянки перед секциями Дома №1
2. Благоустройство территории перед Дом №1
3. Устройство заезда автомобилей во двор
4. Обратная засыпка грунта вокруг Дома №2 до проектной отметки.

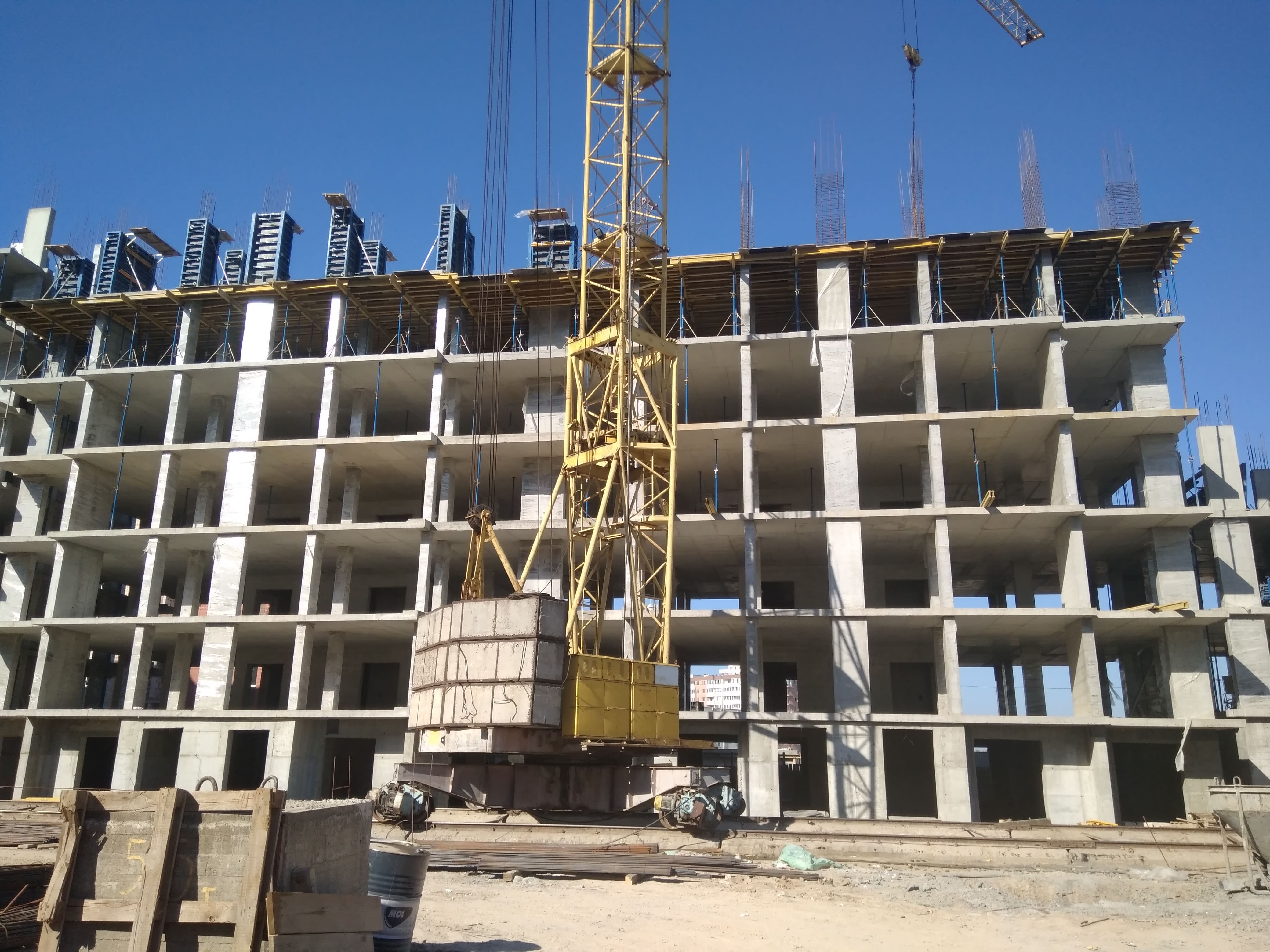

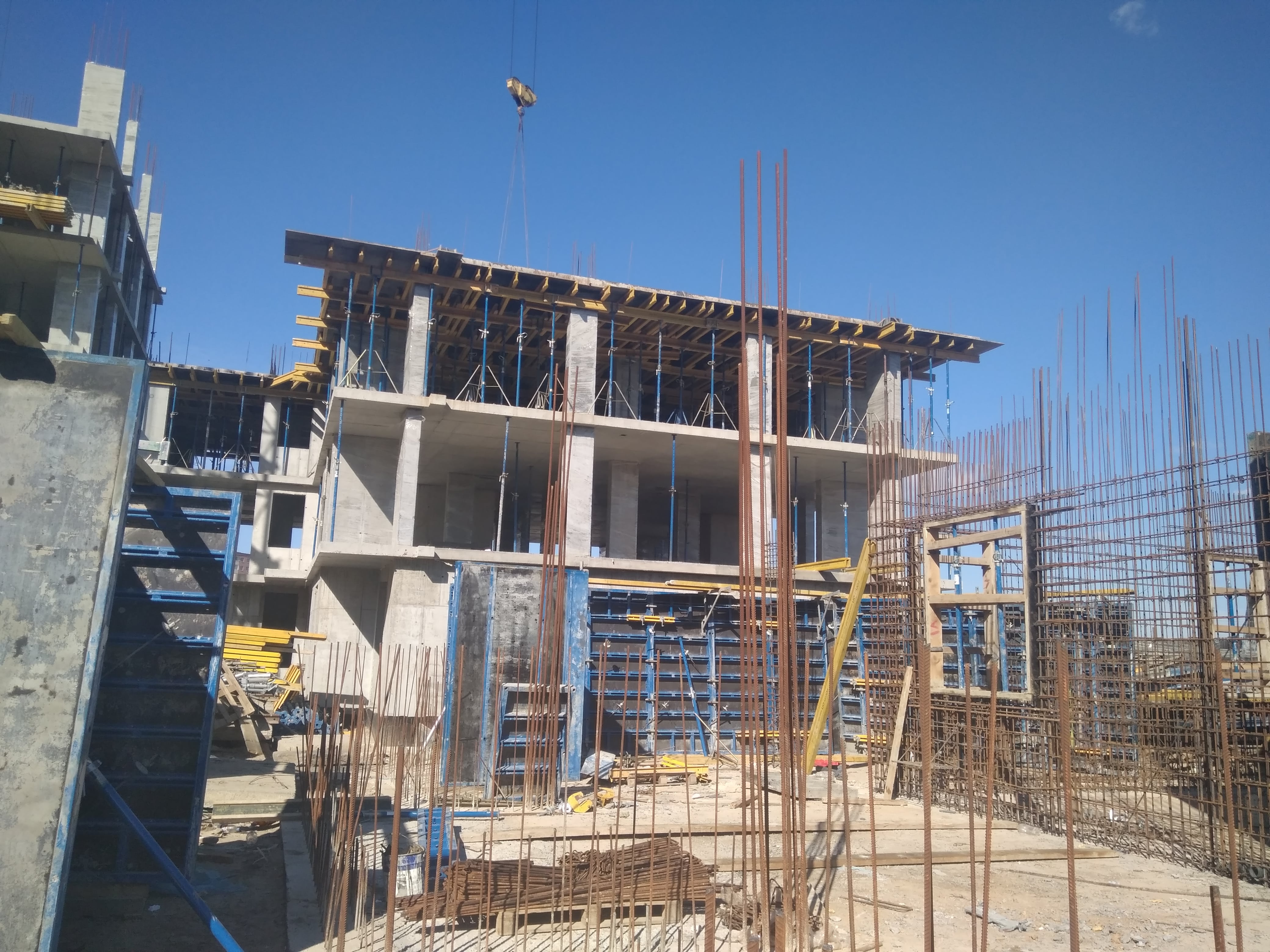

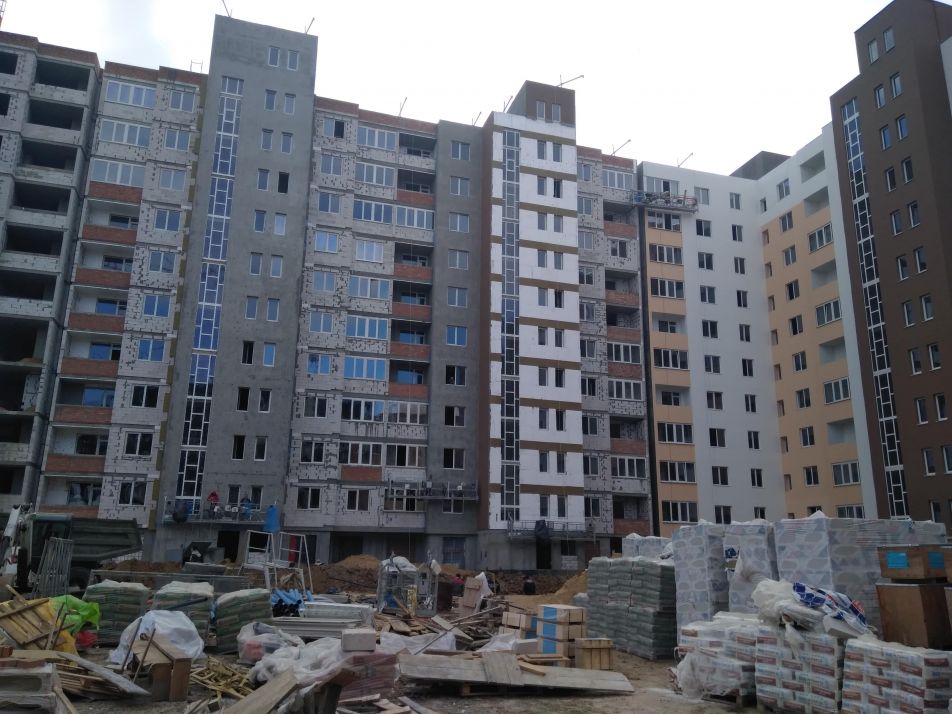

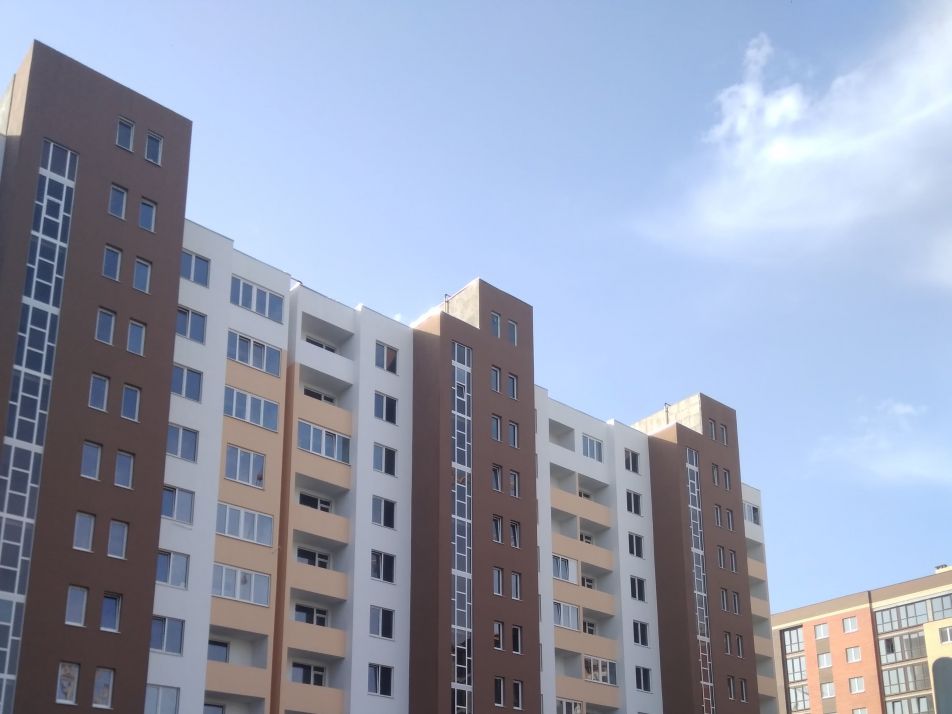

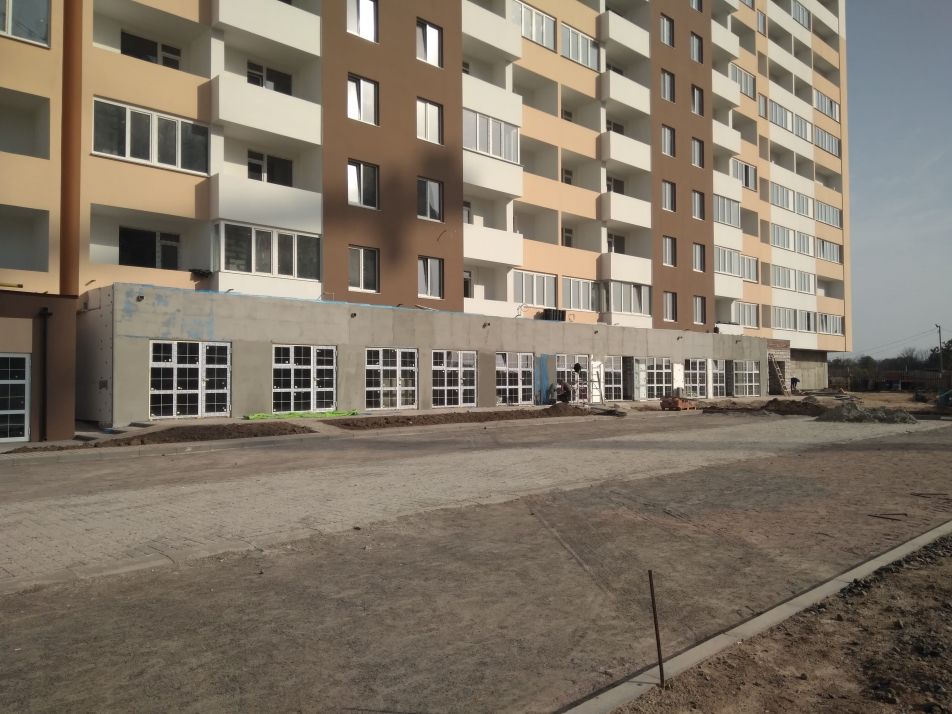

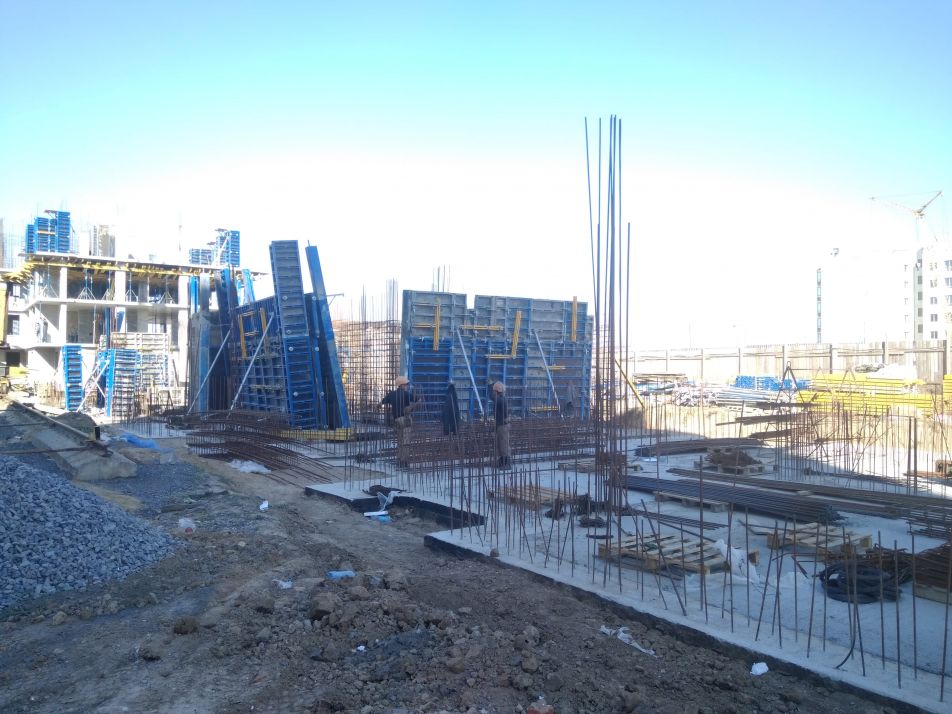

Состояние строительства на 19.10.18

Дом №1
Секция №1
1. Штукатурка и шпатлевка помещения МОП
2. Устройство полов из плитки в коридорах и лестничных клетках
3. Установка дверных блоков в квартиры
4. Устройство мягкой кровли из рубероида в два слоя
5. Монтаж проводов электроснабжения
6. Утепление, штукатурка и покраска фасада

Секция №2,3
1. Утепление и отделка фасада цокольного этажа в т.ч. пристройки

Дом №2
Секция №1,2
1. Кладка внутренних стен и перегородок
2. Штукатурка стен помещений МОП
3. Устройство мягкой кровли в два слоя методом наплавления

Секция №3,4
1. Кладка внутренних стен и перегородок
2. Штукатурка помещений МОП
3. Устройство стяжек полов из полусухой цементной смеси
4. Остекление оконных и дверных проемов по фасаду
5. Монтаж труб системы отопления и водопровода
6. Утепление, штукатурка и покраска фасада

Дом №3
Секция №1,2

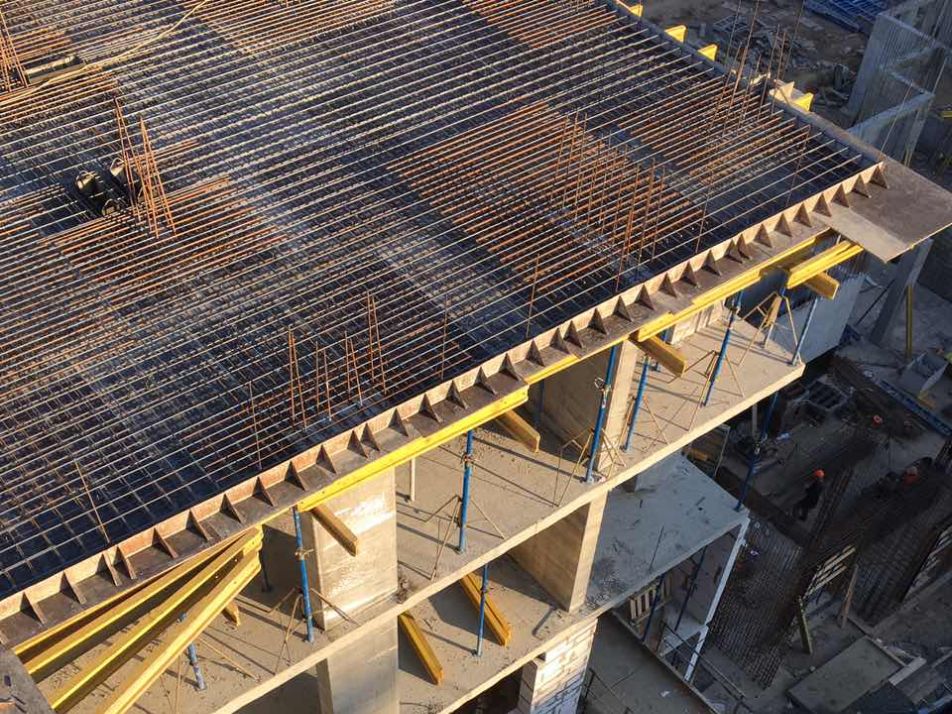

1. Бетонирование плиты перекрытия 7го этажа

Секция №3,4
1. Бетонирование вертикальных конструкций 6го этажа

Секция №5
1. Бетонирование вертикальных конструкций 3го этажа
2. Кладка наружных стен из газобетона 1го этажа

Дом №4
Секция №1,2
1. Бетонирование стен цокольного этажа

Секция №3
1. Армирование стен цокольного этажа

Секция №4,5
1. Армирование и бетонирование шпонок и монолитного пояса 1го этажа

Наружные работы
1. Благоустройство территории наружного фасада(стоянка автомашин)
2. Устройство отмостки вокруг здания внутри двора
3. Замощение пешеходных дорожек тротуарной плиткой
4. Обратная засыпка грунта вокруг Дома №2 до проектной отметки

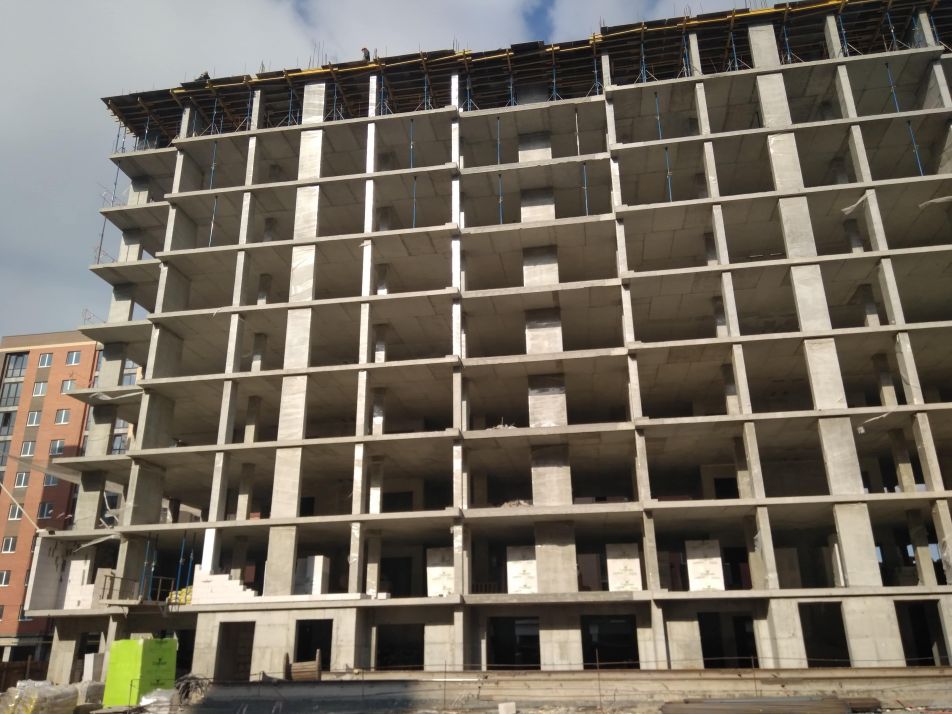

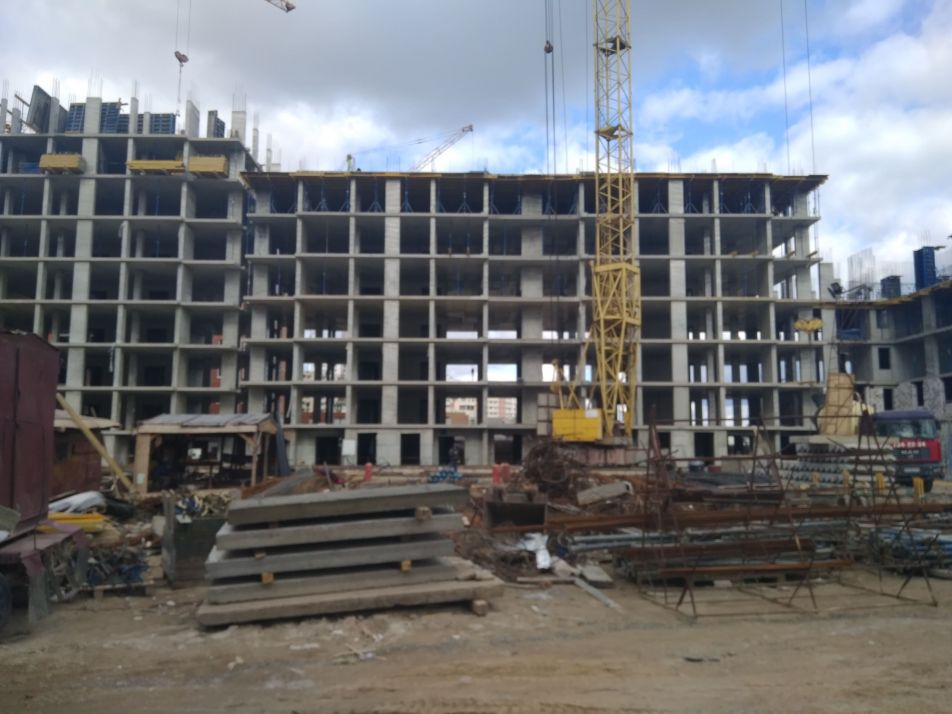

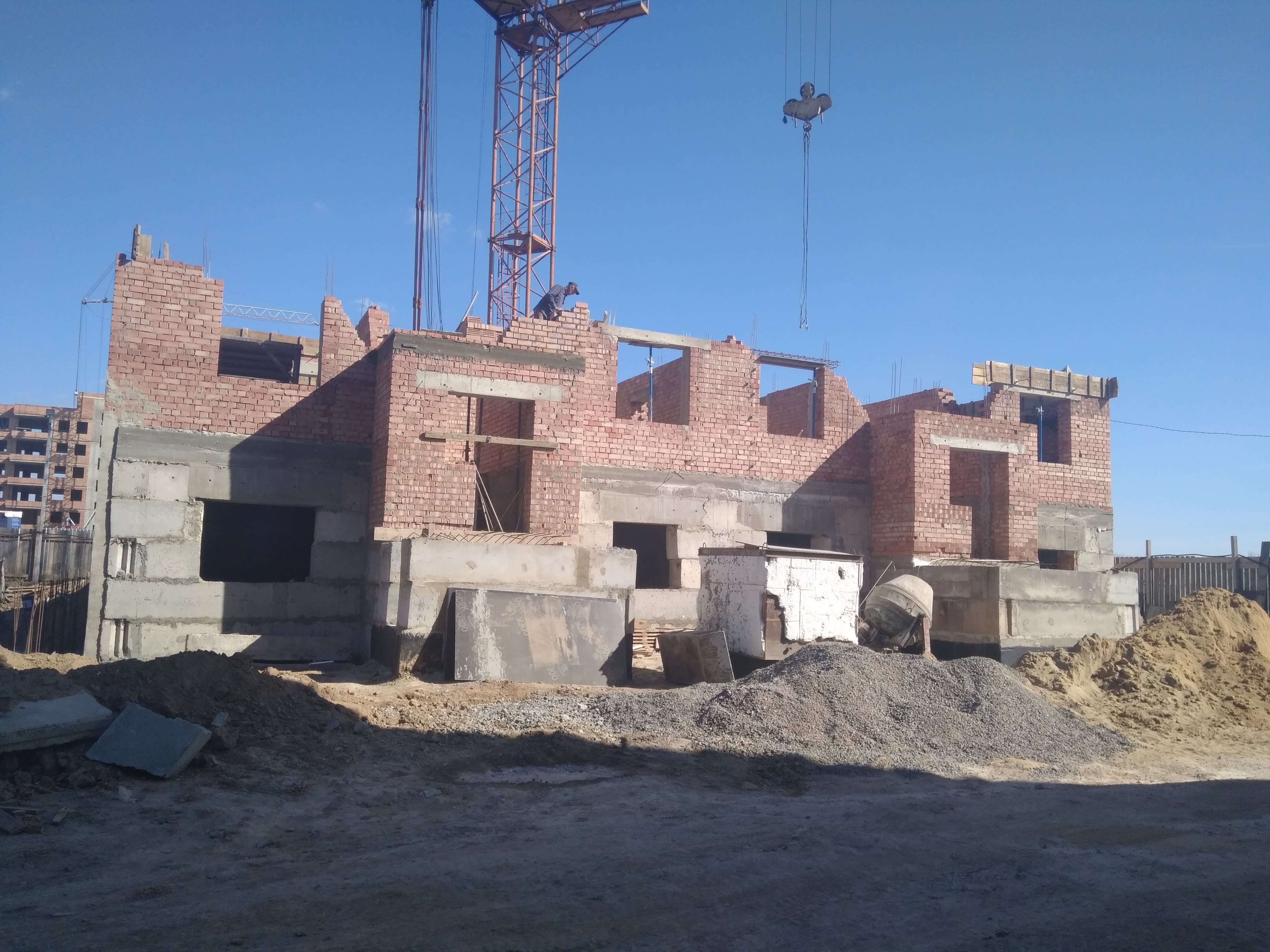

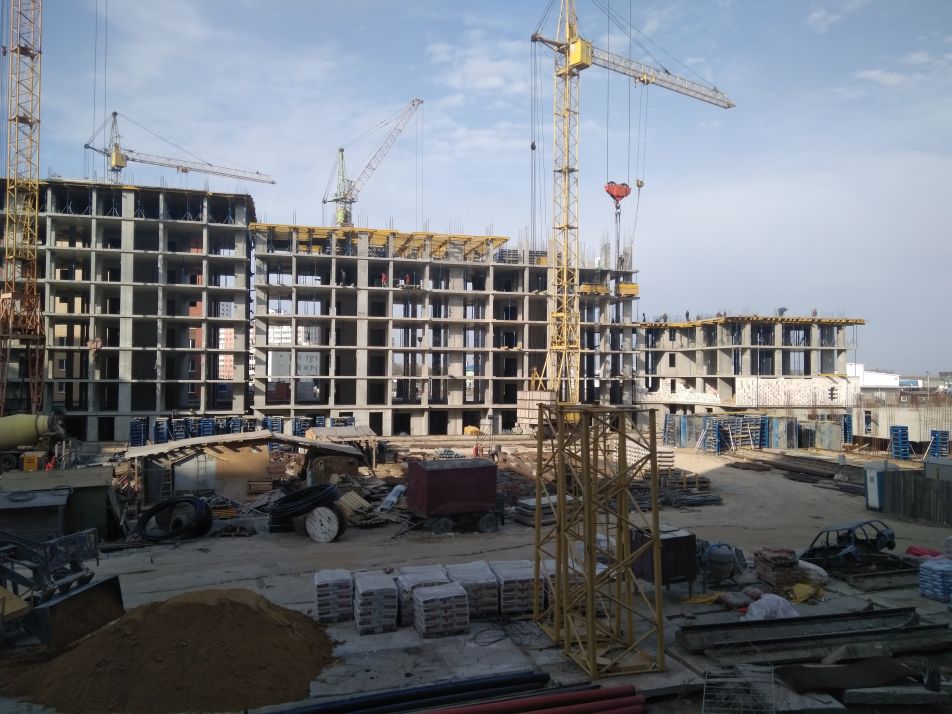

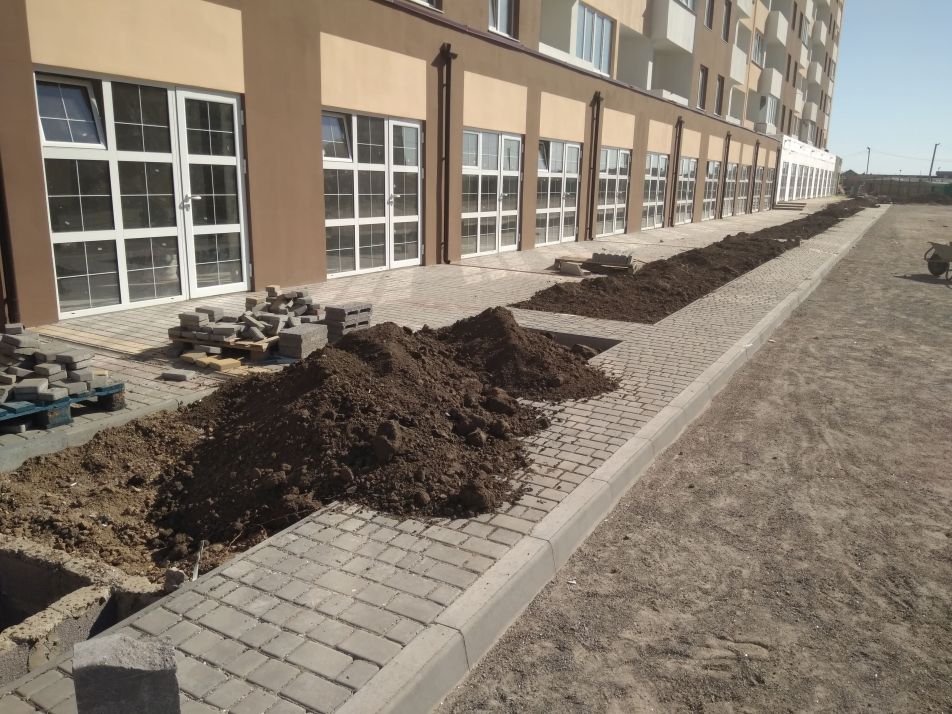

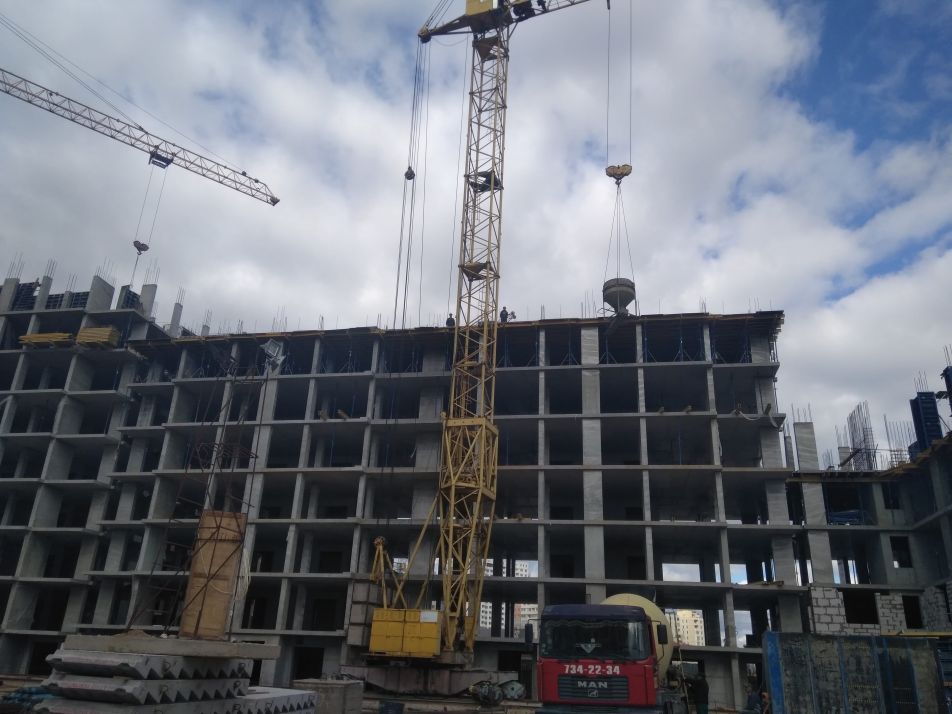

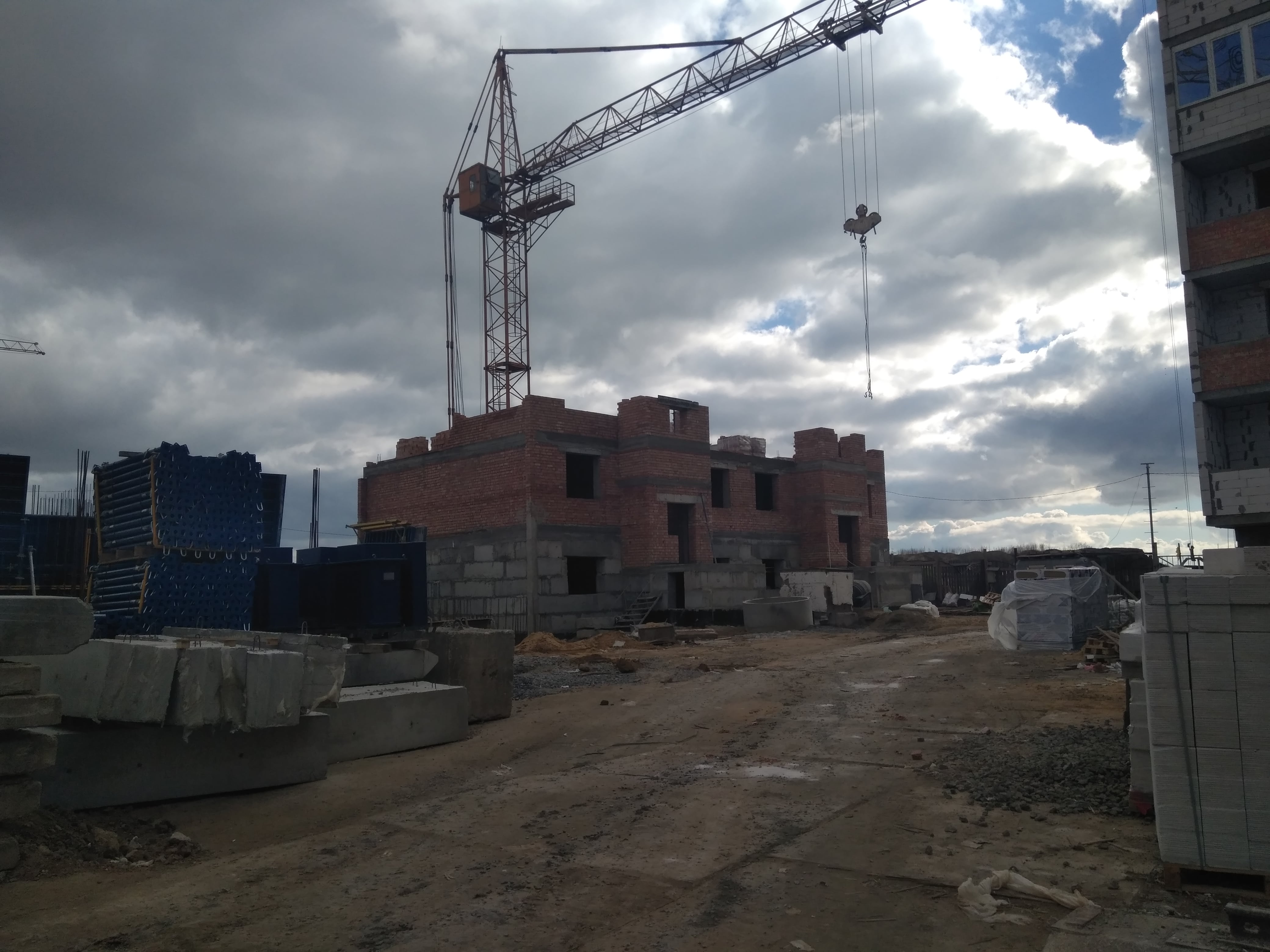

Состояние строительства на 12.10.18

Дом №1
Секция №1
1. Отделка фасада(Утепление, штукатурка, покраска)
2. Устройство мягкой кровли.
3. Устройство стяжки полов
4. Монтаж электропроводов
5. Монтаж лифтовых оборудования

Секция №2,3
1. Отделка фасада (со стороны двора: утепление, штукатурка, покраска)
2. Устройство кровельного покрытия(защитный слой)

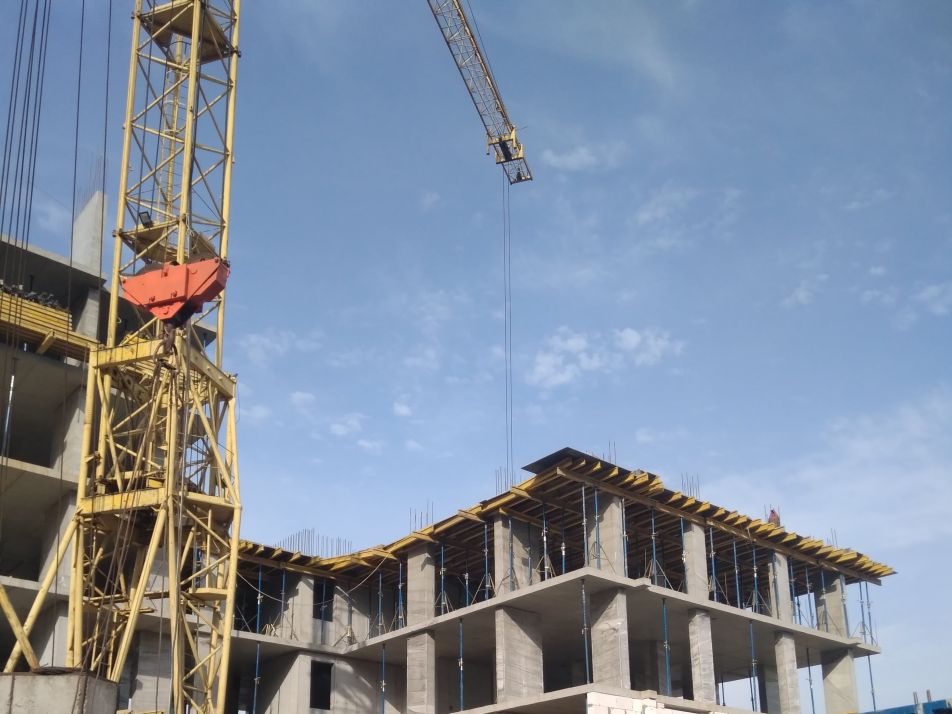

3. Монтаж отопительного оборудования в топочных на крыше

Секция №4,5
1. Отделка парапета из оцинкованной стали
2. Монтаж отопительного оборудования в топочных на крыше

Дом №2
Секция №1,2
1. Кладка внутренних стен и перегородок
2. Постройка топочных на крыше
3. Устройство мягкой кровли

Секция №3,4
1. Кладка внутренних стен и перегородок
2. Постройка топочных на крыше
3. Устройство мягкой кровли
4. Штукатурка стен лестничных клеток и коридоров
5. Устройство вентканалов из оцинкованных труб
6. Устройство канализации, отопления, водопровода
7. Остекление оконных и дверных проёмов

Дом №3
Секция №1,2

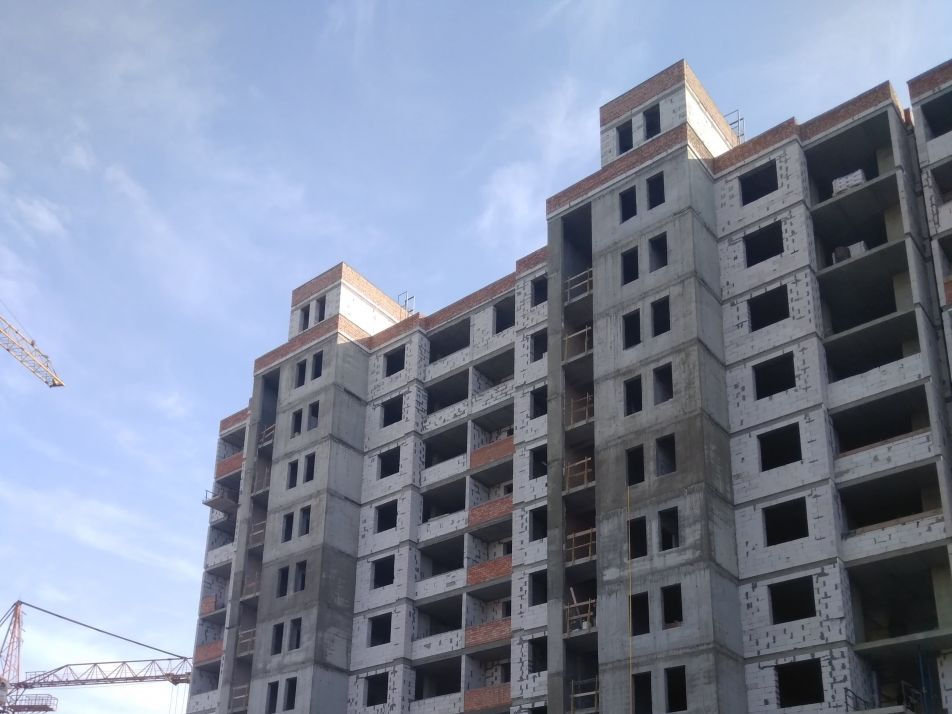

1. Бетонирование несущих элементов 7го этажа
2. Устройство опалубочного стола перекрытия 7го этажа

Секция №3,4
1. Бетонирование перекрытия 5го этажа
2. Устройство арматурного каркаса несущих элементов 6го этажа

Секция №5
1. Бетонирование несущих элементов 3го этажа

Дом №4
Секция №1,2
1. Устройство арматурного каркаса несущих элементов

Секция №3
1. Обратная засыпка грунта и трамбовка под полы

Секция №4,5
1. Бетонирование лестничных площадок и перемычек

Наружные работы
1. Устройство автостоянки из плитки
2. Засыпка газонов черноземом для устройство озеленения и цветников

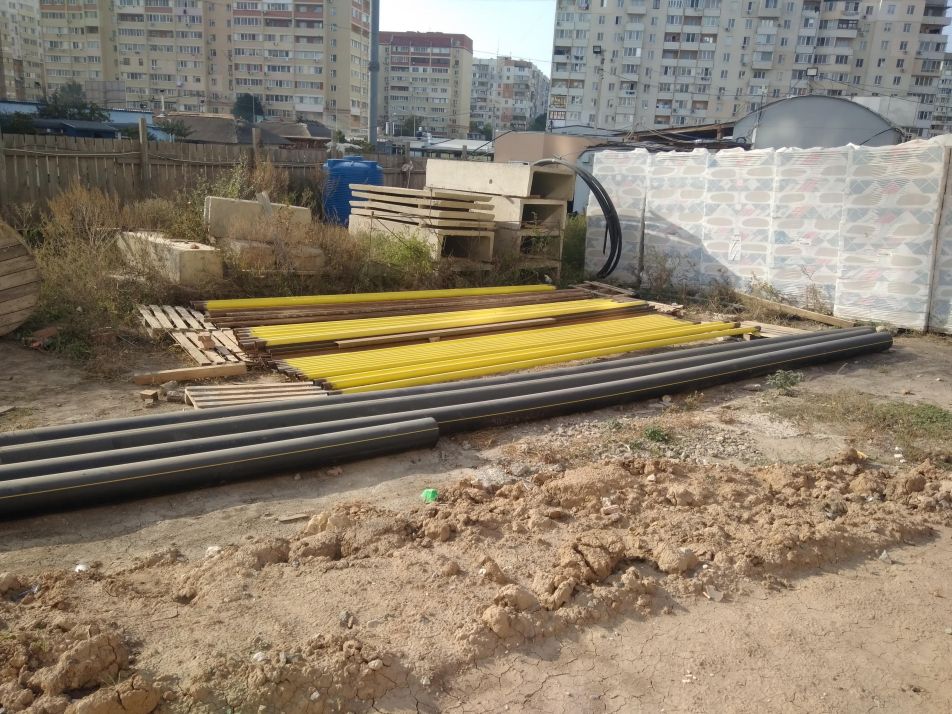

3. Производится врезка водопровода, ливневой канализации, фекального канала, электроснабжения и магистрального газопровода.

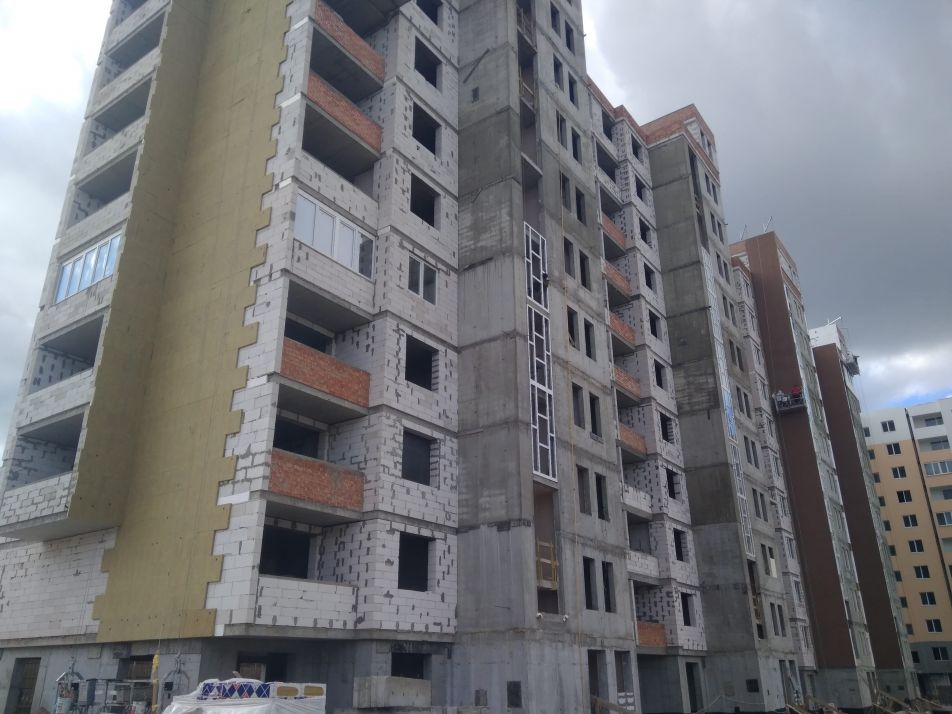

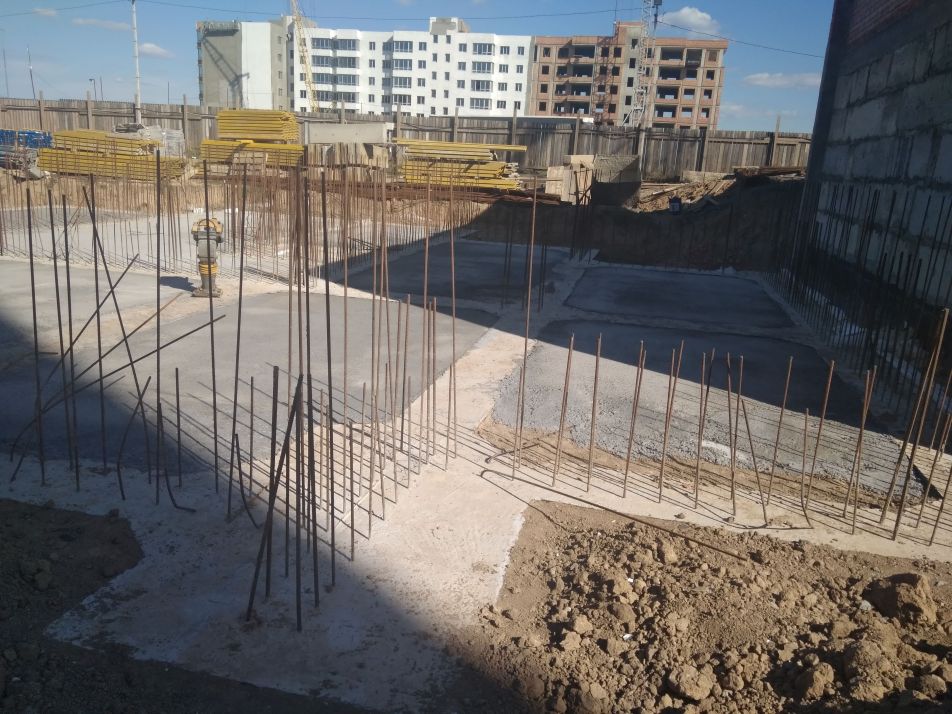

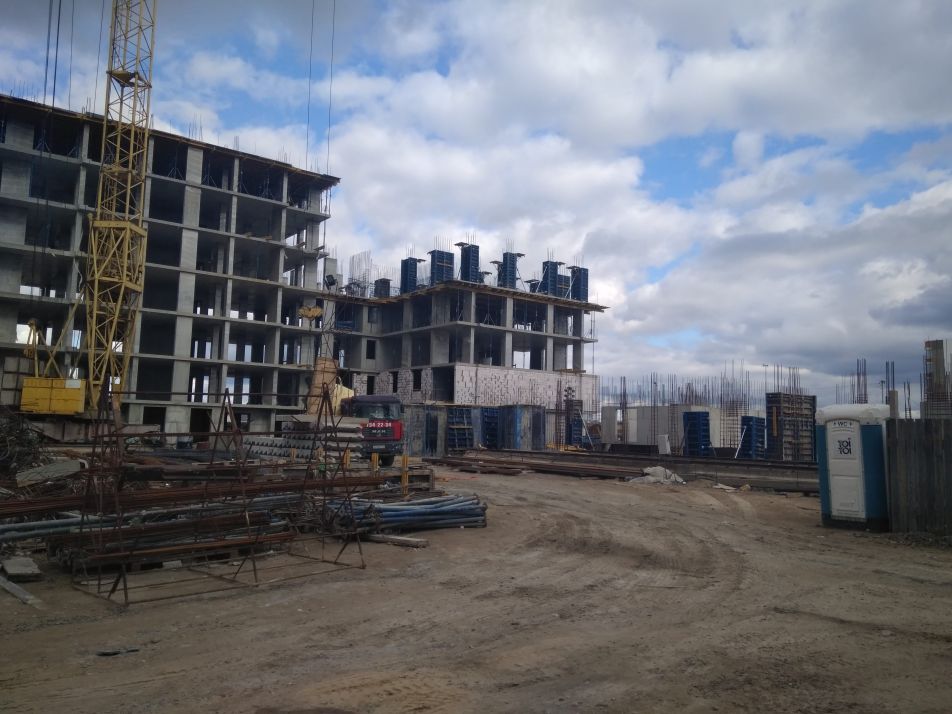

Состояние строительства на 05.10.18

Дом №1
Секция №1
1. Отделка фасада(Утепление, штукатурка, покраска)
2. Устройство стяжки полов по этажам в коридорах
3. Монтаж электропроводки
4. Устройство полов и керамических плит на лестничных площадках и коридорах

Секция №2,3
1. Отделка фасада со стороны внутреннего двора(штукатурка, покраска)
2. Монтаж газопровода и счетчиков
3. Устройство защитного слоя кровельного перекрытия
Секция №4,5
1. Монтаж газопровода и счетчиков
2. Устройство защитного слоя из оцинкованной стали
3. Устройство наружного и внутреннего газопровода
4. Монтаж оборудования теплоснабжения
Дом №2
Секция №1,2
1. Кладка внутренних стен и перегородок устройства 1го слоя мягкой кровли
Секция №3,4
1. Кладка внутренних стен и перегородок
2. Устройства 1го слоя мягкой кровли
3. Штукатурка стен лестничных клеток и коридоров
4. Устройство вентиляционных каналов из оцинкованных труб
5. Остекление оконных и дверных проемов
Дом №3
Секция №1,2
1. Бетонирование перекрытия 6го этажа
2. Устройство арматурного каркаса несущих элементов 7го этажа
Секция №3,4
1. Бетонирование несущих элементов 5го этажа
Дом №4
Секция №1,2
1. Бетонирование диафрагм 1й секции цокольного этажа
2. Устройство арматурного каркаса несущих элементов
Секция №3
1. Обратная засыпка и трамбовка грунта

Секция №4,5
1. Устройство железобетонных перемычек, лестничных площадок и шпонок на первом этаже дома

Наружные работы
1. Устройства автостоянки из тротуарной плитки перед Дом №1

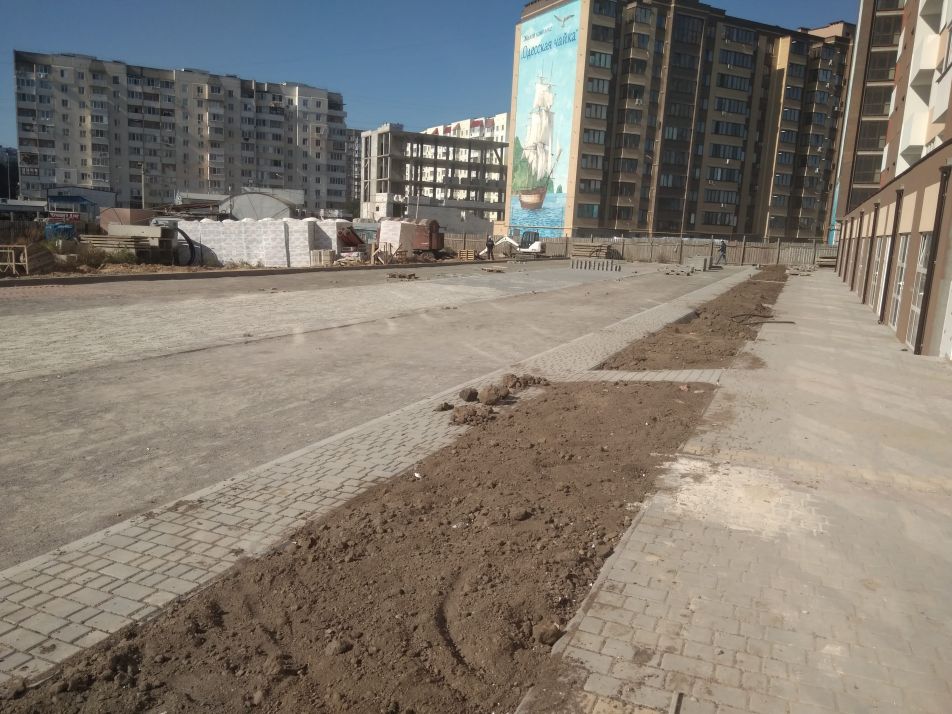

2. На территории внутреннего двора перед подъездами Дом №1 устраивается тротуар
3. Подключение магистрального газопровода высокого давления
