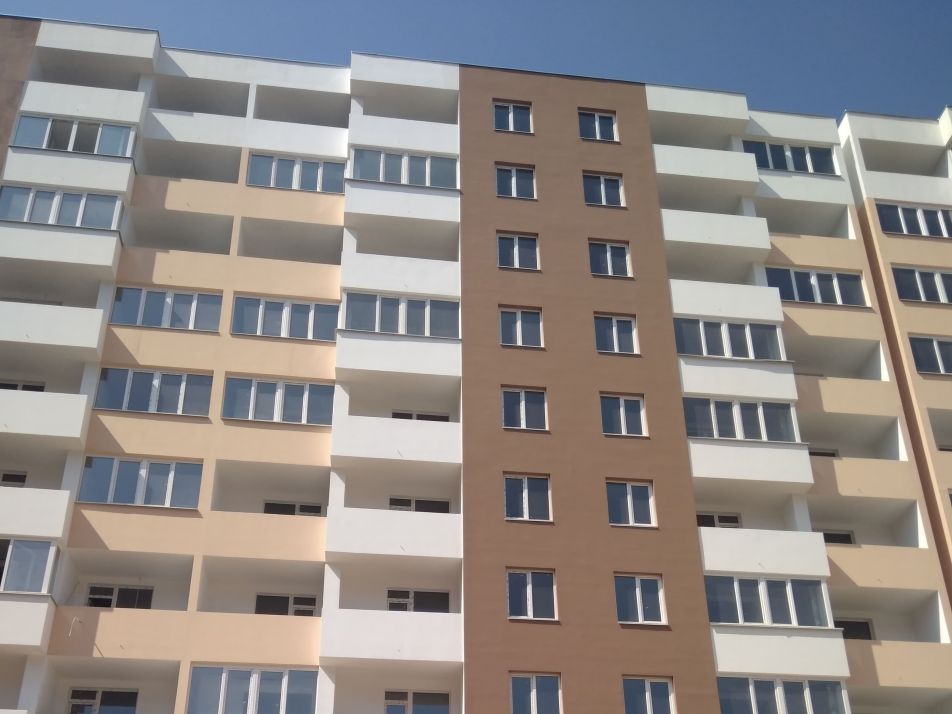

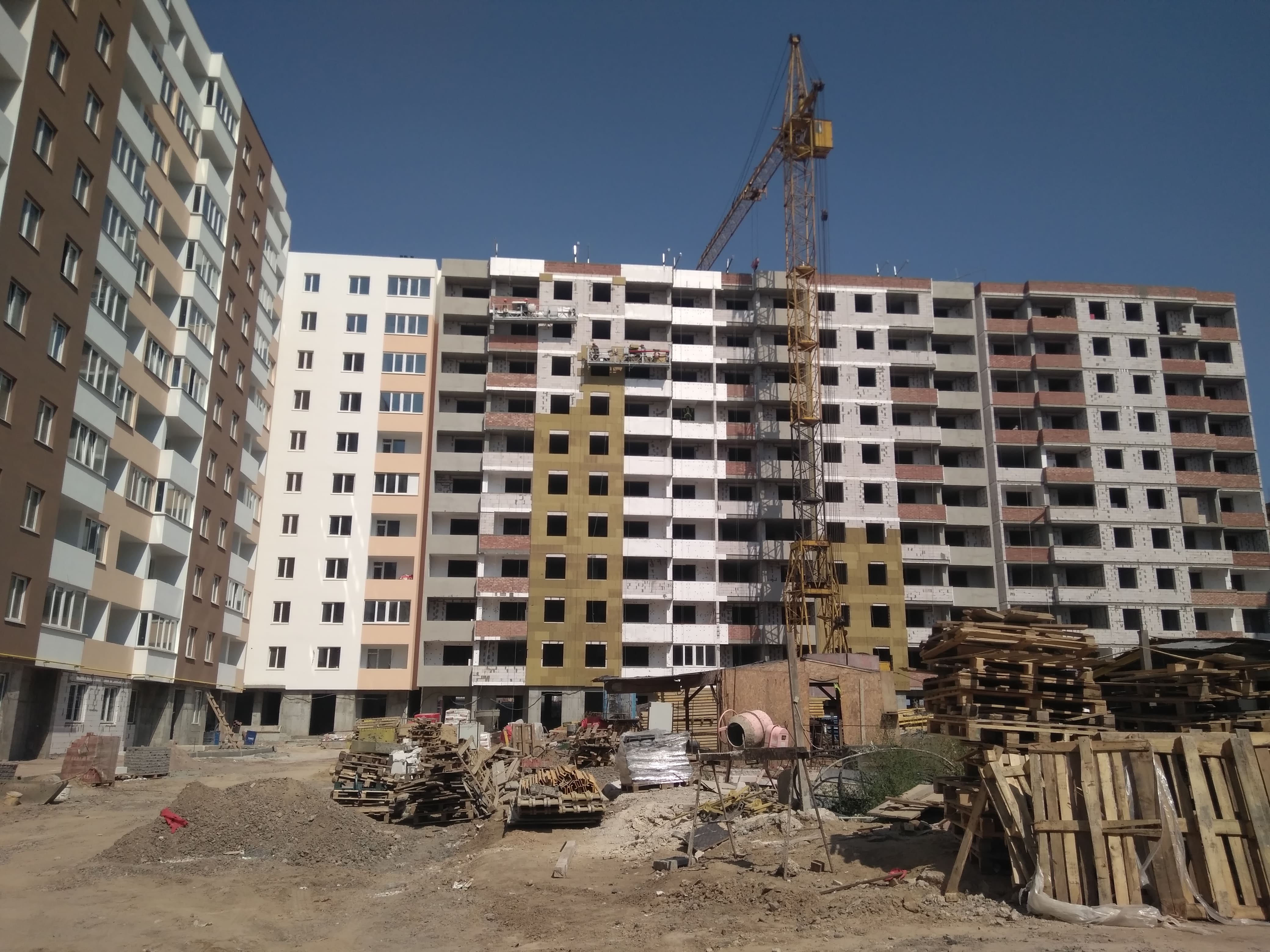

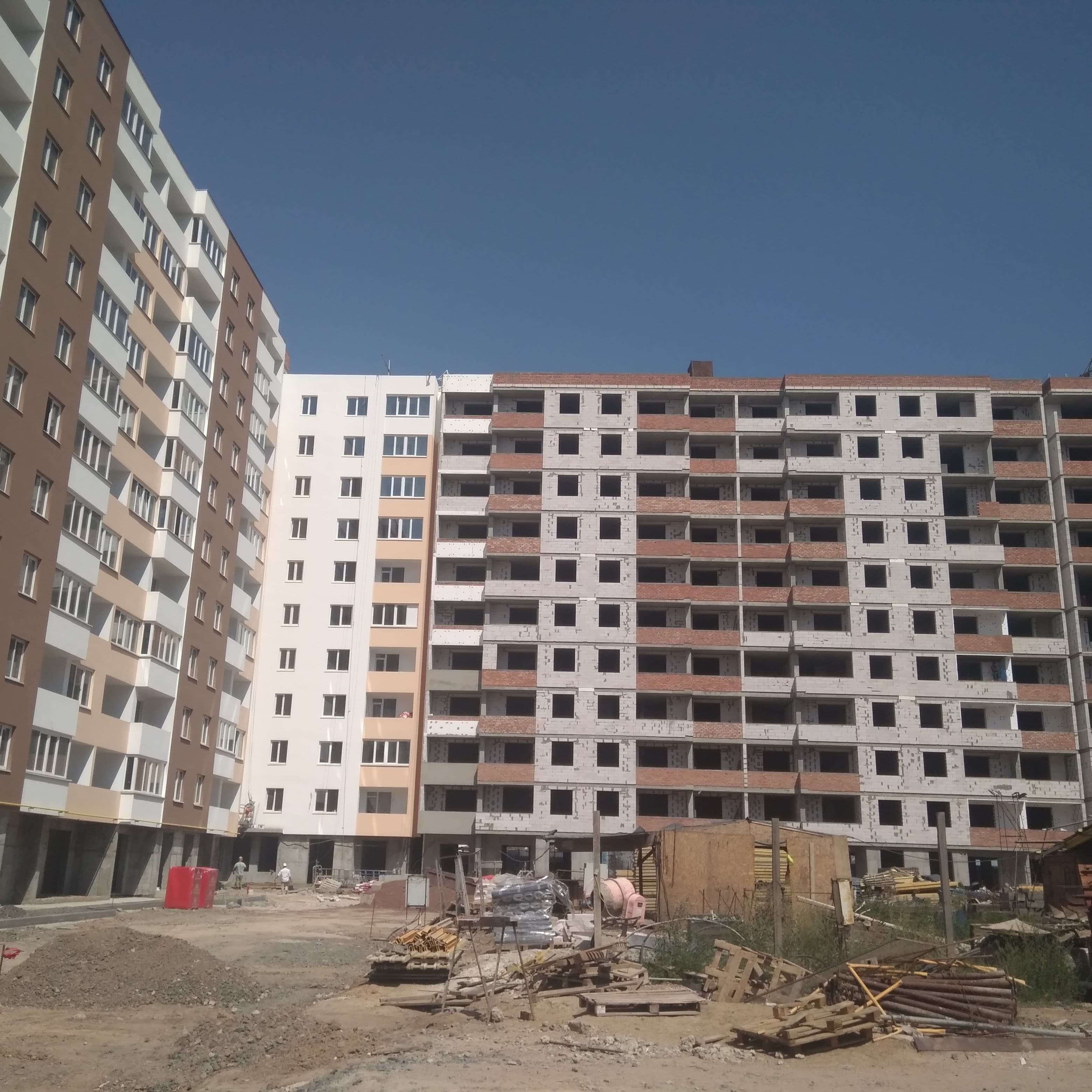

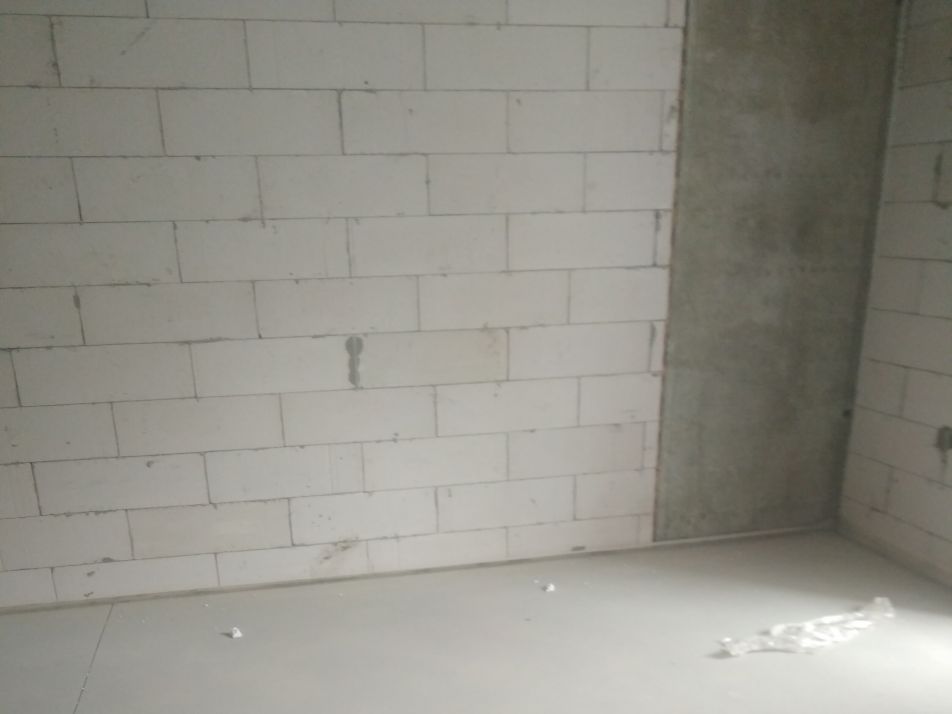

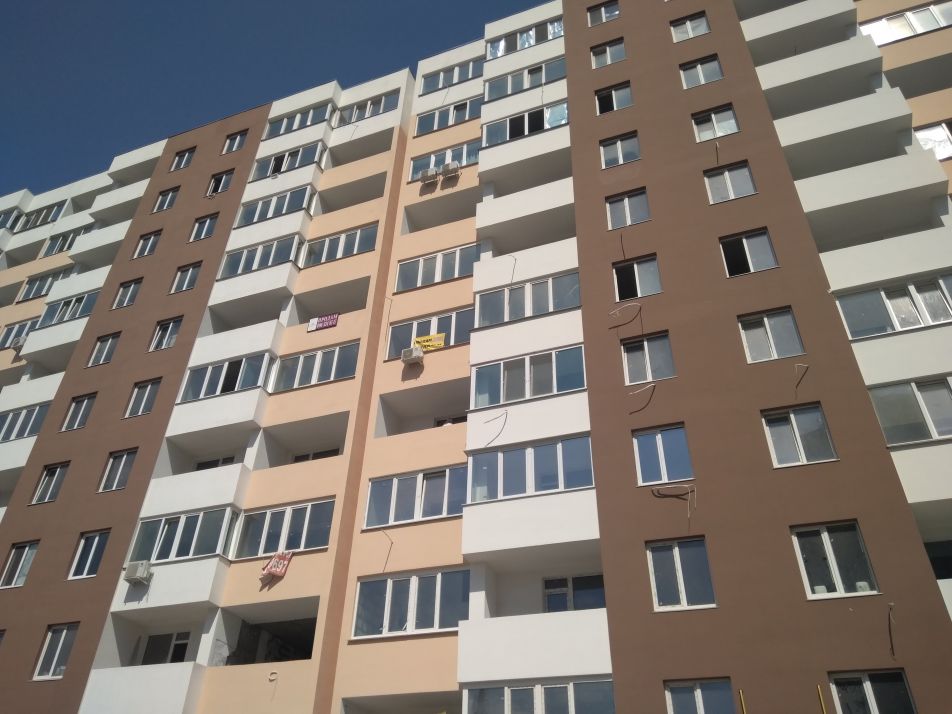

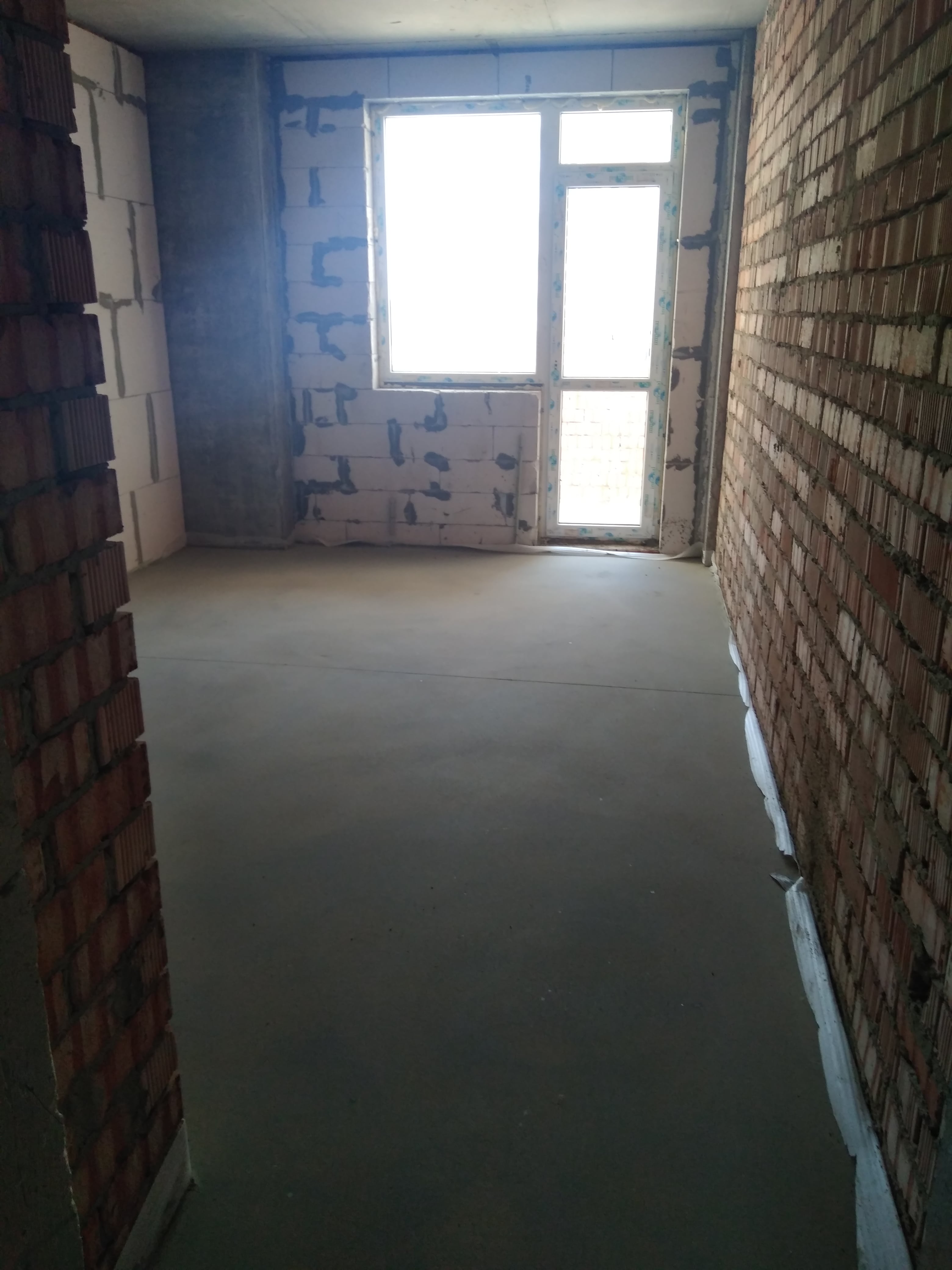

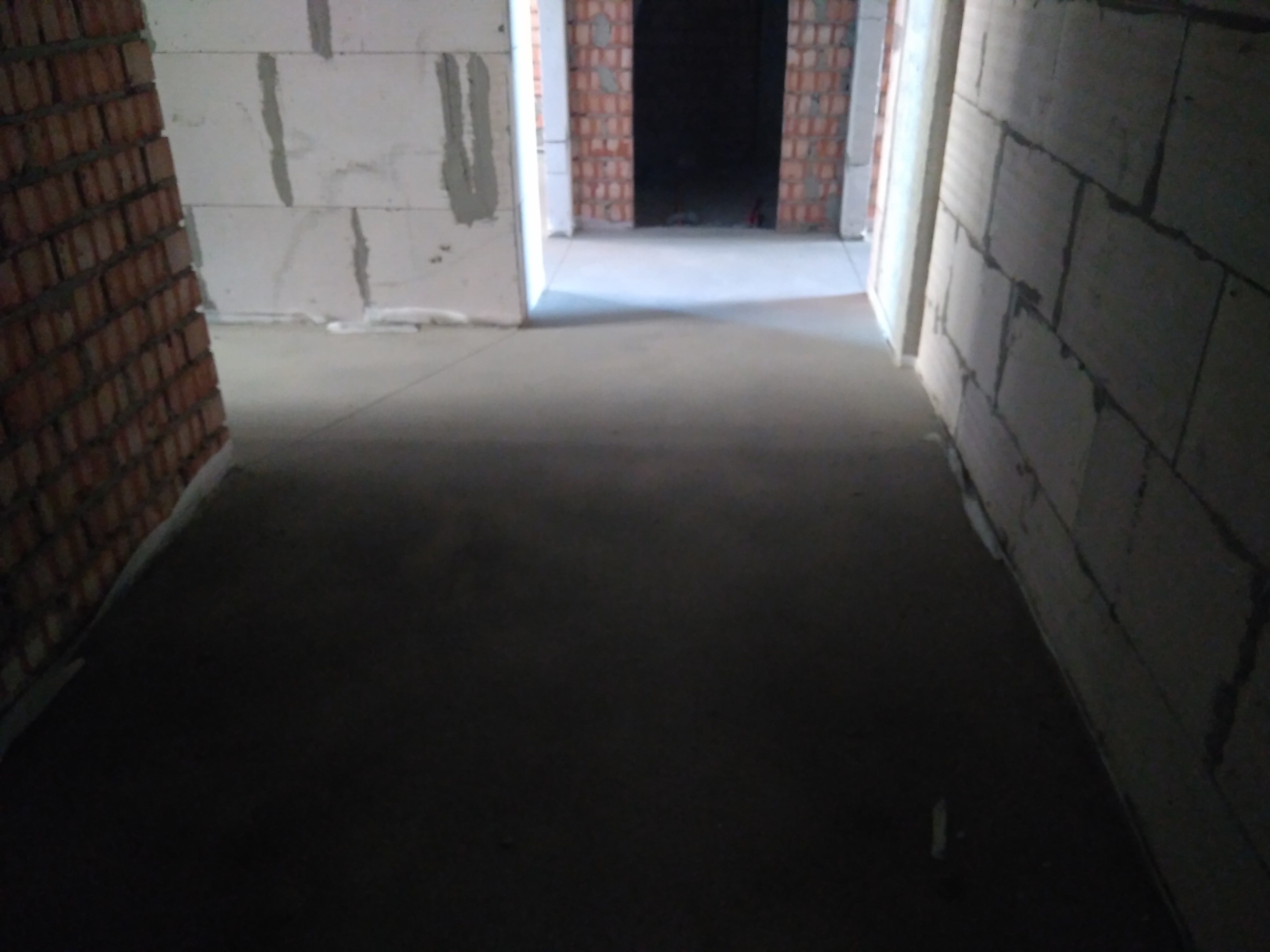

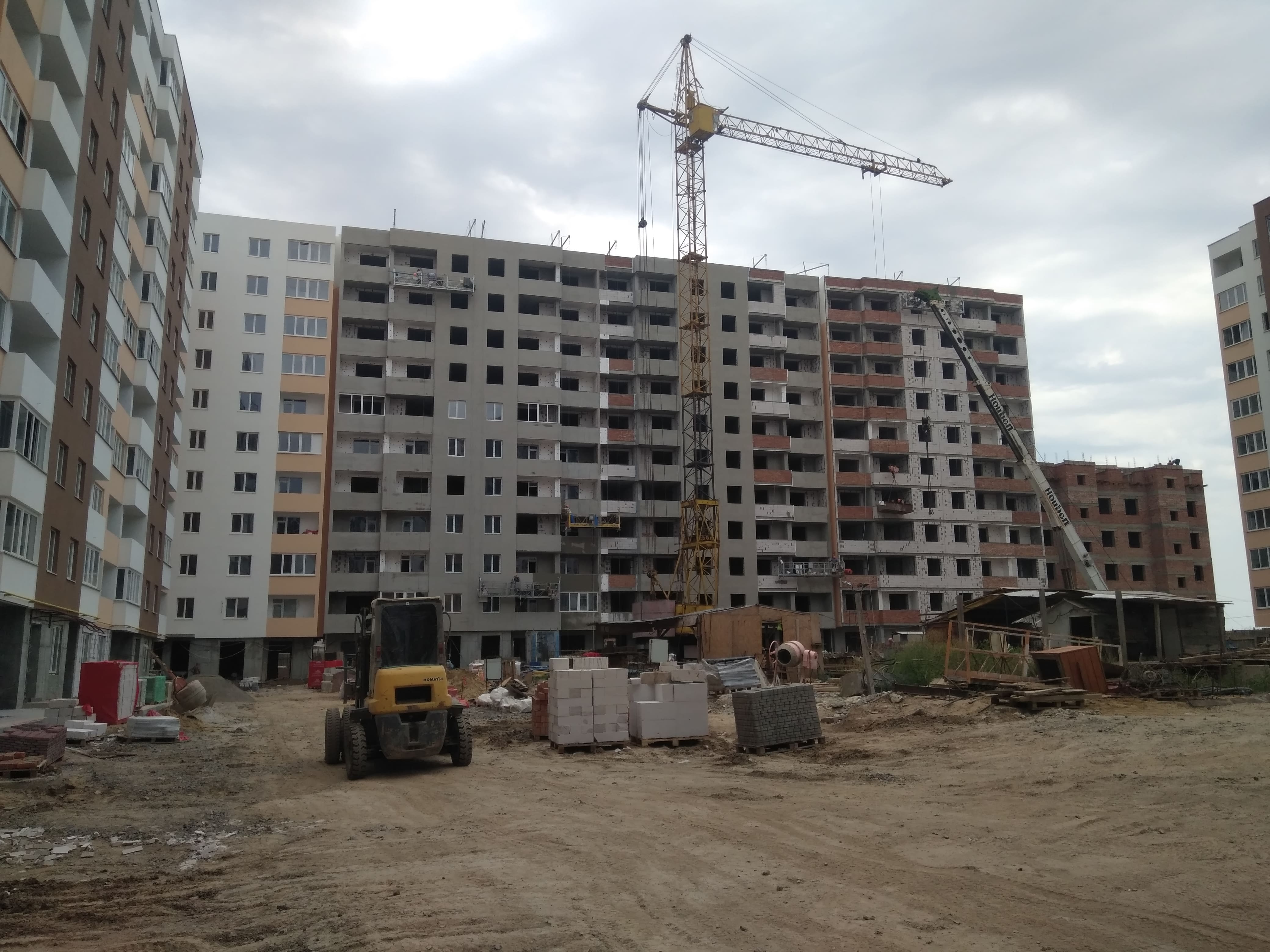

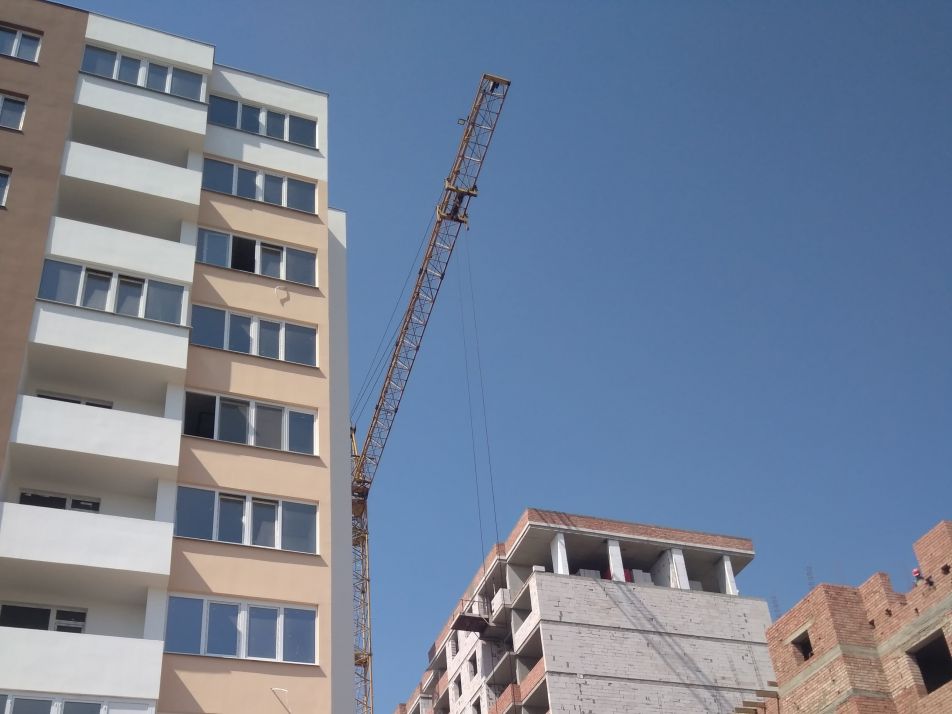

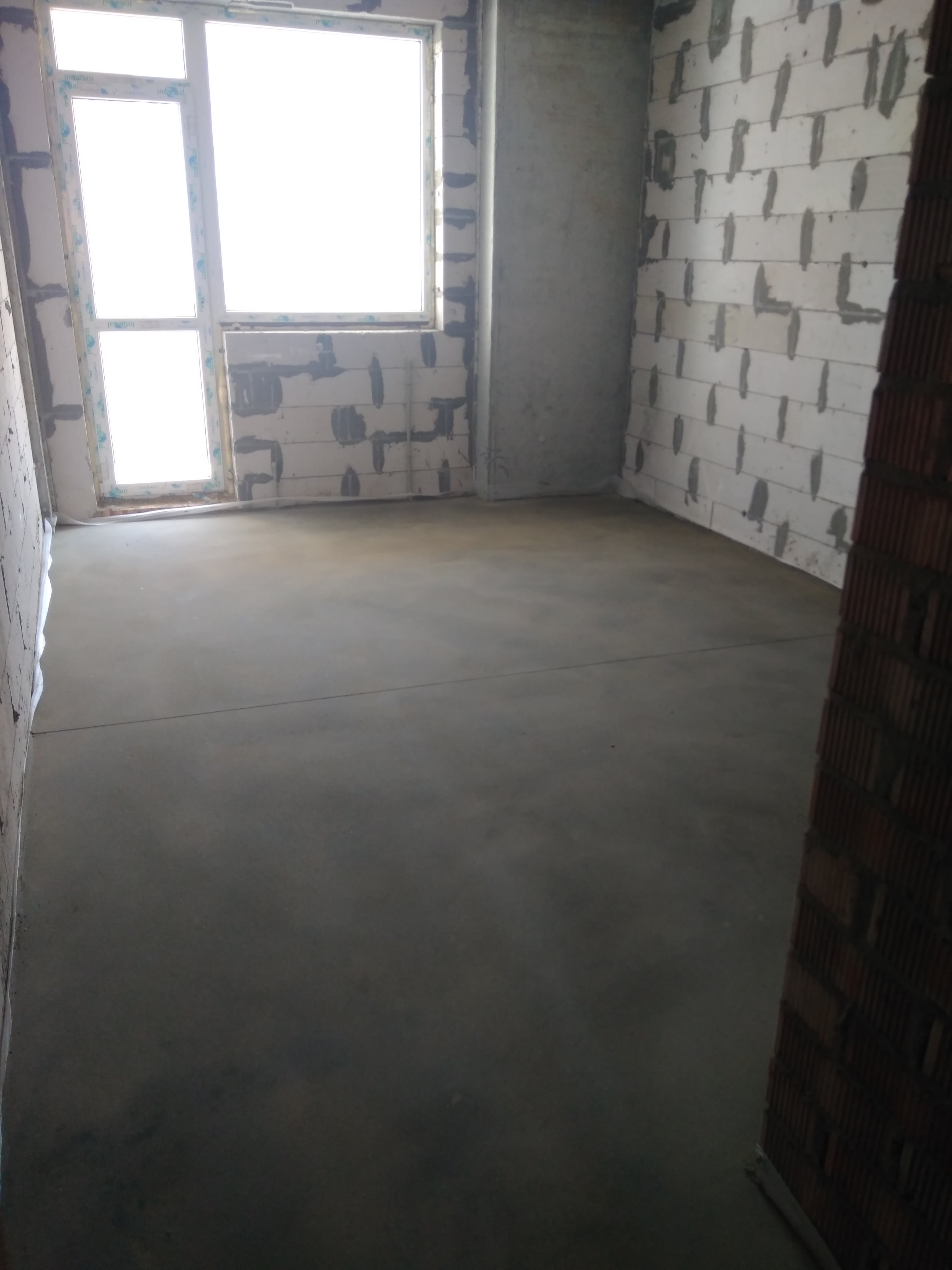

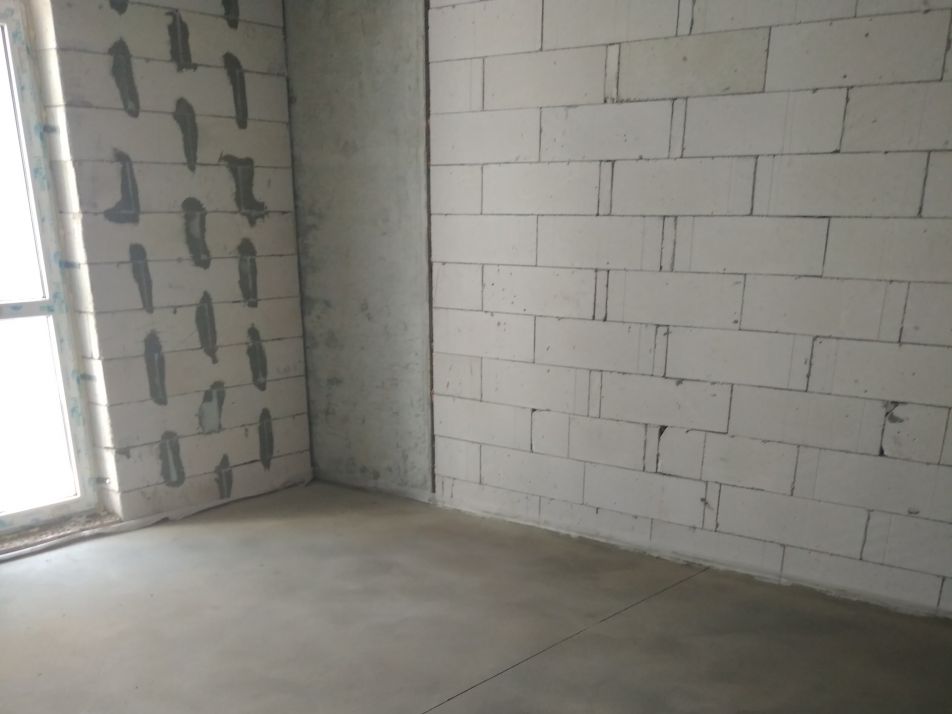

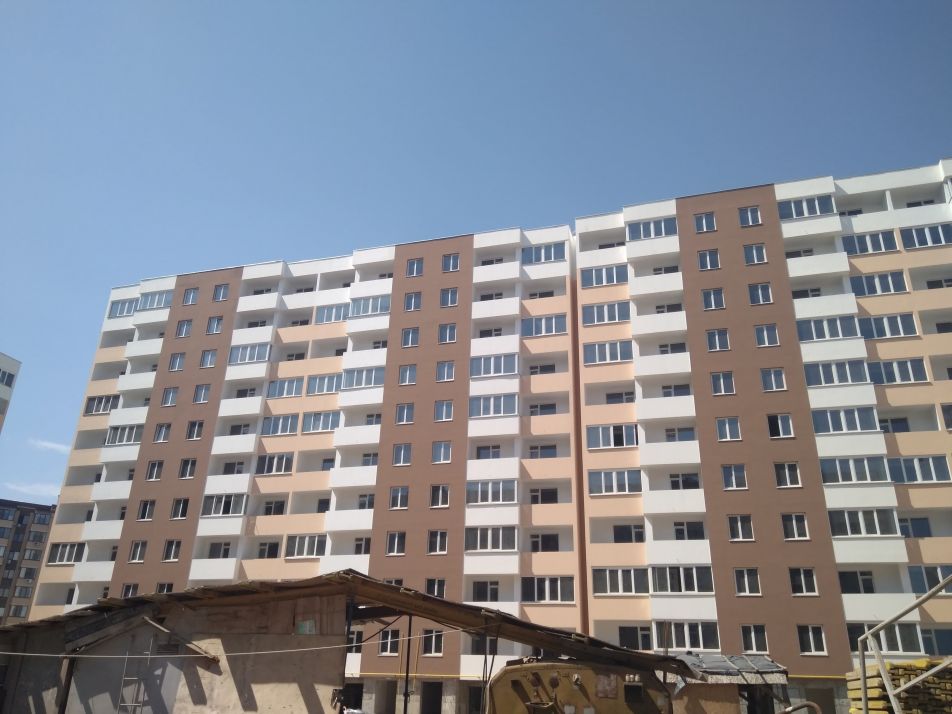

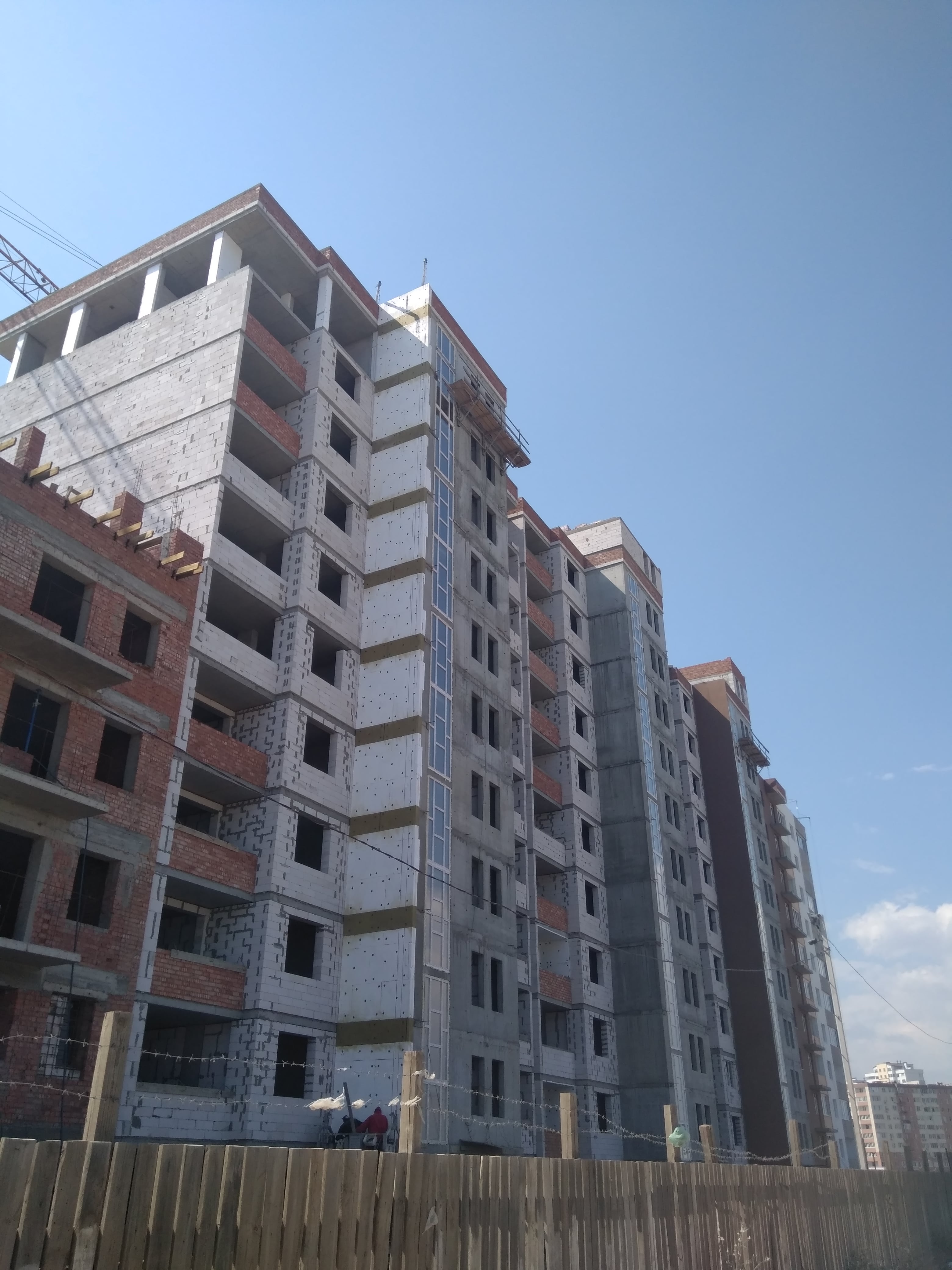

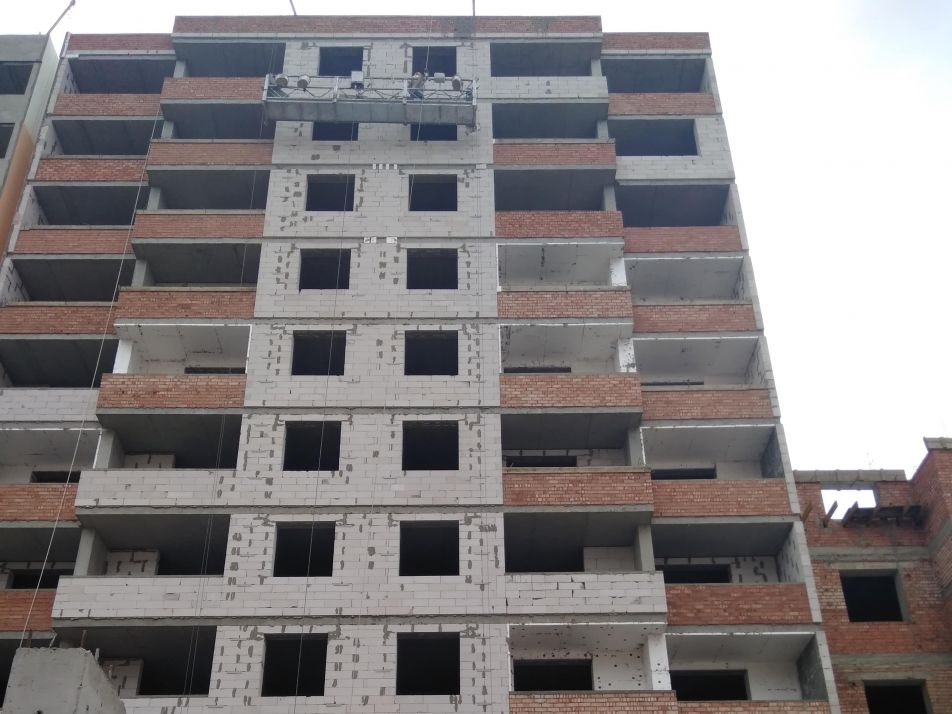

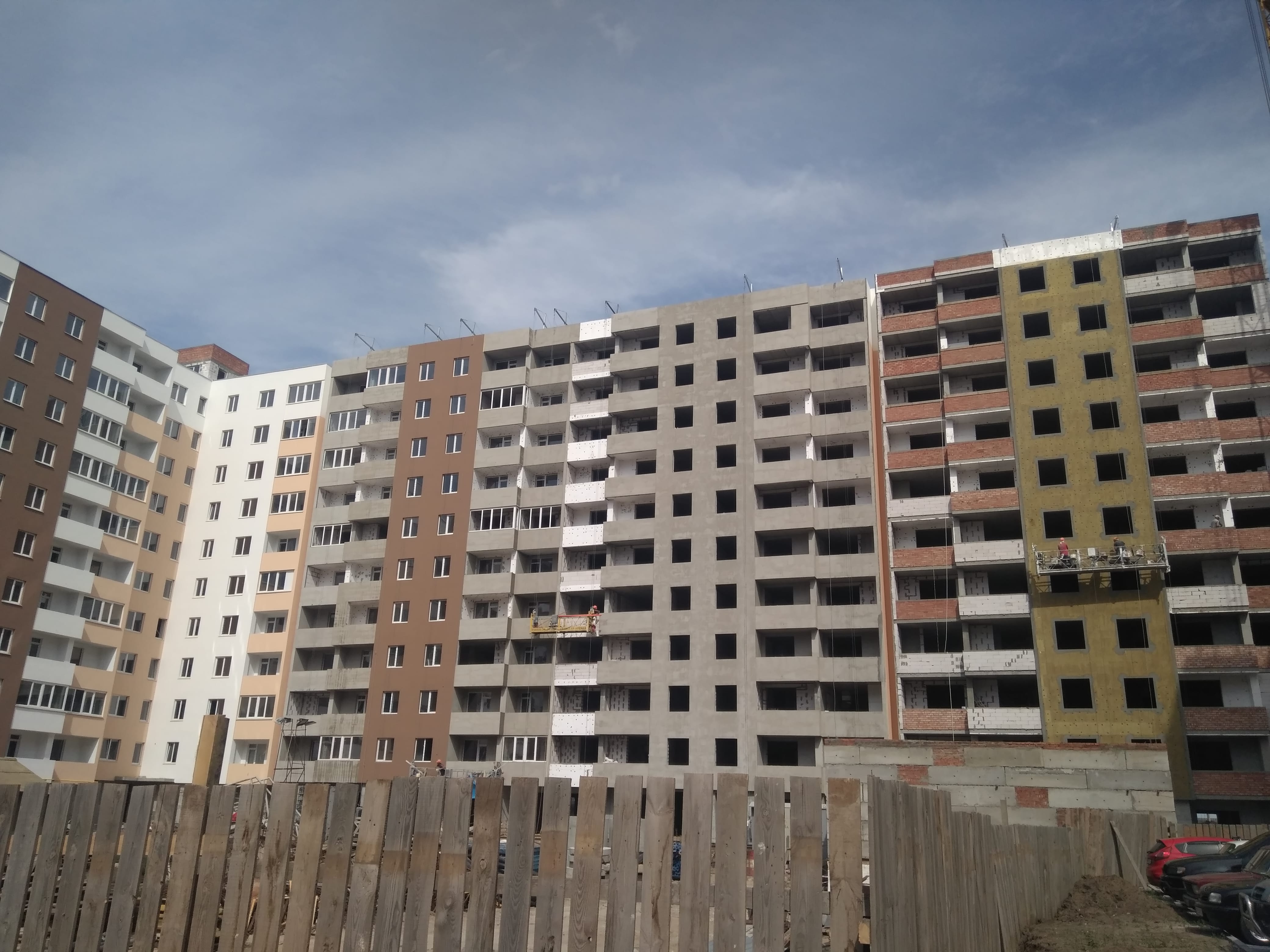

В ЖК EcoSolaris открыт массажно-оздоровительный центр! Присвоение адреса ЖК EcoSolaris Дом №3-4 ЖК EcoSolaris сдан! Ответы на вопросы ЖК EcoSolaris C Днём Всех Влюблённых! С Днём Всех Влюблённых! Состояние строительства на 31.01.20 Ответы на вопросы жильцов Дом №1 Купи квартиру, выбери подарок сам. Передача ключей! Состояние строительства на 10.01.2020 Состояние строительства на 20.12.19 Состояние строительства на 22.11.19 Состояние строительства на 15.11.19 ПЕРЕДАЧА КЛЮЧЕЙ СЕКЦИИ №5 ДОМ №3 Состояние строительства на 25.10.19 ​Акция 2020. Rule breaker. Новогодние скидки уже наступили! Отчет о выполнении СМР на объекте ЖК “EcoSolaris” с 15.10 по 18.10 2019 г. Состояние строительства на 11.10.19 Состояние строительства на 27.09.19 Передача ключей Секции №3 - 4 Дом №3 Состояние строительства на 13.09.19 Состояние строительства на 06.09.19 Состояние строительства на 30.08.19 Состояние строительства на 23.08.19 Состояние строительства на 16.08.19 Состояние строительства на 09.08.19 Выдача ключей Дом №3 Состояние строительства на 02.08.19 Состояние строительства на 26.07.19 Состояние строительства на 19.07.19 Состояние строительства на 12.07.19 Состояние строительства на 05.07.19 Праздничные дни Аэрооблет за Июнь 2019 г. Присвоение адреса ЖК EcoSolaris Happy EcoSolaris Day Набор работ на июнь 2019 г. Состояние строительства на 31.05.19 Аэрооблет за Май 2019 г. Состояние строительства на 24.05.19 Состояние строительства на 17.05.19 Состояние строительства на 10.05.19 Состояние строительства на 03.05.19 Со Светлым Христовым Воскресеньем! Состояние строительства на 26.04.19 Состояние строительства на 19.04.19 Передача ключей! Состояние строительства на 12.04.19 График работ на Апрель 2019 г. Лабораторное исследование шумоизоляции в сданном доме Состояние строительства на 05.04.19 Состояние строительства на 29.03.19 График подписания актов приема передачи Состояние строительства на 22.03.19 График приема заявлений на дополнительные работы Информация для Дома №2 Информация для Дома №1 Состояние строительства на 15.03.19 С 8 марта! Внимание! Дом №1 и Дом №2 - СДАНЫ ! Состояние строительства на 01.03.19 Набор работ на Март 2019 г. Аеросъемка ЖК EcoSolaris состоянием на Февраль 2019 год. Состояние строительства на 22.02.19 Состояние строительства на 15.02.19 ​С днем всех влюбленных ЖК EcoSolaris Набор работ на период с 1 февраля по 10 марта 2019 года Состояние строительства на 08.02.19 Состояние строительства на 01.02.19 Графики приема заявлений на дополнительные работы Состояние строительства на 25.01.19 Состояние строительства на 18.01.19 Спортсмены Строительной компании Материк Состояние строительства на 11.01.19 С Новым 2019 Годом! Состояние строительства на 28.12.18 Состояние строительства на 21.12.18 График работы в праздничные дни Состояние строительства на 14.12.18 Готовность Дома №2 График приема заявлений на дополнительные работы Дом №3 Набор работ на Декабрь 2018 г. Состояние строительства на 07.12.18 Состояние строительства на 30.11.18 Состояние строительства на 23.11.18 Состояние строительства на 16.11.18 Состояние строительства на 14.11.18 Что? Где? Когда? Состояние строительства на 02.11.18 Состояние строительства на 26.10.18 Состояние строительства на 19.10.18 Состояние строительства на 12.10.18 Состояние строительства на 05.10.18 Состояние строительства на 28.09.18 Порядок оформления документов ЖК EcoSolaris в Лиге смеха! Выбор адресной таблички на ЖК EcoSolaris Состояние строительства на 21.09.18 Сдача Первой очереди - Жилого комплекса EcoSolaris! Набор работ на период с 1 сентября по 10 октября 2018 Состояние строительства на 14.08.18 Состояние строительства на 07.09.18 С Днём Рождения, Одесса! С Днём Знаний! Состояние строительства на 31.08.19 Состояние строительства на 23.08.18 День Независимости Украины Набор работ на период с 1 августа по 10 сентября 2018 Состояние строительства на 17.08.18 С Днём Строителя! Состояние строительства на 10.08.18 Состояние строительства на 03.08.18 Холл в ЖК EcoSolaris Состояние строительства на 27.07.17 Состояние строительства на 20.07.18 Состояние строительства на 13.07.18 Состояние строительства на 06.07.18 Нам уже сегодня 8, всем подарки преподносим! Социальные сети и мессенджеры Состояние строительства на 29.06.18 Нам 8 лет! Состояние строительства на 15.06.18 Состояние строительства на 08.06.18 Состояние строительства на 01.06.18 Состояние строительства на 25.05.18 Цвета фасада Прокладка коммуникаций! Состояние строительства на 18.05.18 Каменщики! Состояние строительства на 11.05.18 Состояние строительства на 04.05.18 Состояние строительства на 27.04.18 Старт продаж 4й очереди! Состояние строительства на 20.04.18 Состояние строительства на 13.04.18 С Днём Освобождения Одессы! Счастливой Пасхи! Состояние строительства на 06.04.18 Легко купить! Достойно жить. Cостояние строительства на 01.04.18 Состояние строительства на 26.03.18 Состояние строительства на 16.03.18 Состояние строительства на 09.03.18 C 8 марта! Смена реквизитов! Состояние строительства на 02.03.18 Дом, милый дом Состояние строительства на 23.02.18 Состояние строительства на 16.02.18 Состояние строительства на 9.02.18 Состояние строительства на 02.02.18 Состояние строительства на 26.01.18 Новогодний утренник от DC Materik! Состояние строительства на 22.01.18 Сдача первой очереди строительства ЖК "Solaris" Состояние строительства на 12.01.18 Состояние строительства на 05.01.18 С Новым 2018 Годом! Состояние строительства на 29.12.17 Состояние строительства на 22.12.17 Комплектация квартир Состояние строительства на 15.12.17 Состояние строительства на 08.12.17 Состояние строительства на 01.12.17 Состояние строительства на 24.11.17 Состояние строительства на 17.11.17 Акция "Новогодний подарок" Состояние строительства на 07.11.17 Состояние строительства на 02.11.17 Состояние строительства на 25.10.17 Состояние строительства на 16.10.17 Состояние строительства на 10.10.17 Состояние строительства на 03.10.17 Состояние строительства на 26.09.17 Состояние строительства на 19.09.17 Состояние строительства на 13.09.17 Состояние строительства на 02.09.17 С Днём Города! Состояние строительства на 26.08.17 Состояние строительства на 19.08.17 Состояние строительства на 12.08.17 Отдел Продаж ждёт Вас! С Днем Строителя! Состояние строительства на 05.08.17 Состояние строительства на 29.07.17 Состояние строительства на 22.07.17 Состояние строительства на 15.07.17 Состояние строительства на 08.07.17 Состояние строительства на 01.07.17 Состояние строительства на 24.06.17 Состояние строительства на 17.06.17 DC Materik посетила выставки «Eco House» и «Агро-2017» в г. Киев Состояние строительства на 13.06.17 Предложение от Отдела Гарантии Состояние строительства на 02.06.17 Отдел Гарантии ЖК EcoSolaris Состояние строительства на 26.05.17 Состояние строительства на 20.05.17 Состояние строительства на 16.05.17 Состояние строительства на 12.05.17 Состояние строительства на 28.04.17

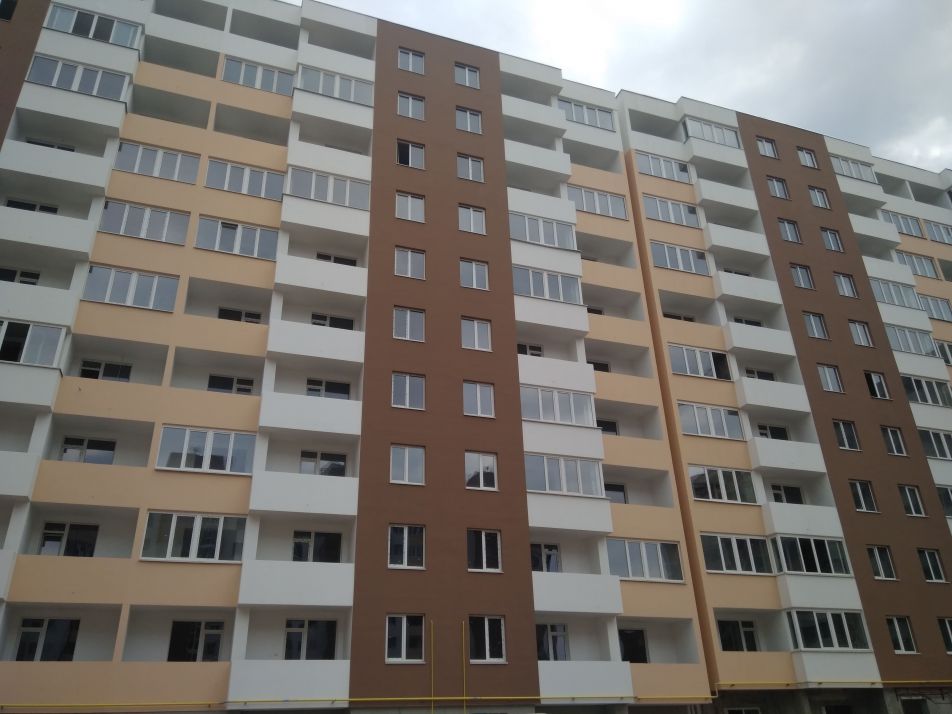

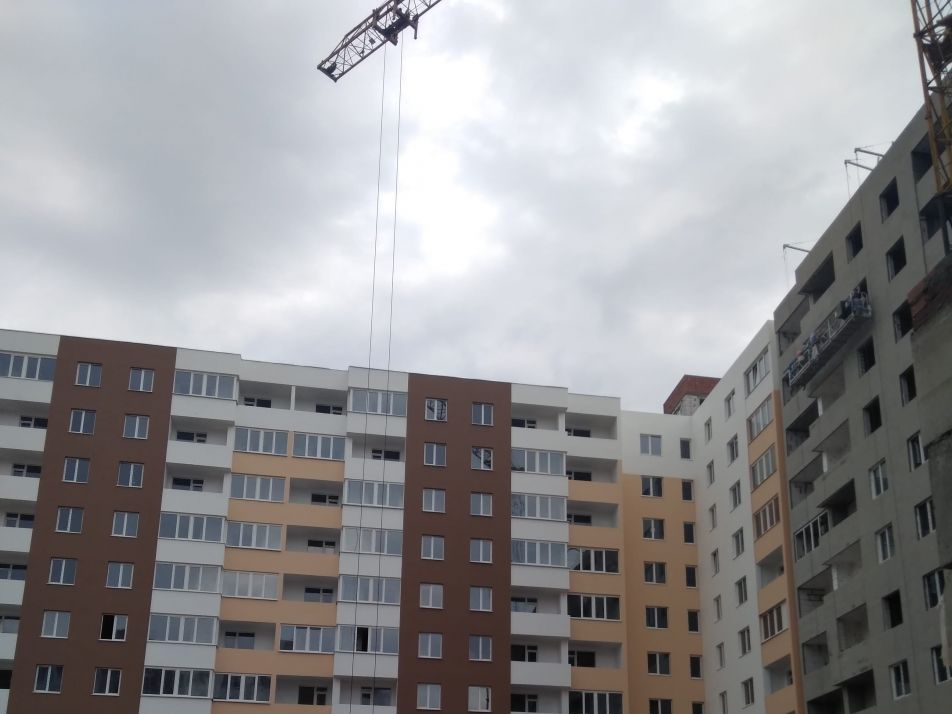

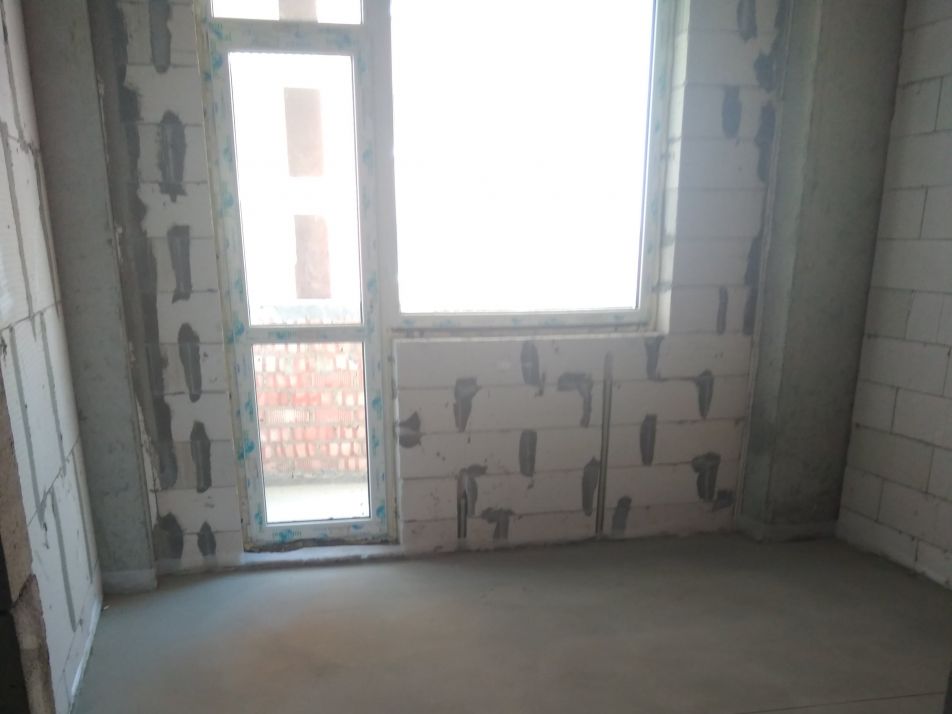

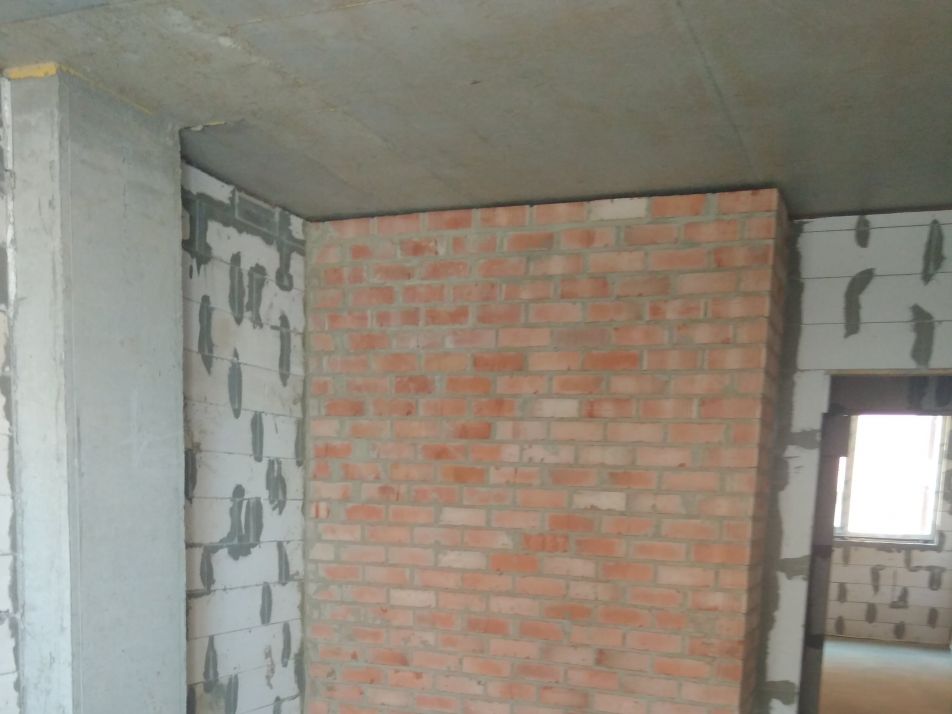

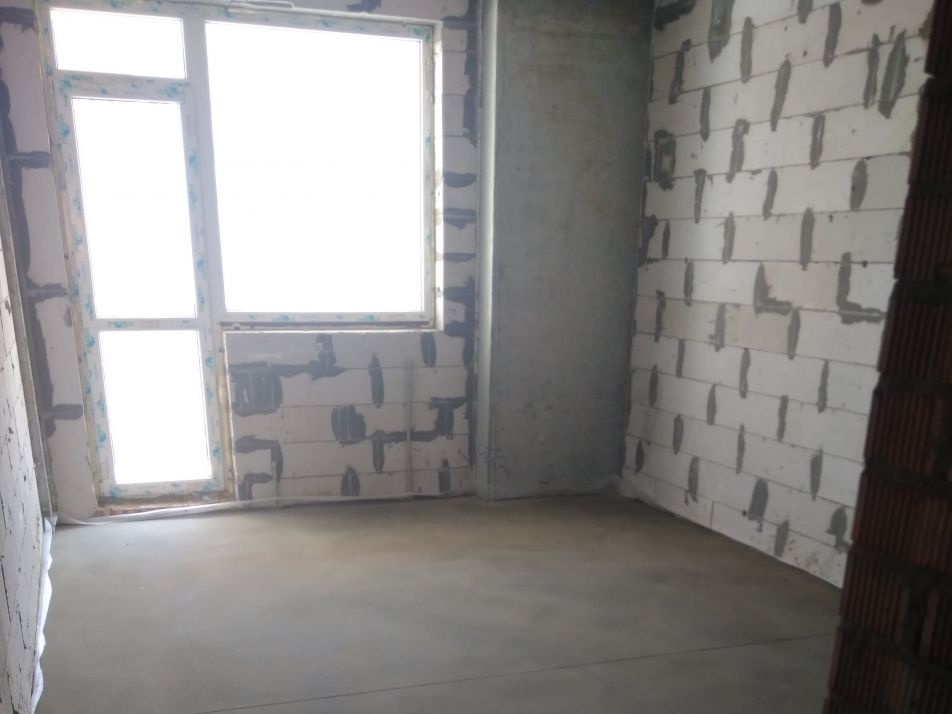

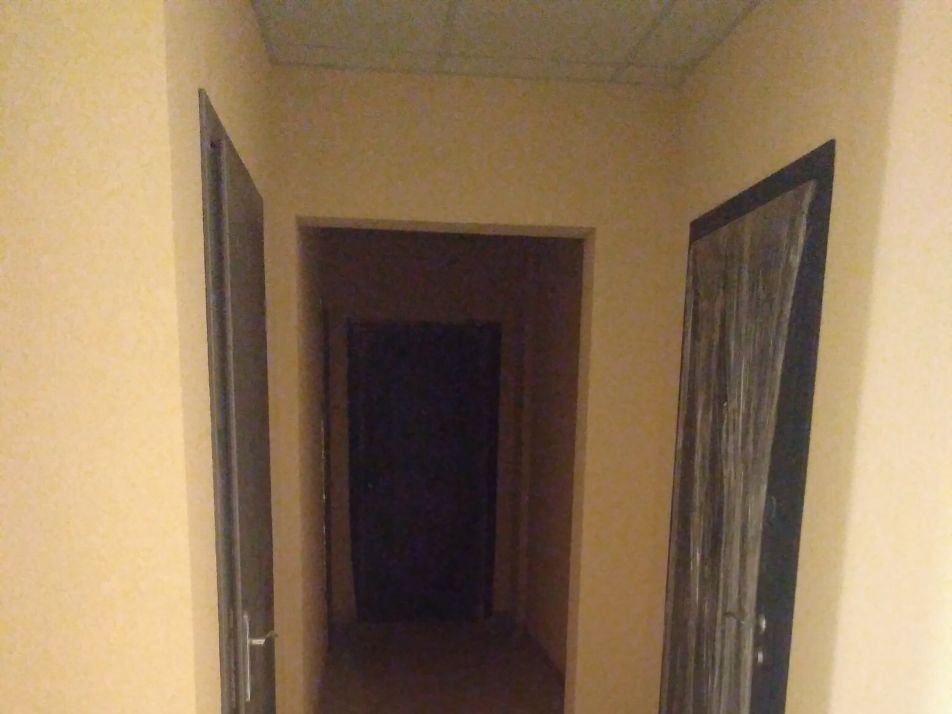

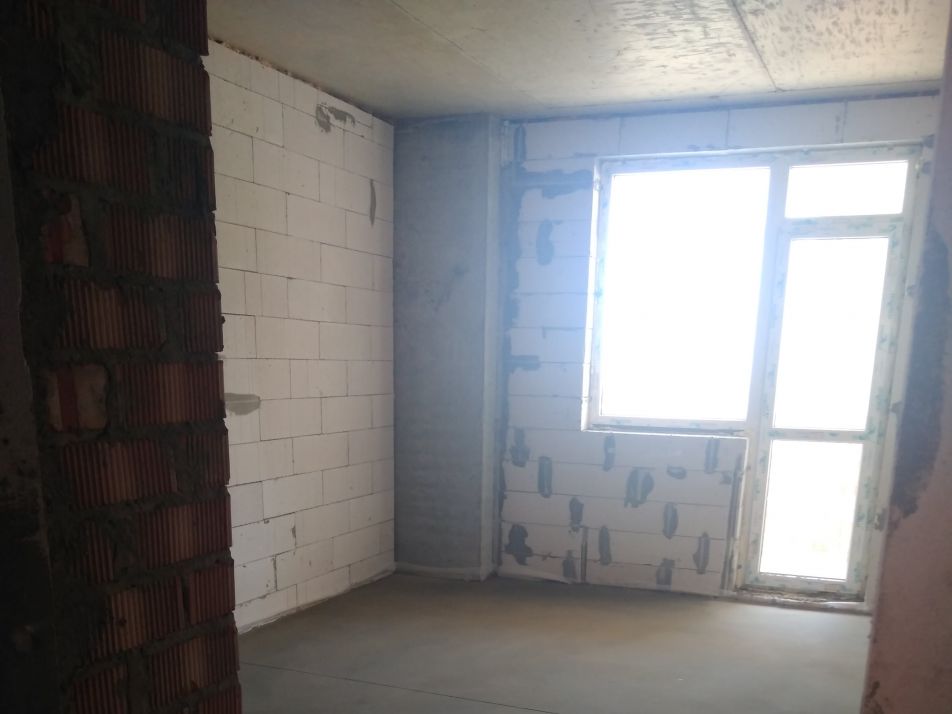

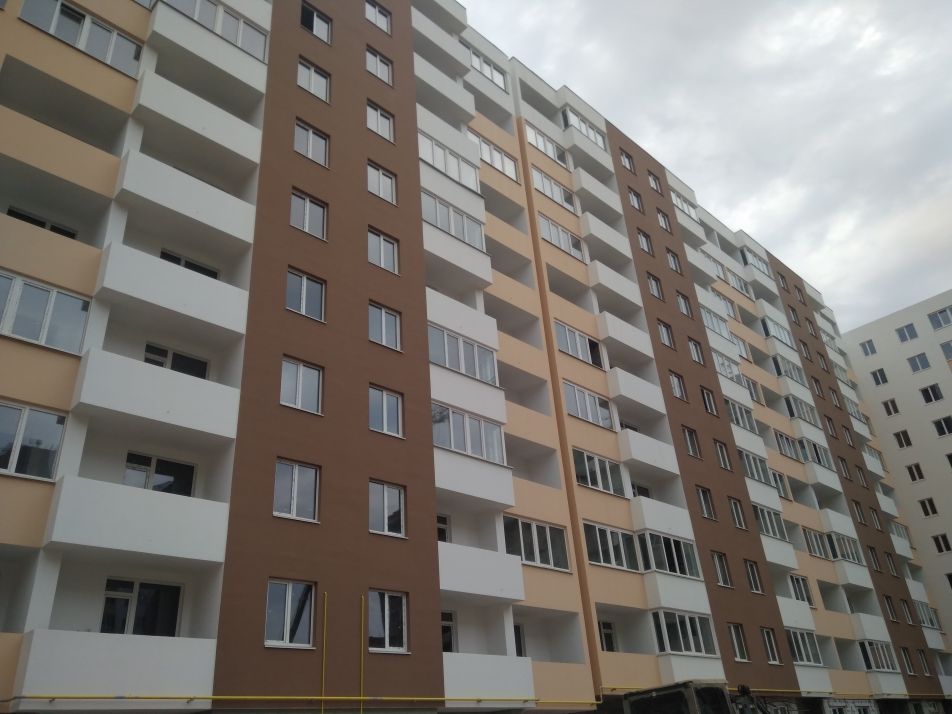

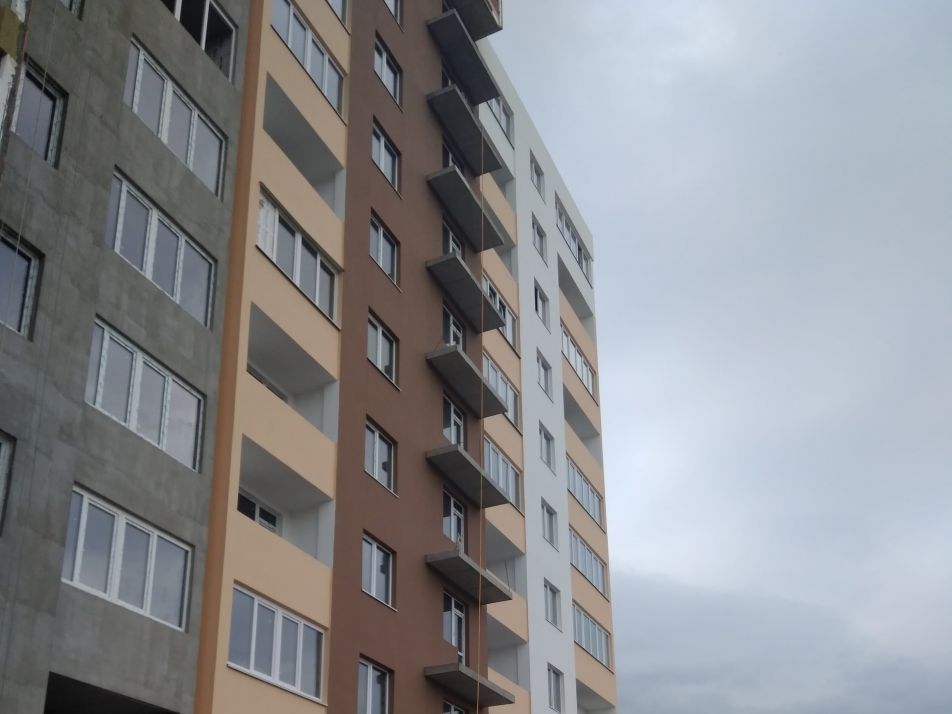

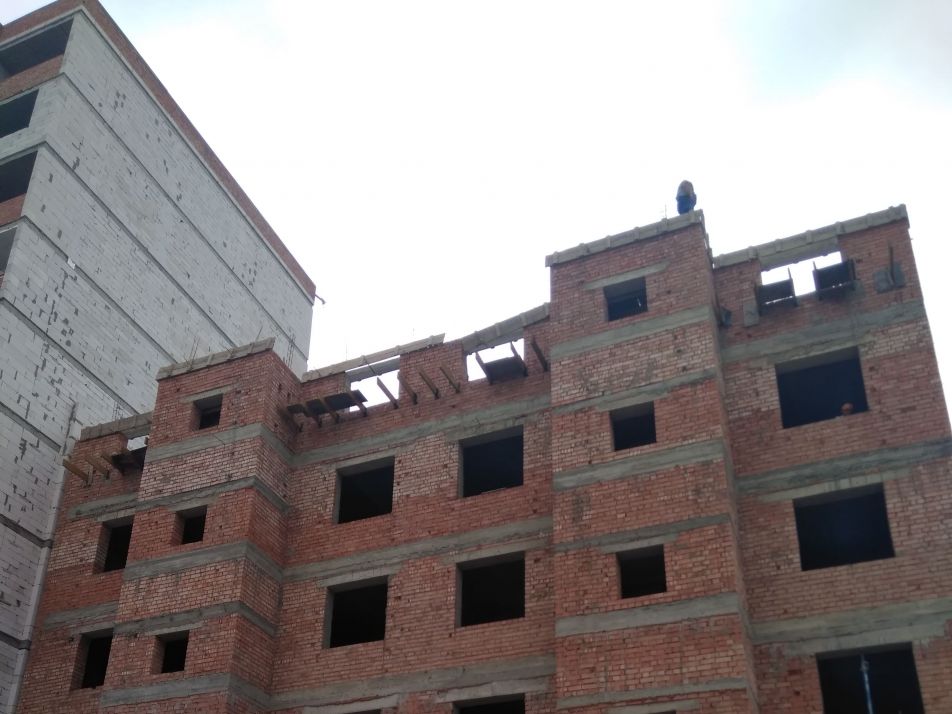

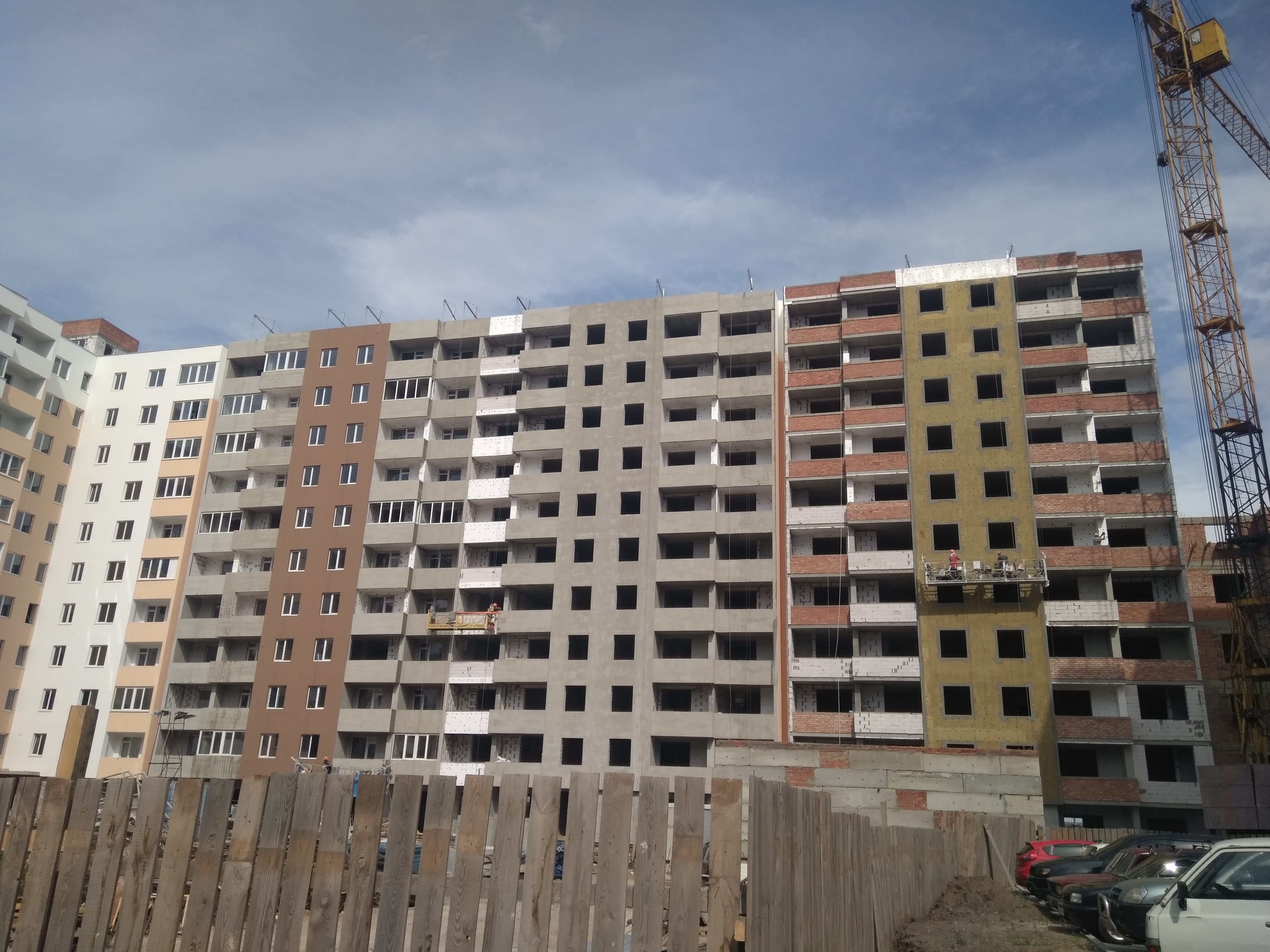

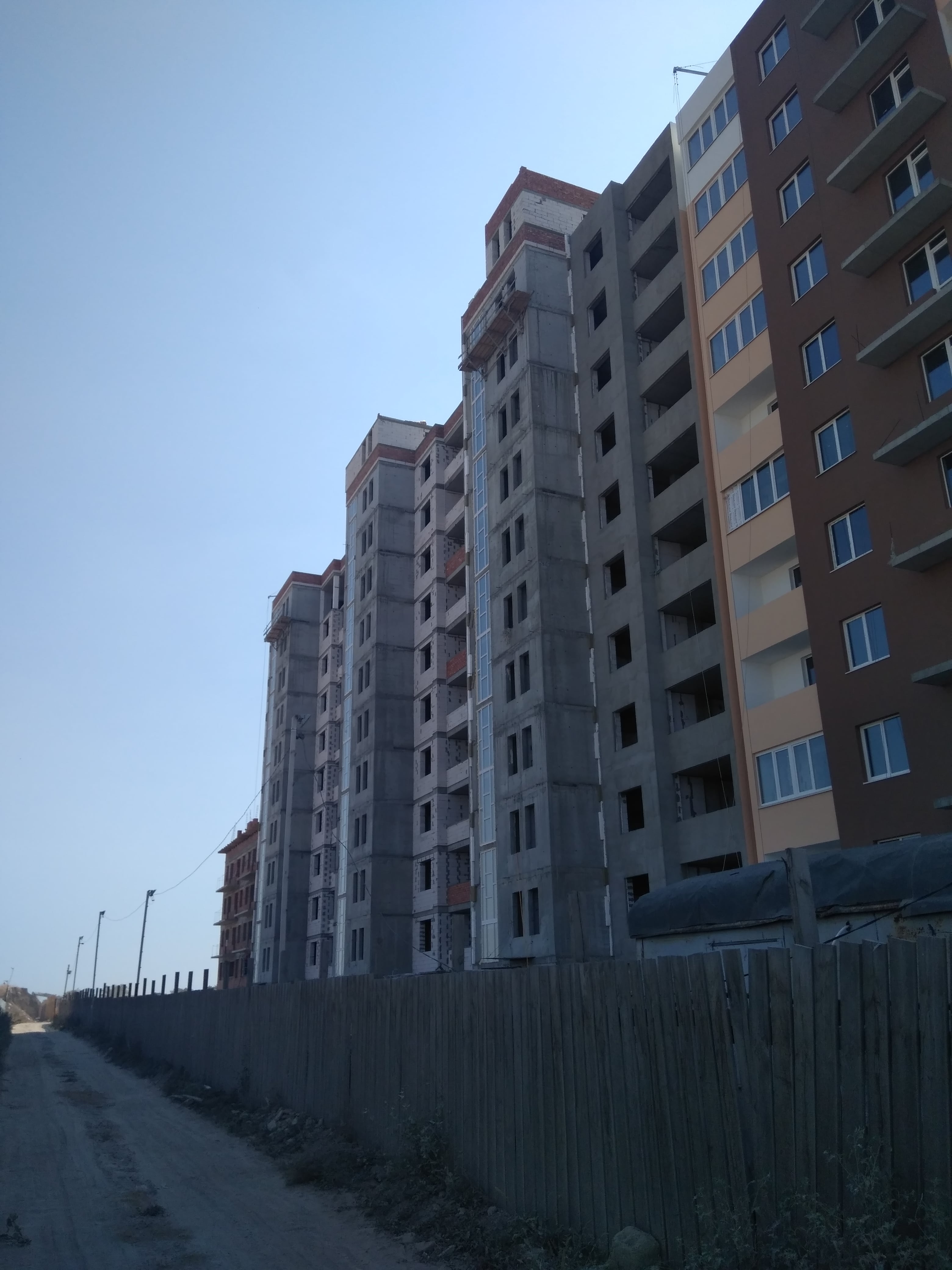

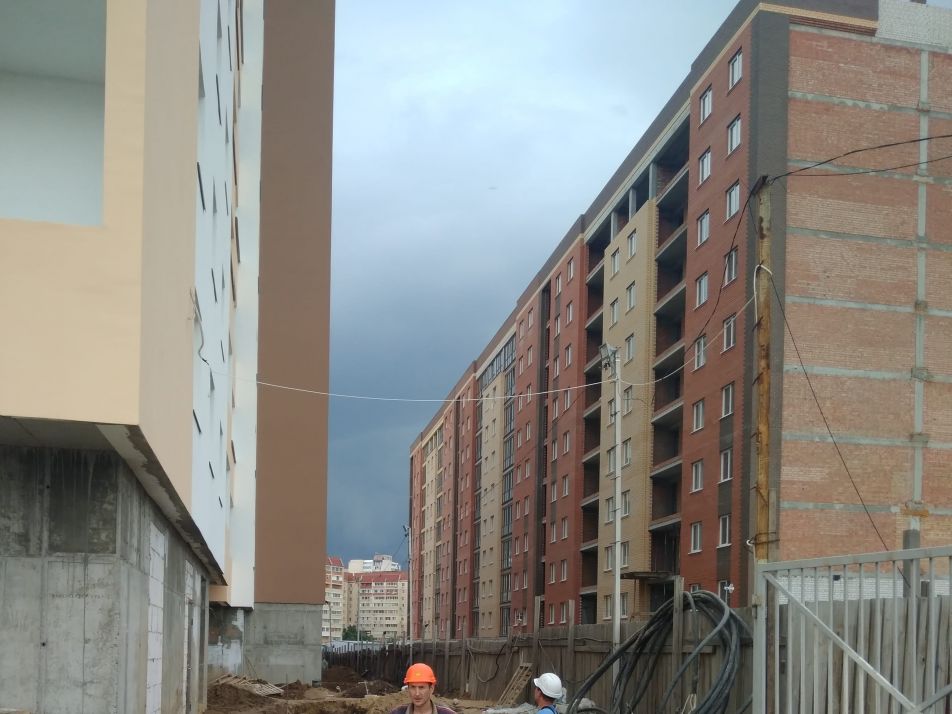

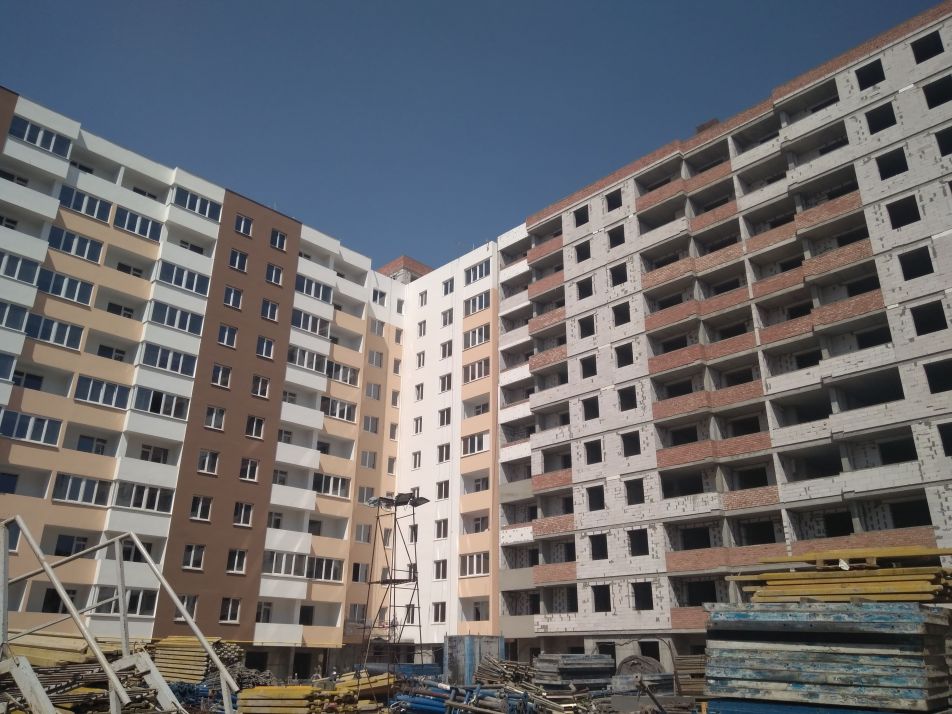

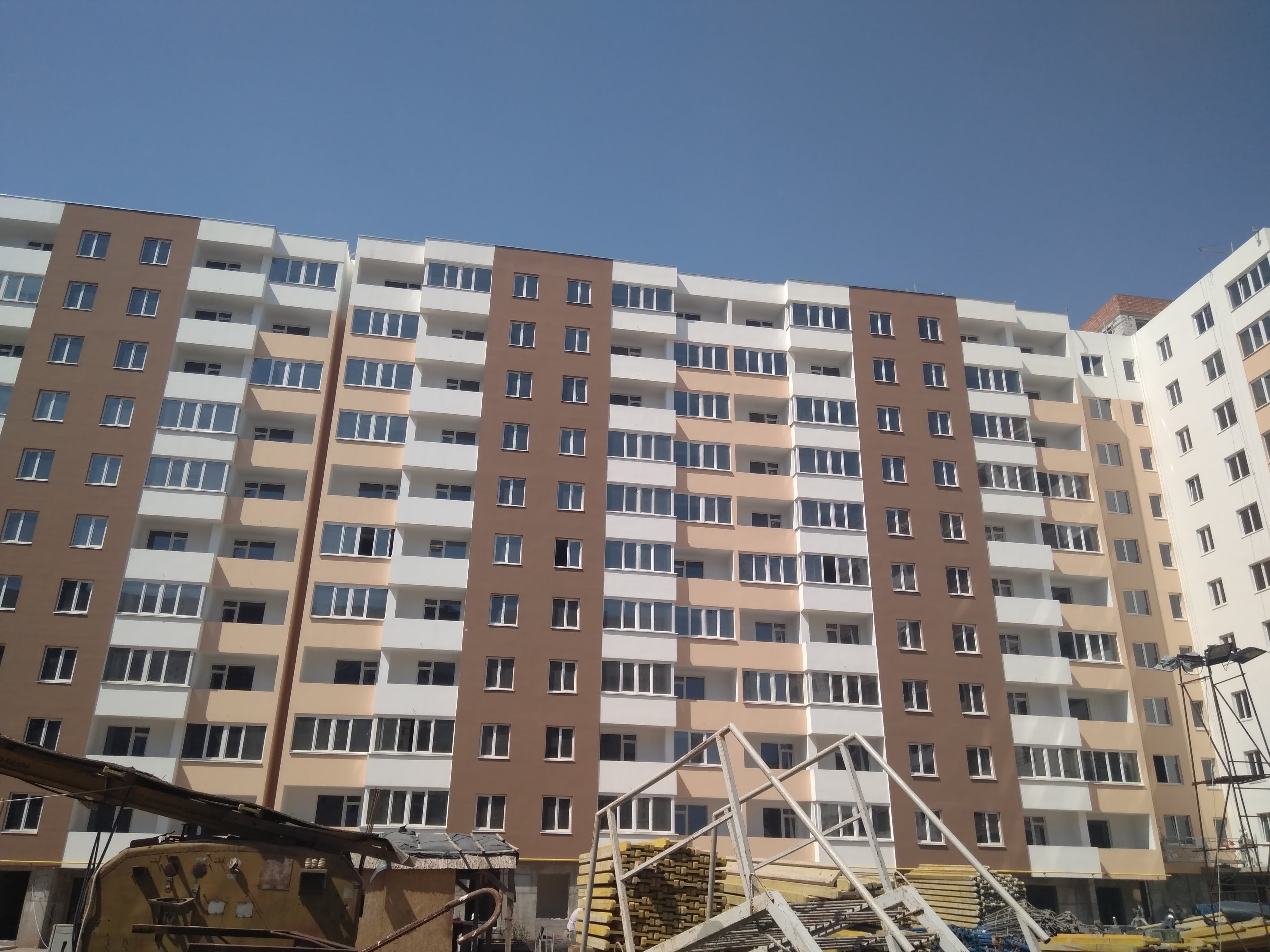

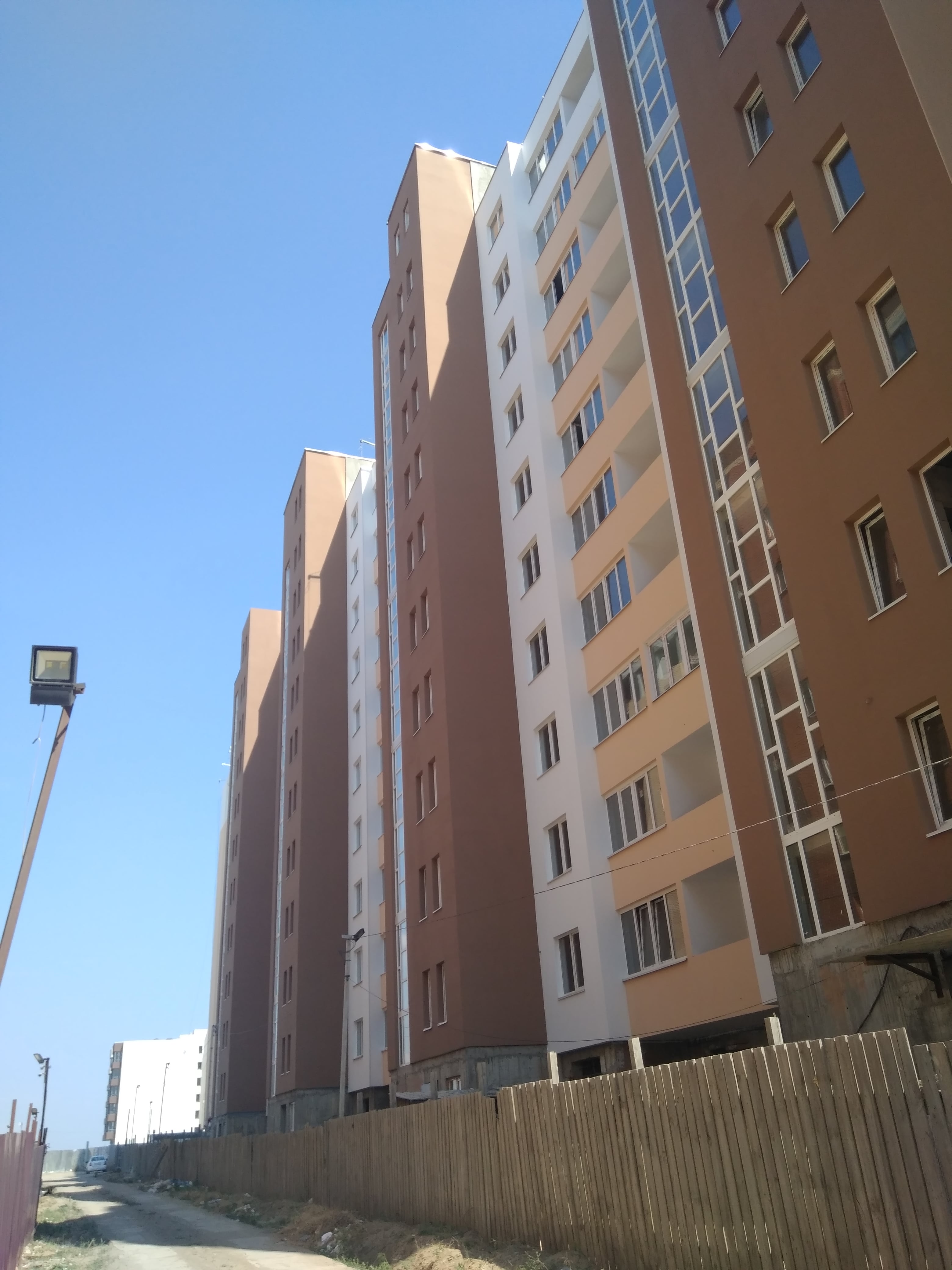

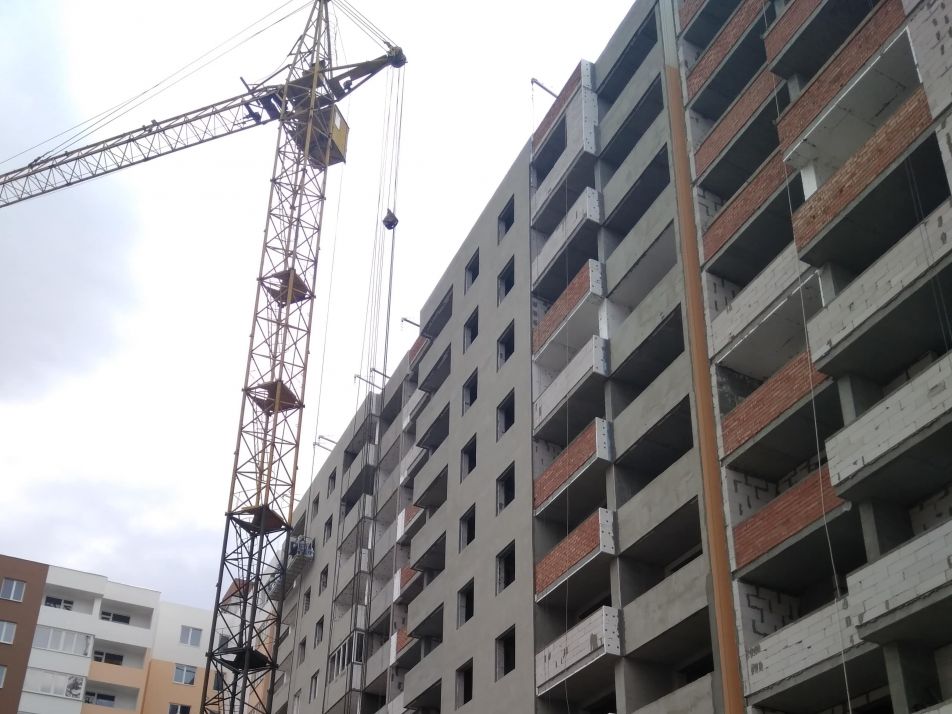

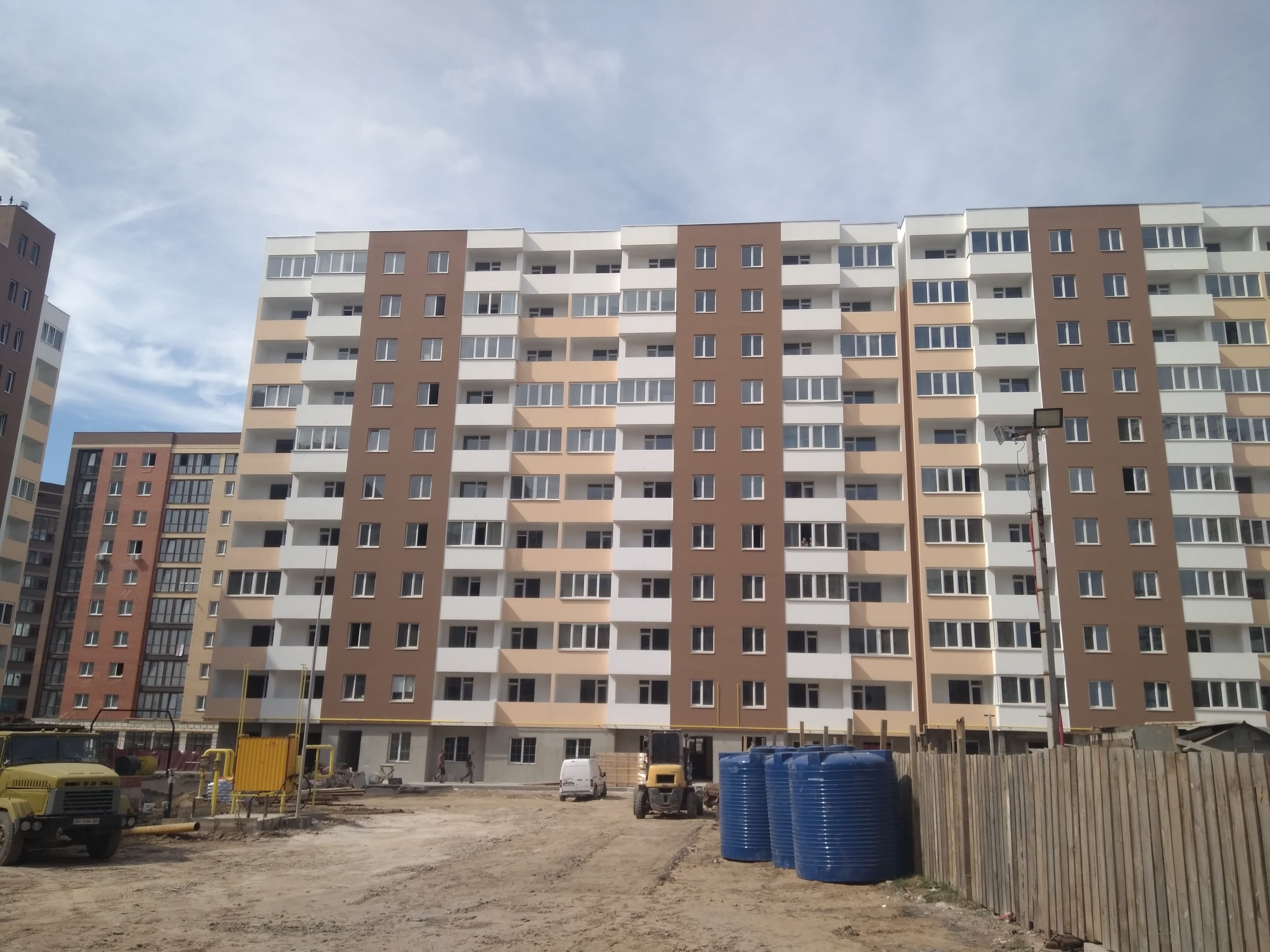

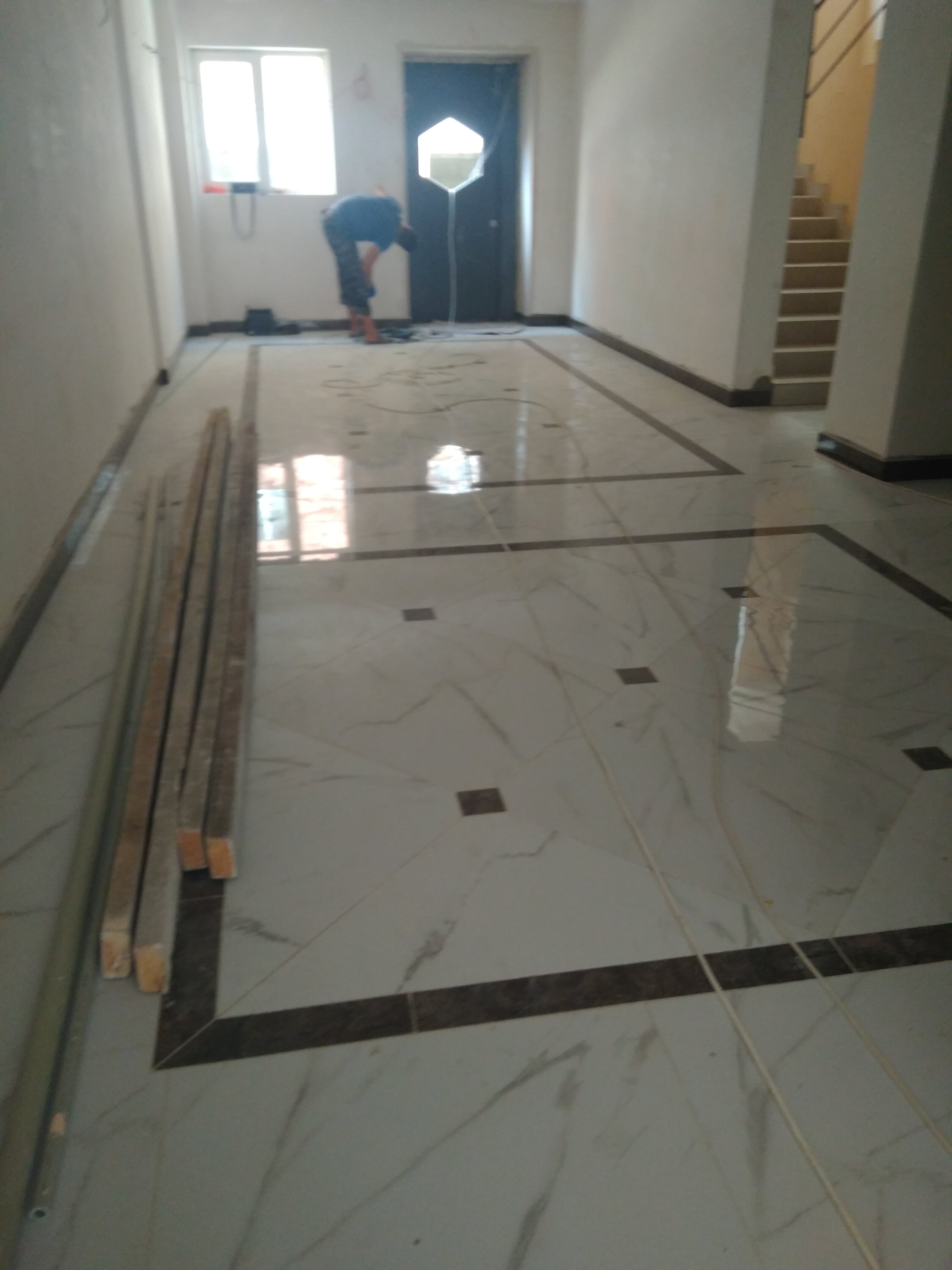

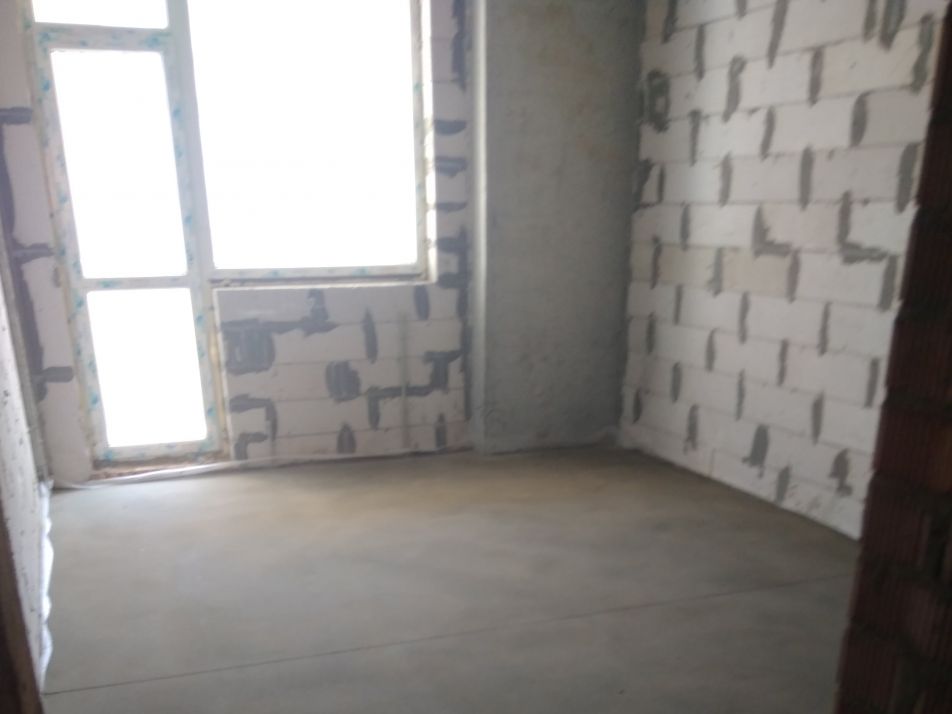

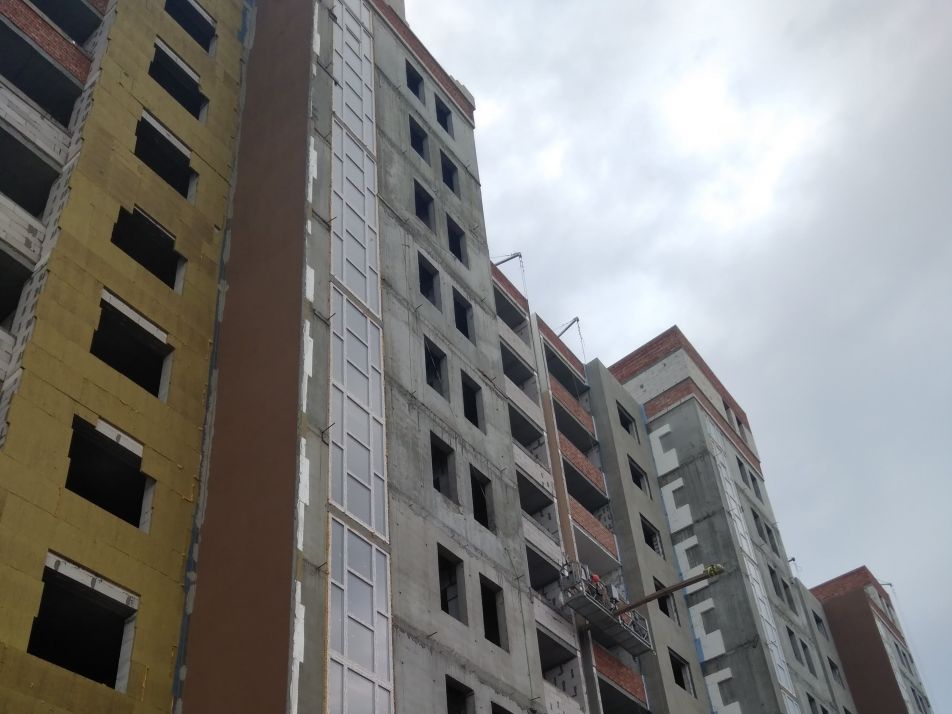

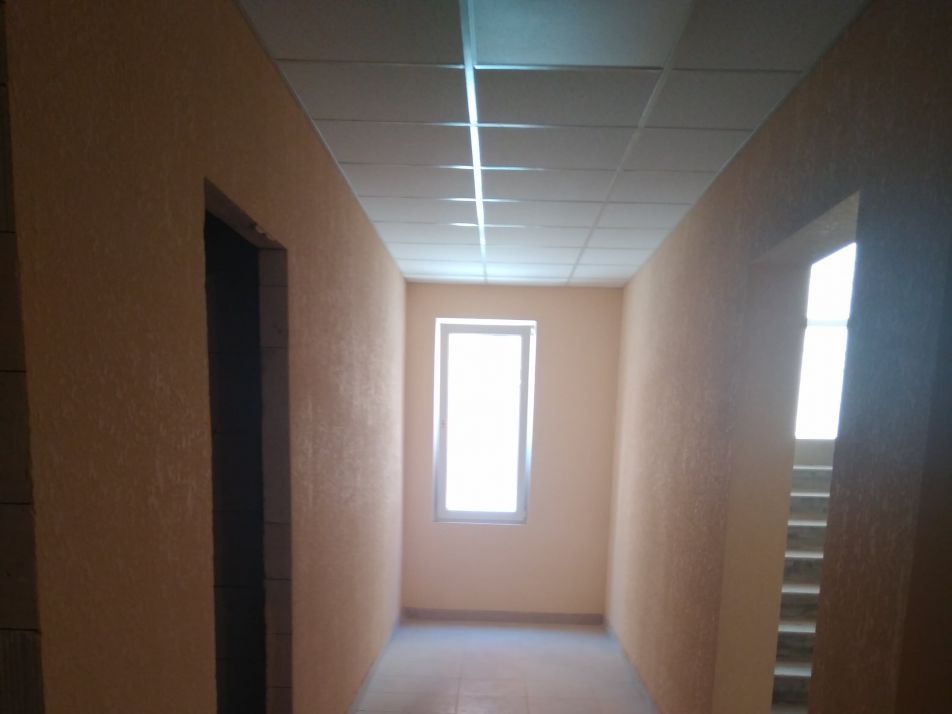

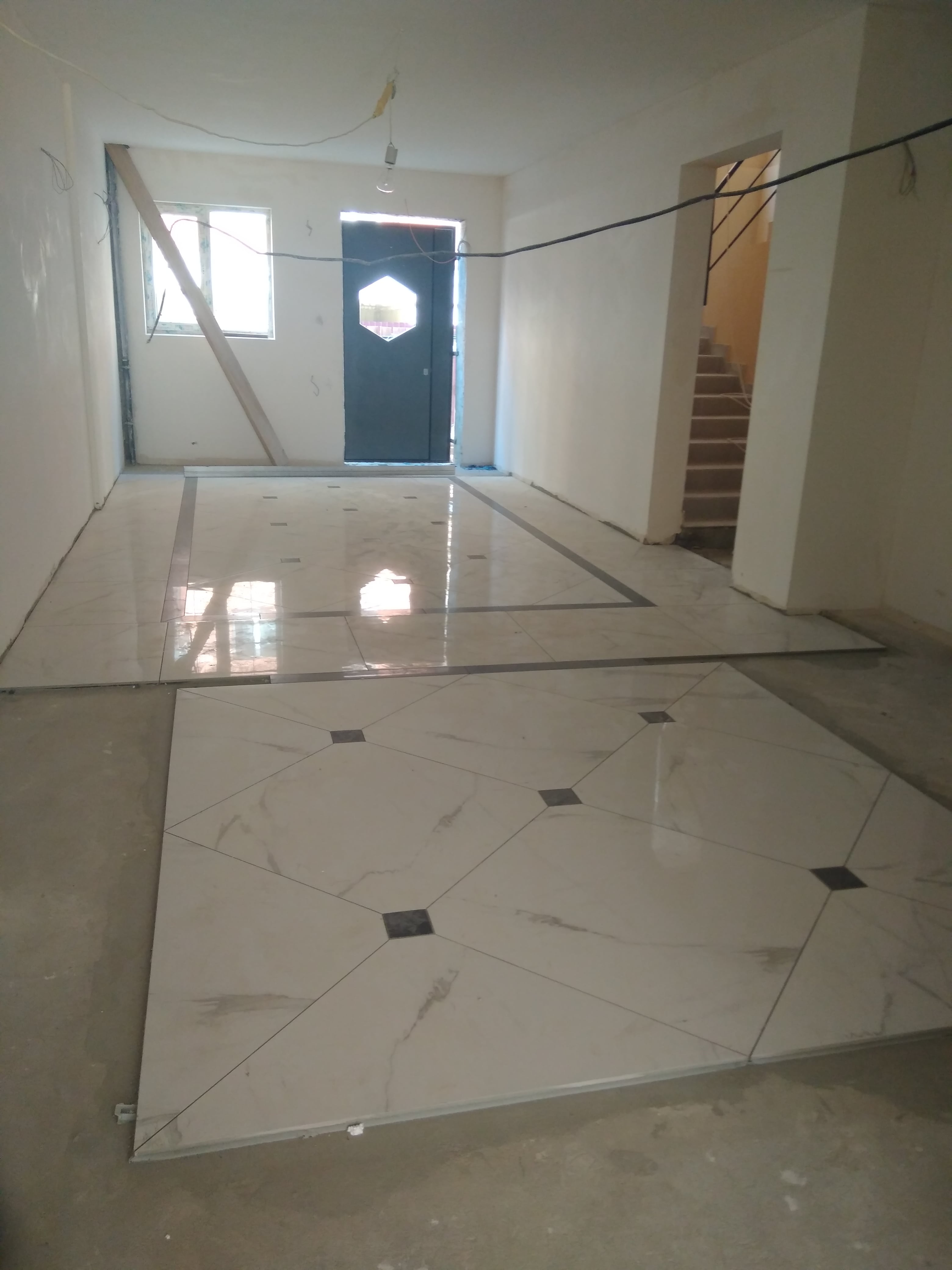

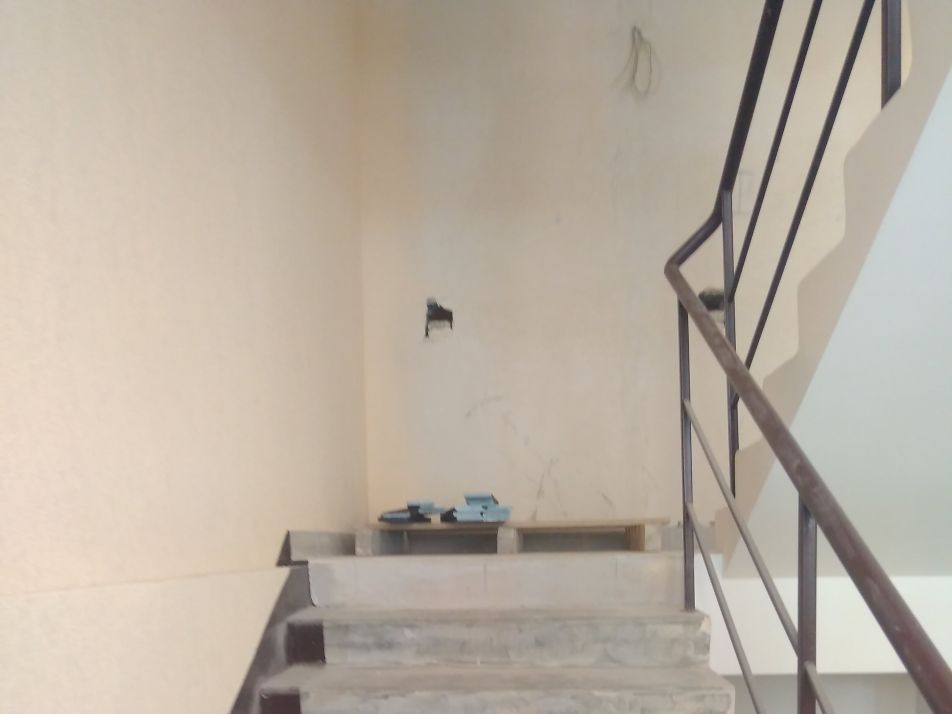

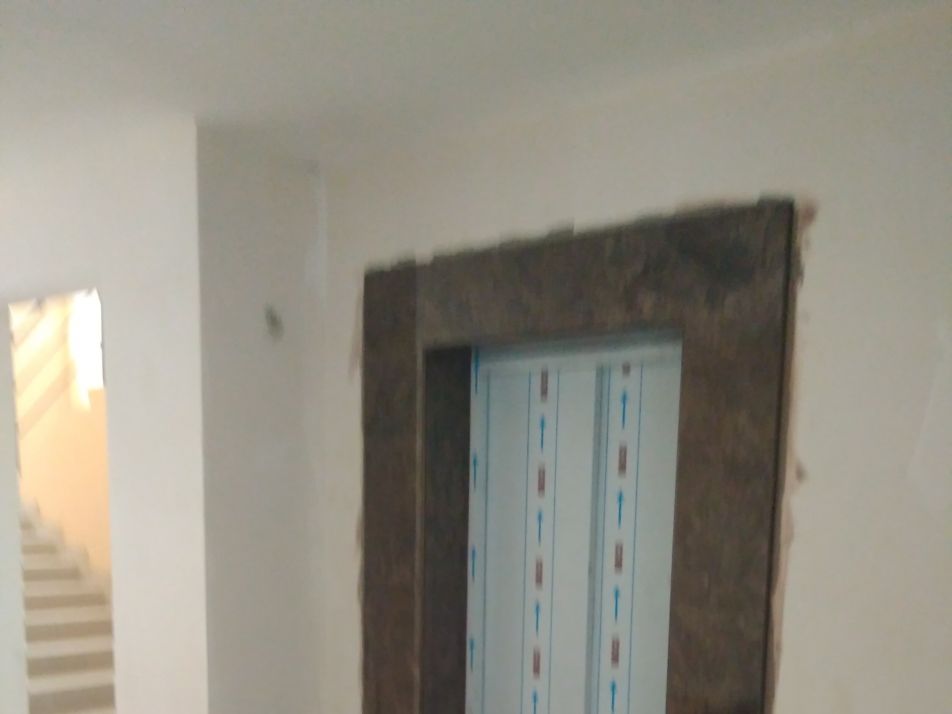

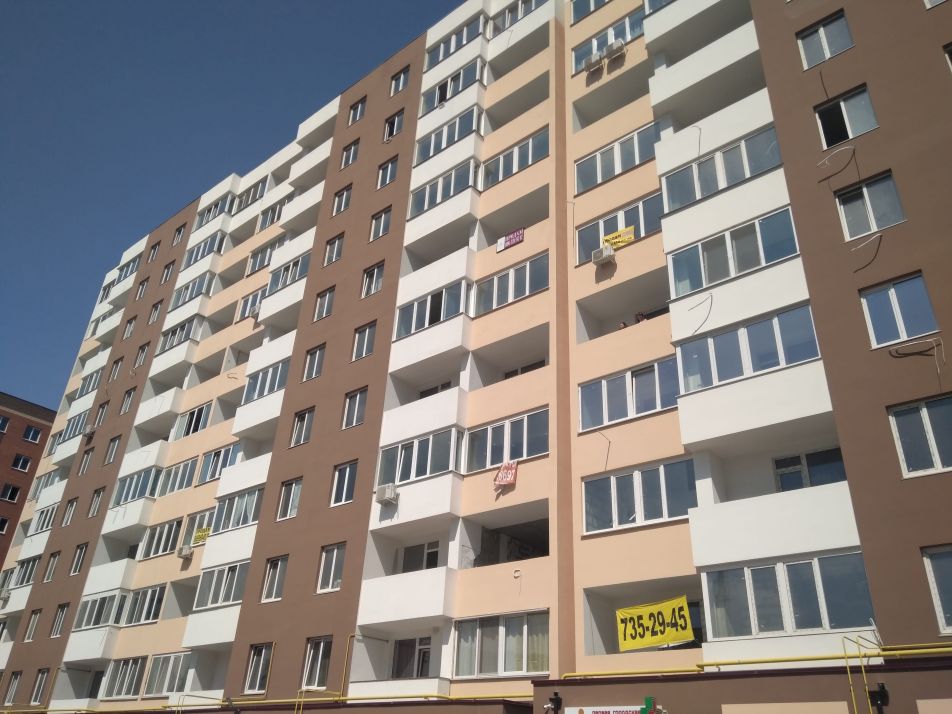

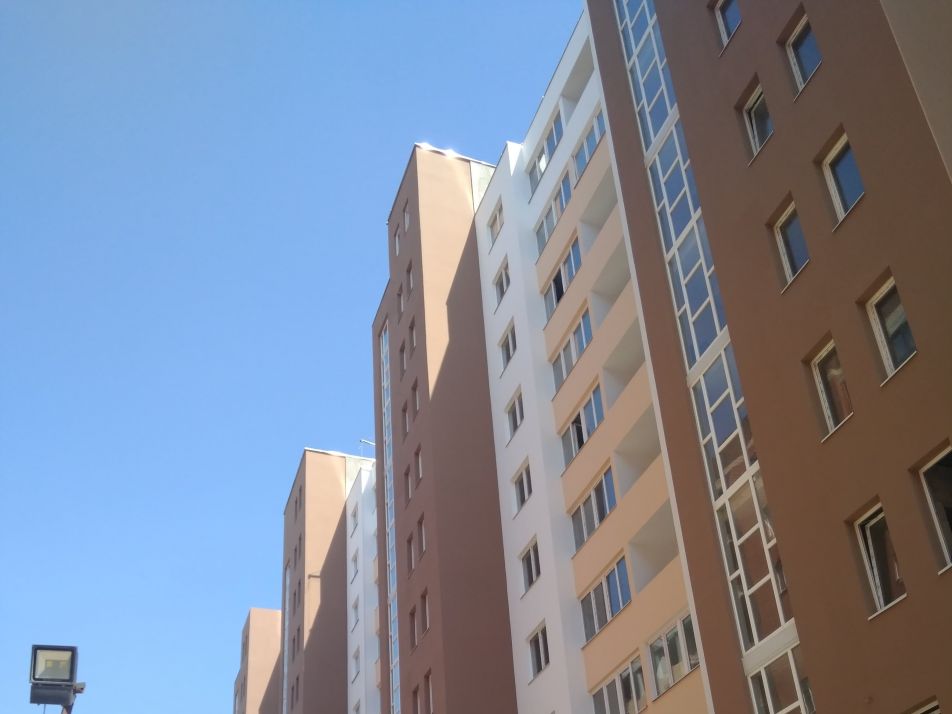

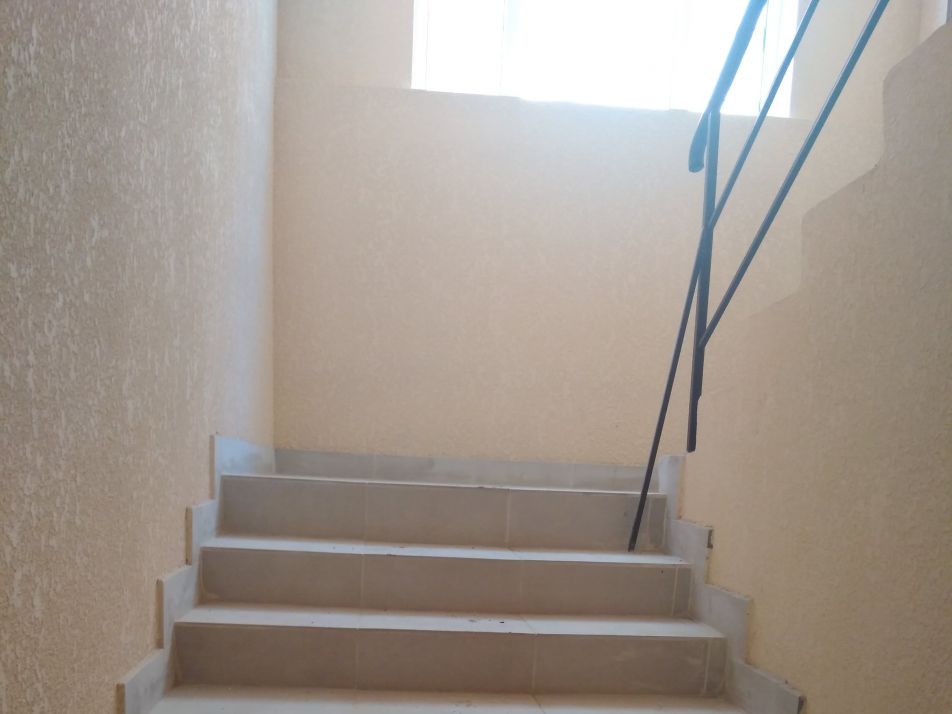

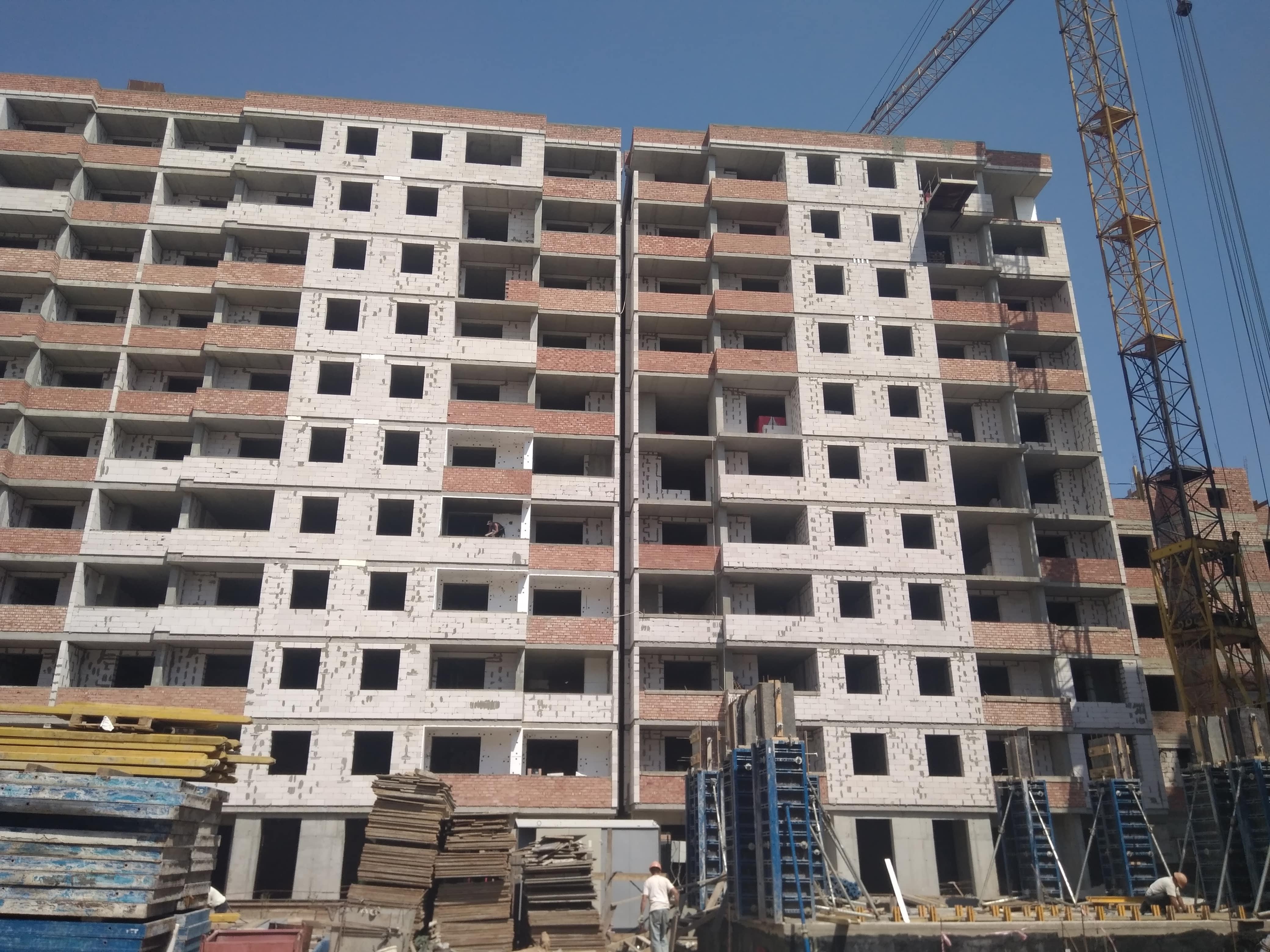

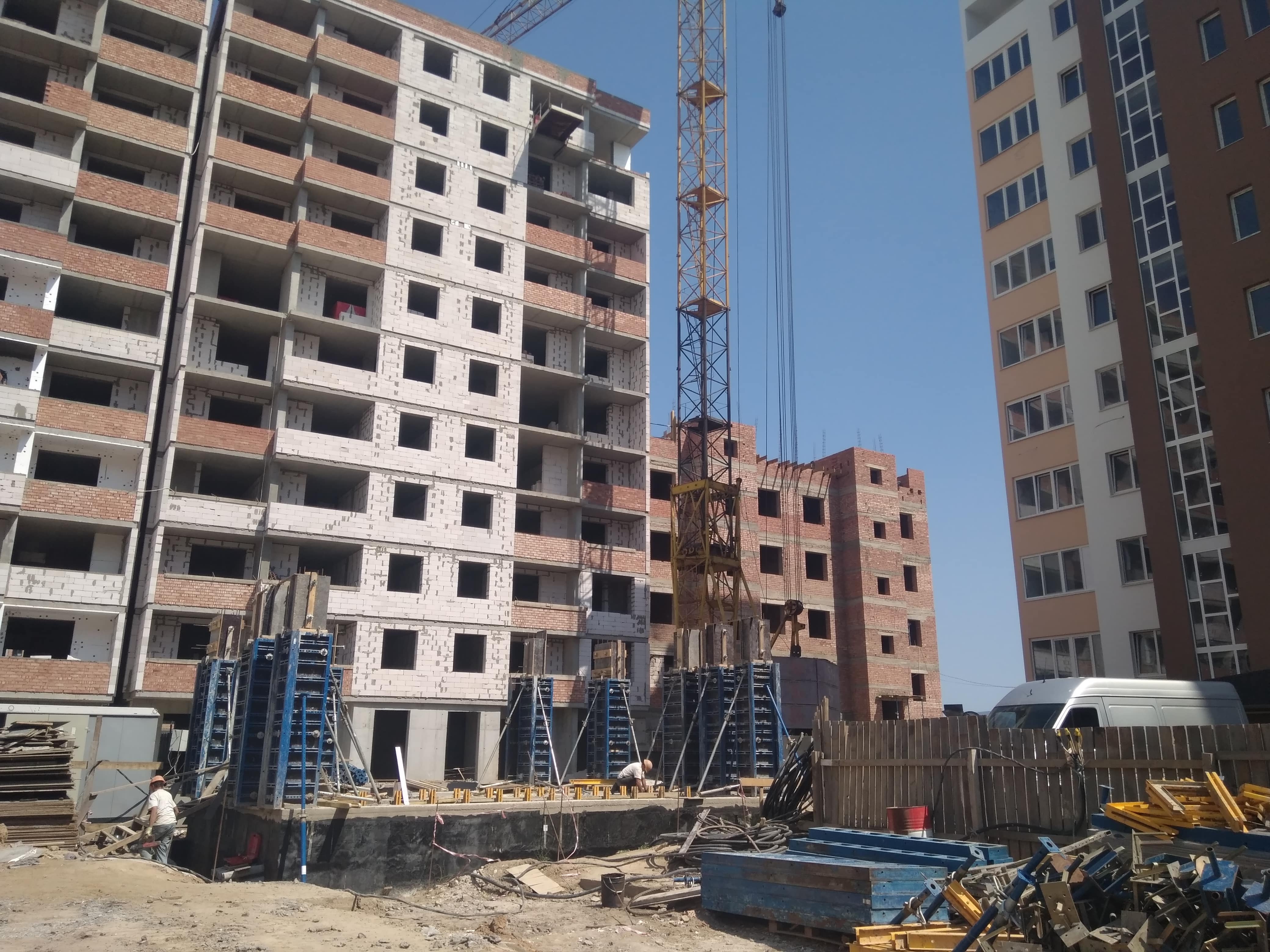

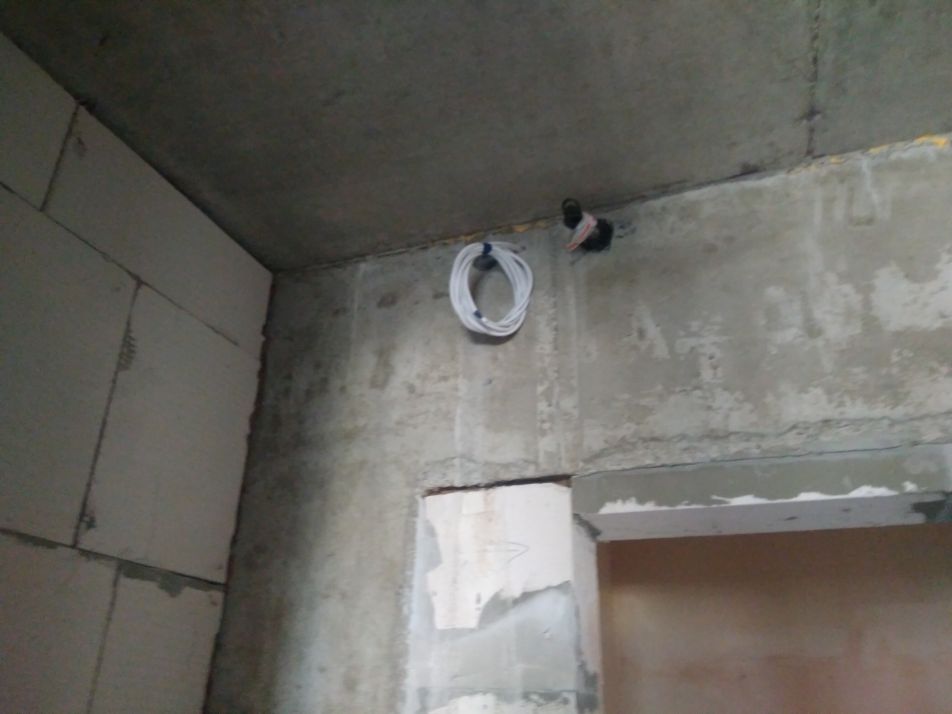

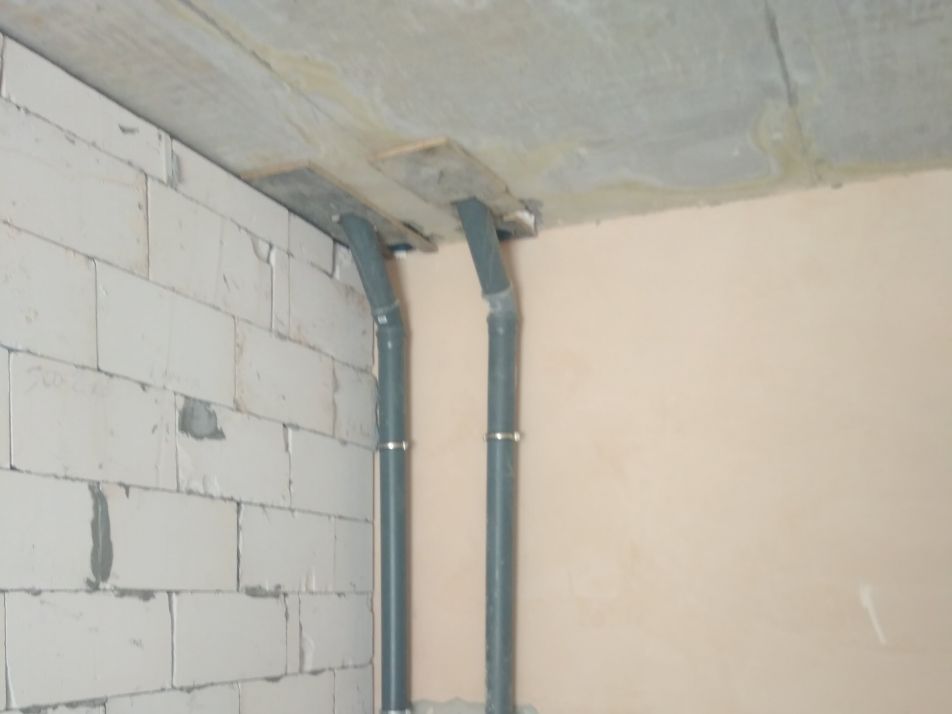

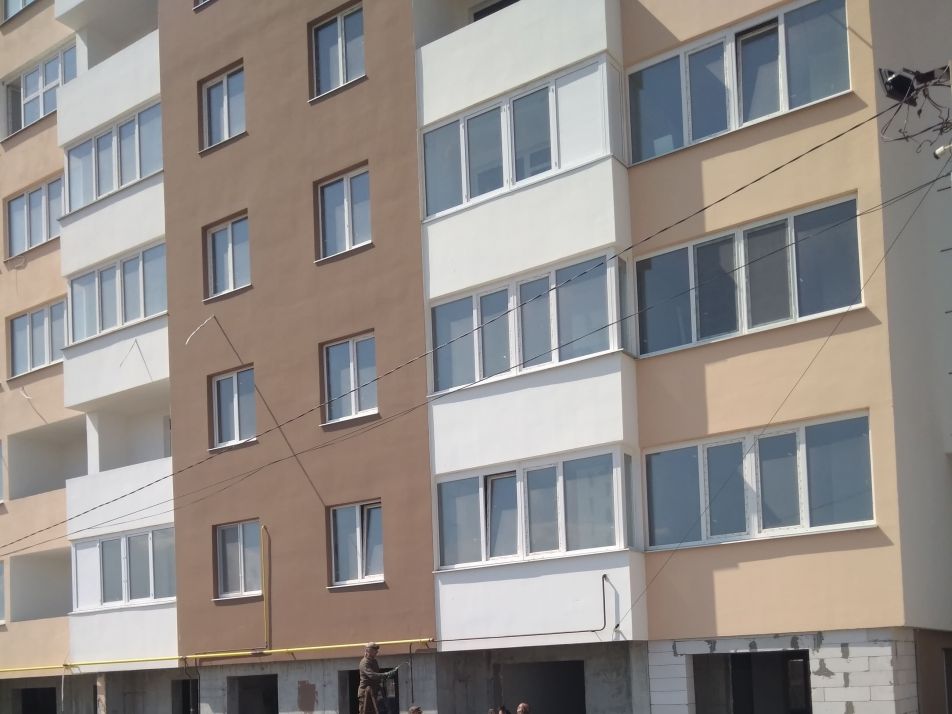

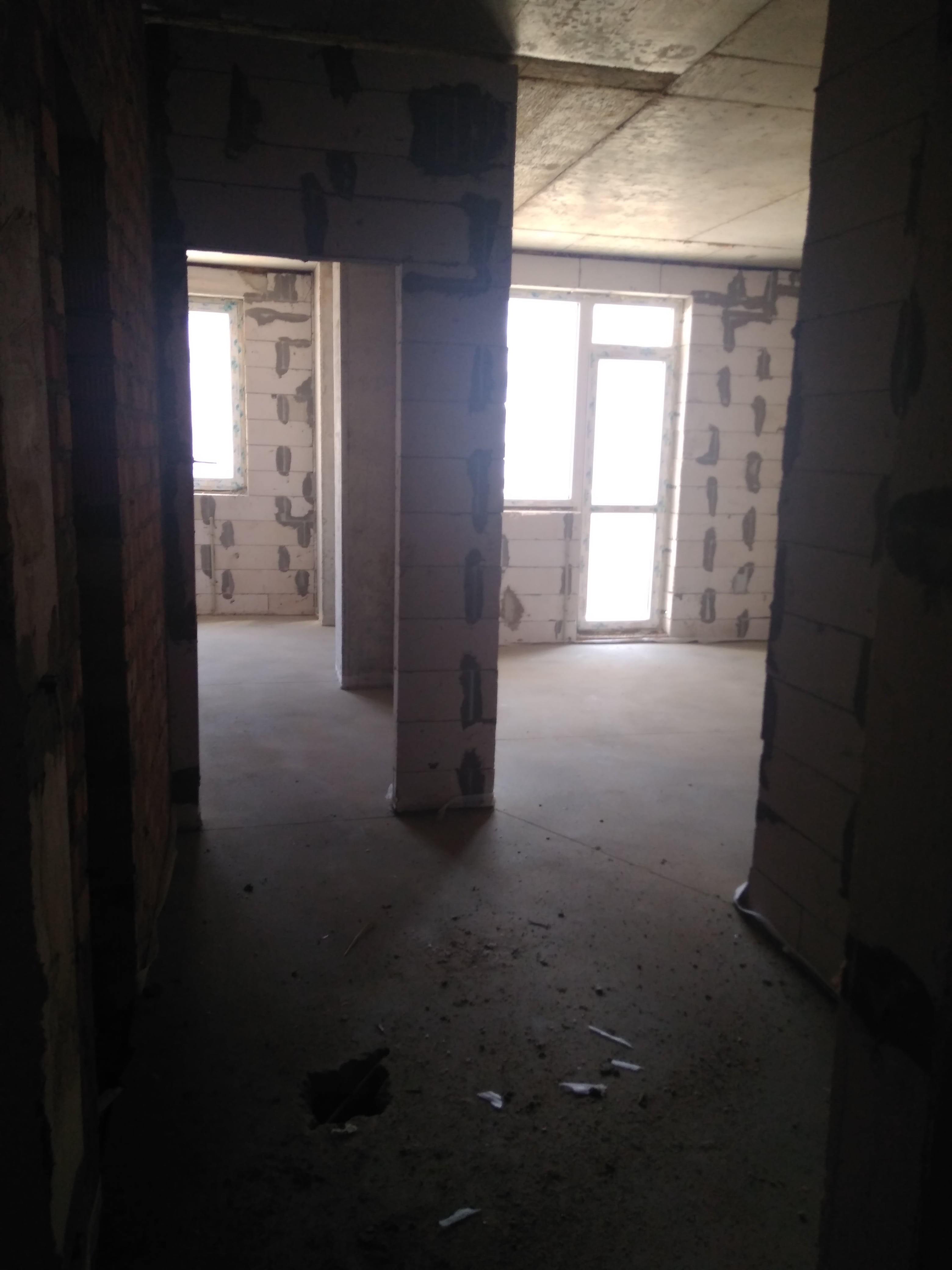

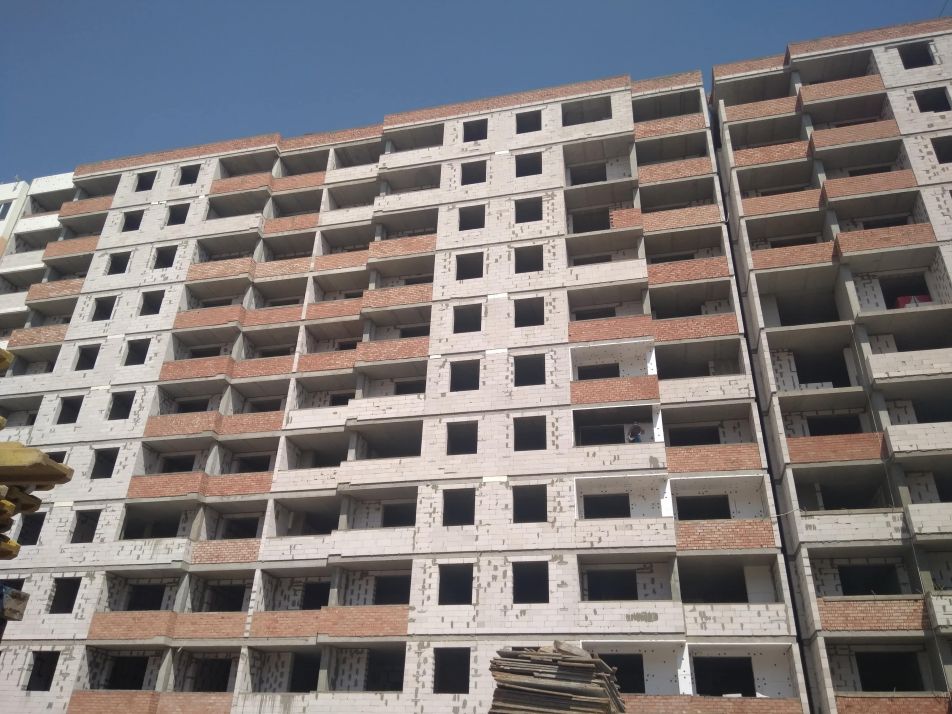

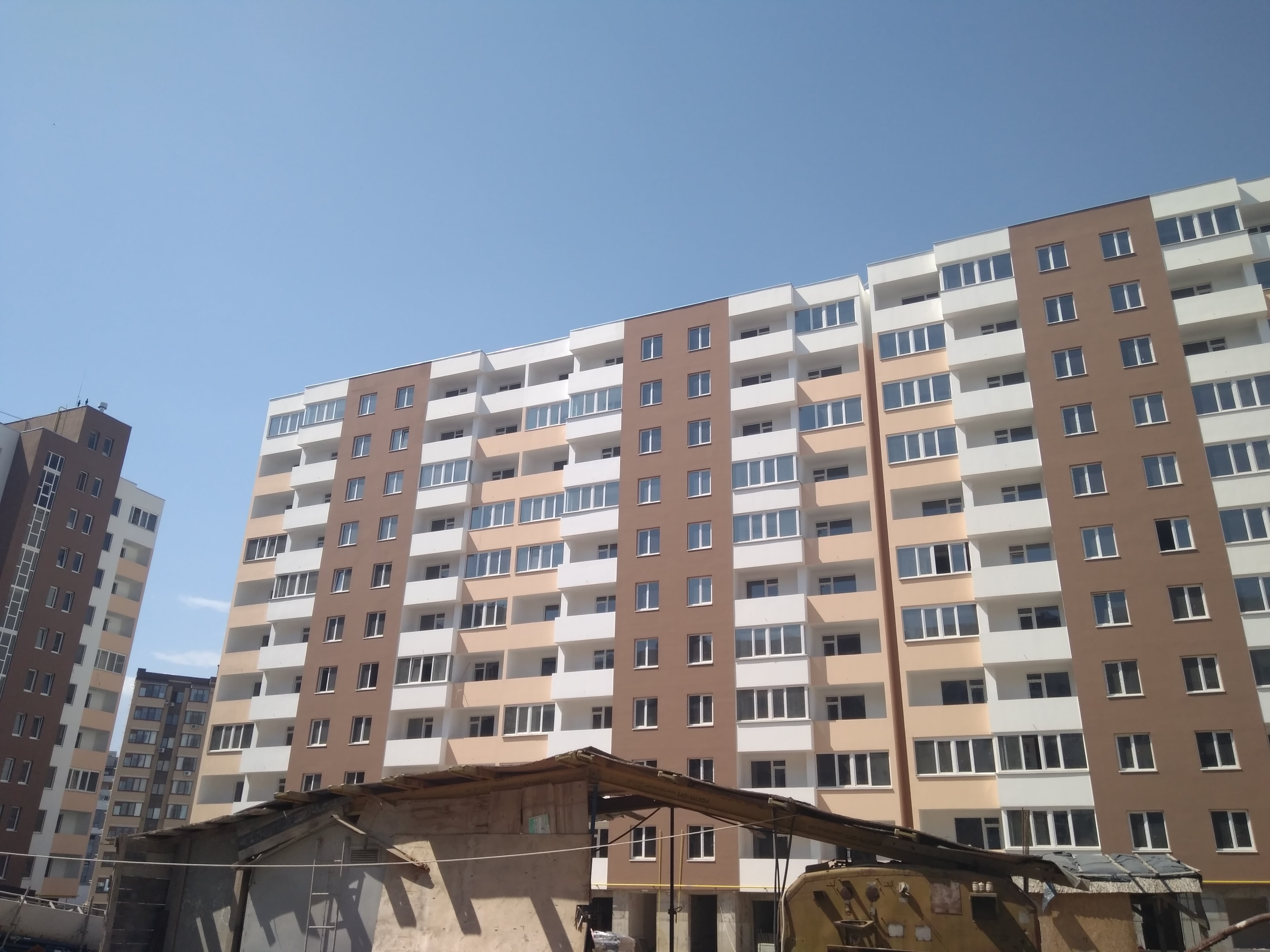

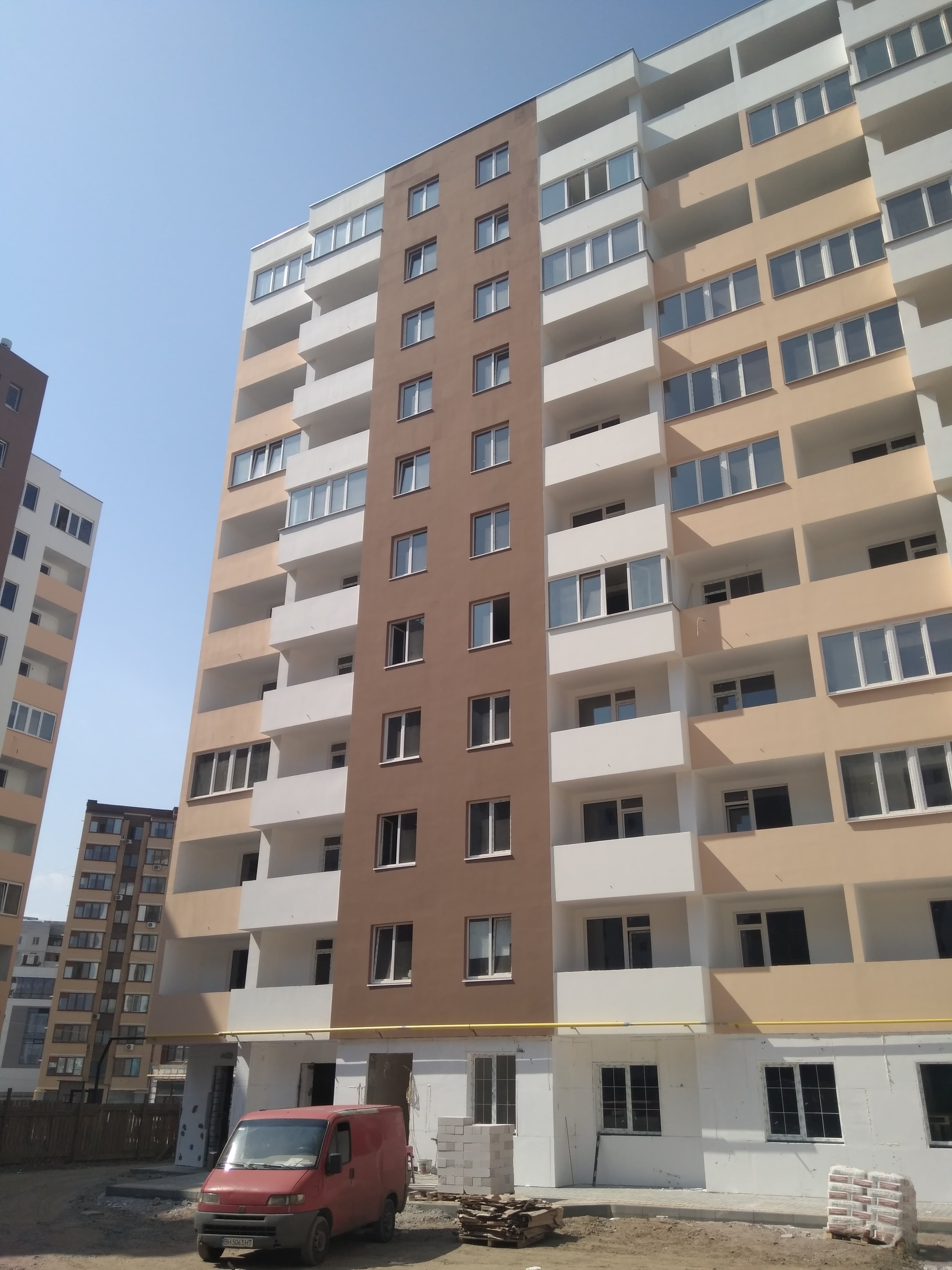

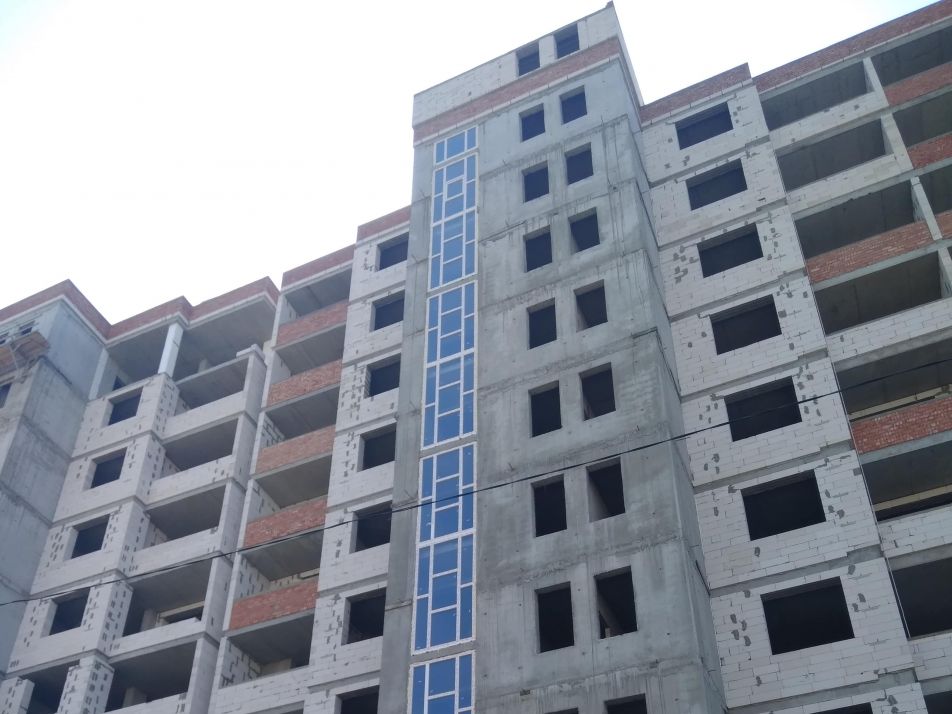

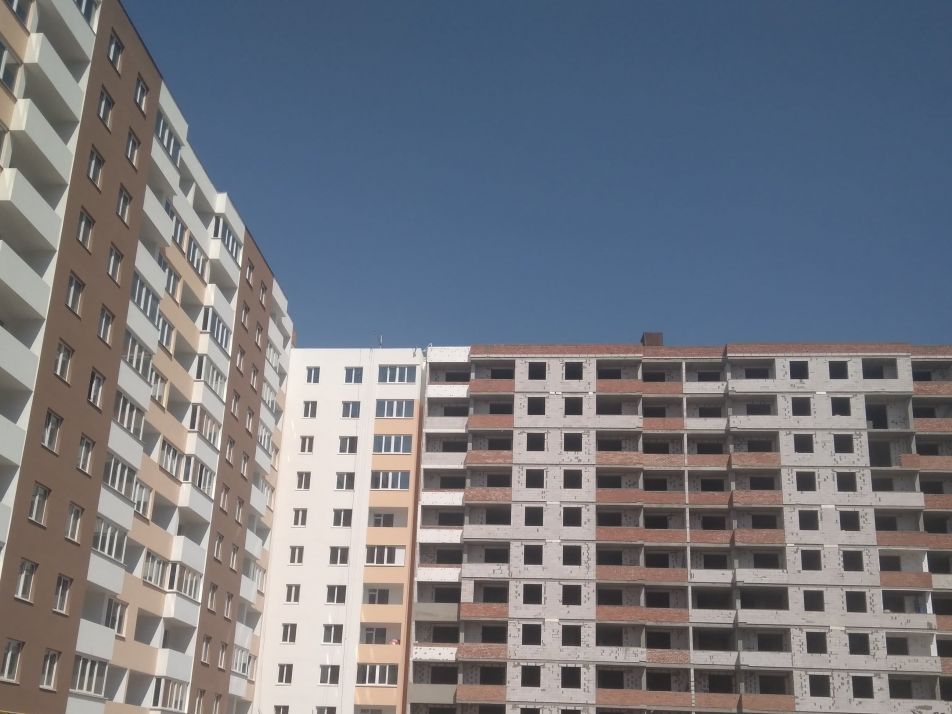

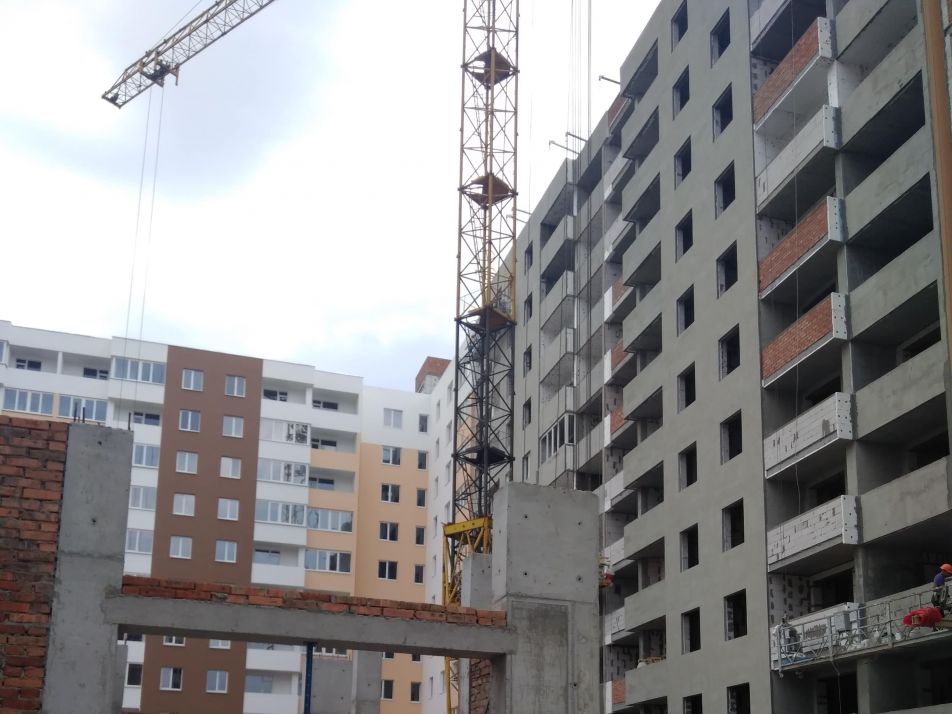

Состояние строительства на 16.08.19

Дом №3
Секция №1,2

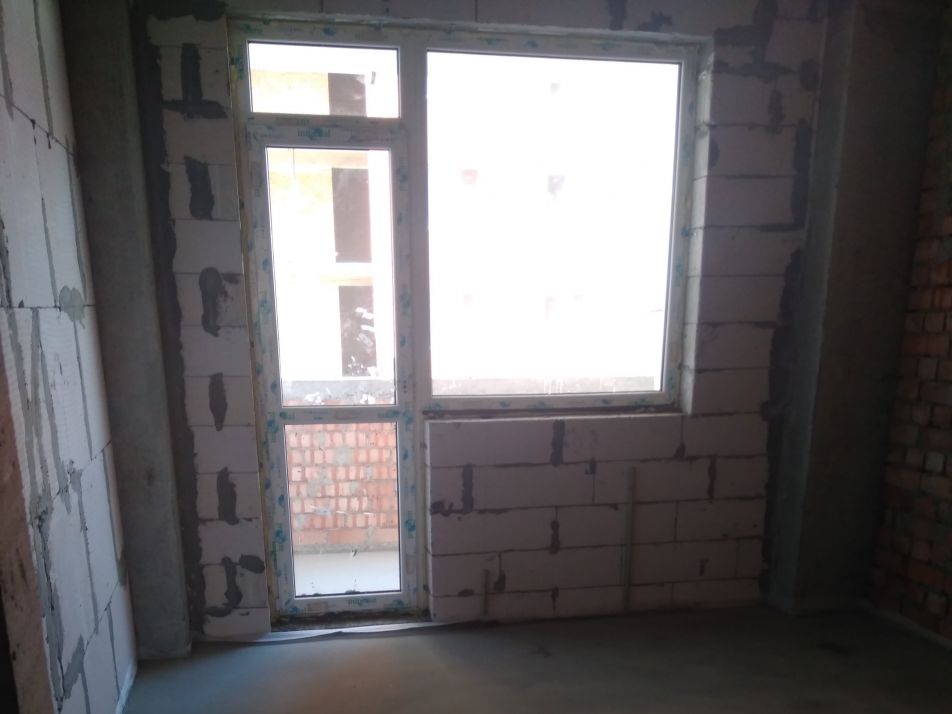

1. Монтаж входных дверей в цокольном этаже

2. Монтаж электрического и газового оборудования в топочных
3. Монтаж газовых трубопроводов и счетчиков
4. Монтаж лифтового оборудования

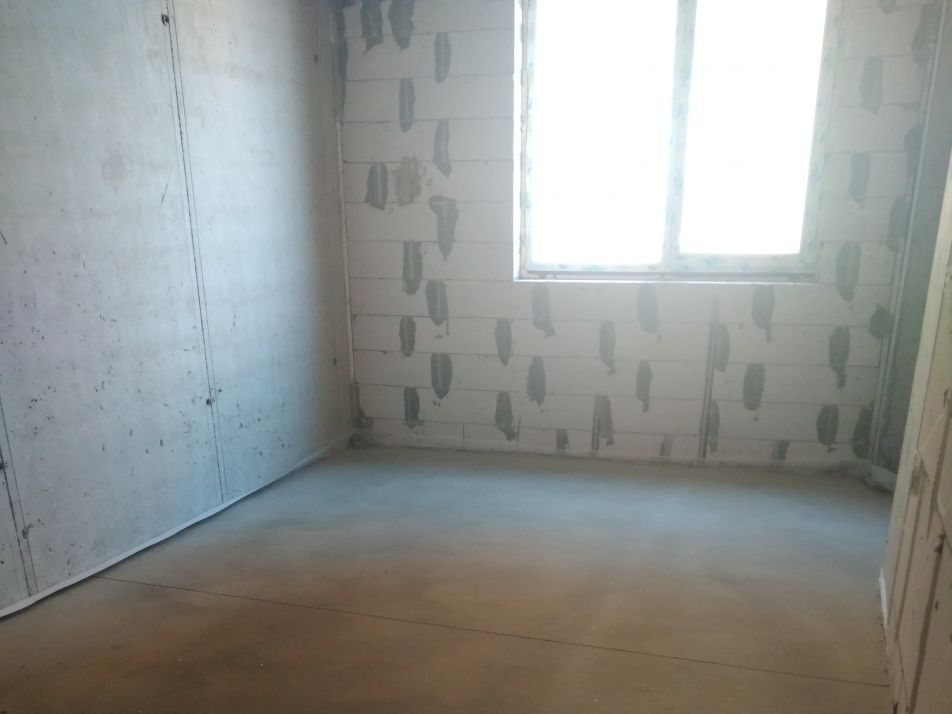

5. Отделка цокольного фасада(утепление, штукатурка, покраска)
6. Устройство ж/б крыльца перед подъездом
7. Монтаж металлических козырьков со стороны двора

Секция №3,4

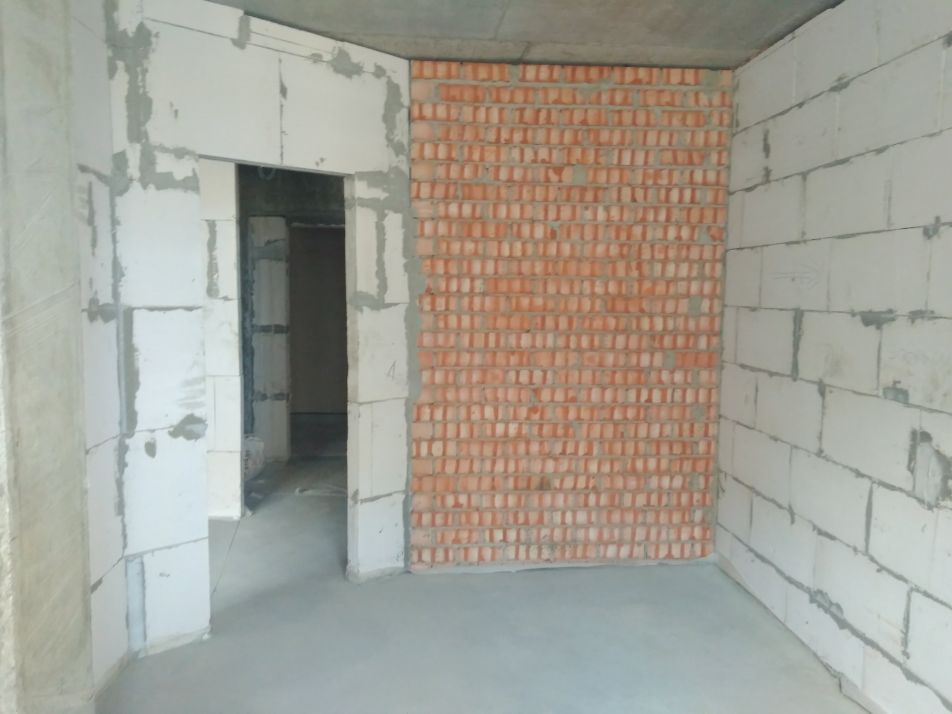

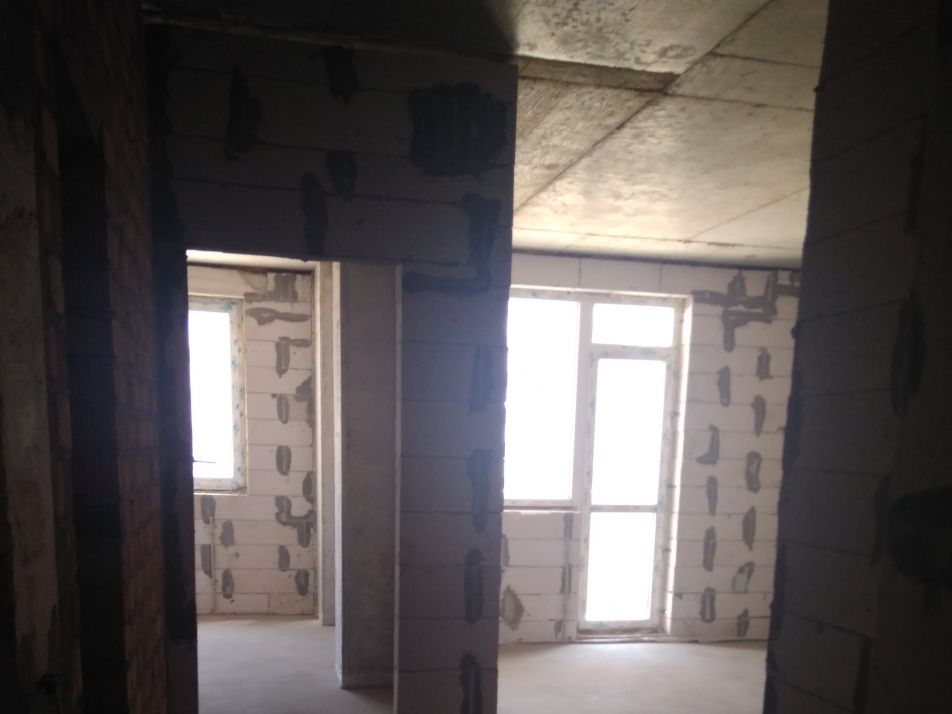

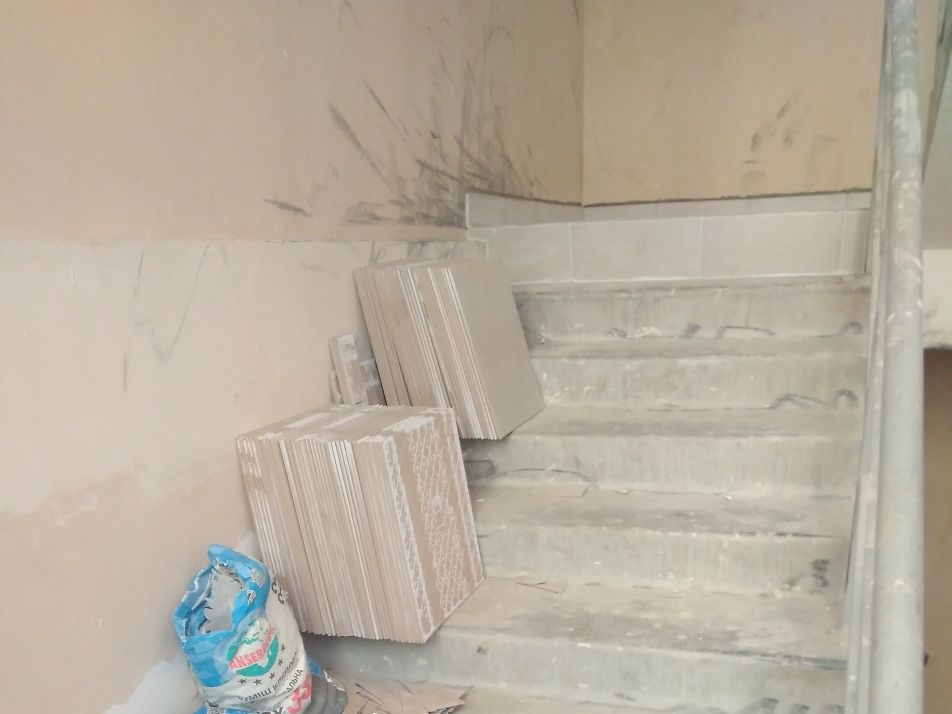

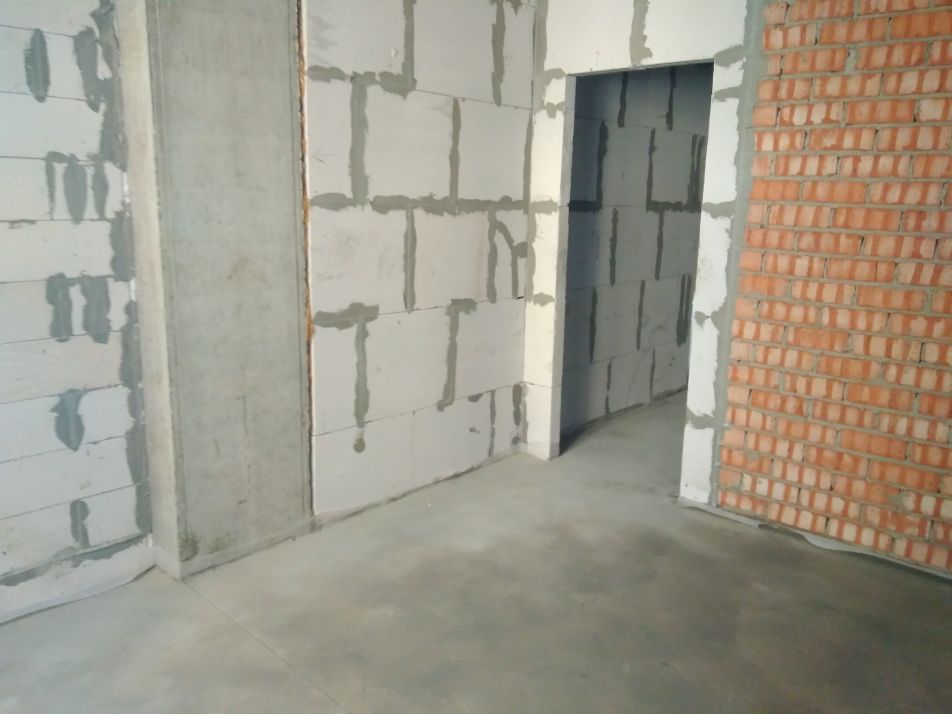

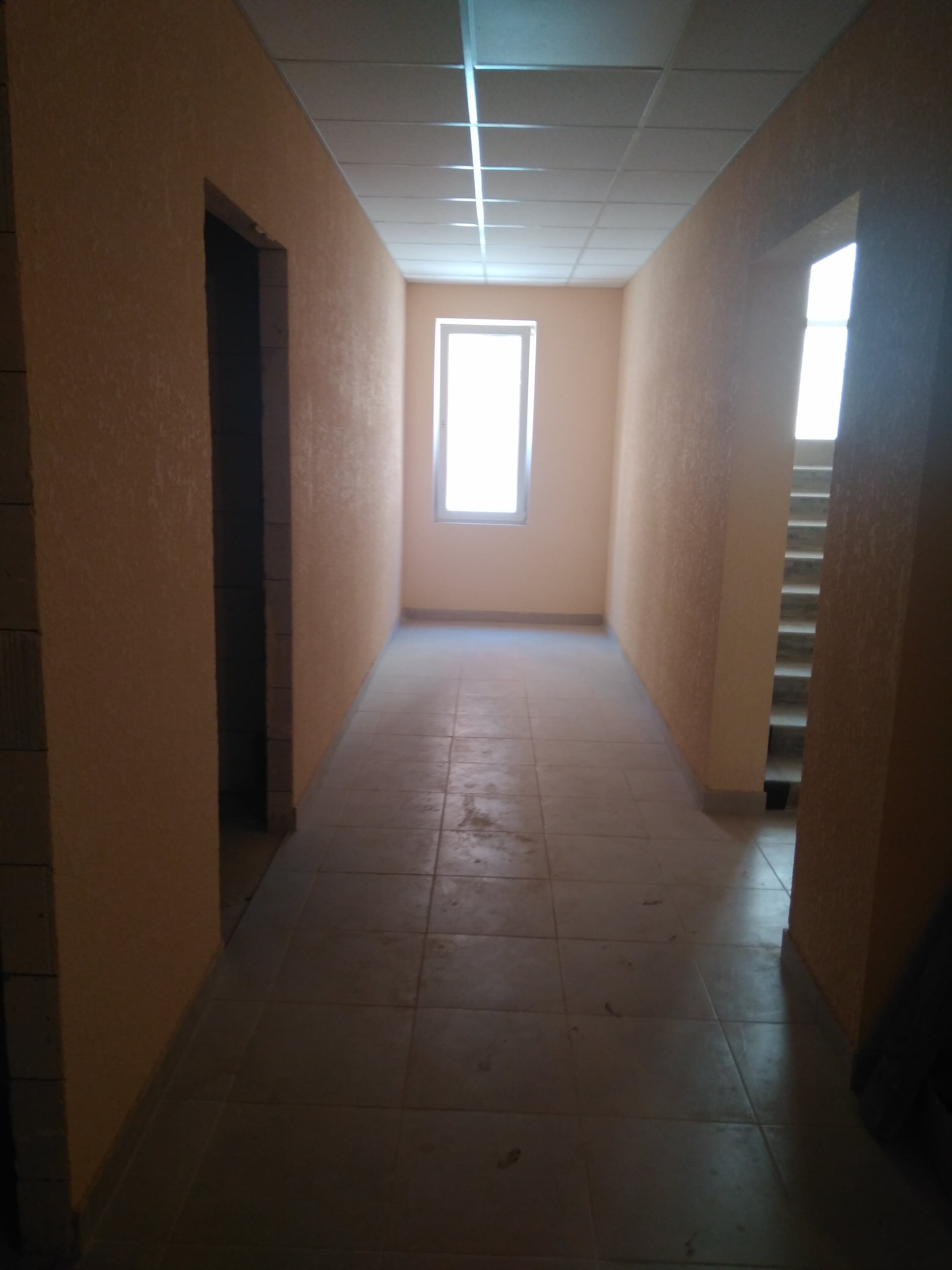

1. Фактурная штукатурка и покраска коридоров и лестничных маршей
2. Устройство керамических полов в коридорах и холлах
3. Монтаж оборудования в топочных
4. Устройство входных дверей в квартиры

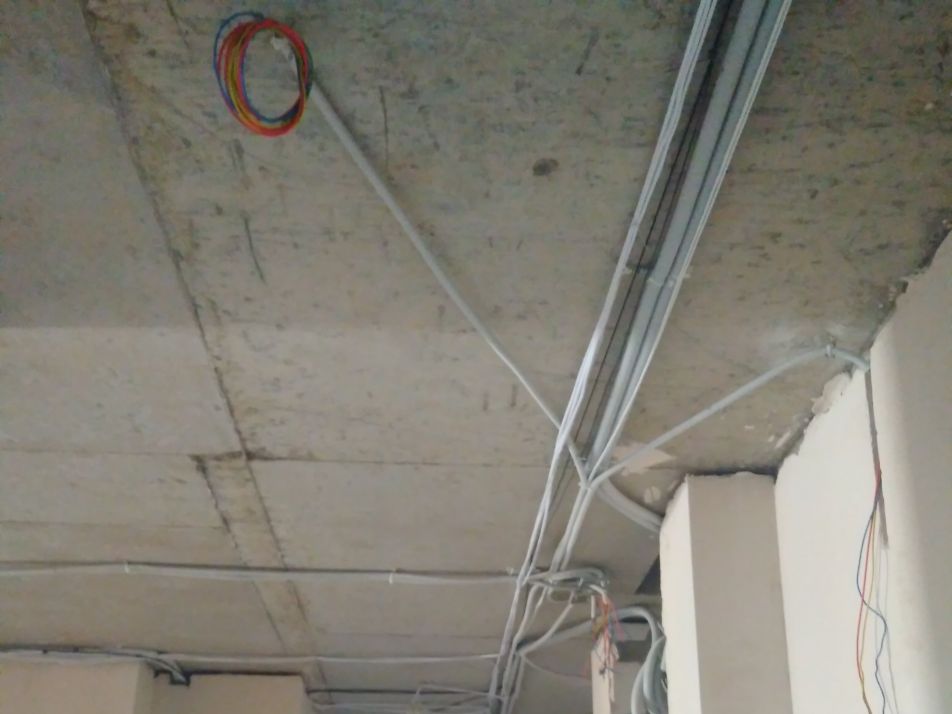

5. Электромонтажные работы
6. Устройство ж/б крыльца перед подъездом

Секция №5
1.Монтаж труб(Отопление, водопровод, канализация)
2. Устройство стяжек из полусухой смеси

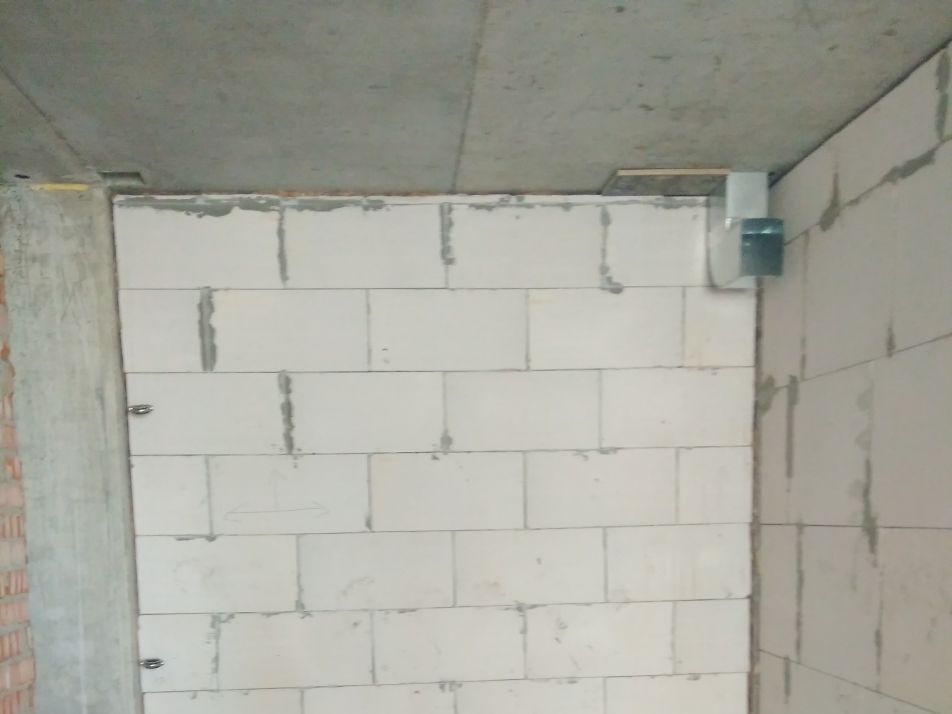

3. Штукатурка коридоров и лестничных клеток

Дом №4
Секция №1,2

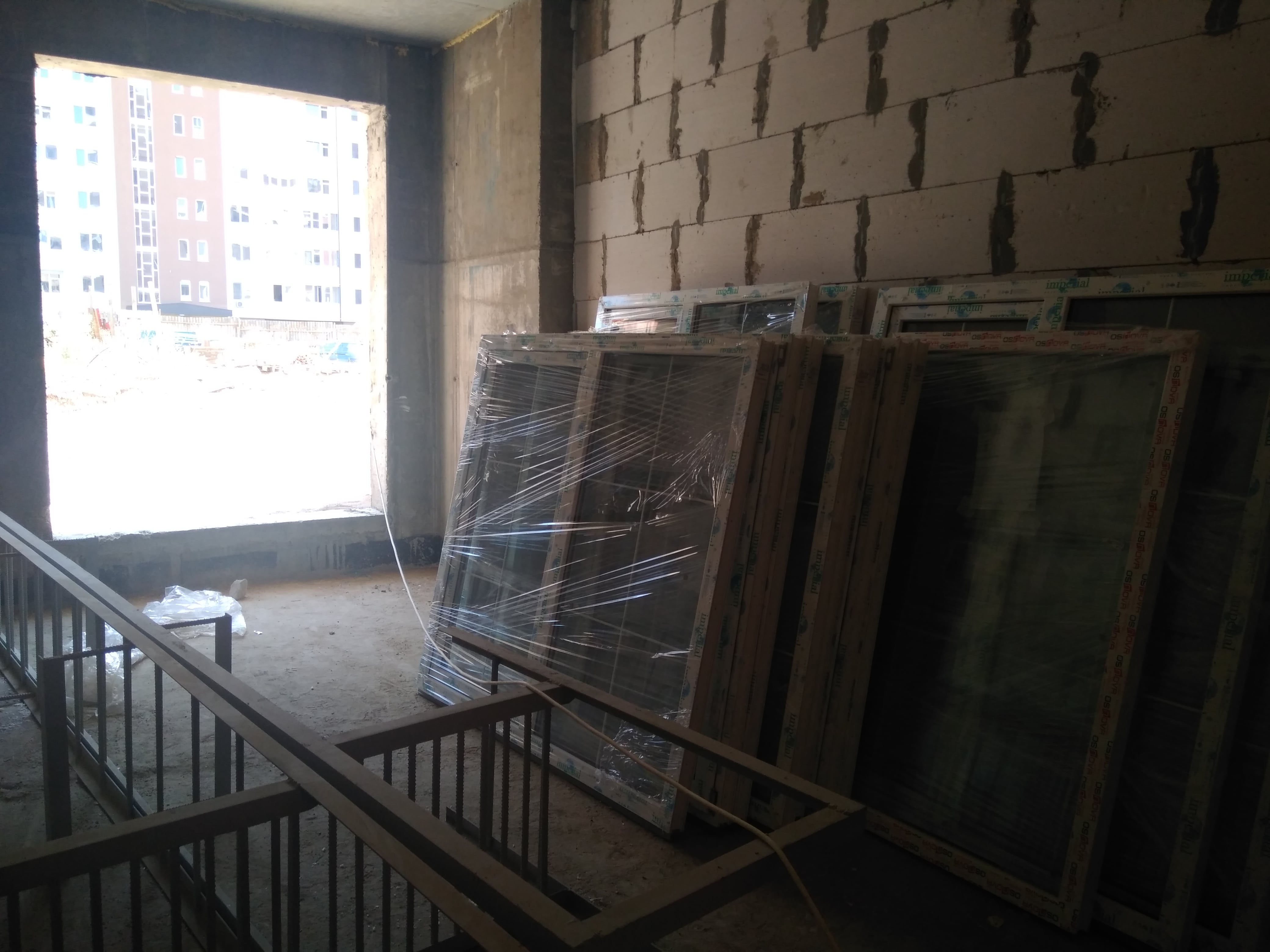

1. Остекление оконных проёмов
2. Монтаж труб (Отопление, водопровод, канализация)
3. Штукатурка коридоров и лестничных клеток
4. Отделка фасада (Утепление, штукатурка, покраска)

Секция №3
1. Устройство топочных и вентиляционных каналов на крыше
2. Отделка фасада(Утепление, штукатурка, покраска)

Секция №4,5
1. Устройство монолитного пояса 5го этажа
2. Кладка перегородок в балконах и санузлах

Наружные работы

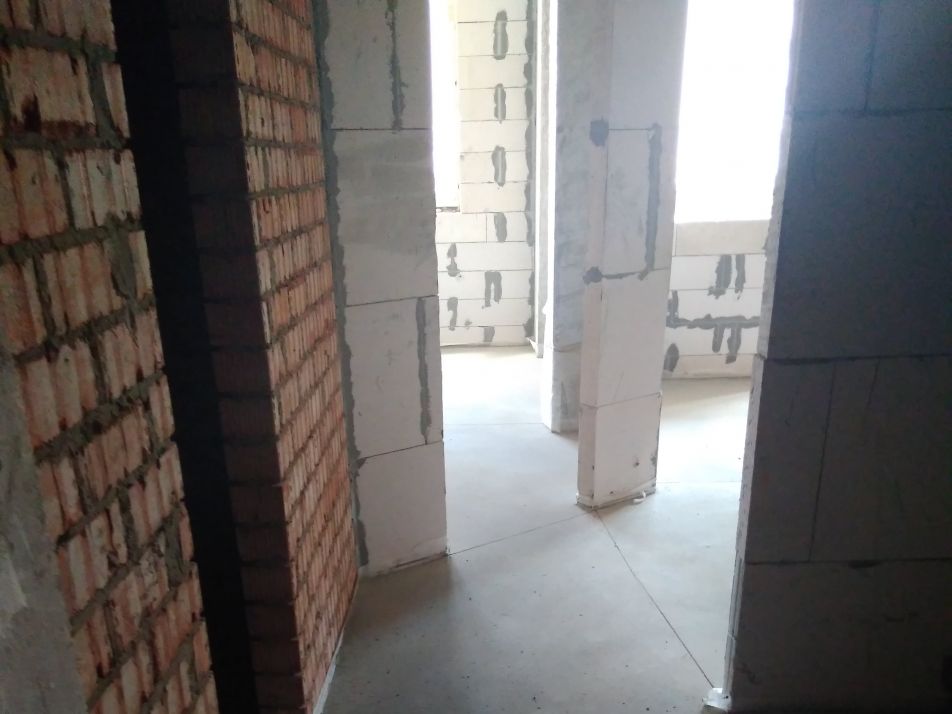

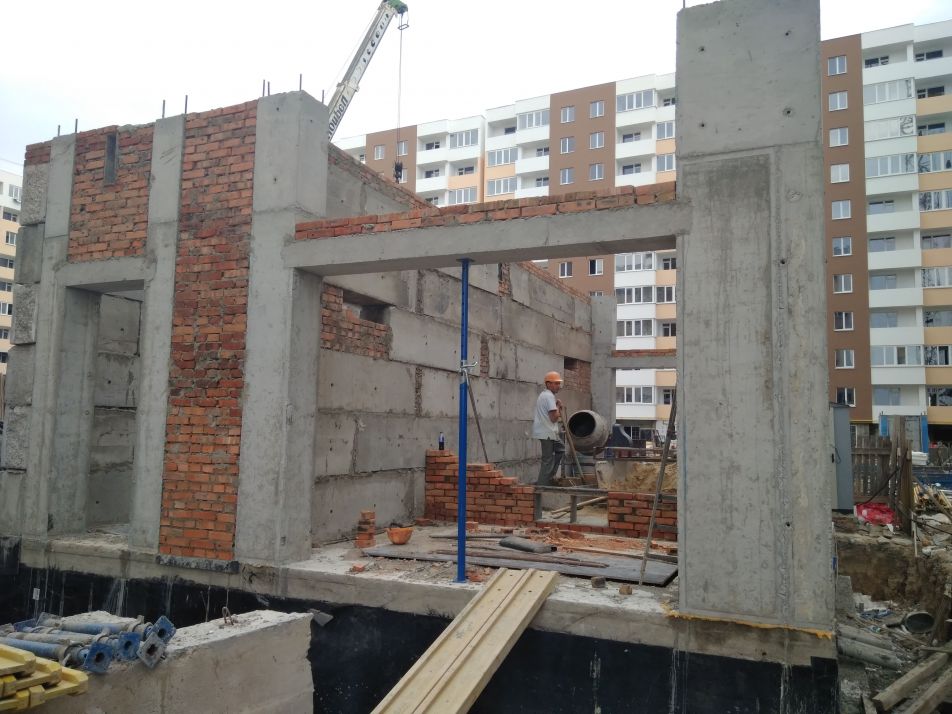

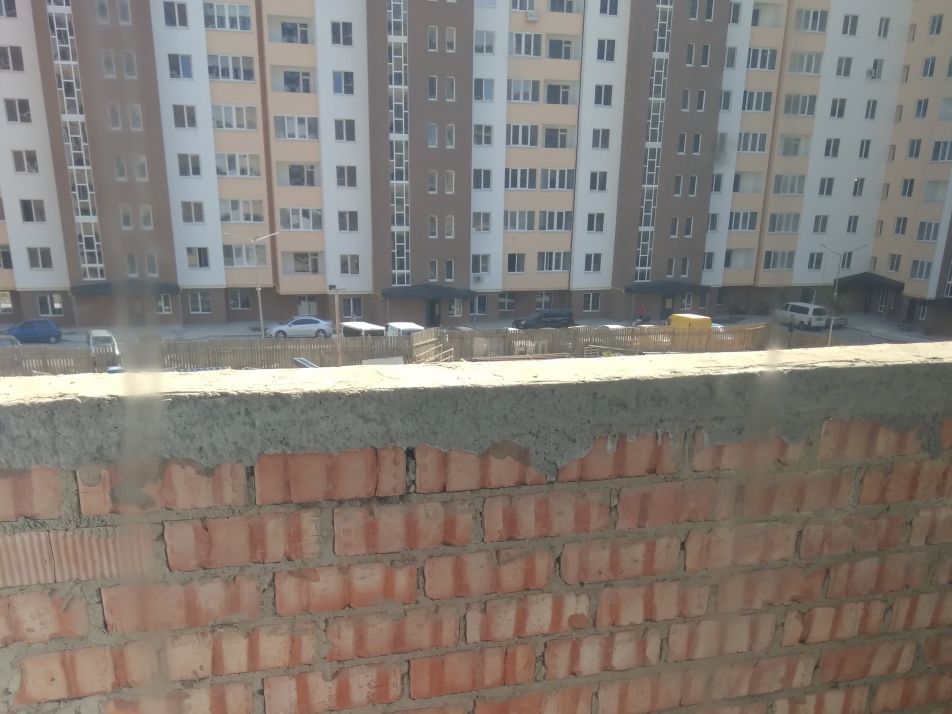

1. Кладка стен и перегородок ТП из красного кирпича
2. Обратная засыпка грунта в карманах подпорной стены
3. Прокладка кабелей в траншеи от ТП до щитовой дом №3 Секция №5

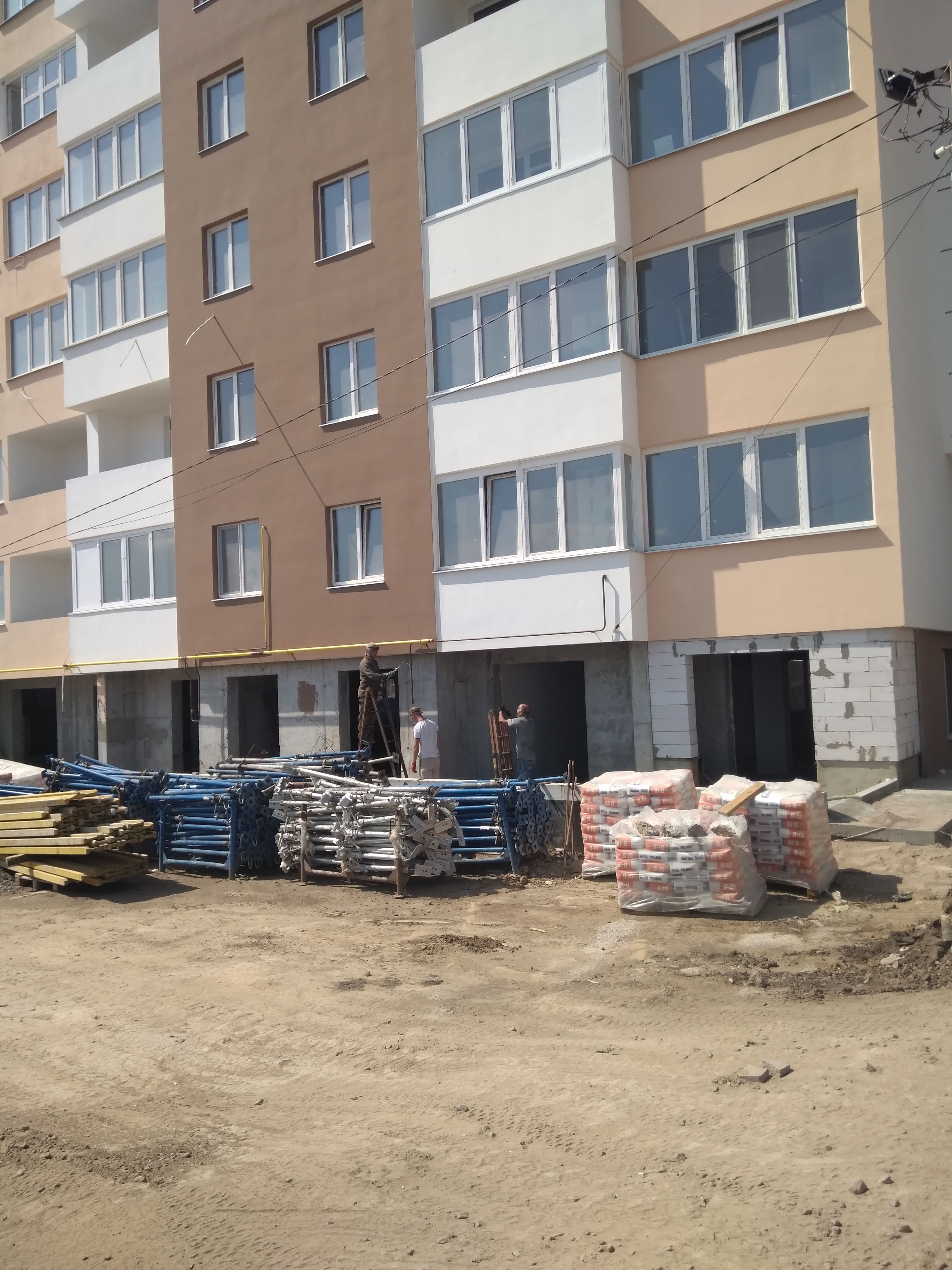

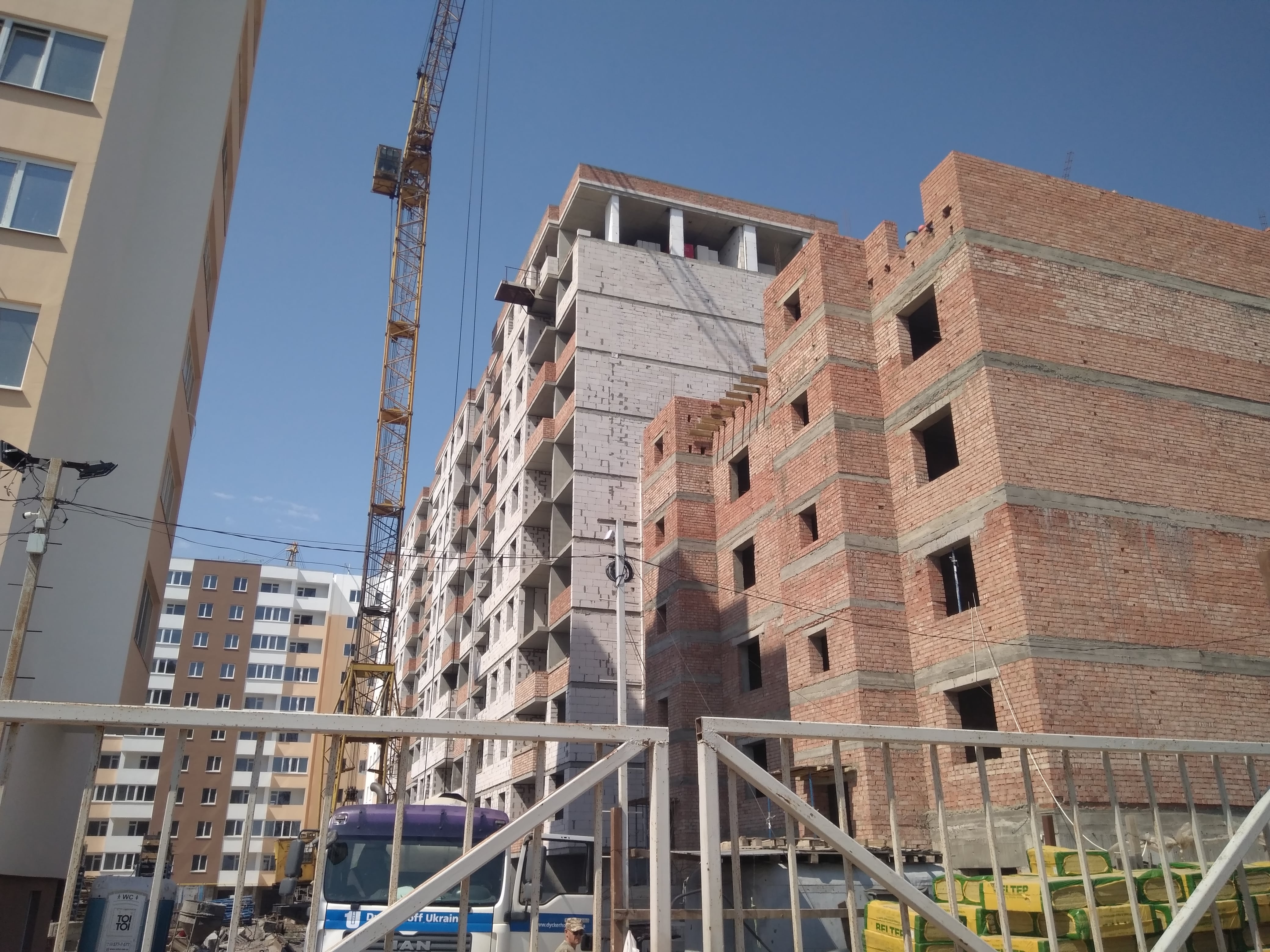

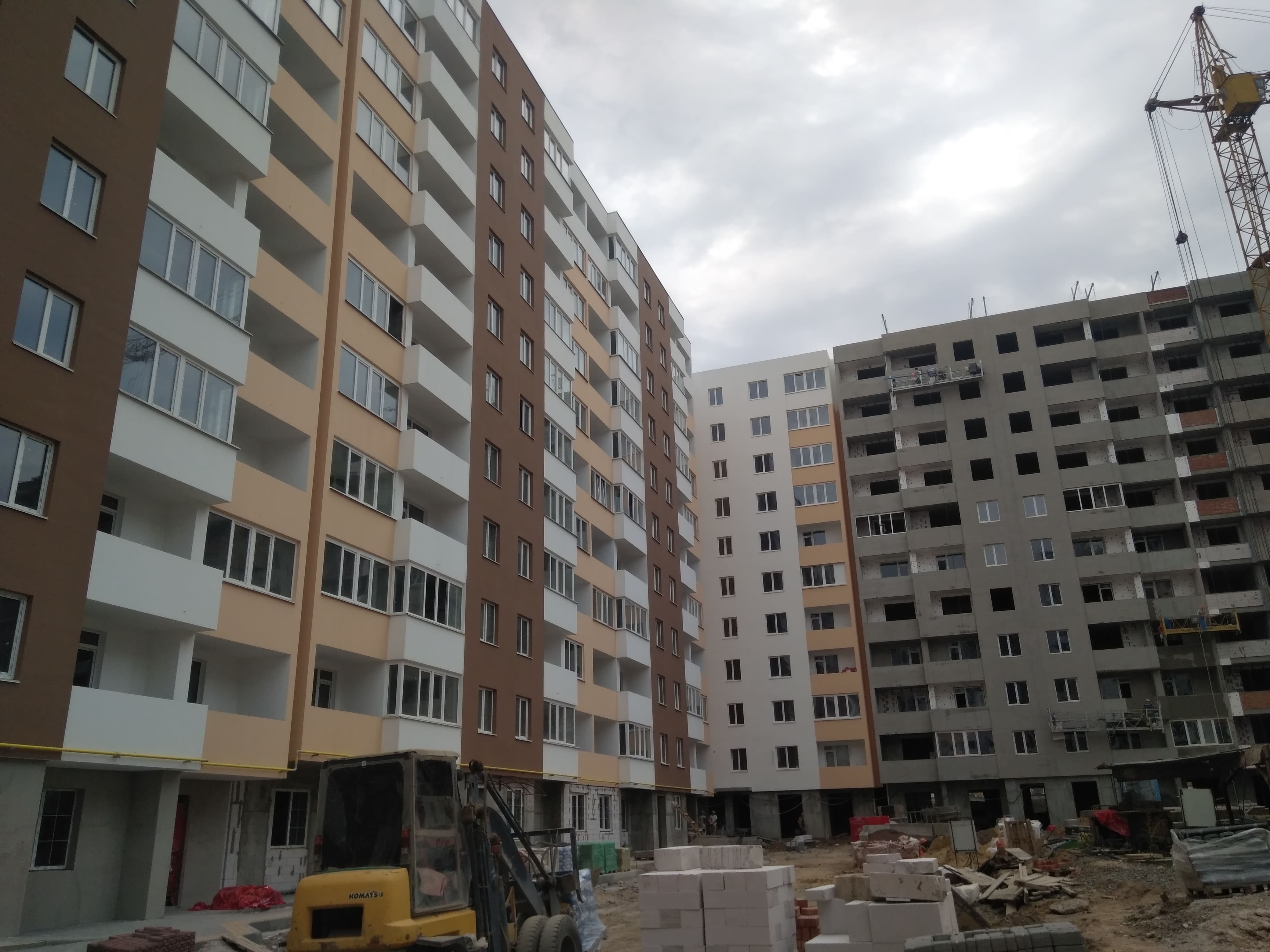

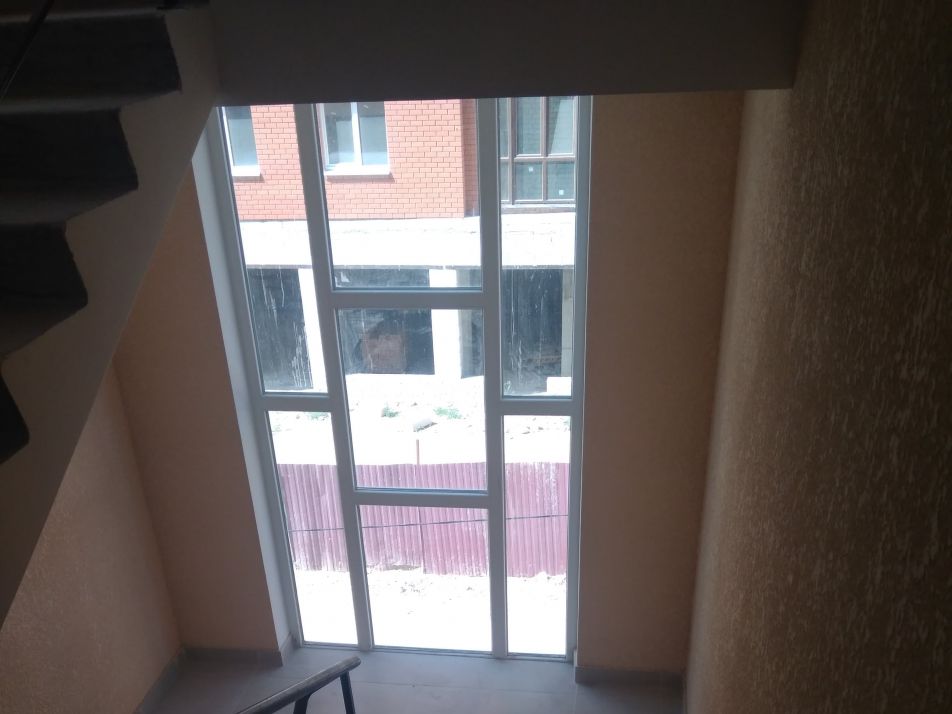

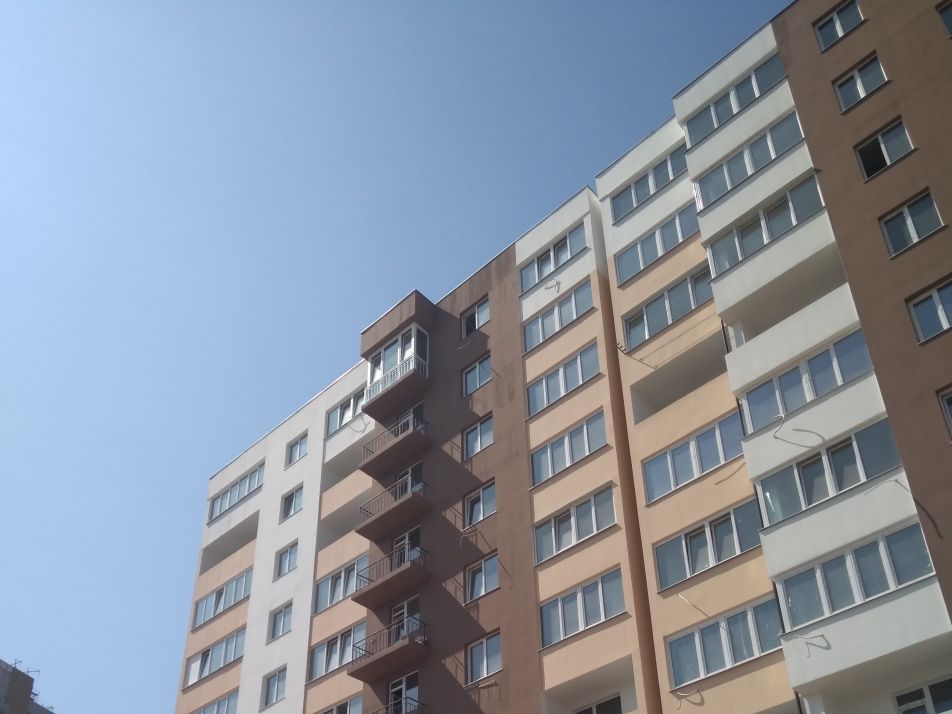

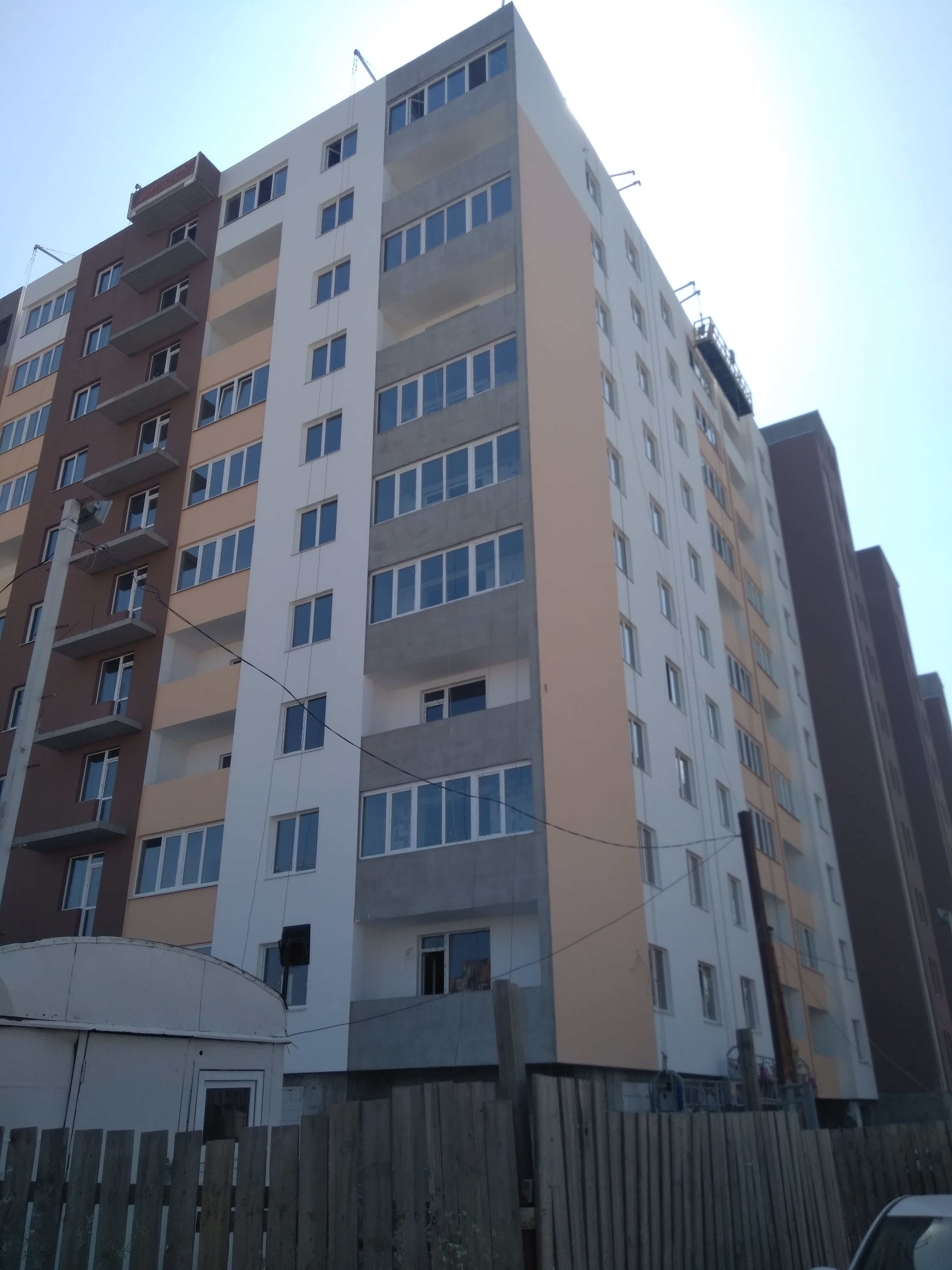

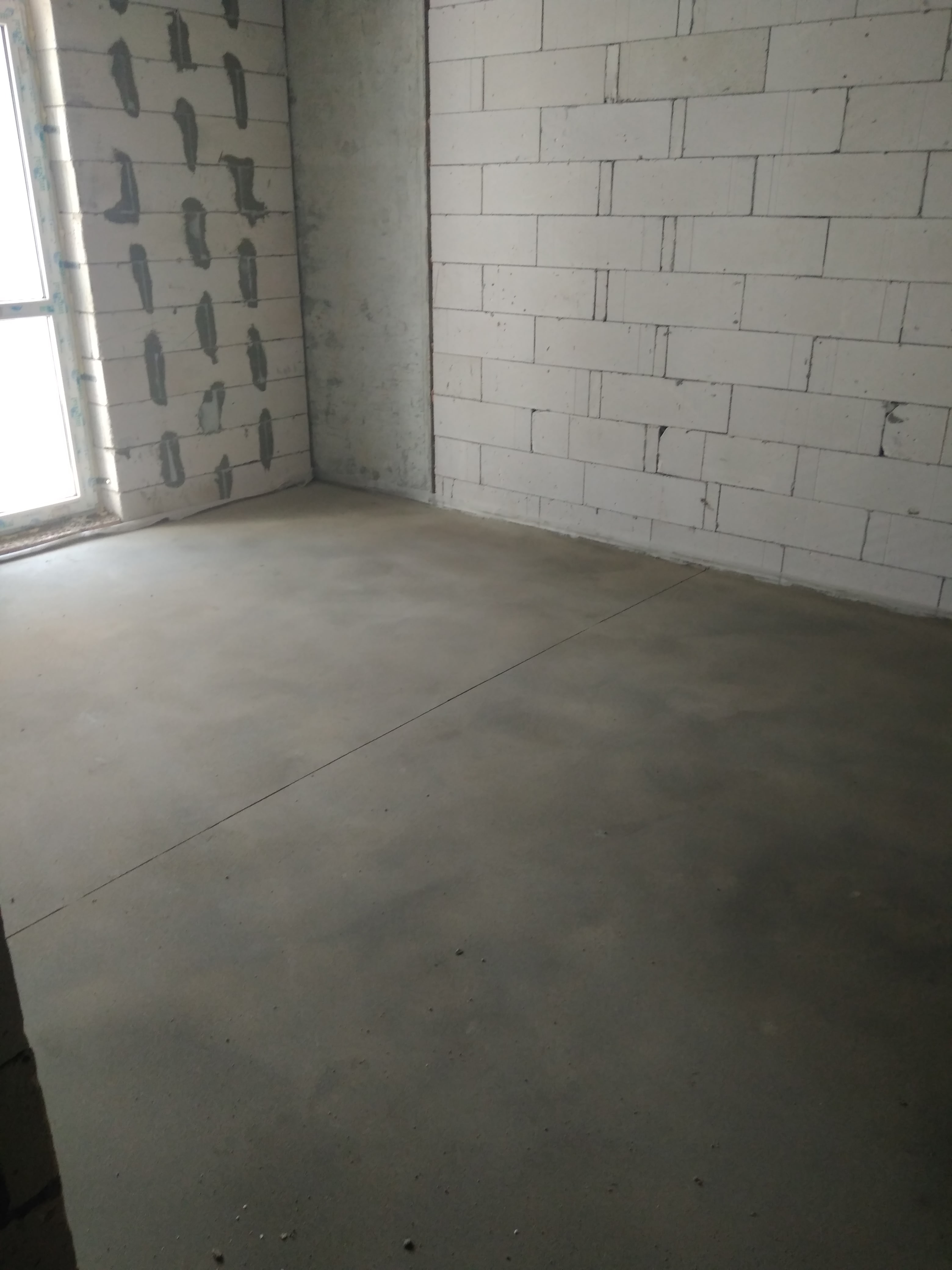

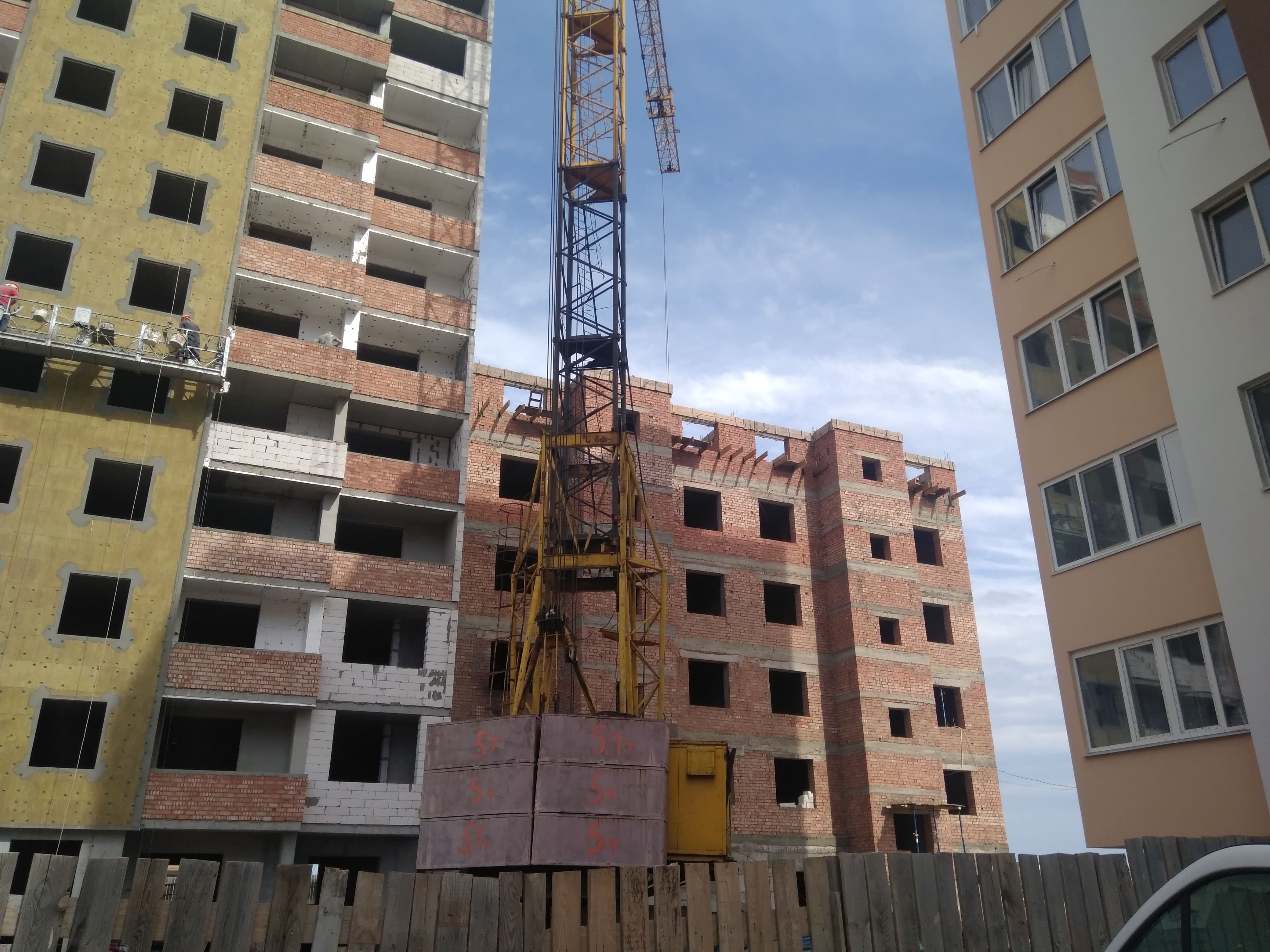

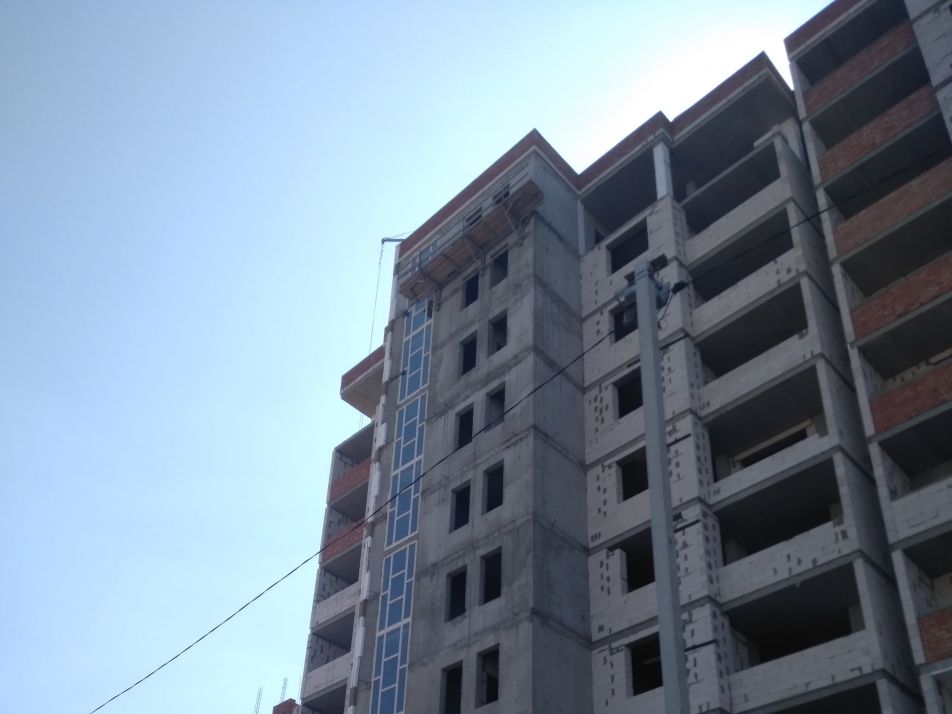

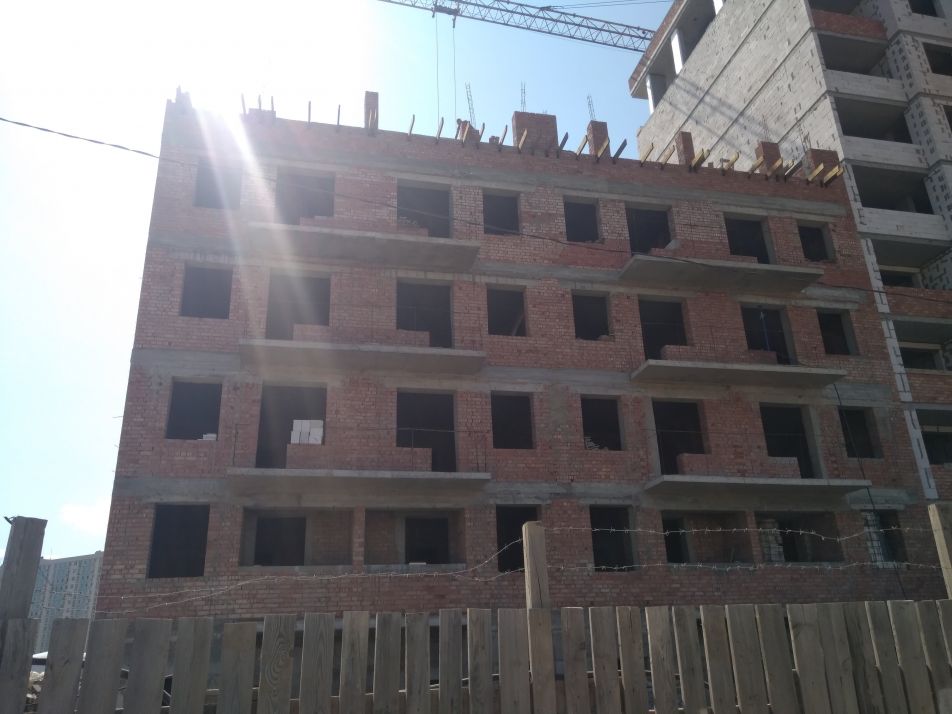

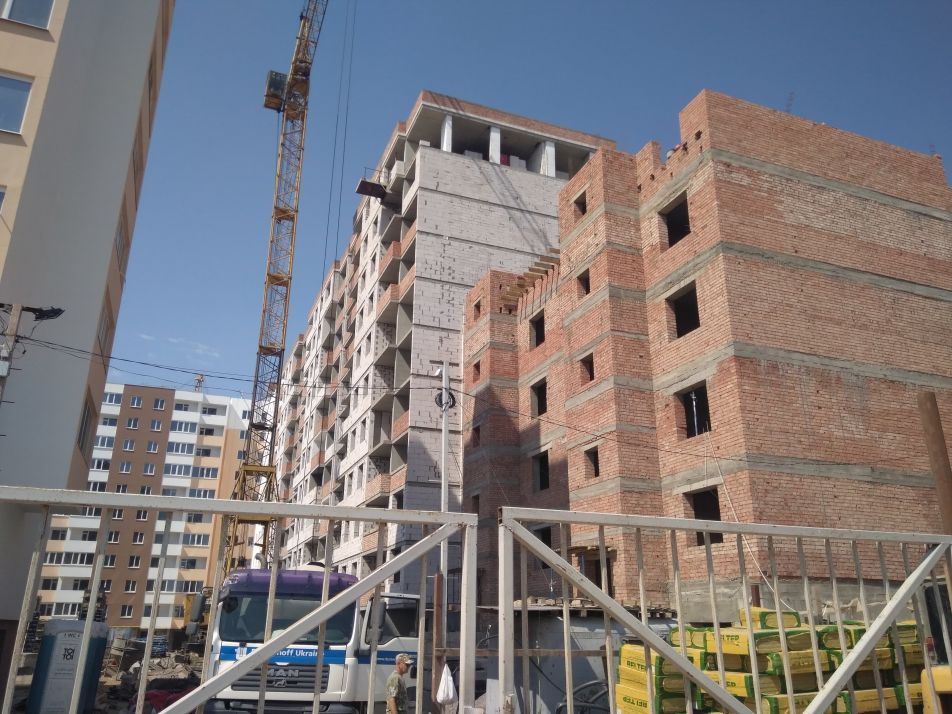

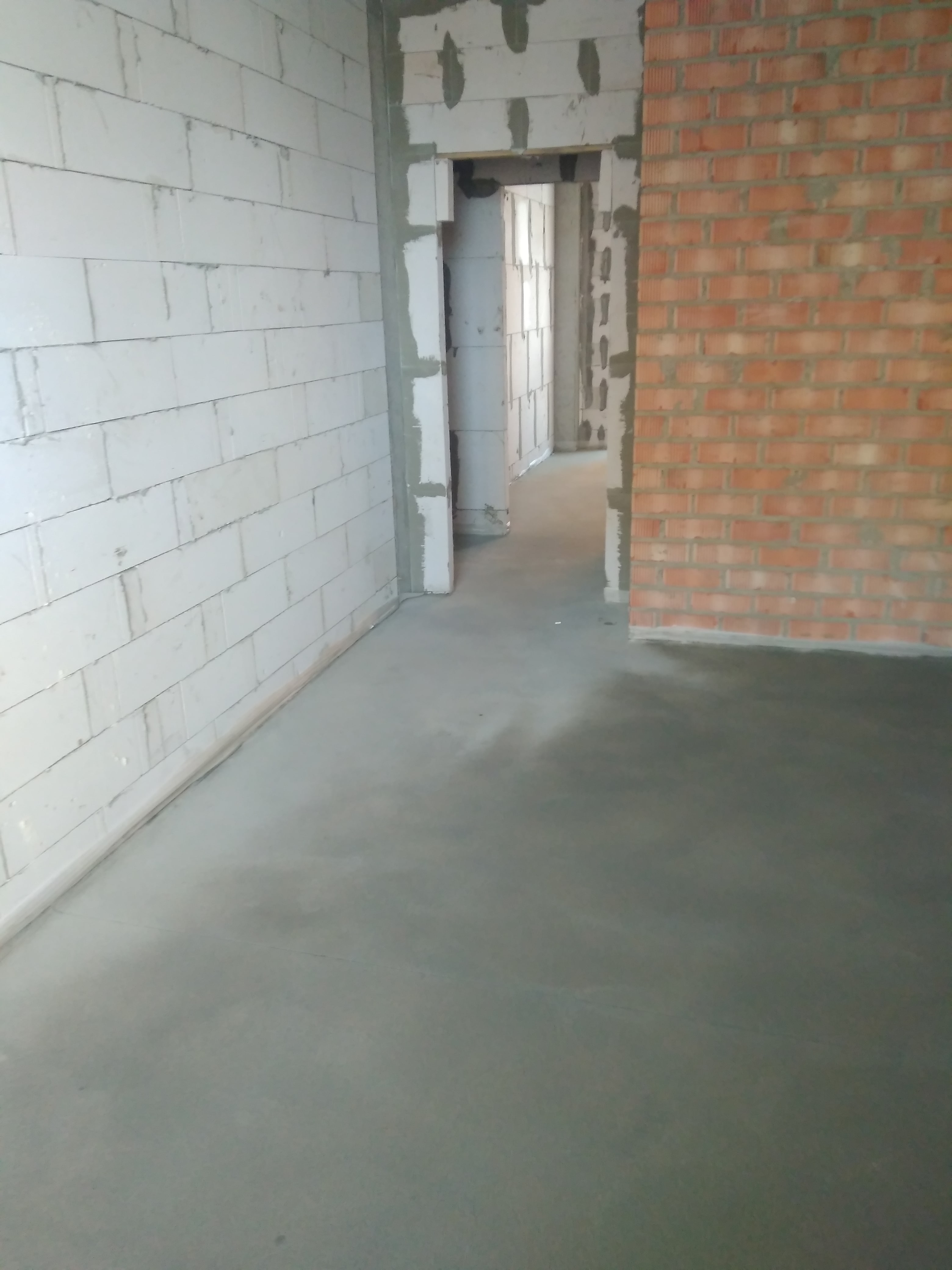

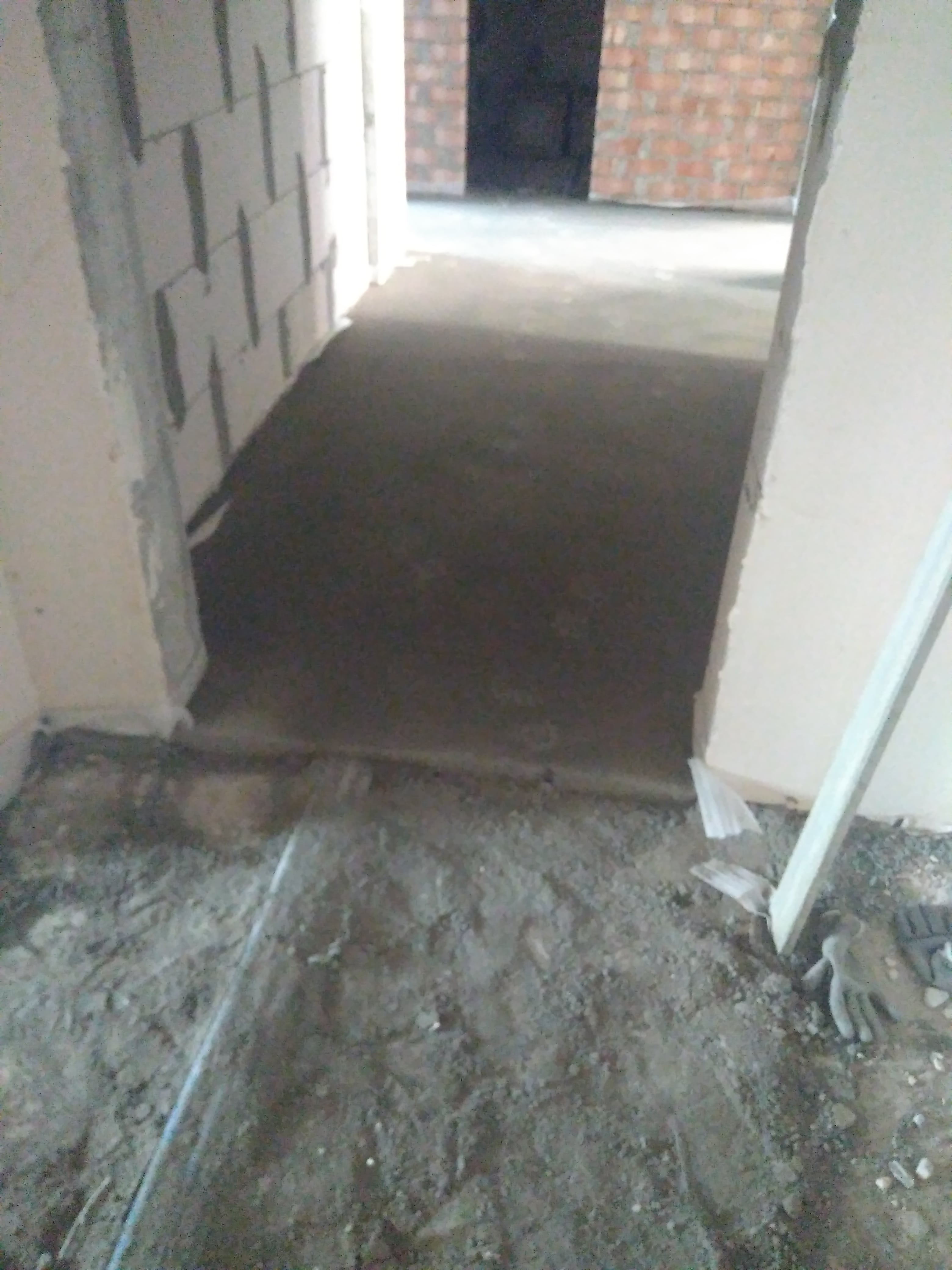

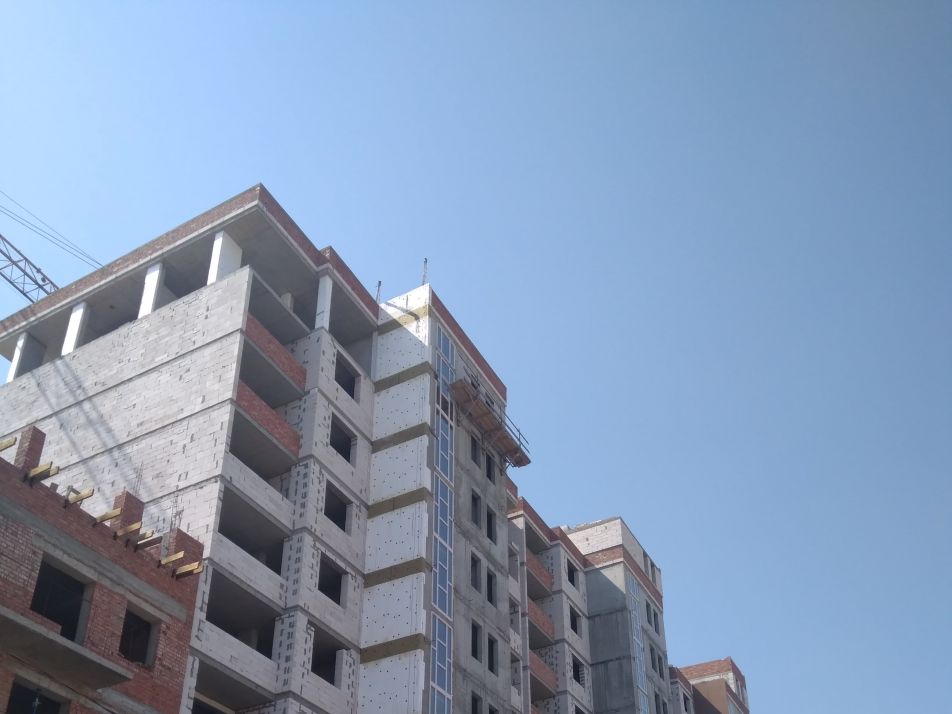

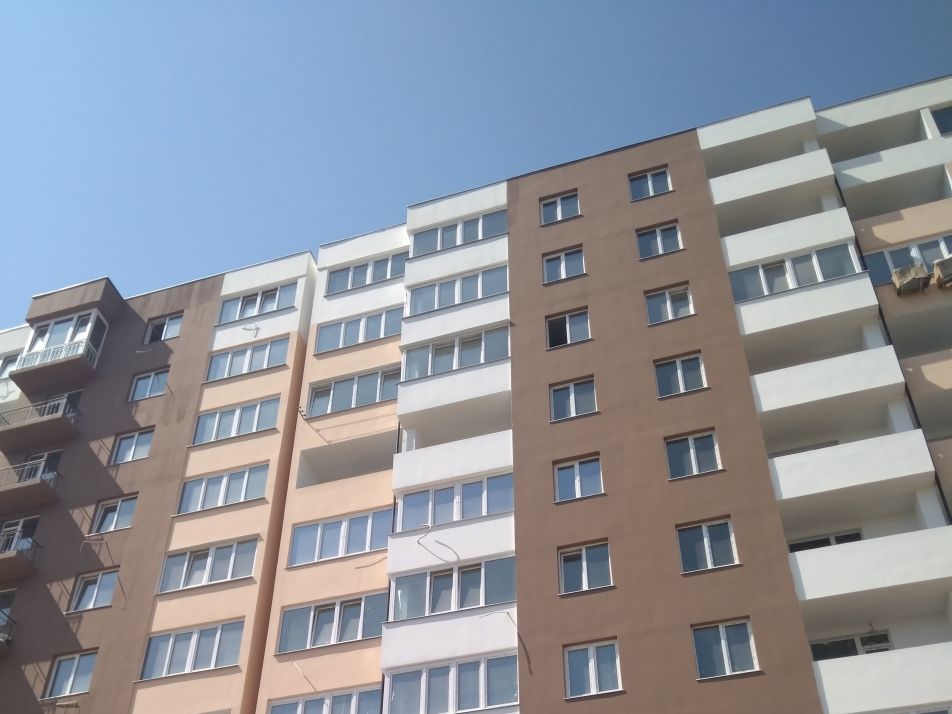

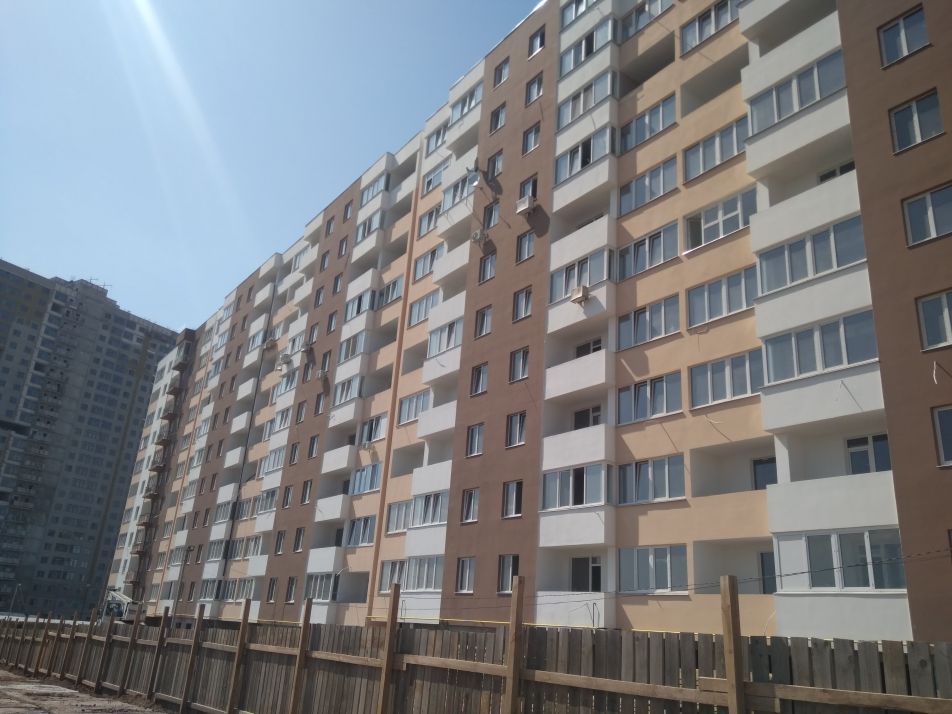

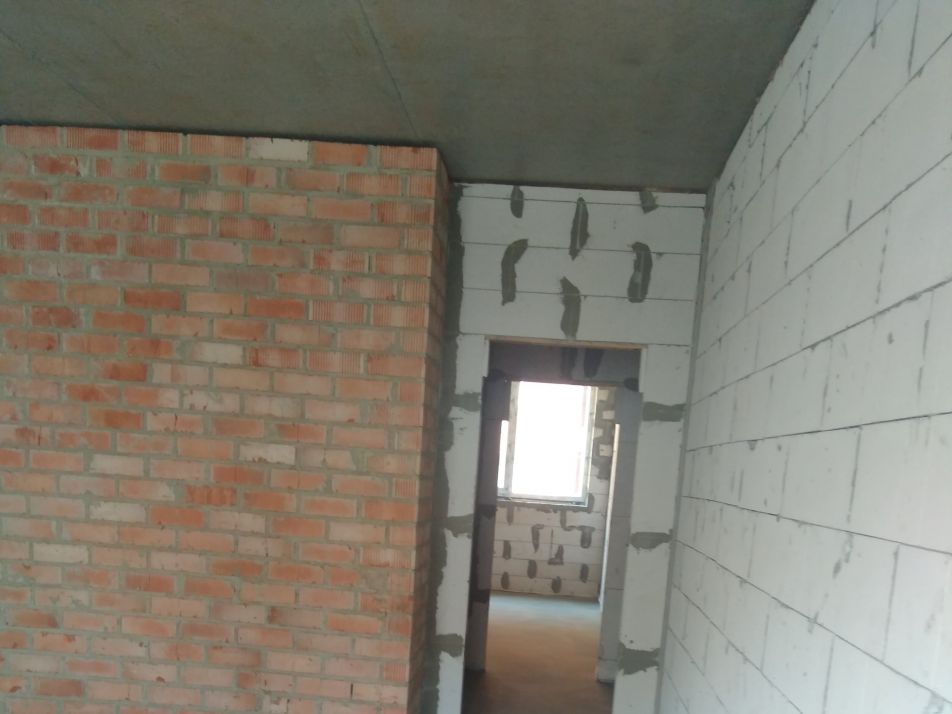

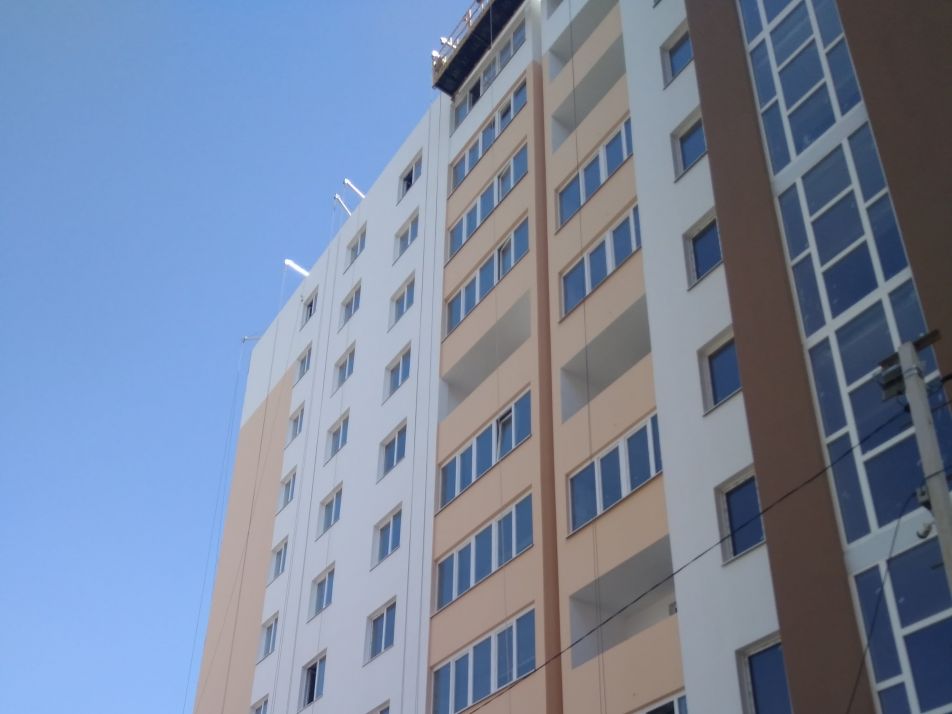

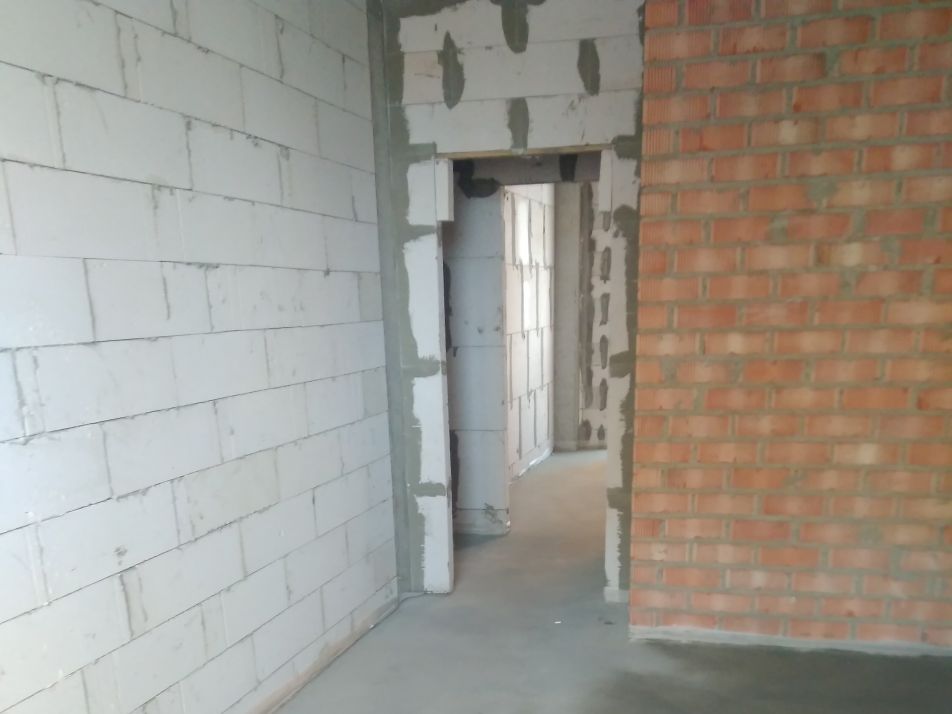

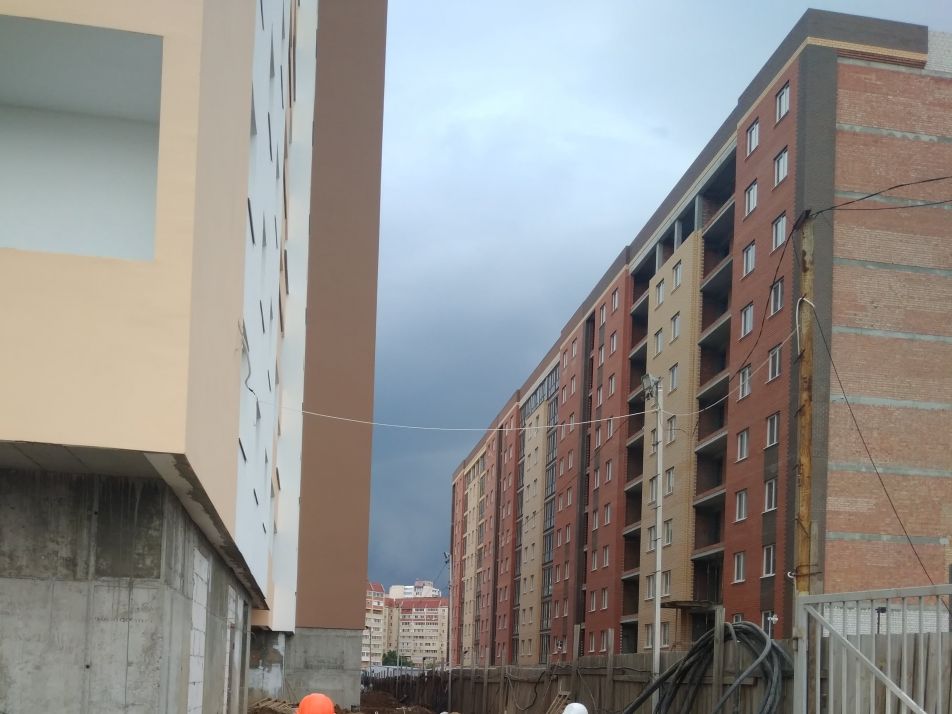

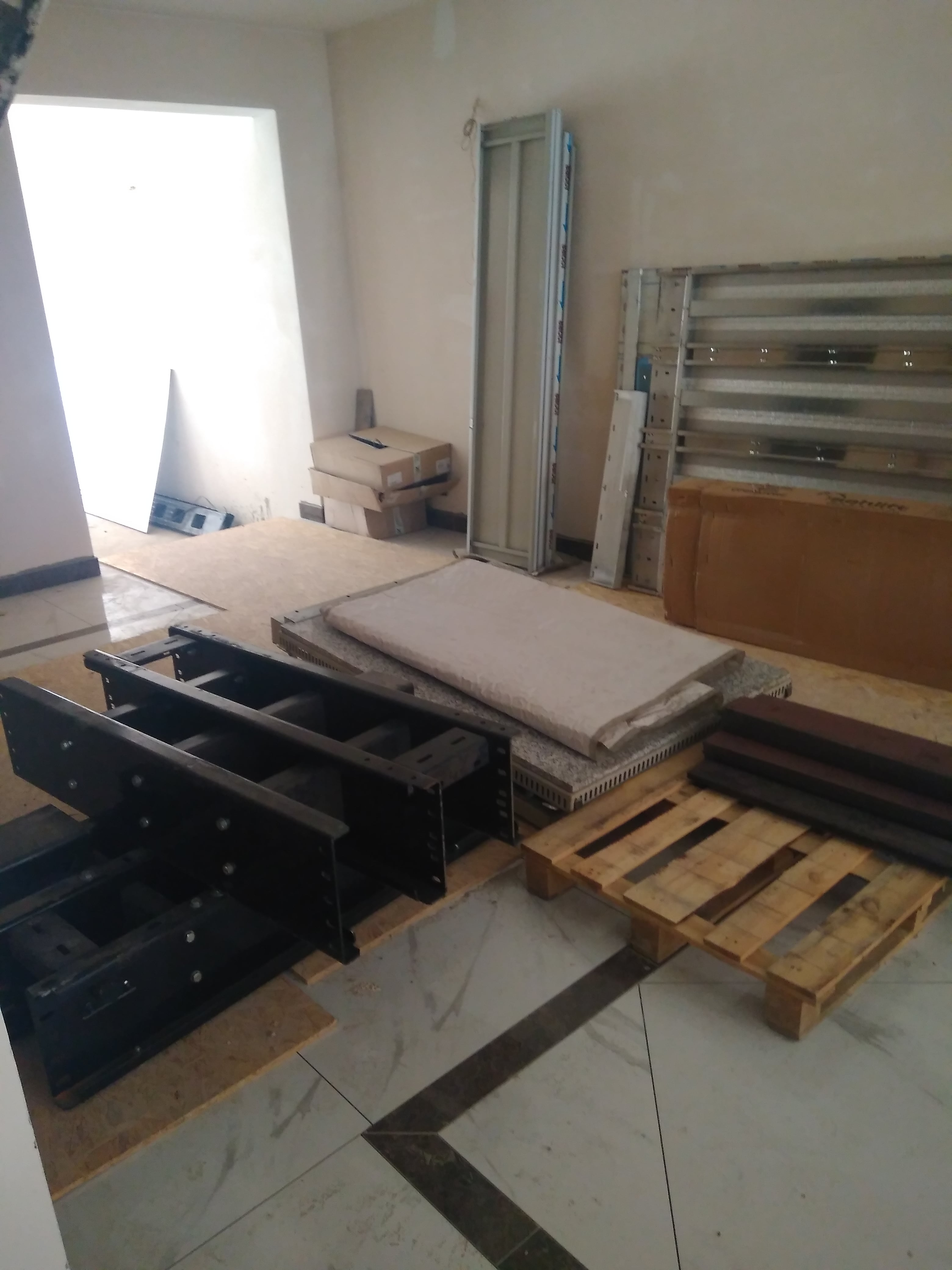

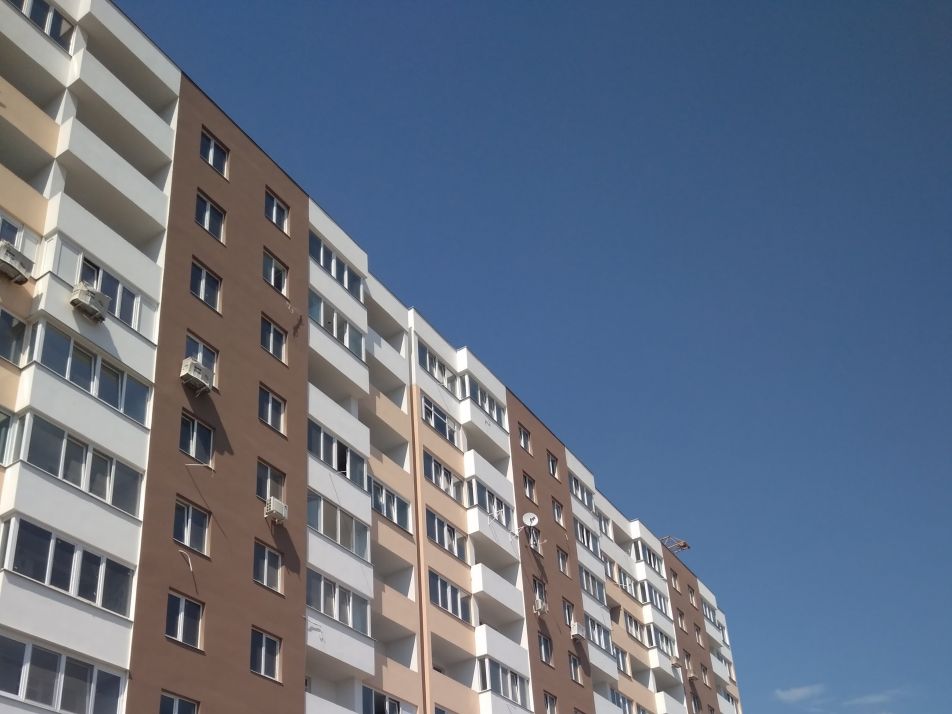

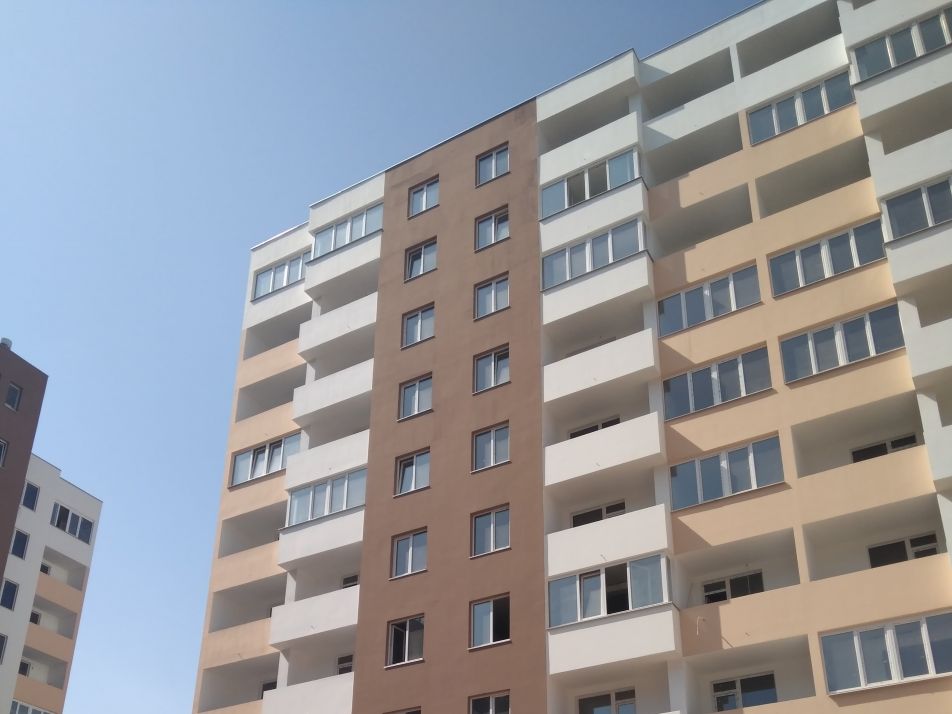

Состояние строительства на 09.08.19

Дом №2
Секция №1-4
1. Устройство пешеходной тропинки из тротуарной плитки

Дом №3
Секция №1,2
1. Устройство керамических полов в холлах
2. Монтаж оборудования в топочных
3. Монтаж лифтового оборудования
4. Отделка цокольного этажа(утепление, штукатурка, покраска)

Секция №3,4
1. Монтаж канализации трубопроводов
2. Устройство полов из керамической плитки в коридорах и холле
3. Фактурная штукатурка стен в коридорах и лестничных клетках
4. Электромонтажные работы в подъездах и топочных

Секция №5
1. Устройство мягкой кровли из битумной мастики и еврорубероидом
2. Монтаж труб (Отопление, водопровод и канализация)
3. Устройство стяжки из полусухой пешано-цементной смеси
4. Электромонтажные работы
5. Штукатурка стен коридоров и лестничных маршей

Дом №4
Секция №1,2
1. Остекление оконных проёмов
2. Отделка фасада (Утепление, штукатурка, покраска)
3. Штукатурка стен коридоров и лестничных клеток
4. Устройство стяжек с утеплением керамзитом кровли в топочных

Секция №3

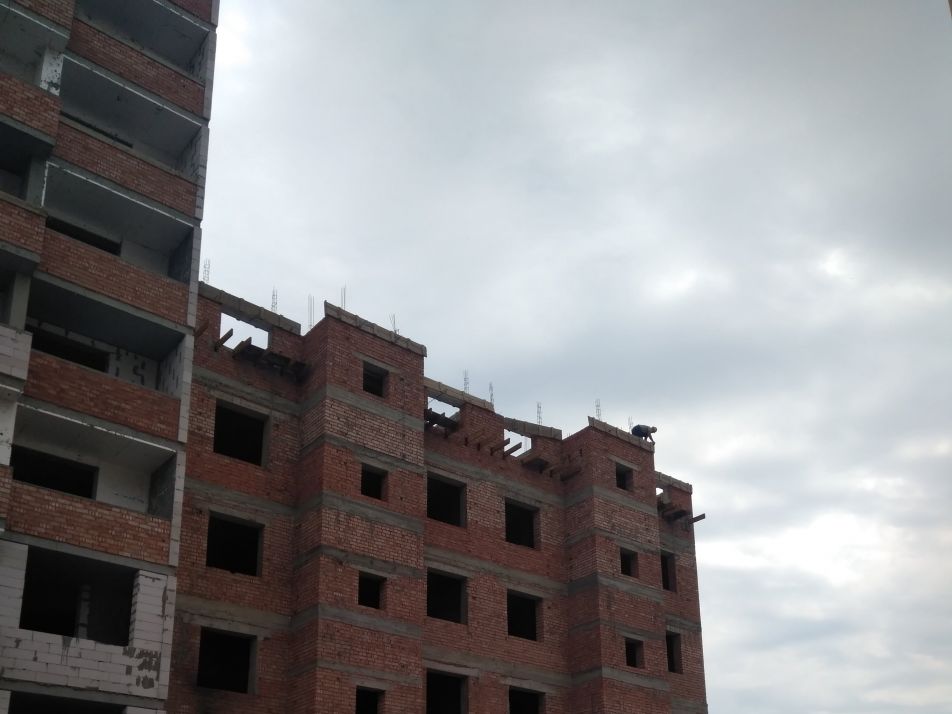

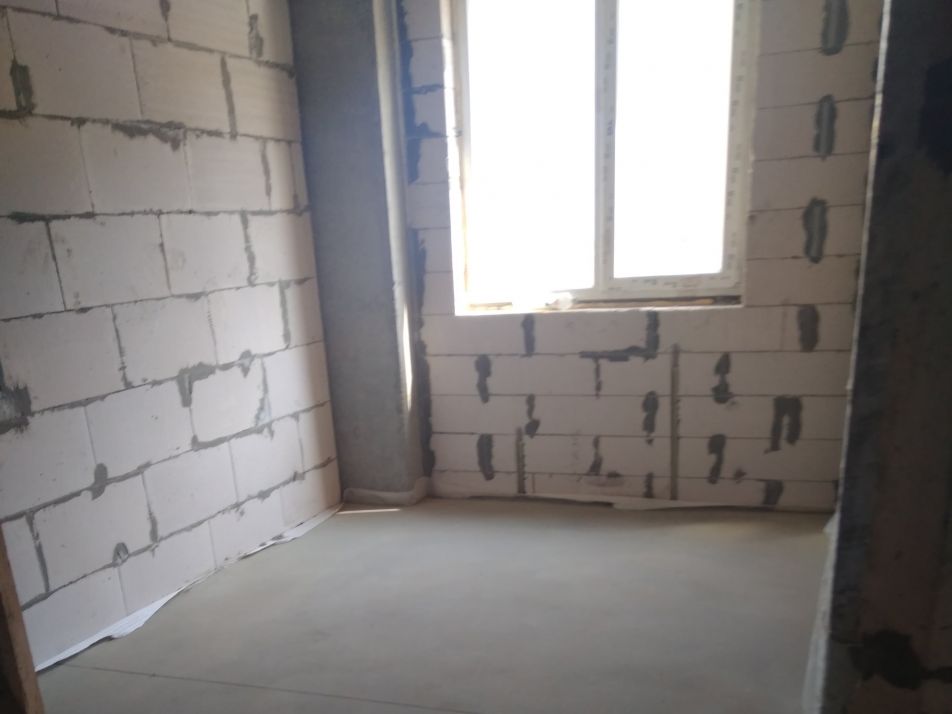

1. Кладка стен топочных из газобетона
2. Отделка фасада(Утепление, штукатурка, покраска)
3. Монтаж канализационных труб в цокольном этажах
4. Монтаж вентиляционных трубопроводов из оцинкованной стали

Секция №4,5
1. Кладка перегородок из полуторного кирпича
2. Устройство опалубки для монолитного ж/б пояса

Наружные работы

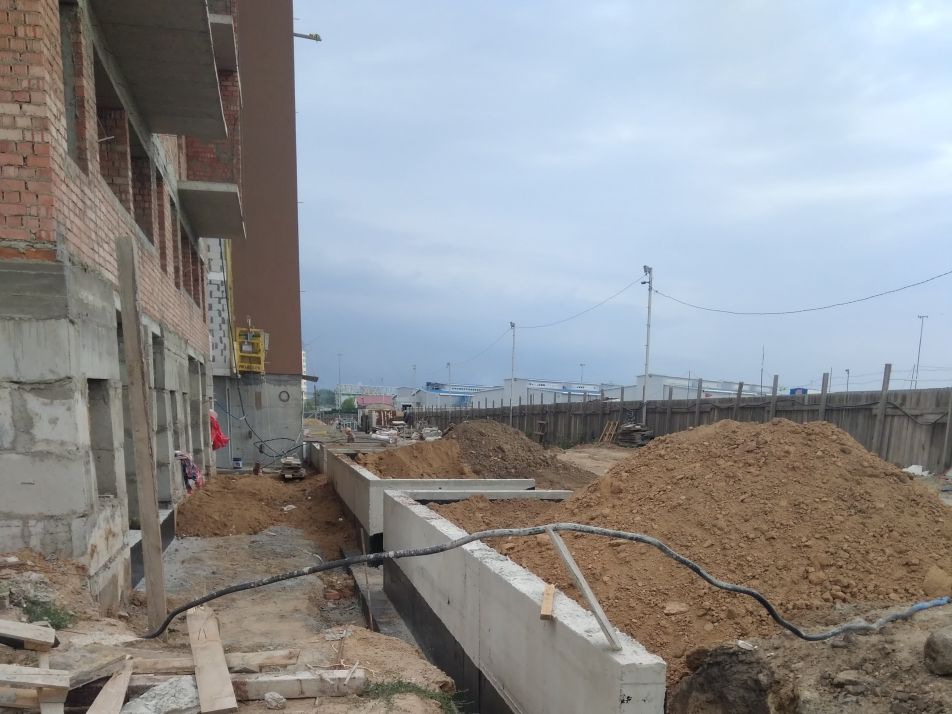

1. Монтаж стены из фундаментных блоков с кирпичным заполнением
2. Бетонирование отмостки и лестничных ступеней в доме №2 Секция №4,5
3. Бетонирование подпорной стены и отмостки с 1 по 8 секции
4. Обратная засыпка грунта в карманах подпорной стены
5. Устройство пешеходной дорожки из тротуарного камня с 1 по 5 секцию Дома №3

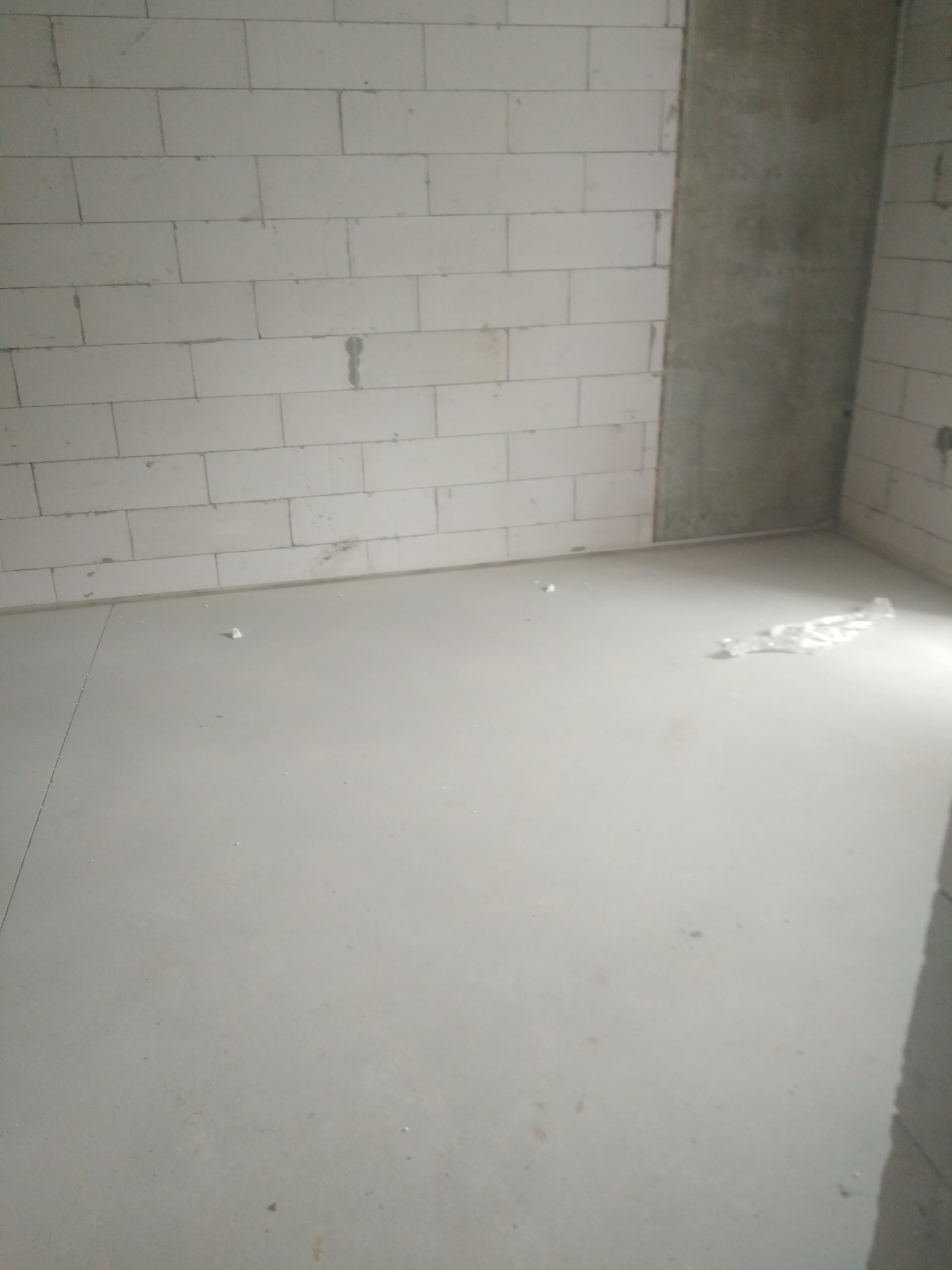

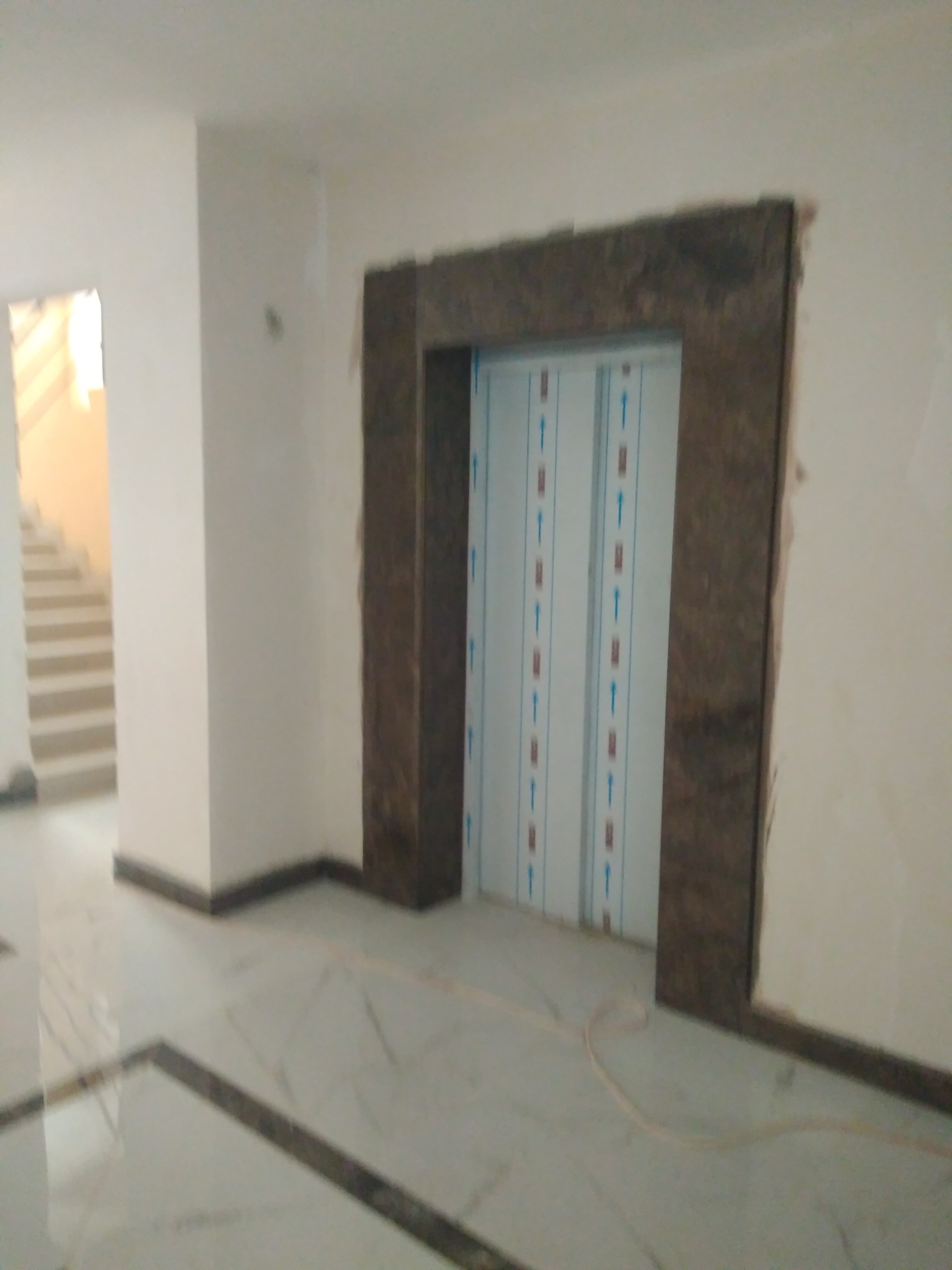

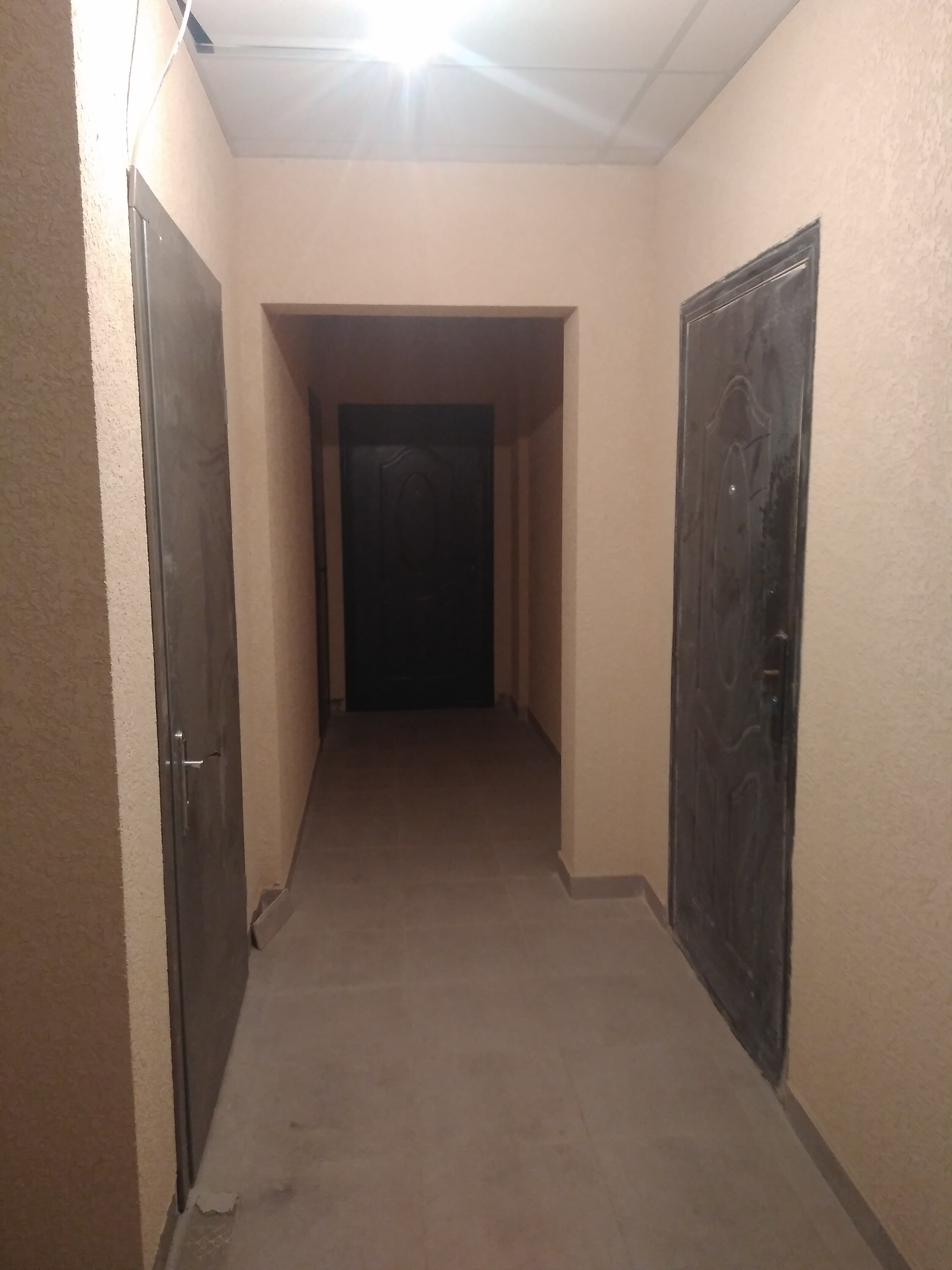

Выдача ключей Дом №3

Уважаемые инвестора ЖК EcoSolaris!

В рамках сдачи третьего дома, мы начинаем выдачу ключей.
Порядок действий следующий:
1) Получить справку-допуск для приема-передачи квартиры в Отделе оформления документов
068 726 55 05 Артем Артурович.
2) Записаться на подписание акта приема-передачи по номеру 097 541 99 78

График приёма:
1 секция (Квартиры с 1 по 40Б) - 20.08 и 21.08|
1,2 секция (Квартиры с 1 по 80) - 27.08 и 28.08

Время записи открыто с 10:00 до 16:30
3) Подписать договор с управляющей компанией на эксплуатацию
Если у вас возникли вопросы обращайтесь по номеру 097 541 99 78

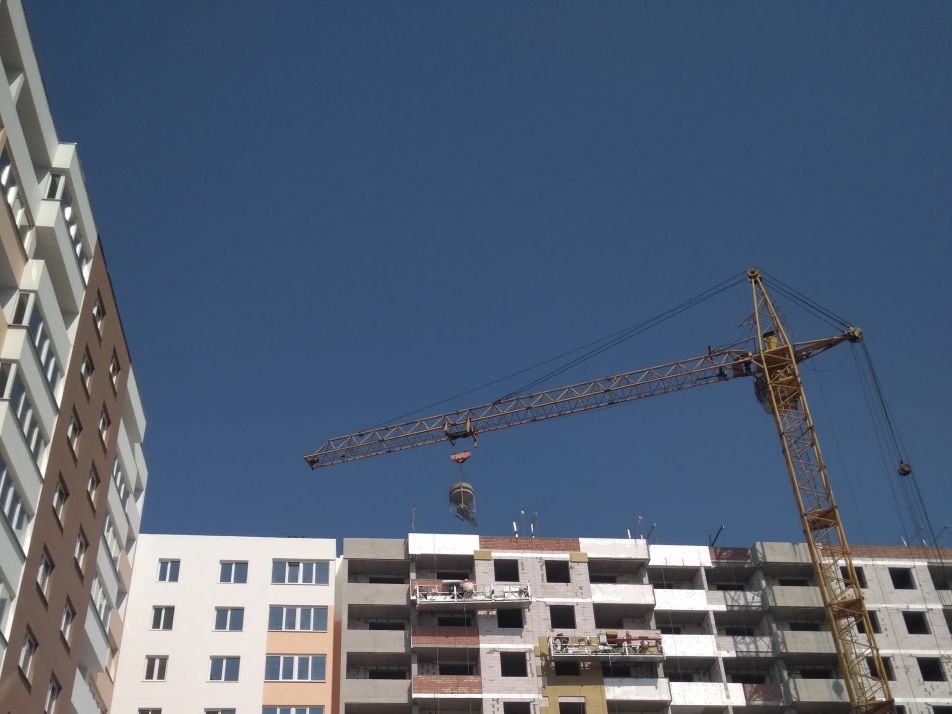

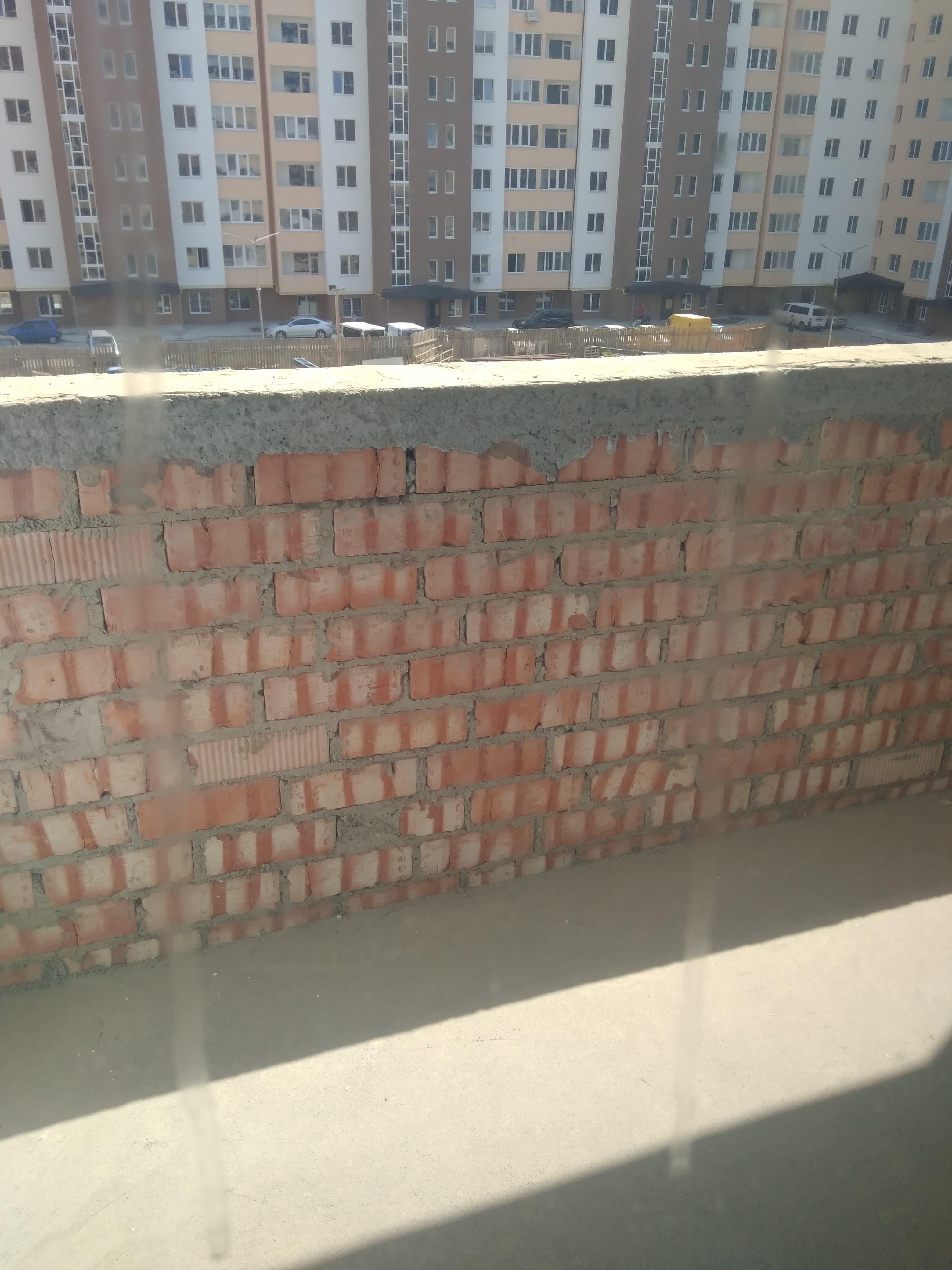

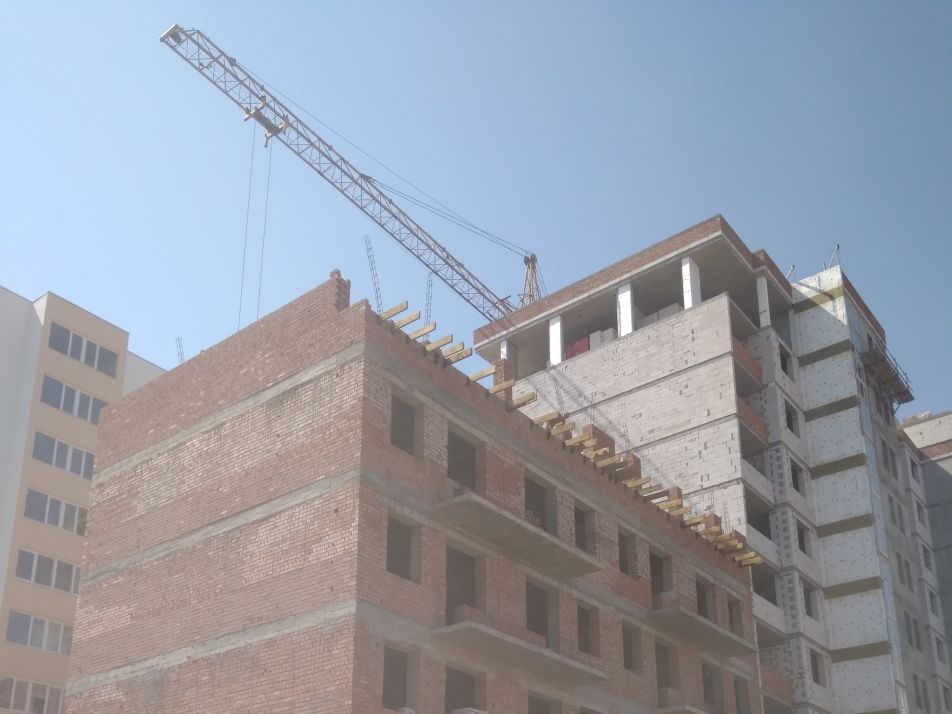

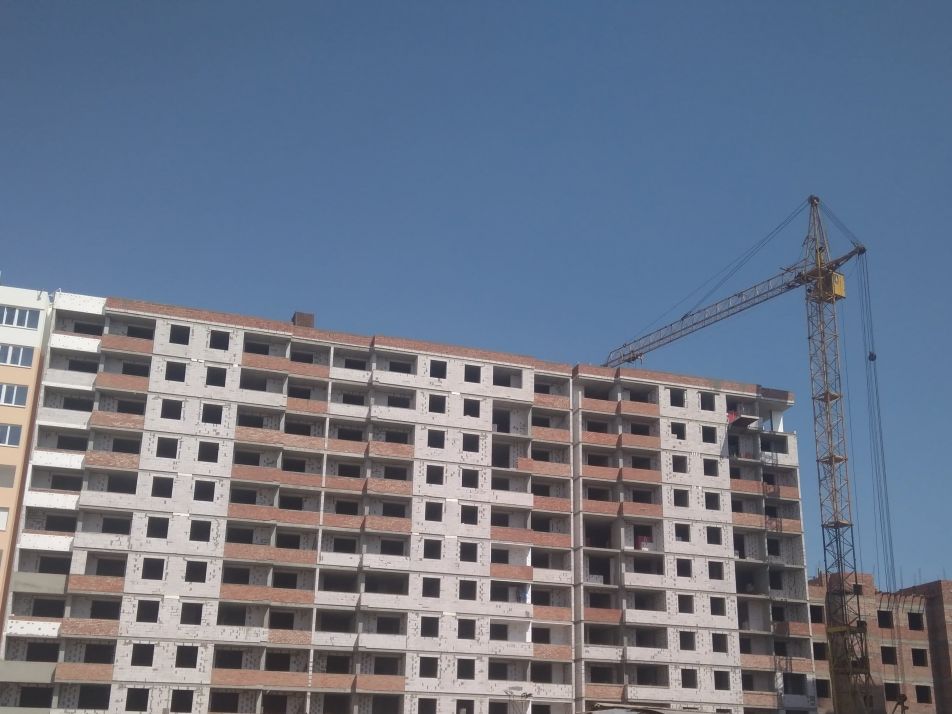

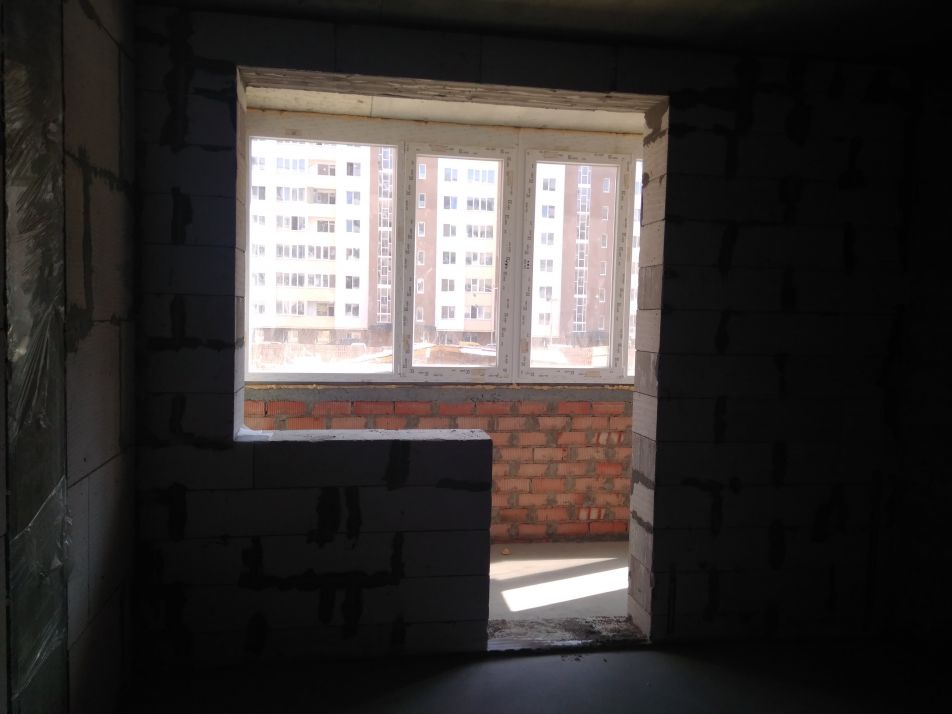

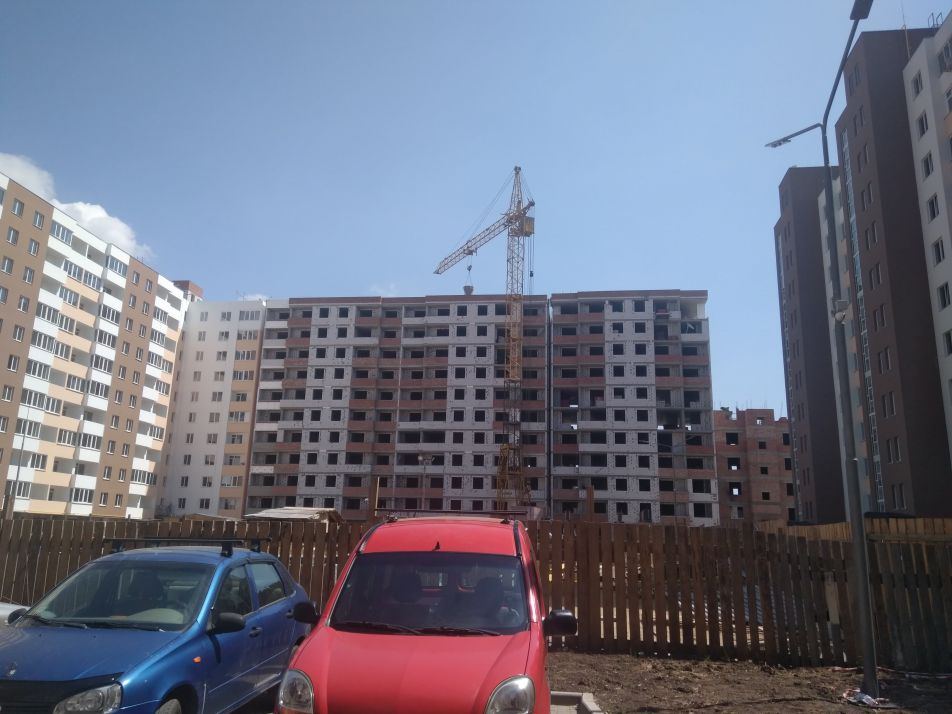

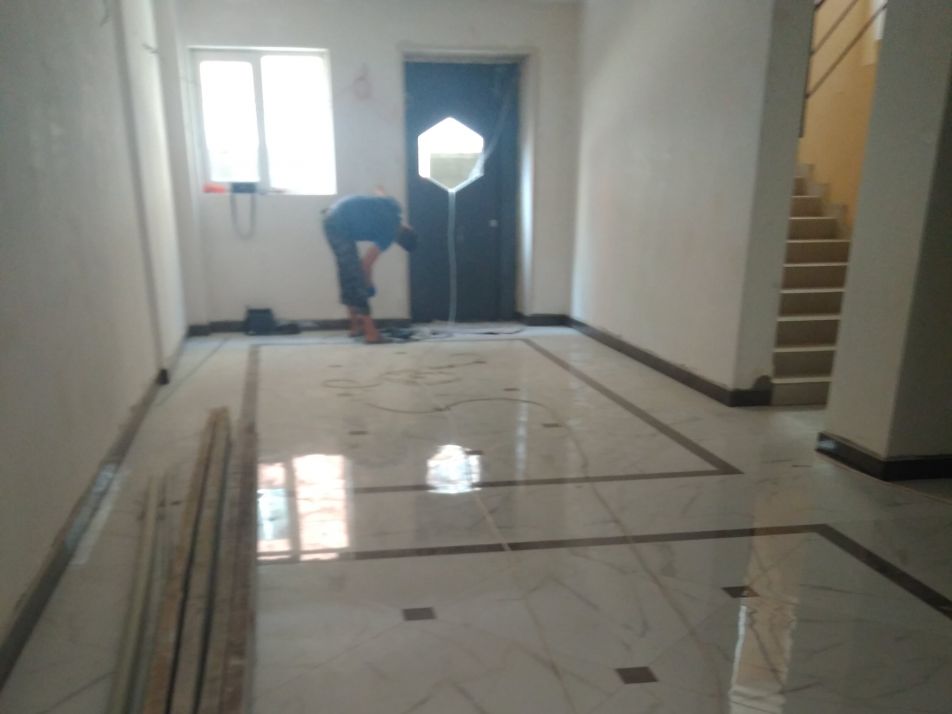

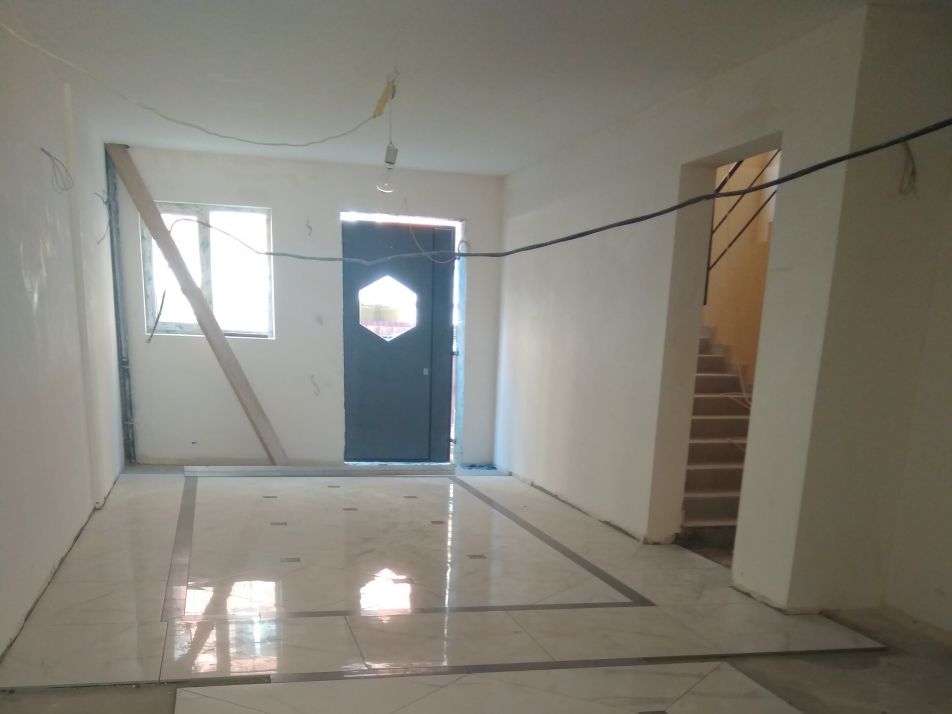

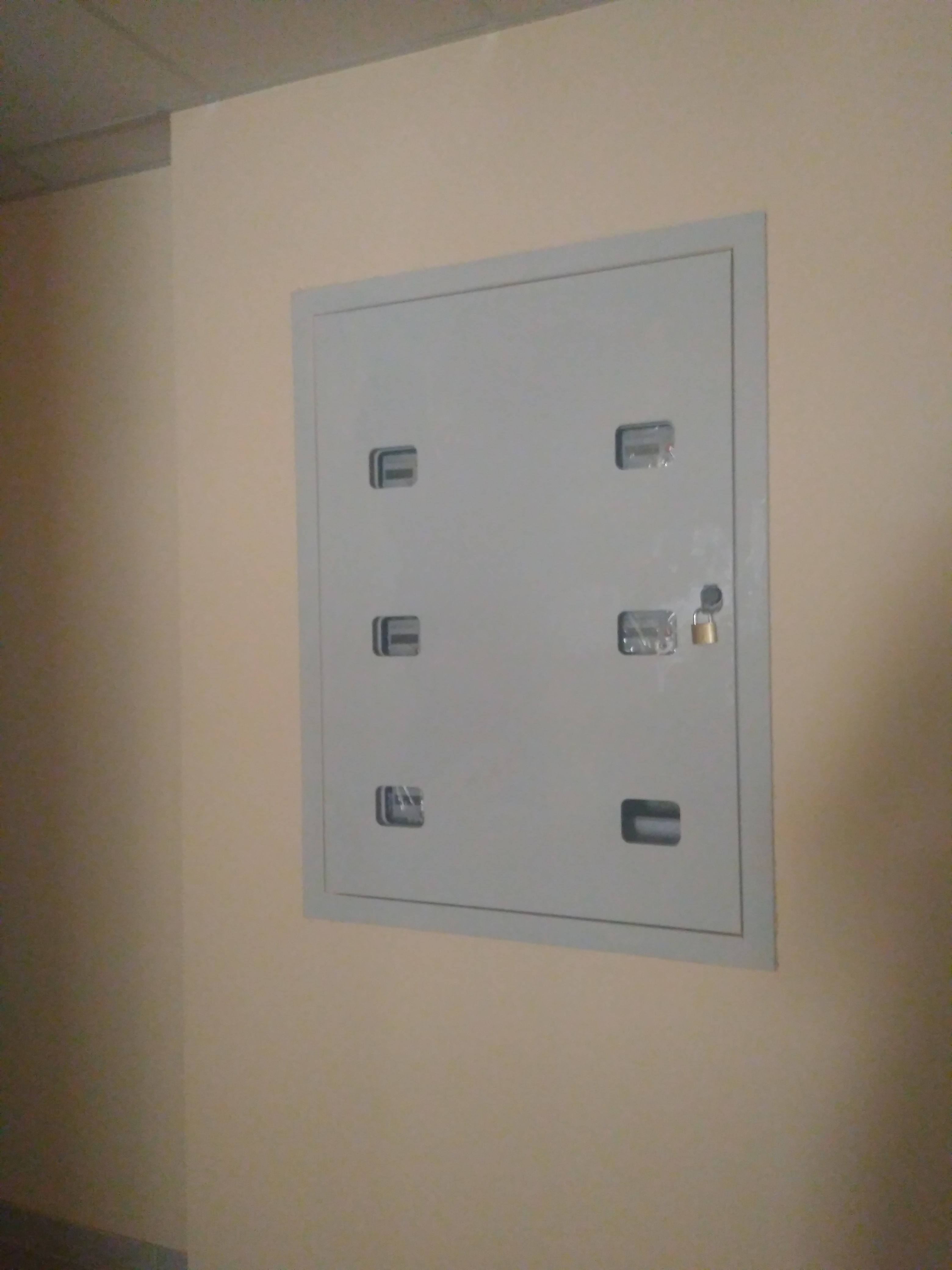

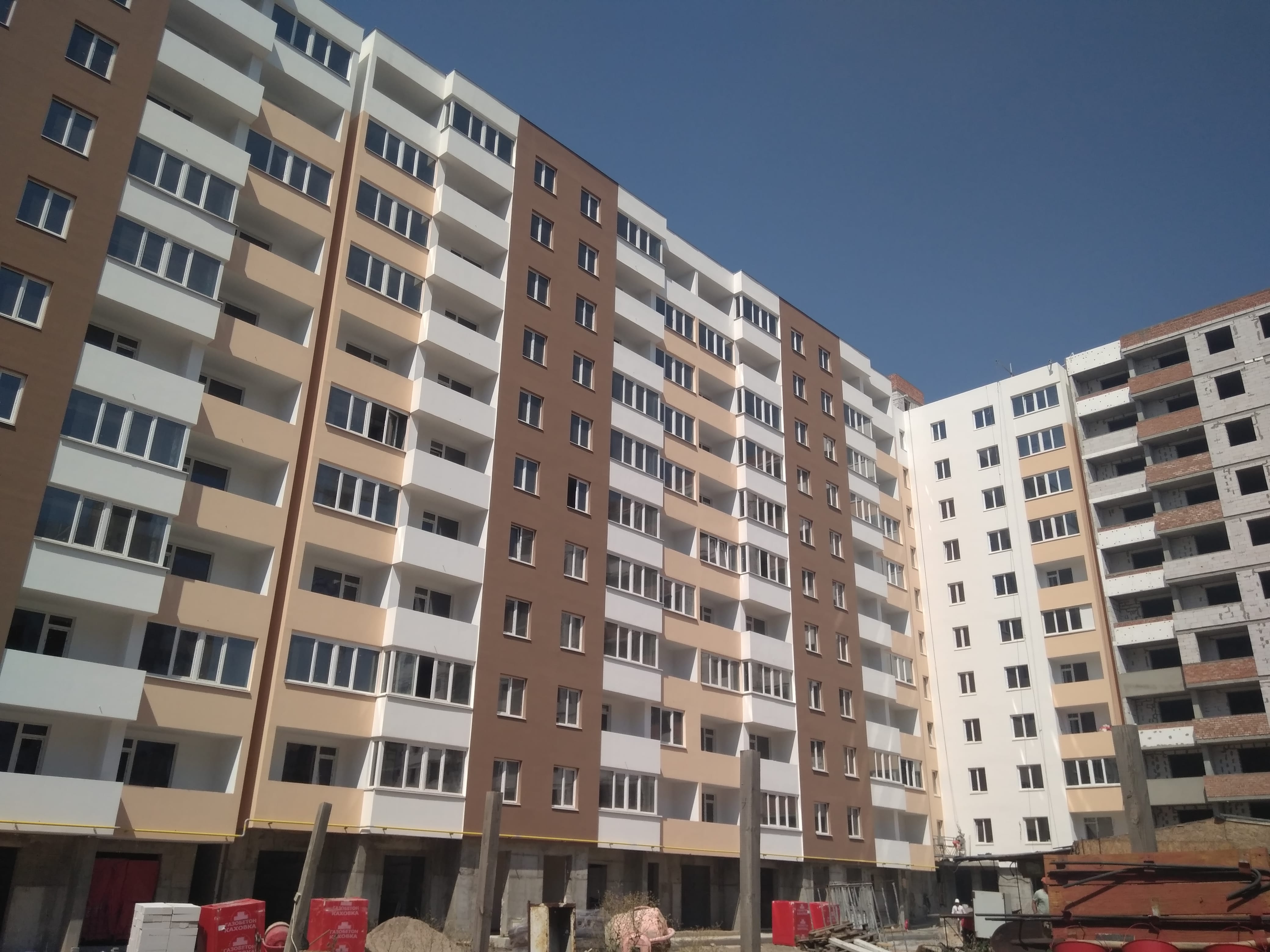

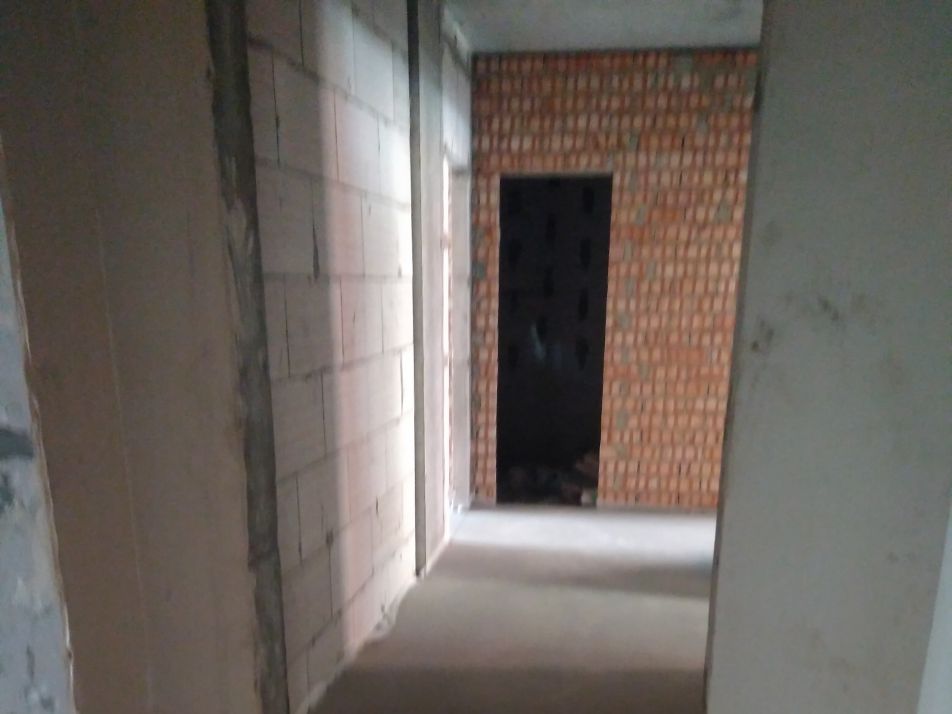

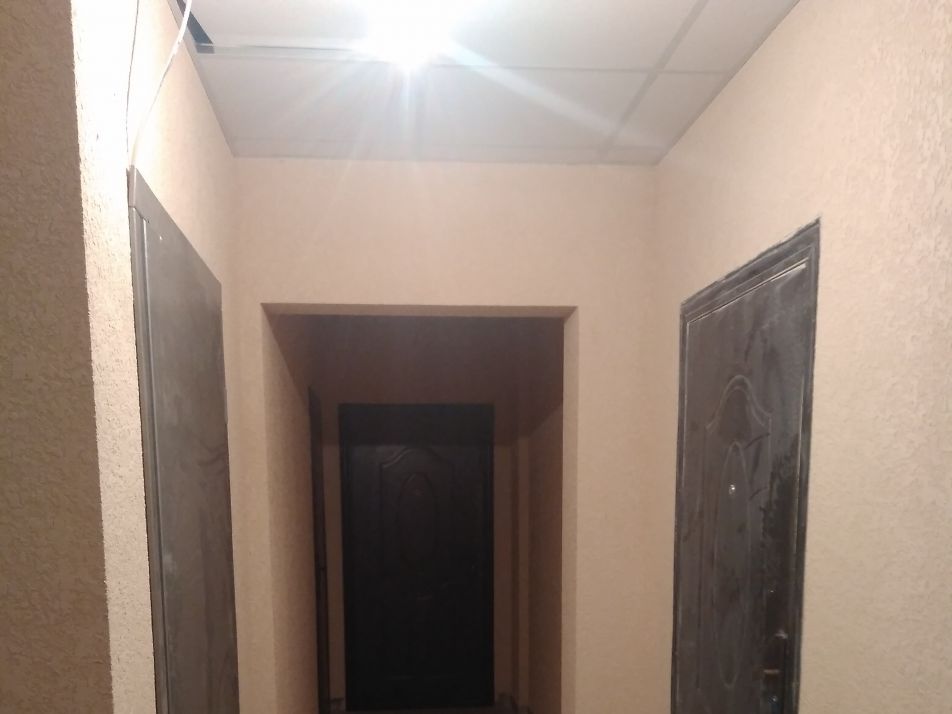

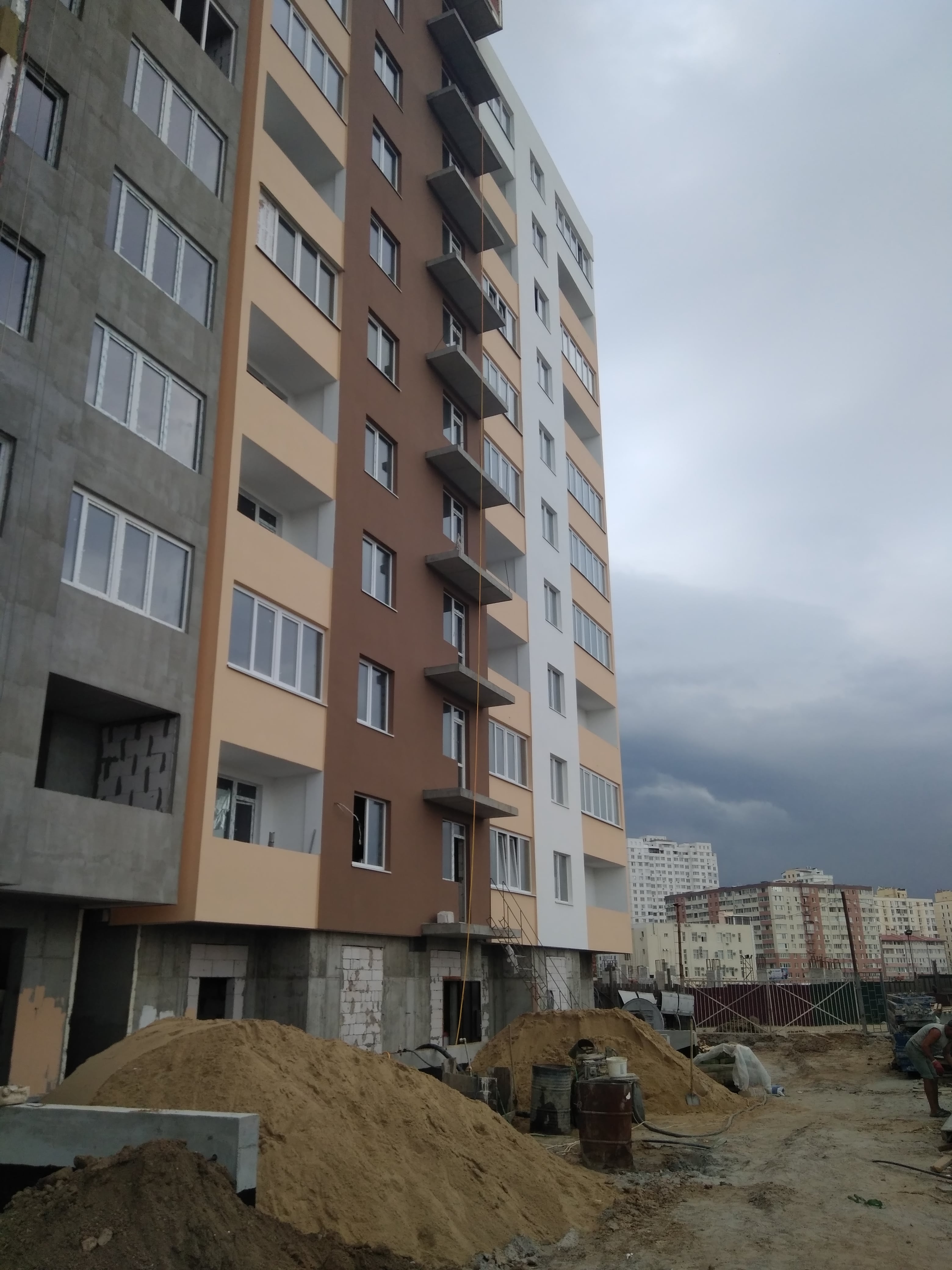

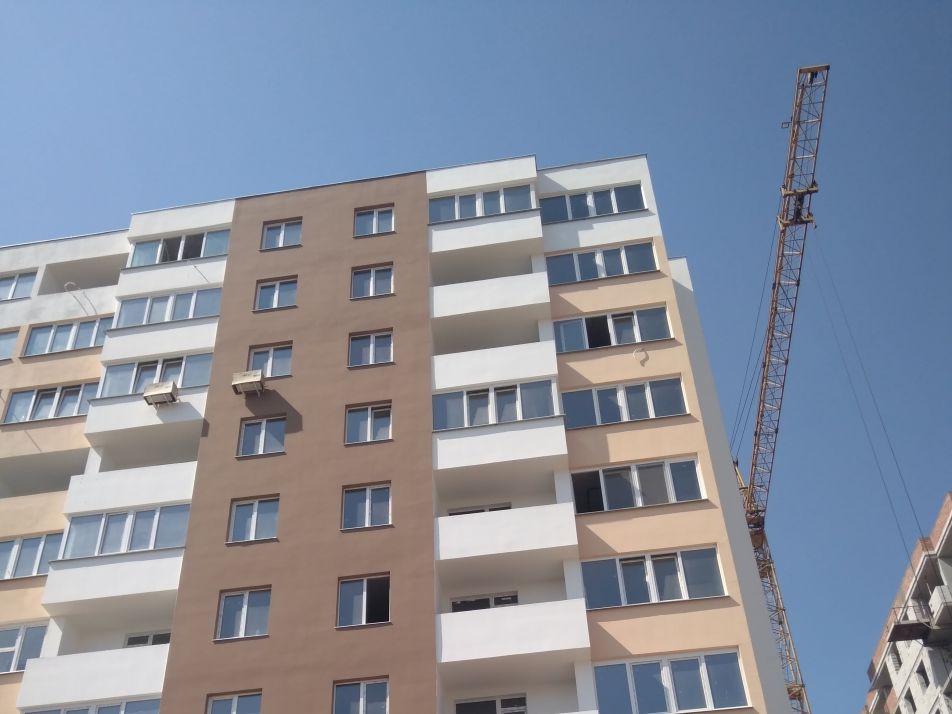

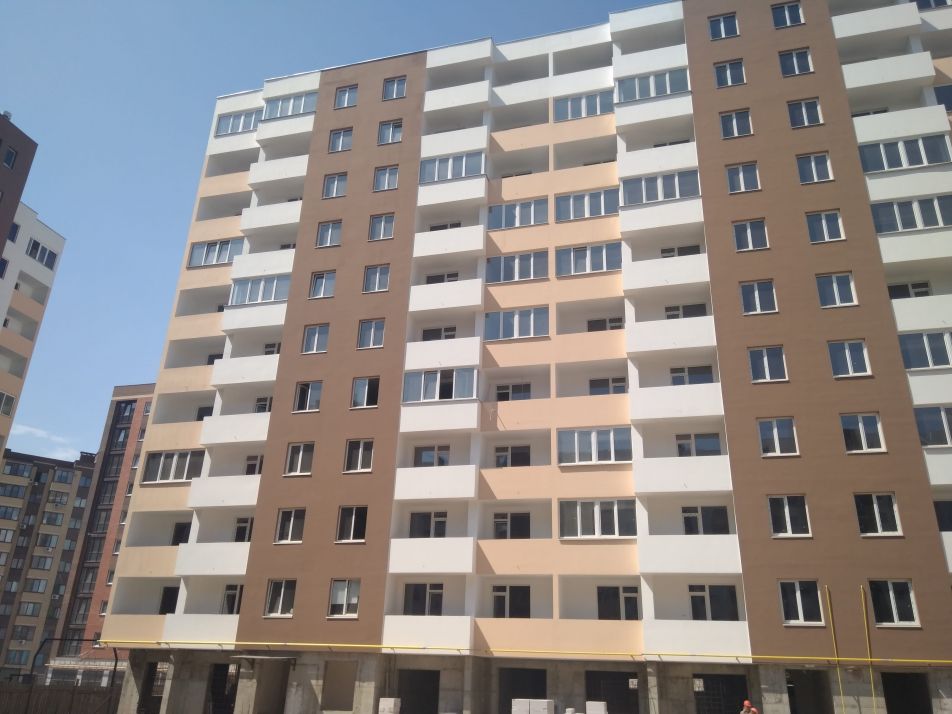

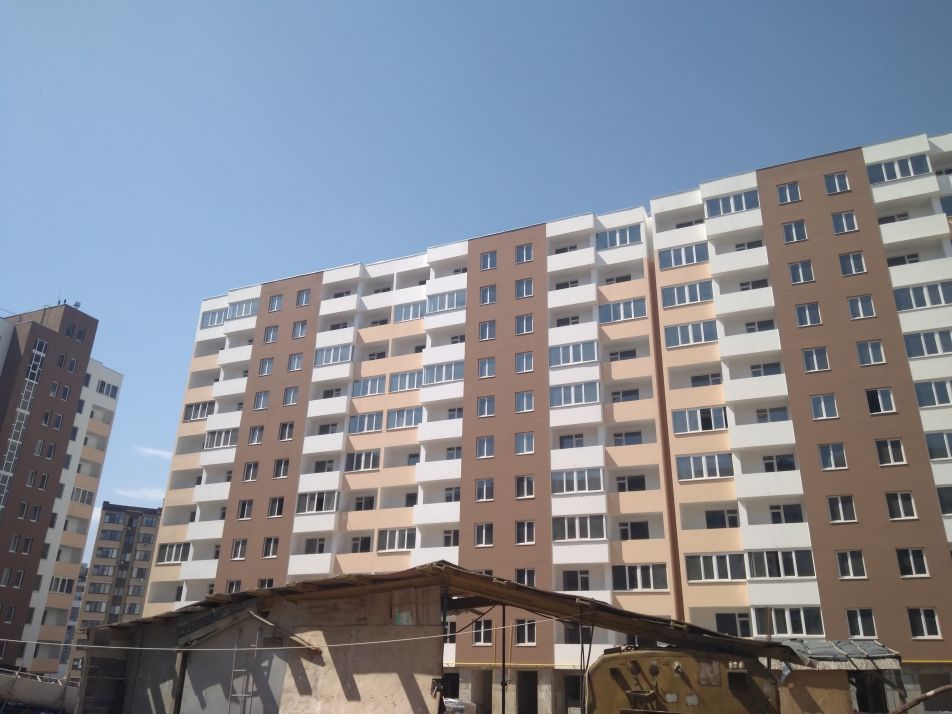

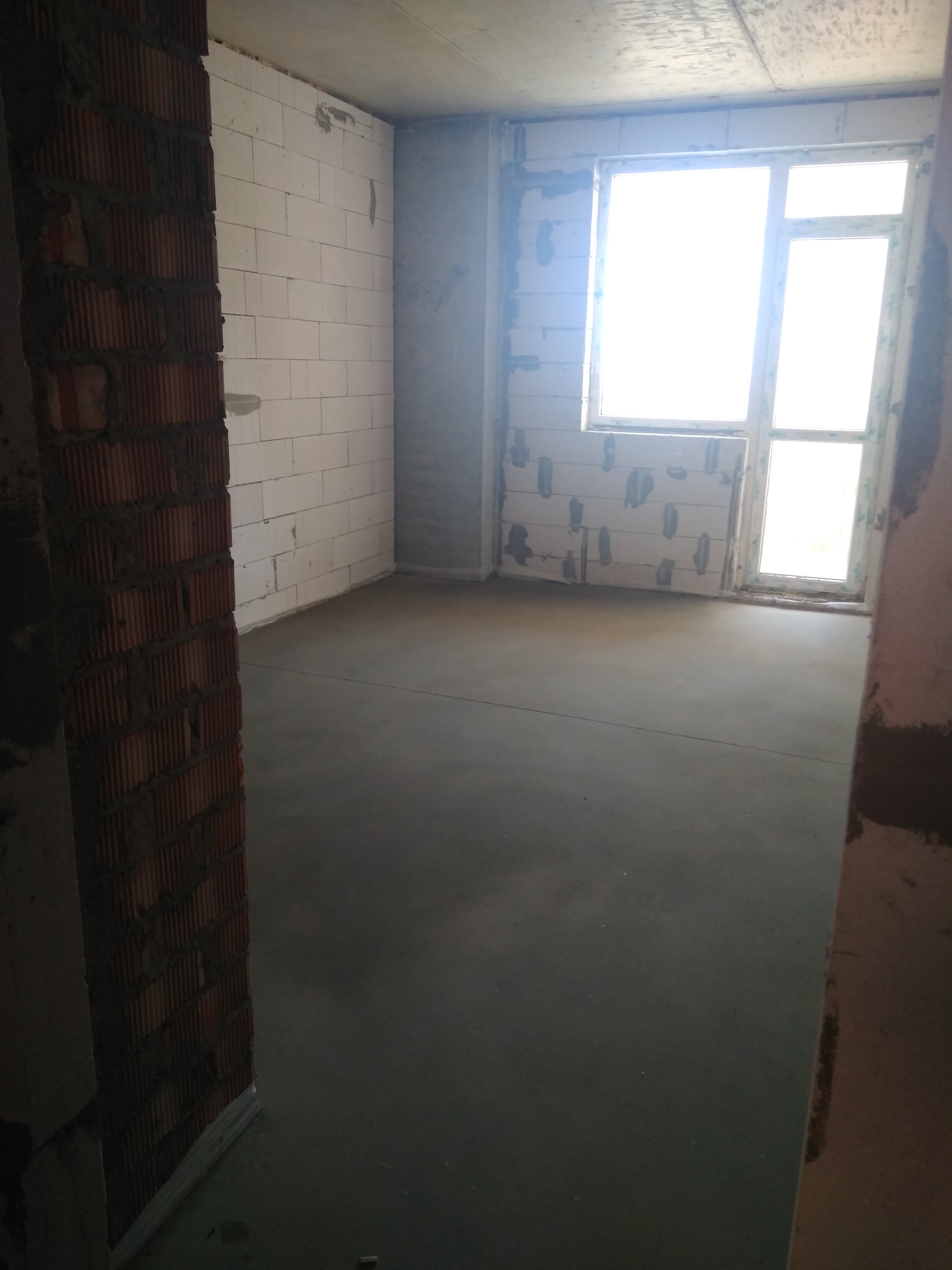

Состояние строительства на 02.08.19

Дом №1-2
Секция №1 - 9

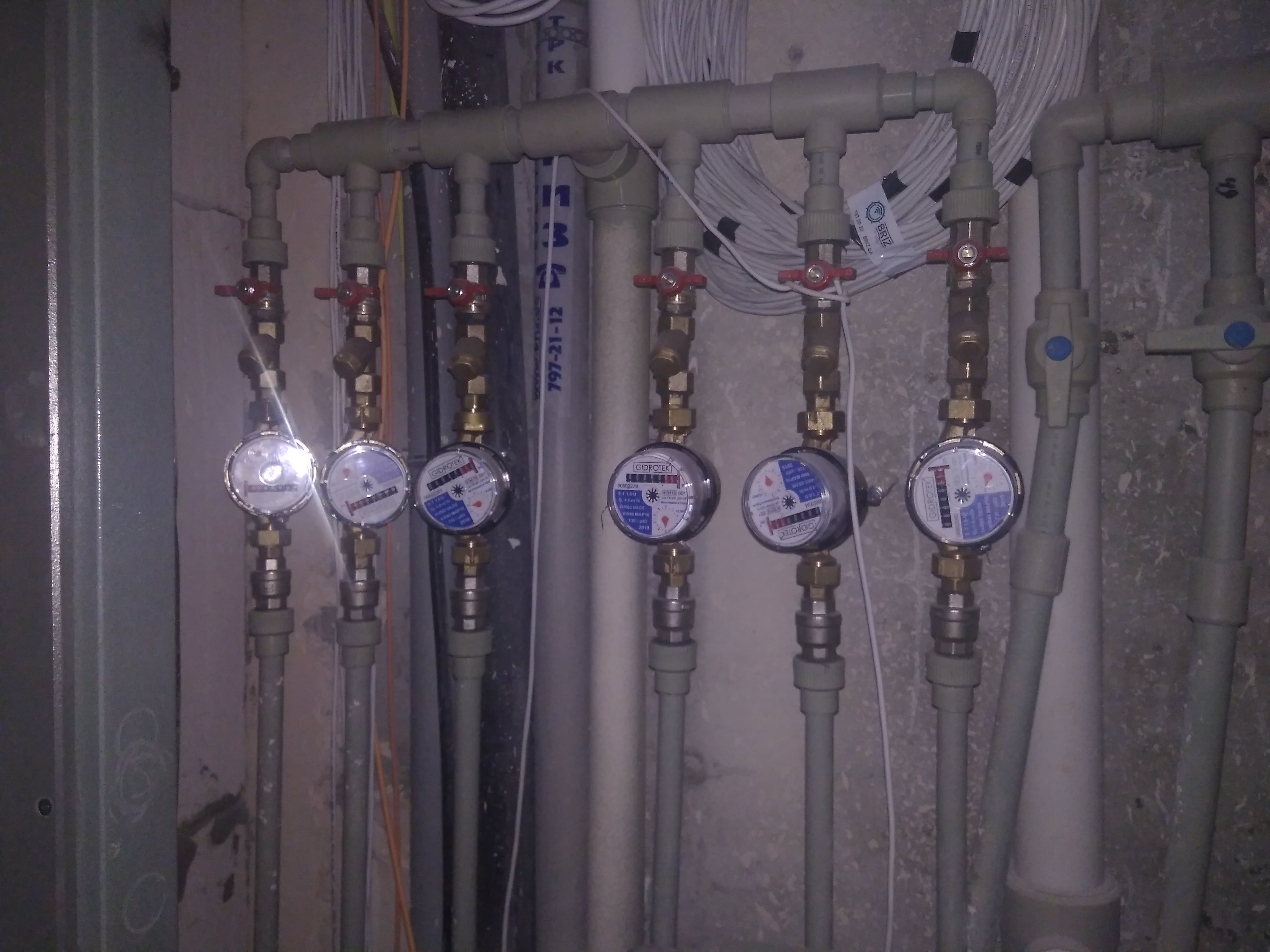

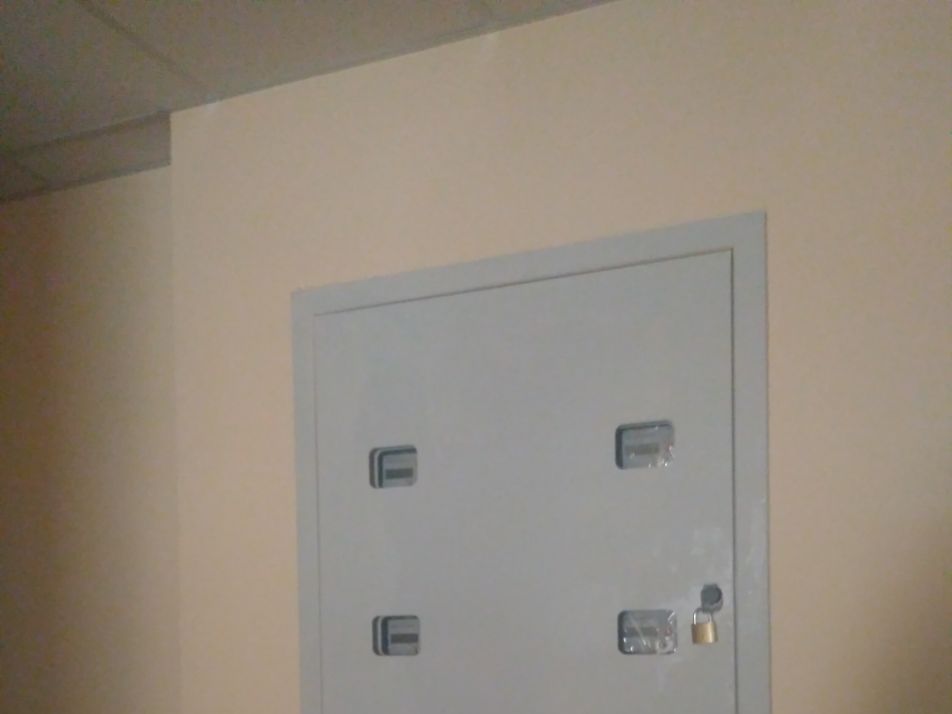

1. Установка тепловых и газовых счетчиков

Дом №3
Секция №1,2

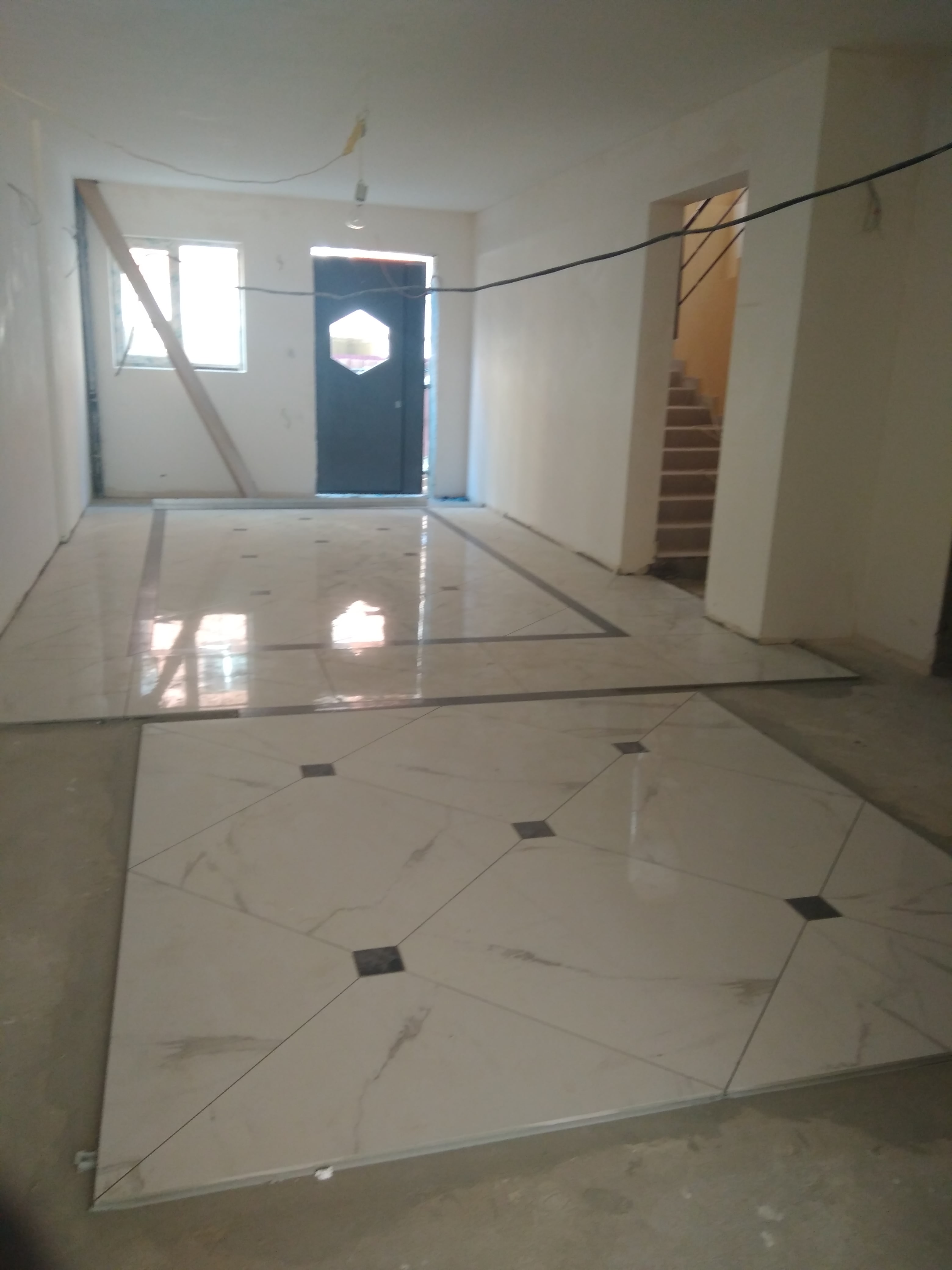

1. Устройство керамических полов в холлах
2. Монтаж входных дверей по квартире и холле
3. Монтаж отопительного оборудования в топочных
4. Остекление оконных проёмов цокольного этажа
5. Монтаж лифтового оборудования
6. Отделка цокольного этажа (Кладка, утепления, штукатурка и покраска)

Секция №3,4
1. Монтаж канализационных трубопроводов
2. Устройство полов из керамических полов в коридорах и лестничных клетках
3. Фактурная штукатурка стен в коридорах и лестничных клетках
4. Остекление оконных проёмов в цокольный этажах
5. Устройство мягкой кровли из битумной мастики и еврорубероида

Секция №5
1. Отделка фасада(Утепление, штукатурка, покраска)
2. Монтаж трубопроводов(водопровод, отопление и канализация)
3. Устройство стяжек из полусухой пешано-цементной смеси
4. Электромонтажные работы
5. Штукатурка стен коридоров и лестниц

Дом №4
Секция №1,2
1. Остекление оконных проемов
2. Отделка фасада(Утепление, штукатурка, покраска)
3. Устройство парапетов на топочной
4. Штукатурка стен коридоров и лестниц

Секция №3
1. Кладка стен и перегородок тех. этажей
2. Устройство топочных на крыше

Секция №4,5
1. Монтаж деревянных балок для устройства мансардного этажа
2. Кладка стен из кирпича
3. Бетонирование шпонок и разных монолитных участков

Наружные работы

1. Монтаж стен ТП из фундаментных блоков с кирпичным заполнением
2. Устройство наружного водопровода Дом №3
3. Бетонирование отмоски дом №4 Секция №1-3
4. Бетонирование подпорной стены Дом №4 Секция №1-5
5. Обратная засыпка грунта в карманах подпорной стены
6. Отсыпка, планировка и трамбовка грунта с 1 по 5 секцию

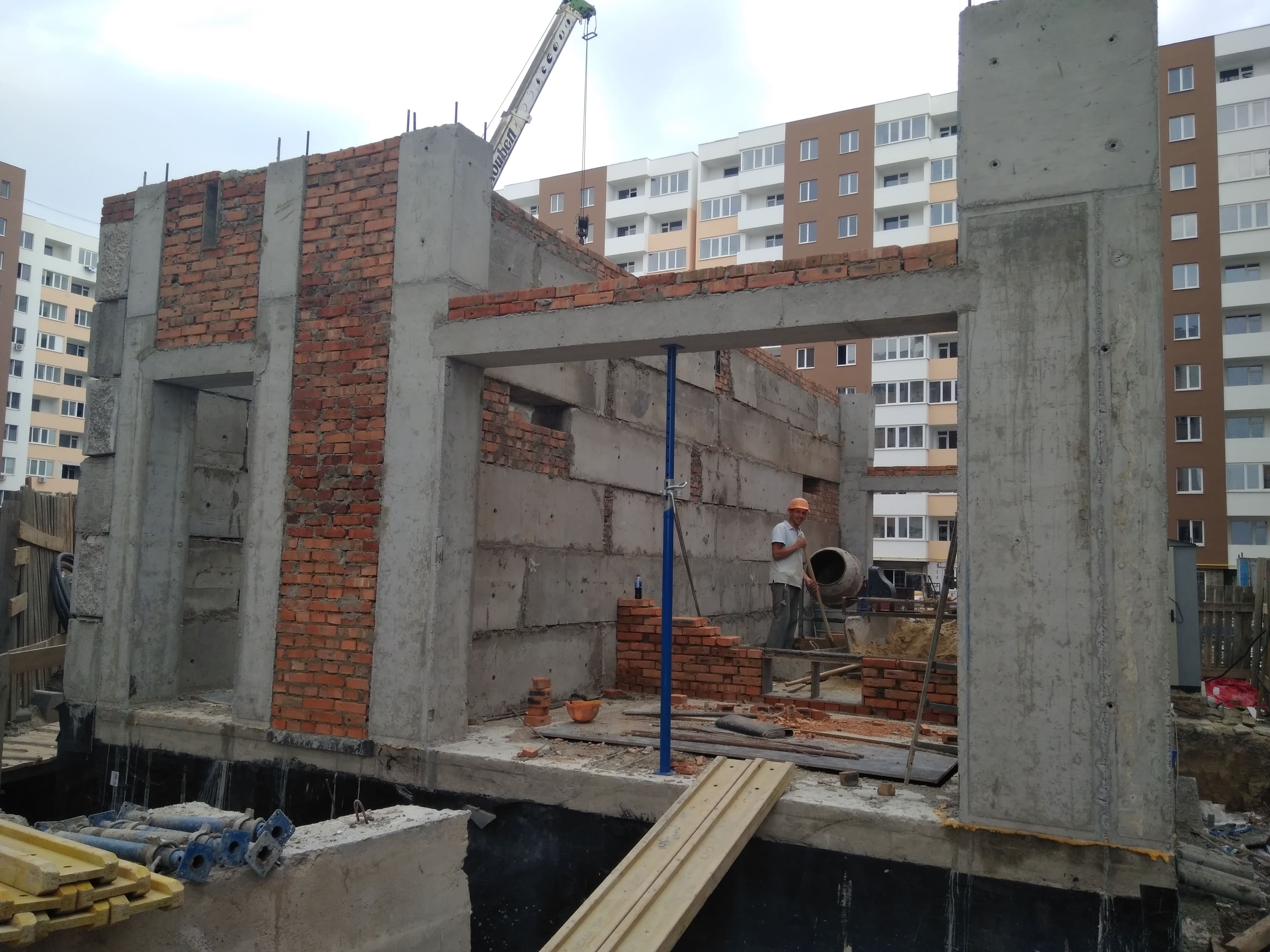

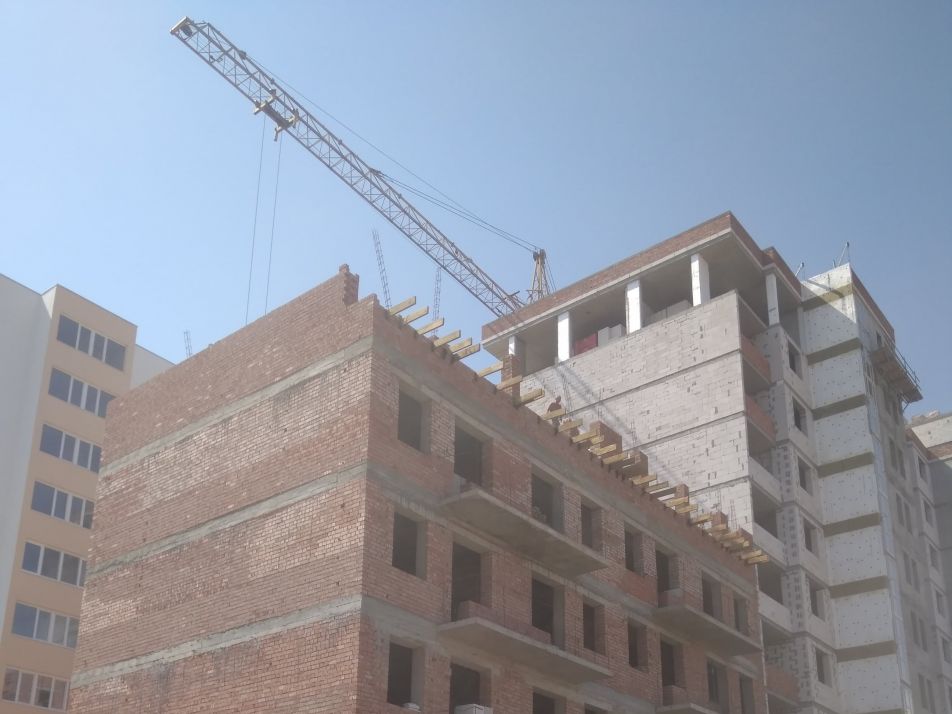

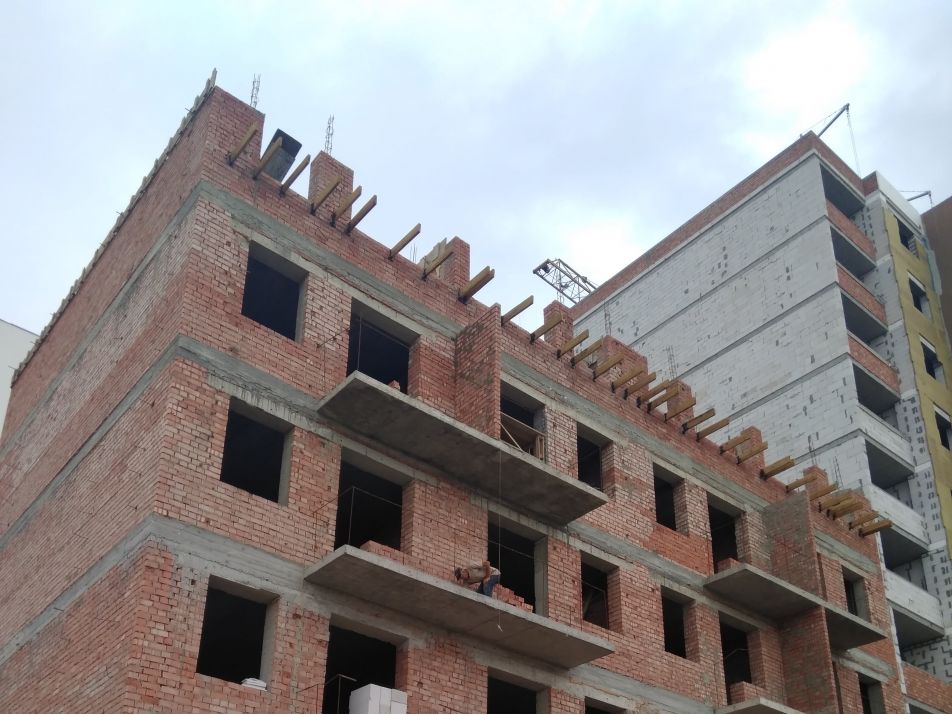

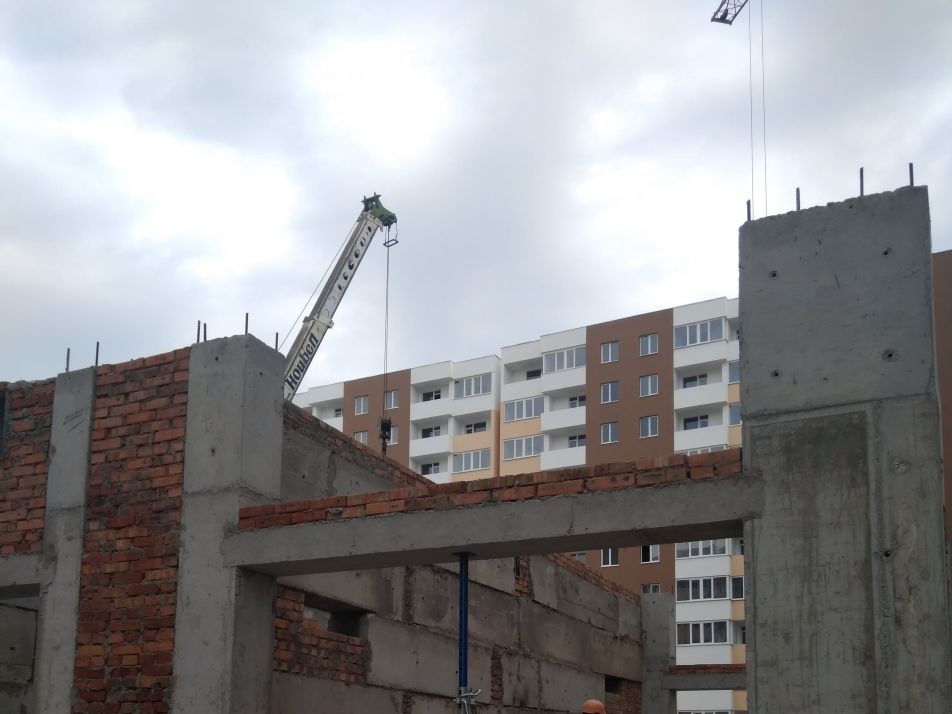

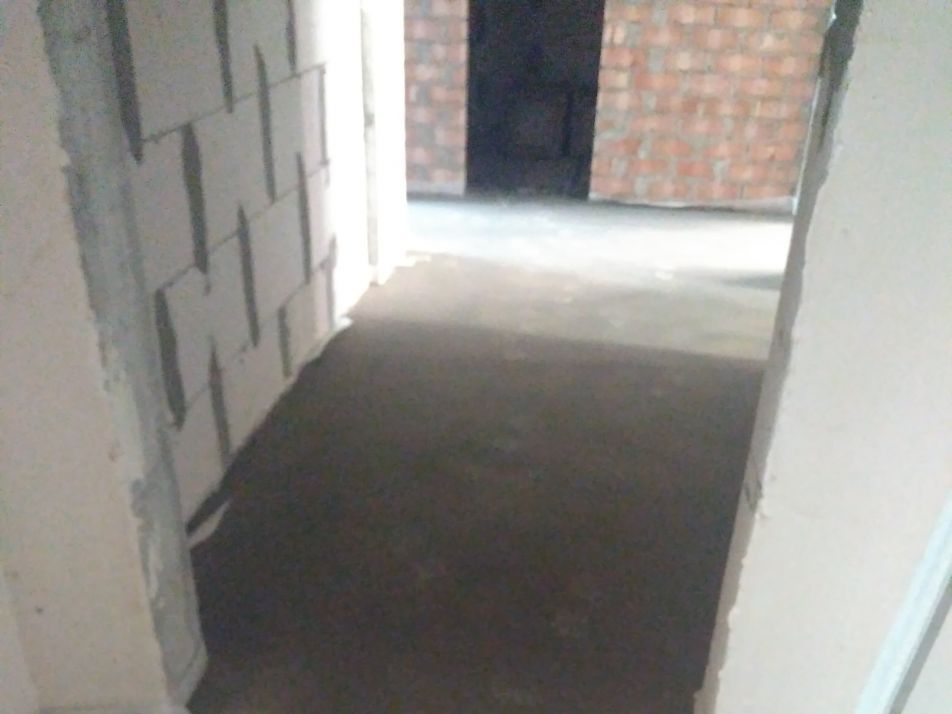

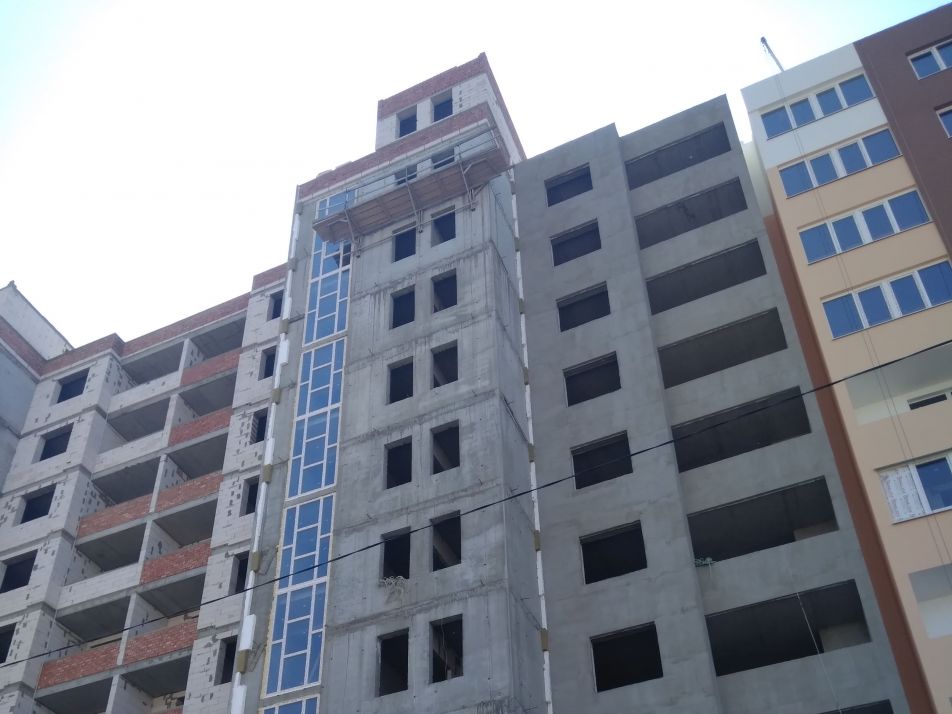

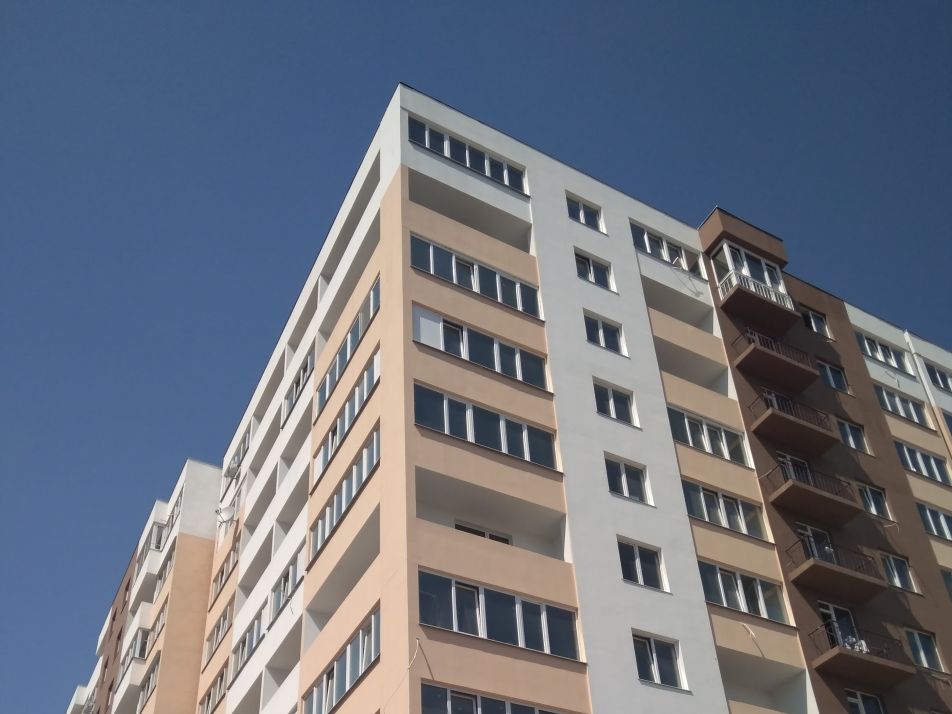

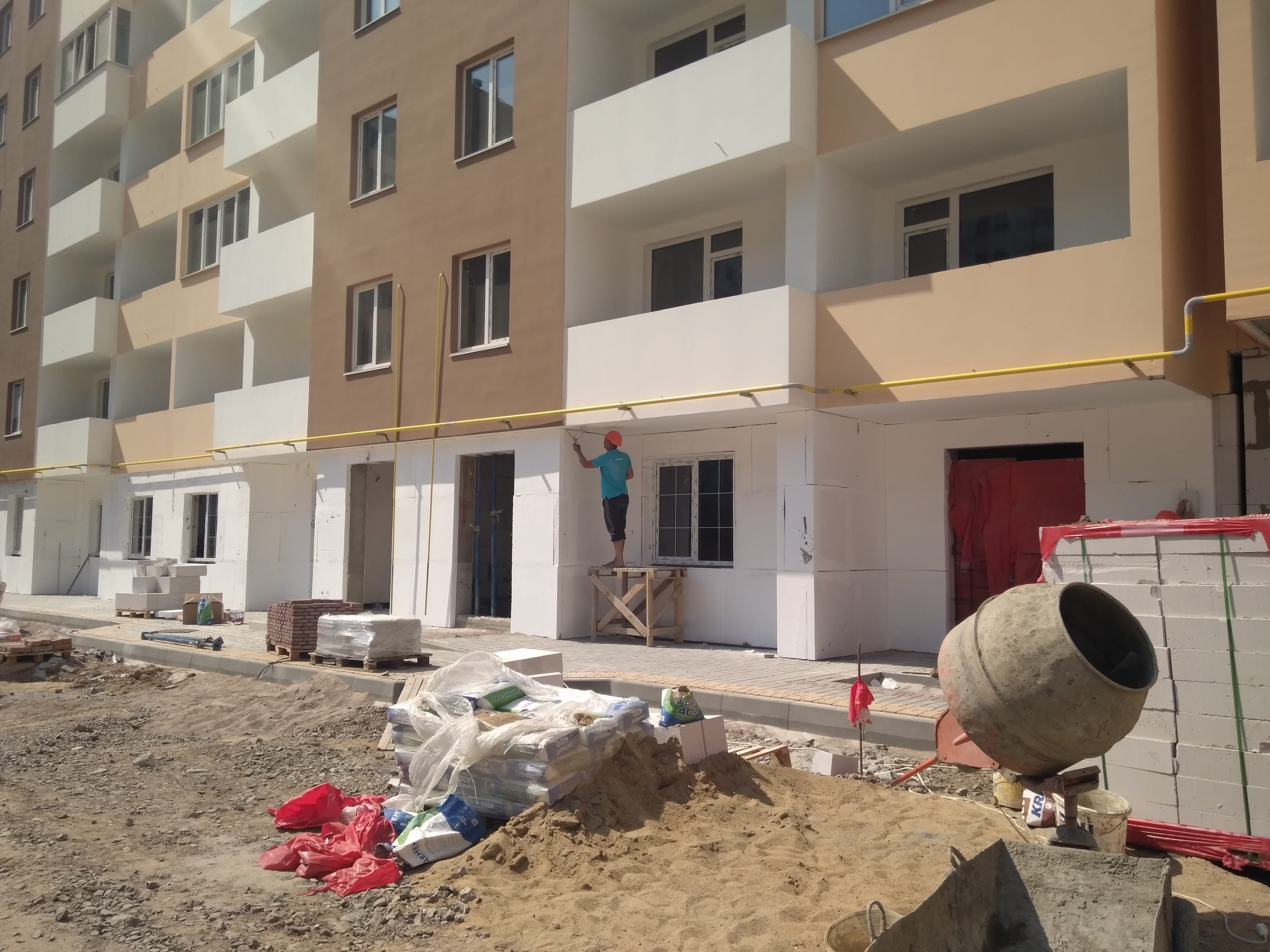

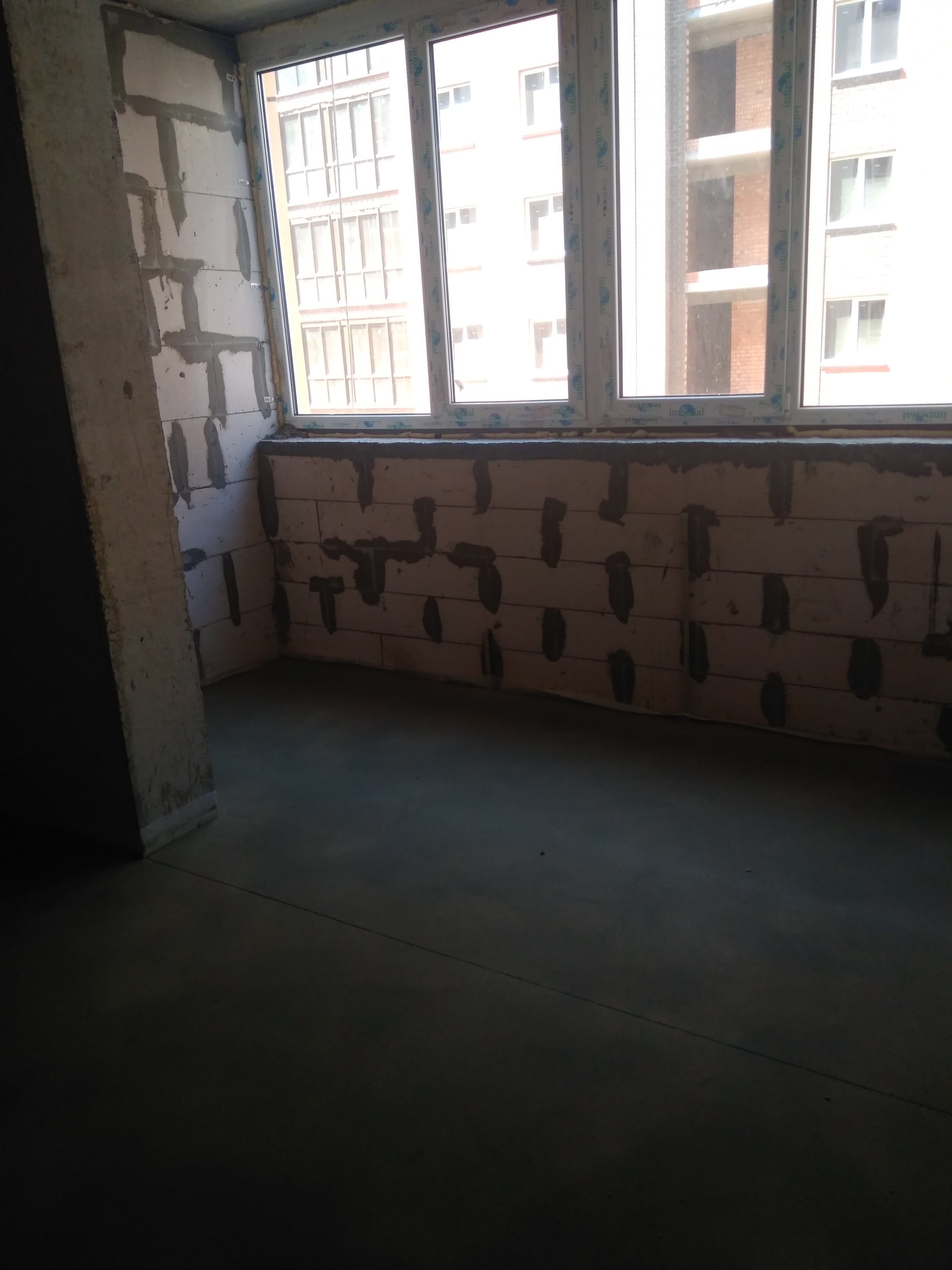

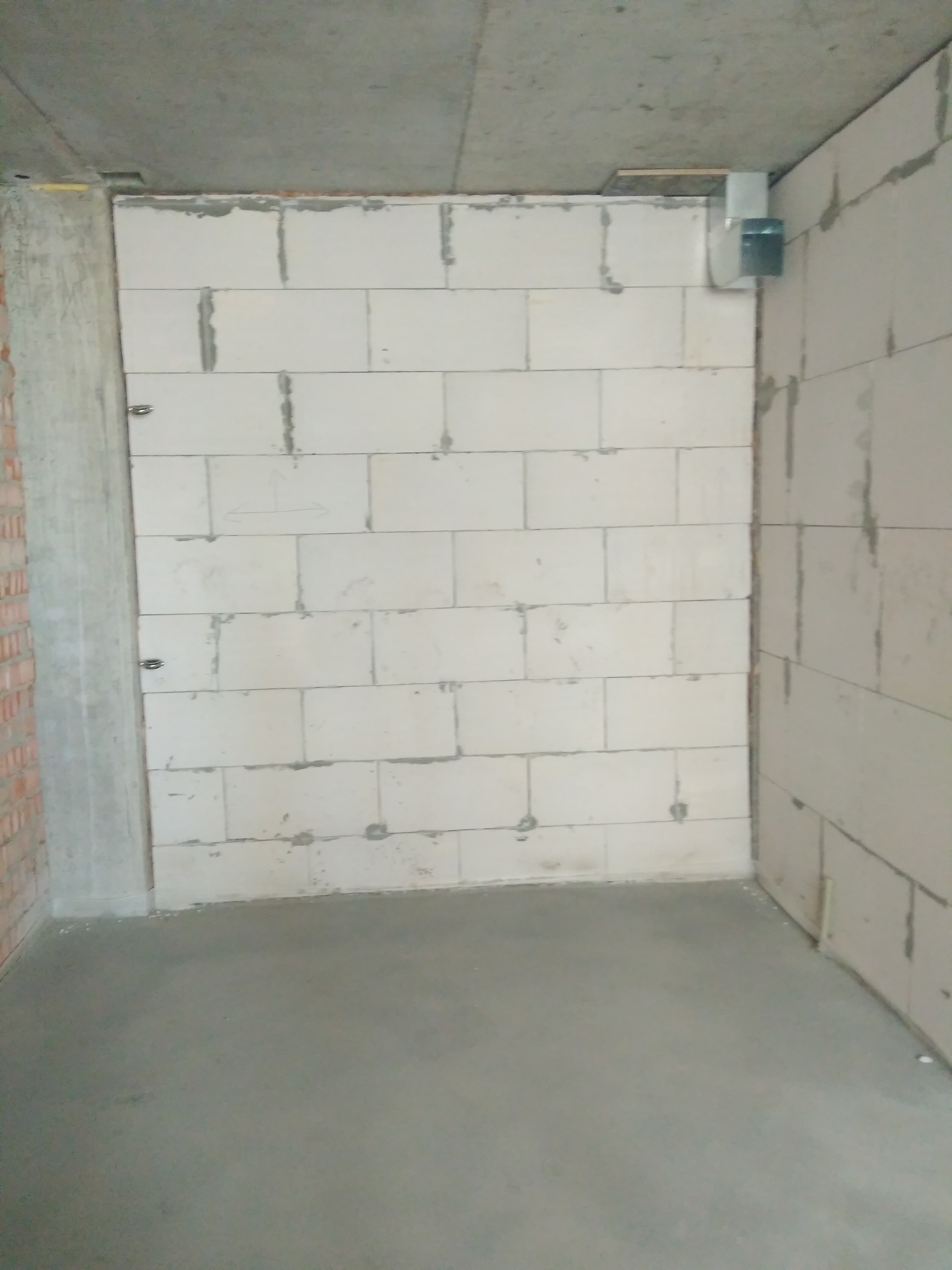

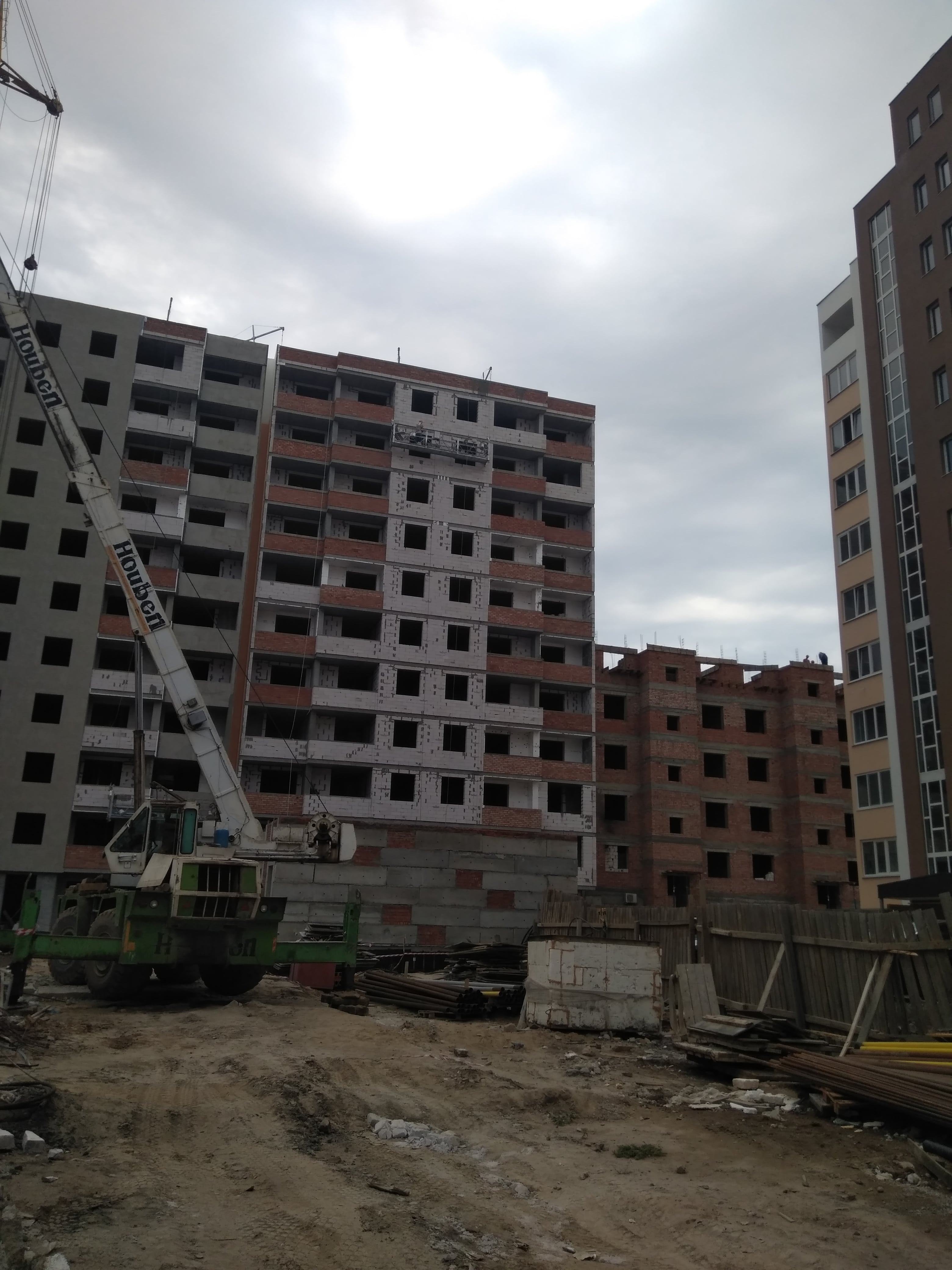

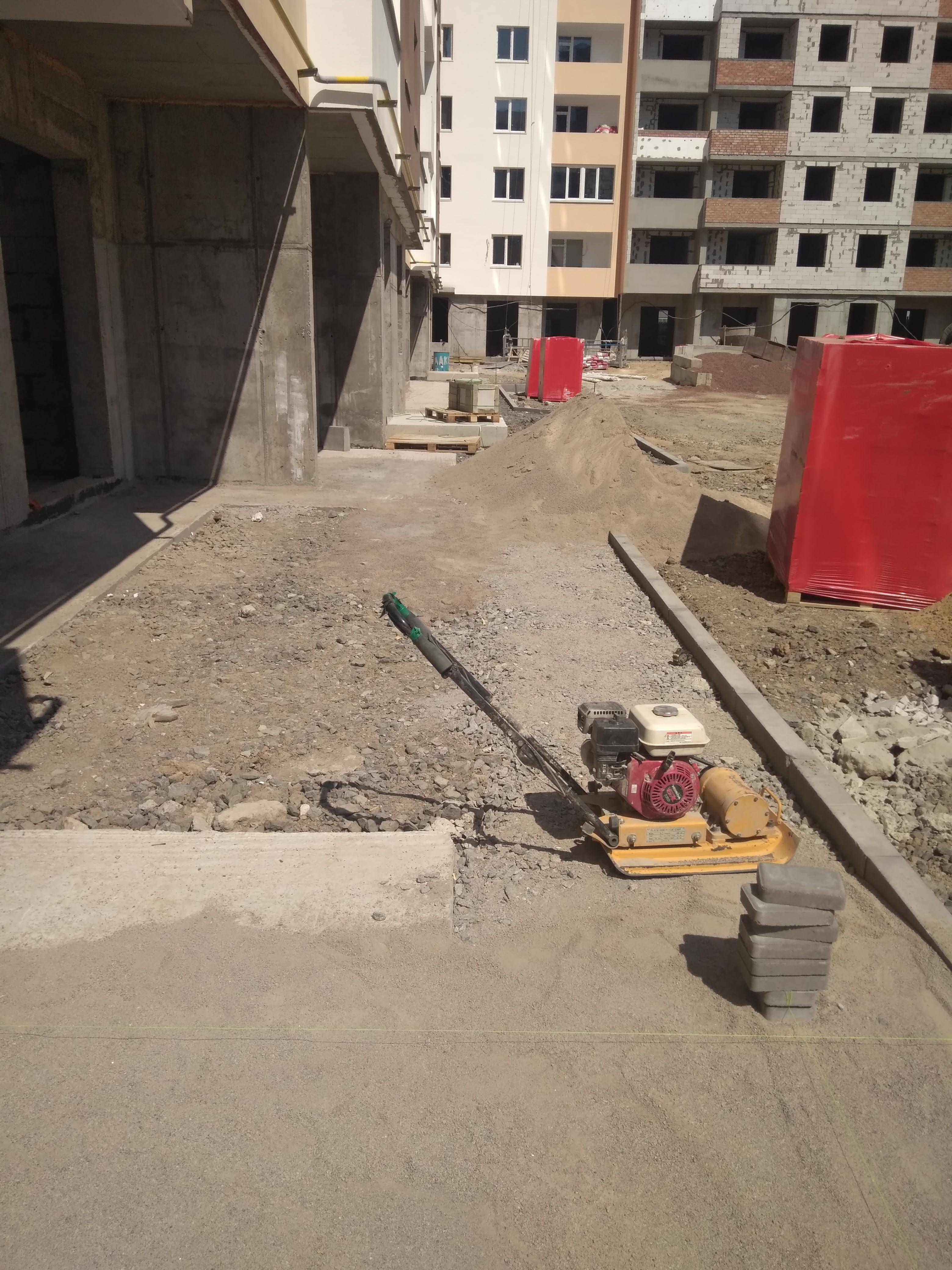

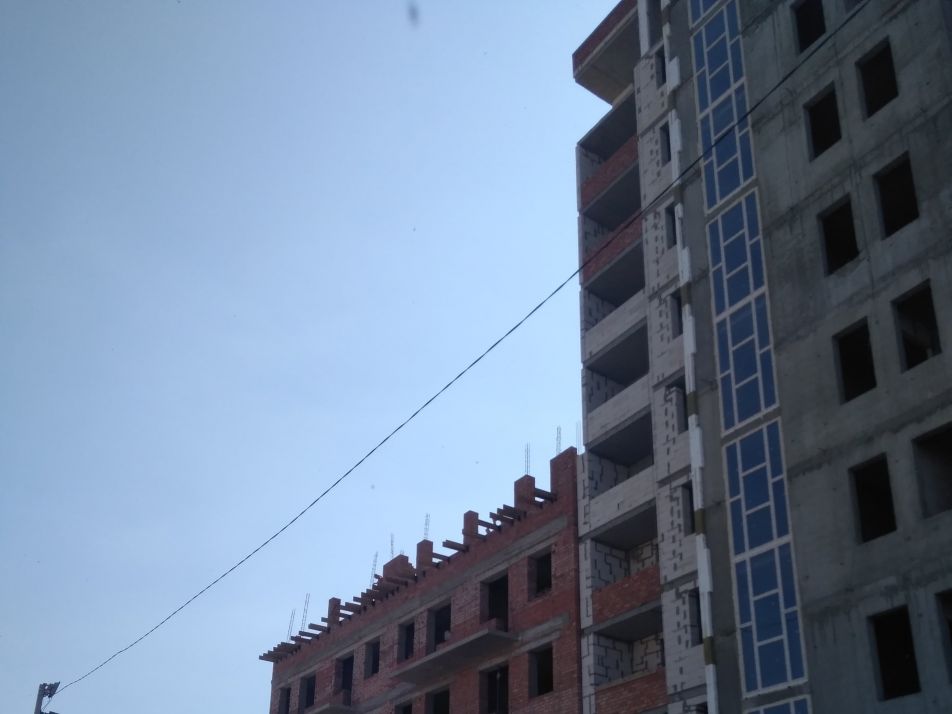

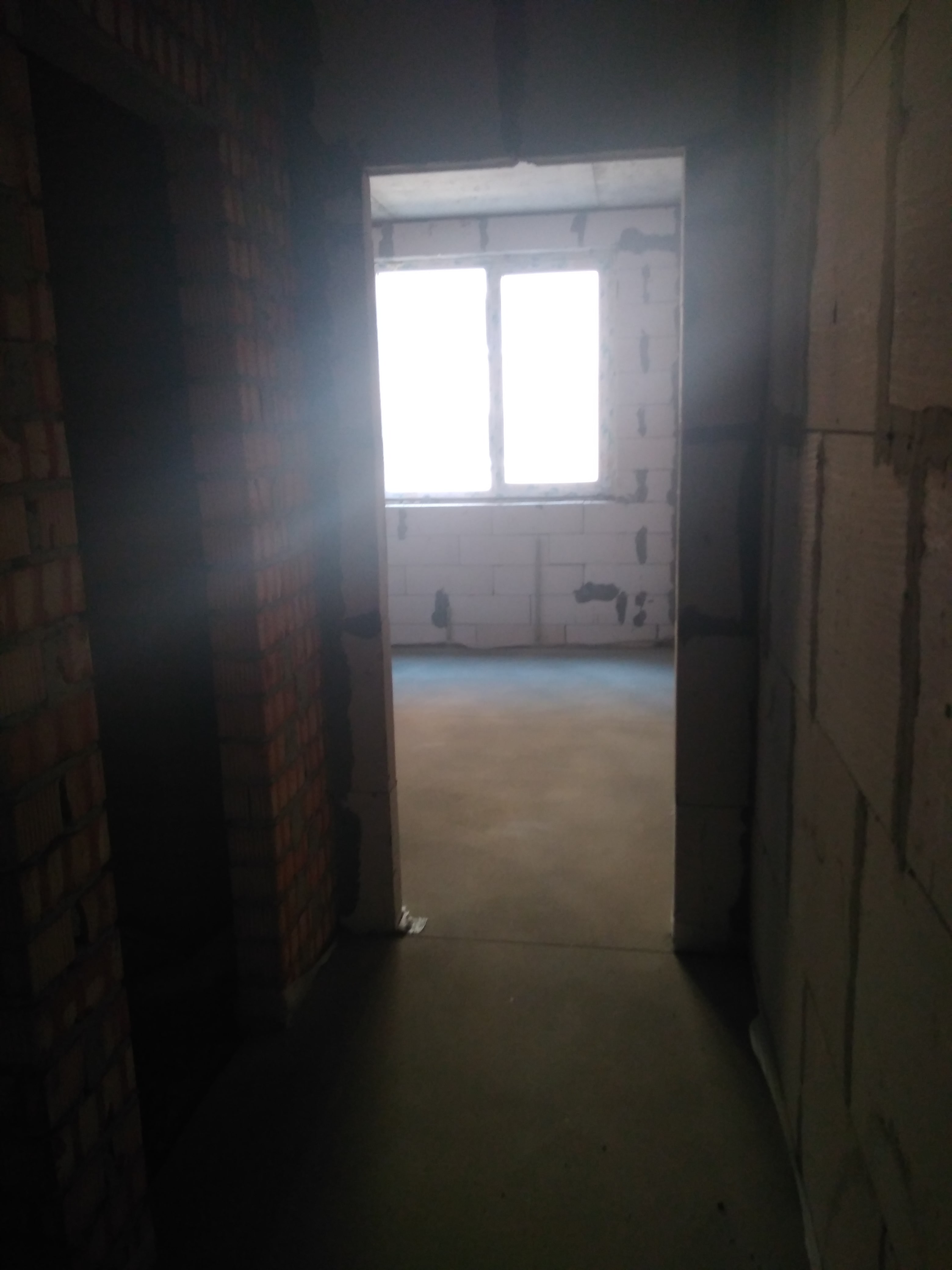

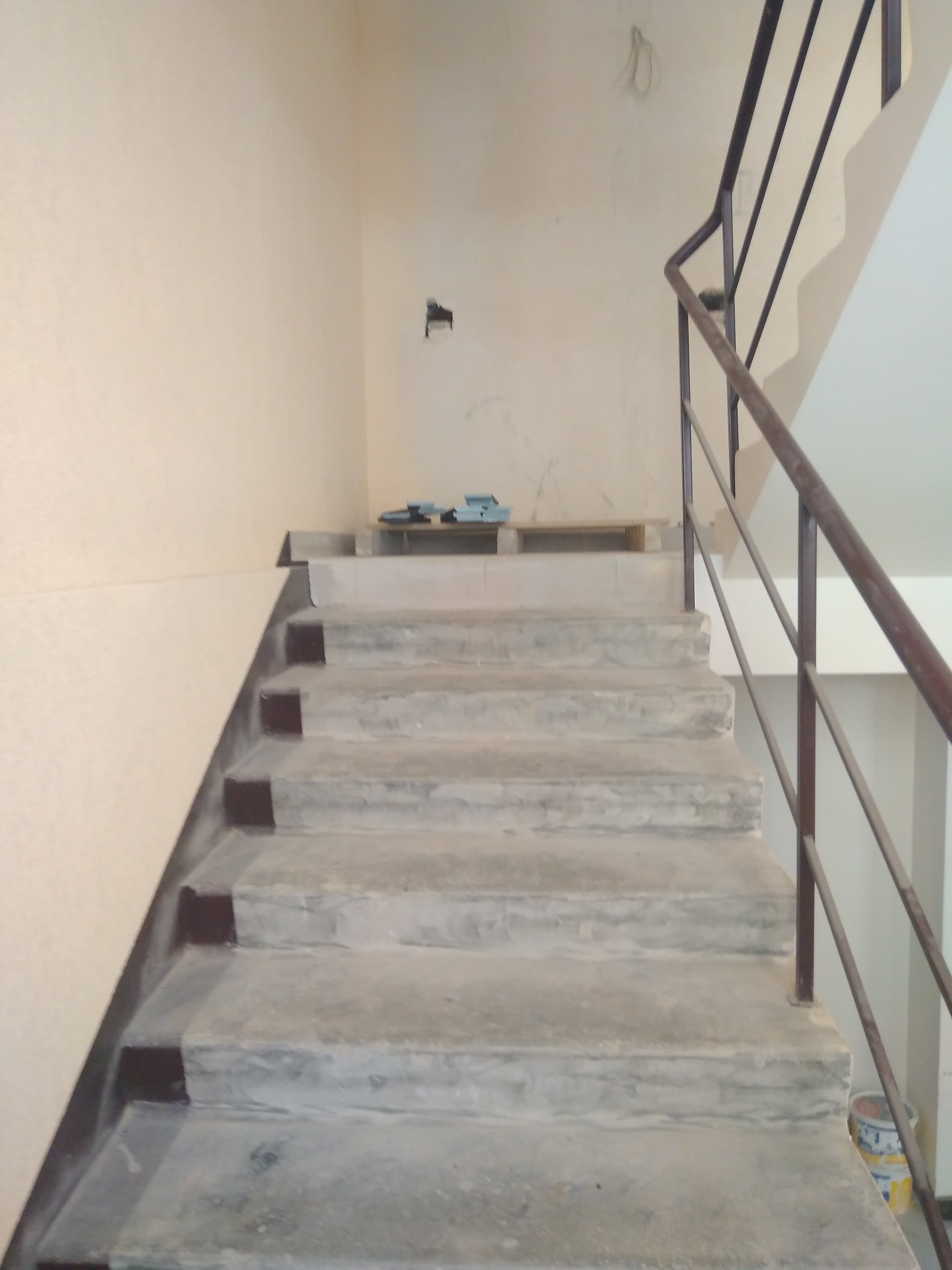

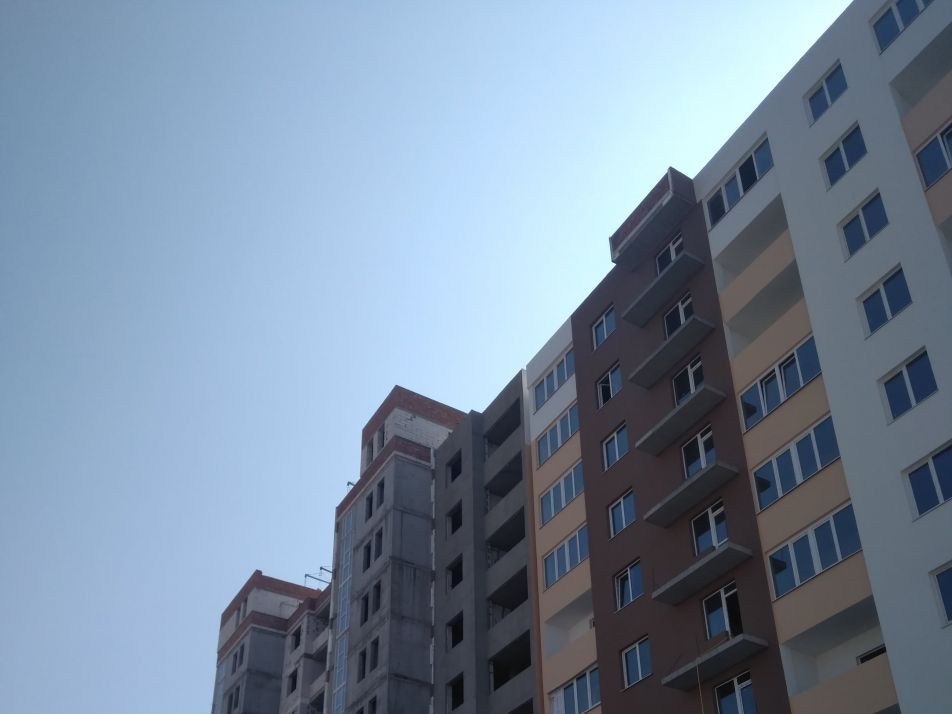

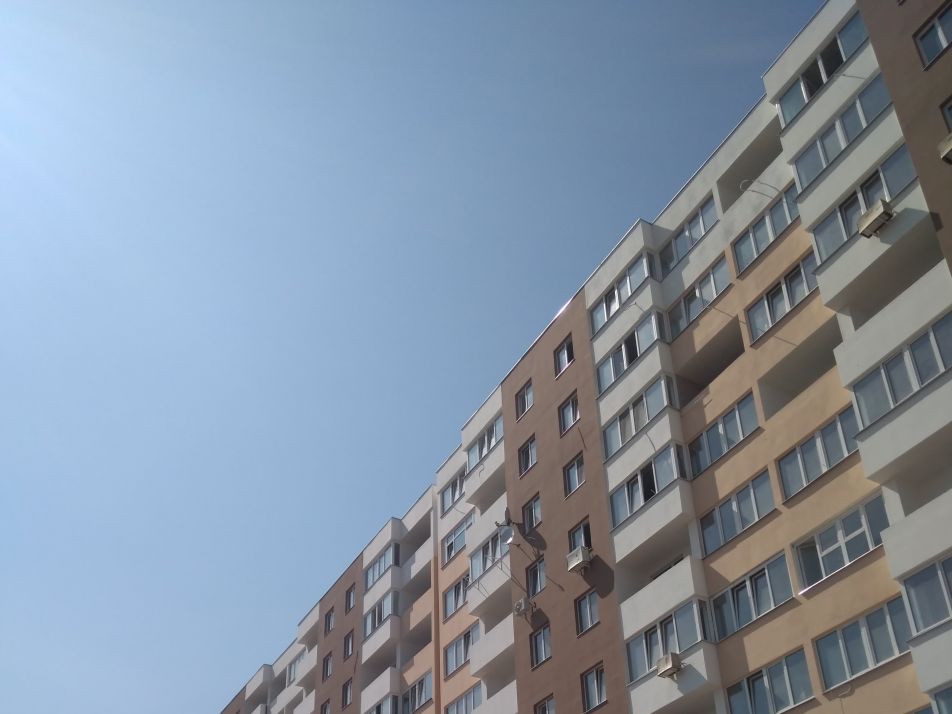

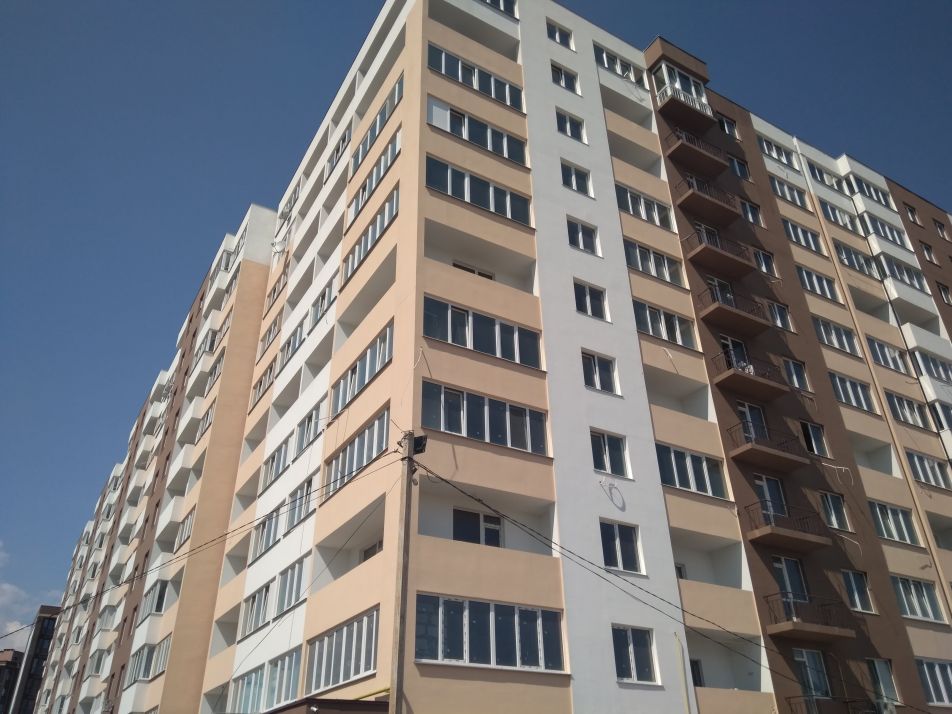

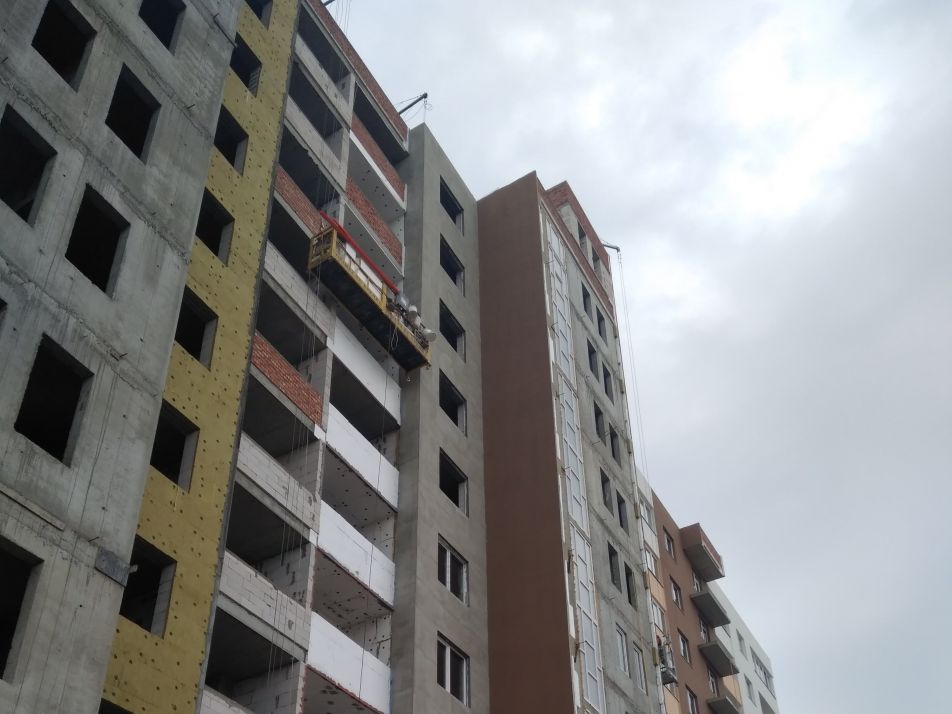

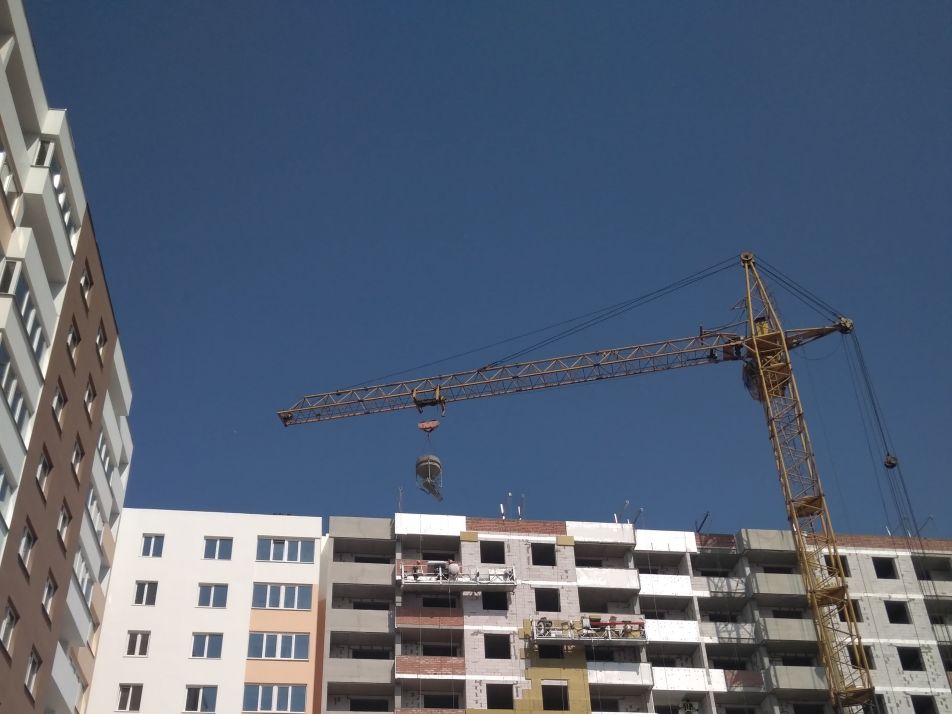

Состояние строительства на 26.07.19

Дом №2
Секция №1-5
1. Монтаж наружного трубопровода газоснабжения
Дом №1-9
2. Установка водомеров и теплосчётчиков

Дом №3
Секция №1,2
1. Устройство полов из керамической плитки в холле.
2. Монтаж лифтового оборудования
3. Монтаж входных дверей по квартирам
4. Монтаж отопительных котлов в топочных

Секция №3,4
1. Монтаж труб отопления и водопроводов
2. Устройство стяжки из полусухой цементно-песчаной меси
3. Устройство полов из керамоплитки в коридорах и лестничных клетках
4. Монтаж шкафов электрооборуования
5. Штукатурка и покраска коридоров и клеток

Секция №5
1. Отделка фасада (Утепление, штукатурка, покраска)
2. Штукатурка стен коридоров и лестничных клеток
3. Электромонтажные работы
4. Монтаж трубопроводов (водопровод, отопления и канализации)

Дом №4
Секция №1,2
1. Кладка наружных и внутренних стен 8 и 9 этажей
2. Отделка фасада (Утепление, штукатурка)
3. Устройство парапетов на топочных
4. Отсыпка керамзитом крыши
5. Монтаж МПО

Секция №3
1. Кладка наружных и внутренних стен 8 - 10 этажей
2. Штукатурка парапетов и вентканалов
3. Устройство топочных на крыше

Секция №4,5
1. Кладка стен 5го этажа
2. Монтаж дверных балок для перекрытия мансардного этажа

Наружные работы

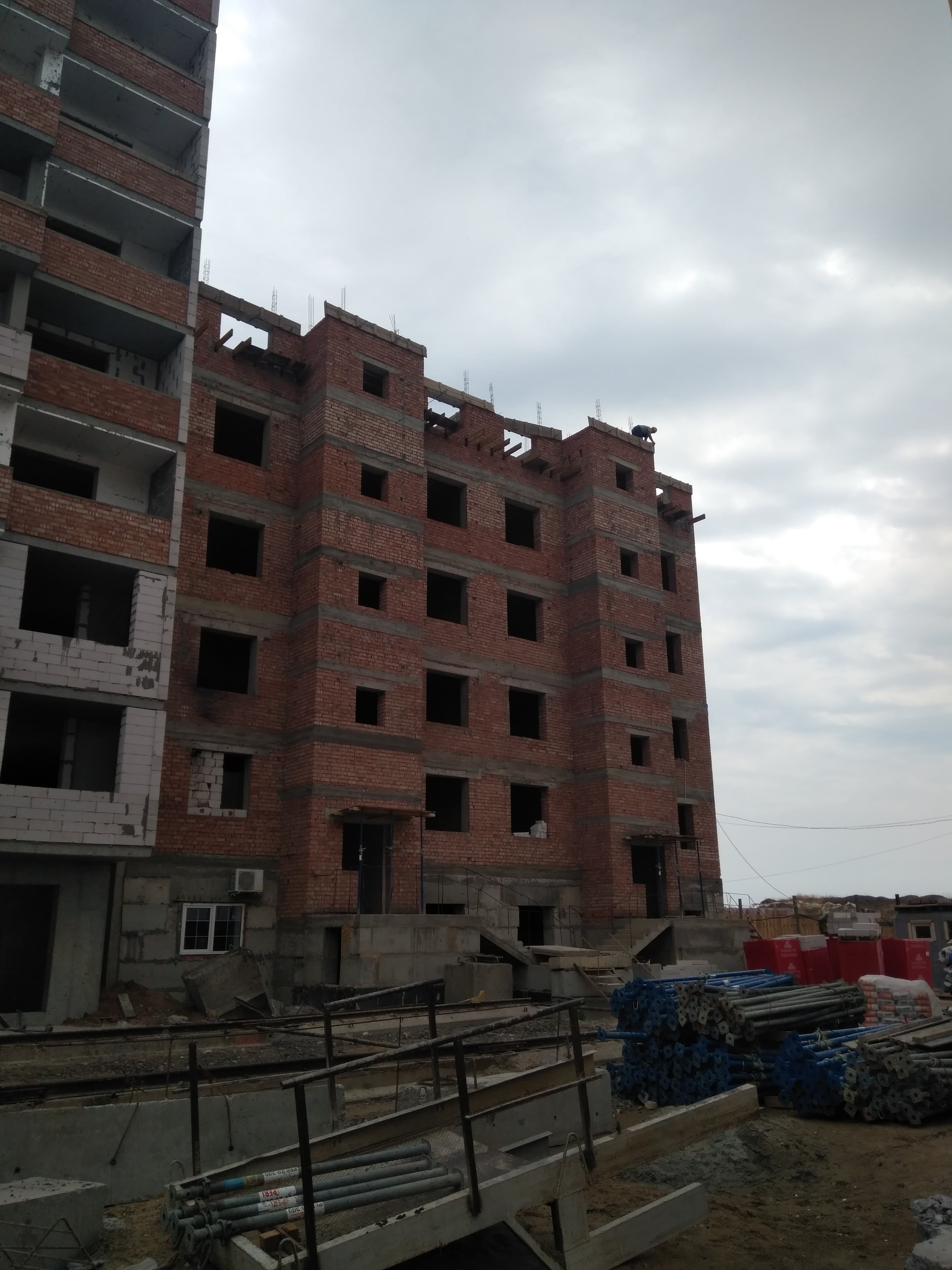

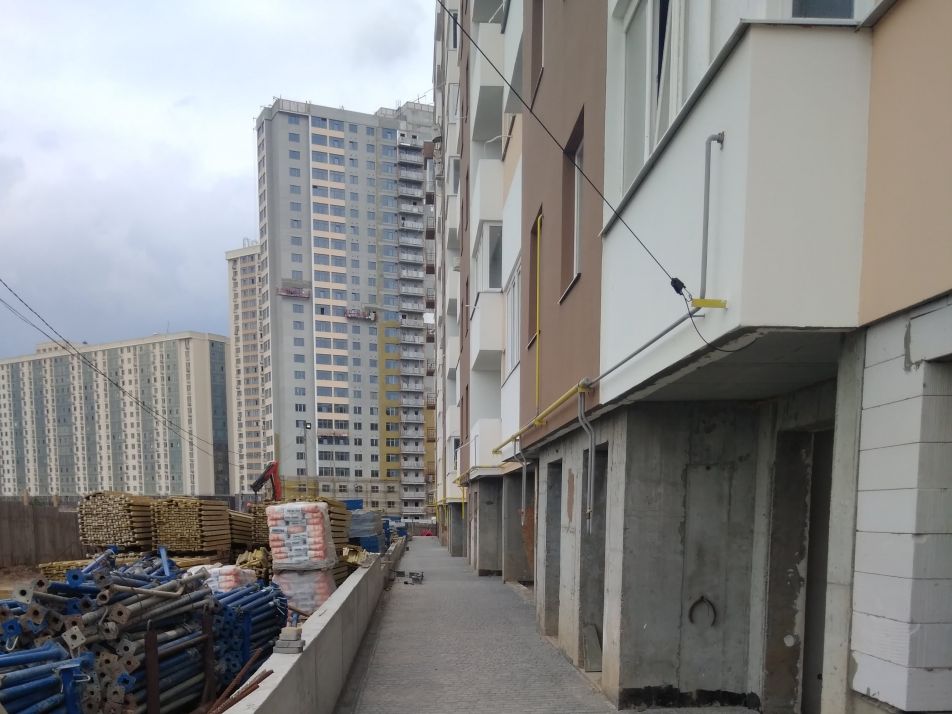

1. Устройство цоколя ТП
2. Устройство наружного водопровода для Дома №3,4
3. Бетонирование подпор стены Дом №2
4. Устройсто пешеходных дорожек из камня
